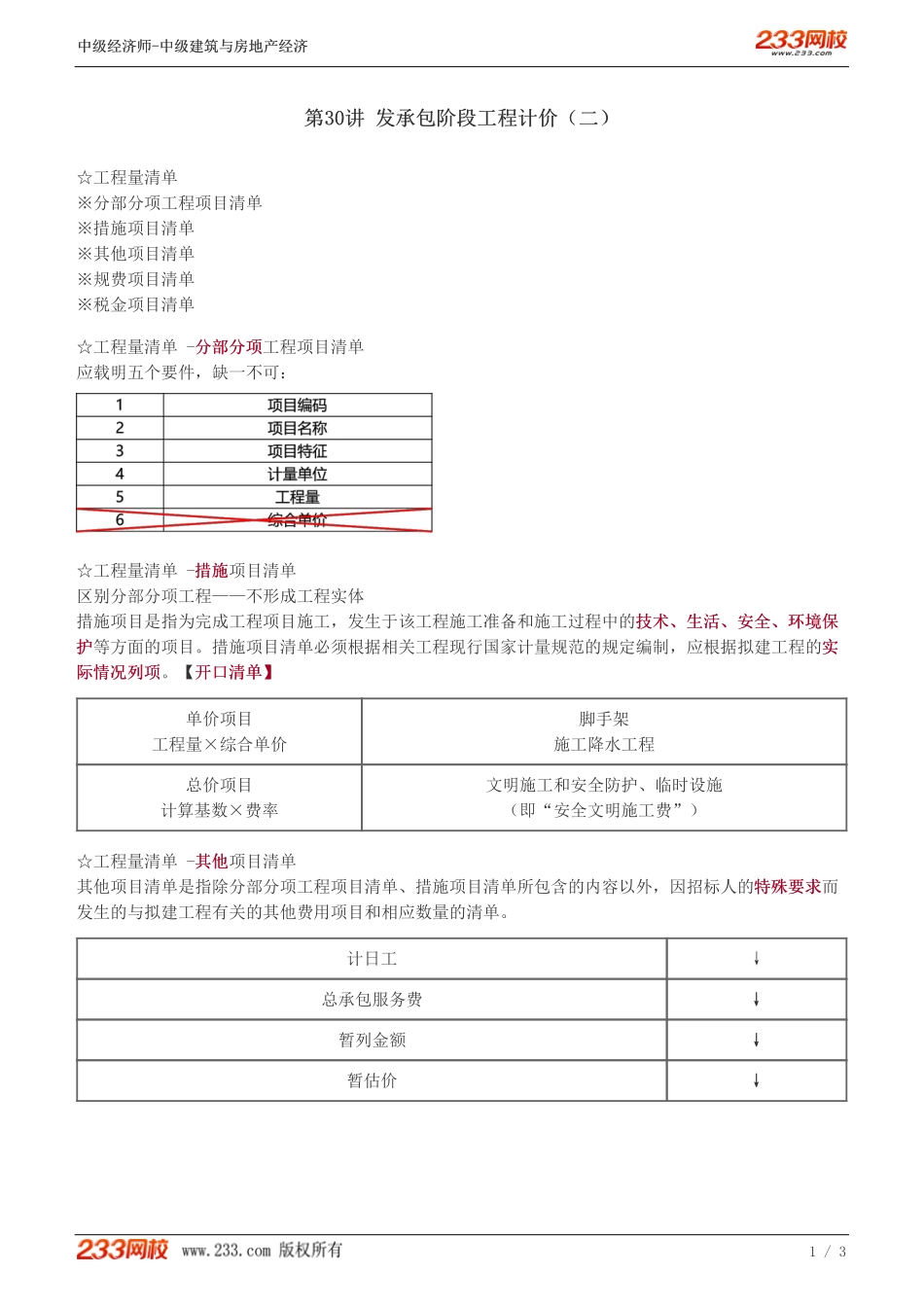

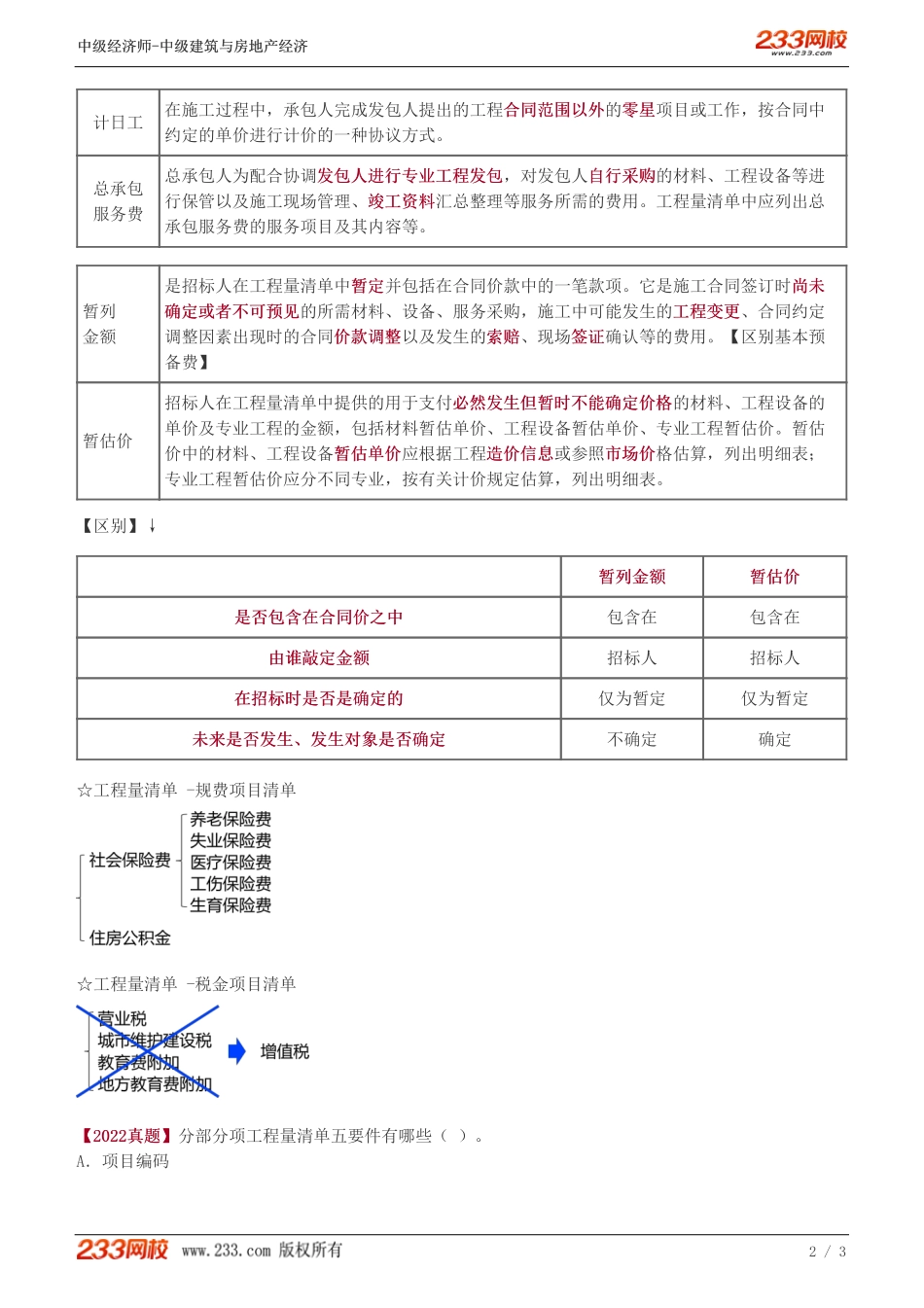

第30讲发承包阶段工程计价(二)第30讲发承包阶段工程计价(二)☆工程量清单※分部分项工程项目清单※措施项目清单※其他项目清单※规费项目清单※税金项目清单☆工程量清单-分部分项分部分项工程项目清单应载明五个要件,缺一不可:☆工程量清单-措施措施项目清单区别分部分项工程——不形成工程实体措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保技术、生活、安全、环境保护护等方面的项目。措施项目清单必须根据相关工程现行国家计量规范的规定编制,应根据拟建工程的实实际情况列项际情况列项。【开口开口清单】清单】单价项目工程量×综合单价脚手架施工降水工程总价项目计算基数×费率文明施工和安全防护、临时设施(即“安全文明施工费”)☆工程量清单-其他其他项目清单其他项目清单是指除分部分项工程项目清单、措施项目清单所包含的内容以外,因招标人的特殊要求特殊要求而发生的与拟建工程有关的其他费用项目和相应数量的清单。计日工↓总承包服务费↓↓暂列金额↓↓暂估价↓↓中级经济师-中级建筑与房地产经济中级经济师-中级建筑与房地产经济1/3计日工在施工过程中,承包人完成发包人提出的工程合同范围以外合同范围以外的零星零星项目或工作,按合同中约定的单价进行计价的一种协议方式。总承包服务费总承包人为配合协调发包人进行专业工程发包发包人进行专业工程发包,对发包人自行采购自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料竣工资料汇总整理等服务所需的费用。工程量清单中应列出总承包服务费的服务项目及其内容等。暂列金额是招标人在工程量清单中暂定暂定并包括在合同价款中的一笔款项。它是施工合同签订时尚未尚未确定或者不可预见确定或者不可预见的所需材料、设备、服务采购,施工中可能发生的工程变更工程变更、合同约定调整因素出现时的合同价款调整价款调整以及发生的索赔索赔、现场签证签证确认等的费用。【区别基本预备费】暂估价招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格必然发生但暂时不能确定价格的材料、工程设备的单价及专业工程的金额,包括材料暂估单价、工程设备暂估单价、专业工程暂估价。暂估价中的材料、工程设备暂估单价暂估单价应根据工程造价信息造价信息或参照市场价市场价格估算,列出明细表;专业工程暂估价应分不同专业,按有关计价规定估算,列出明细表。【区别】↓暂列金额暂列金额暂估价暂估价是否...
