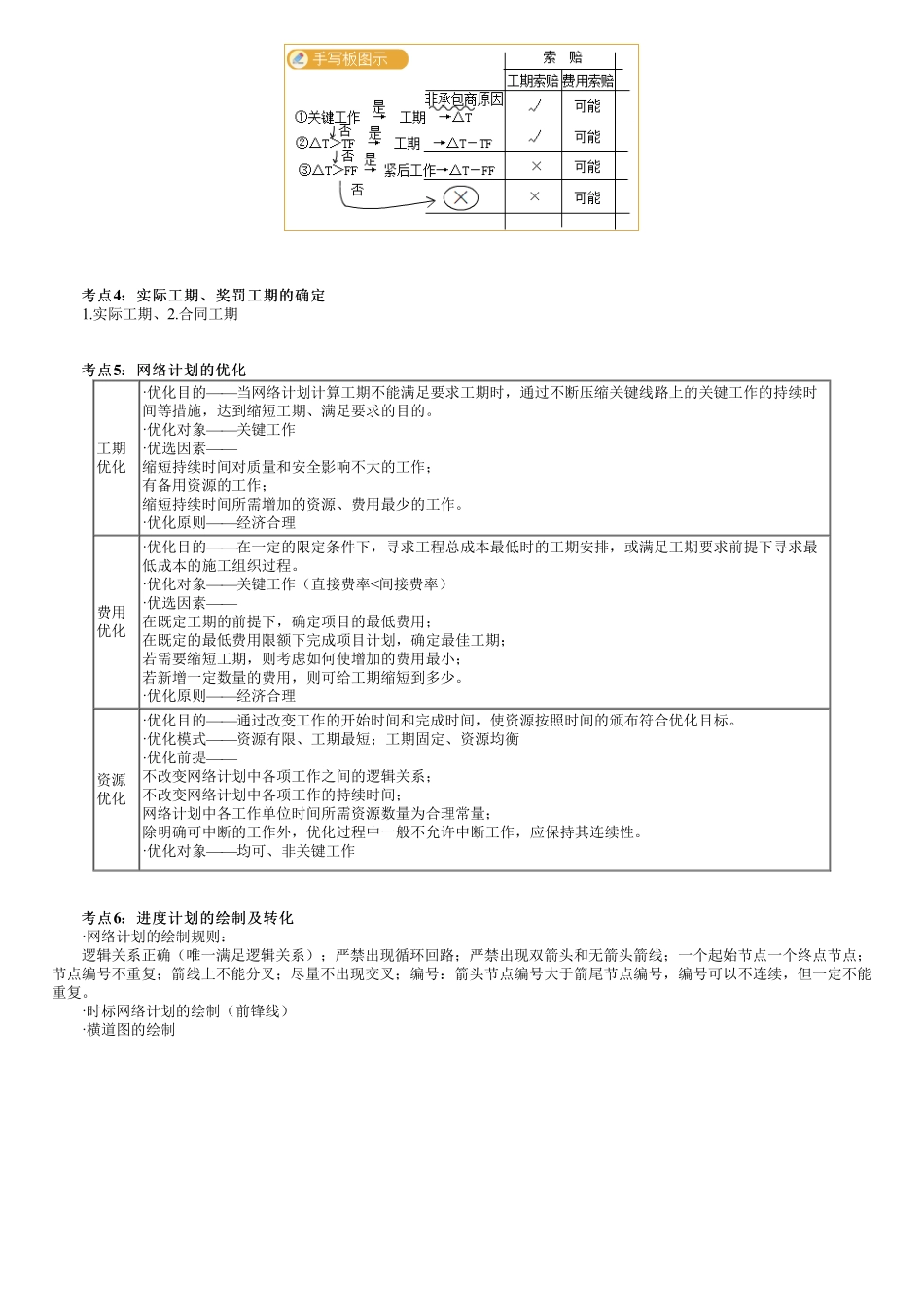

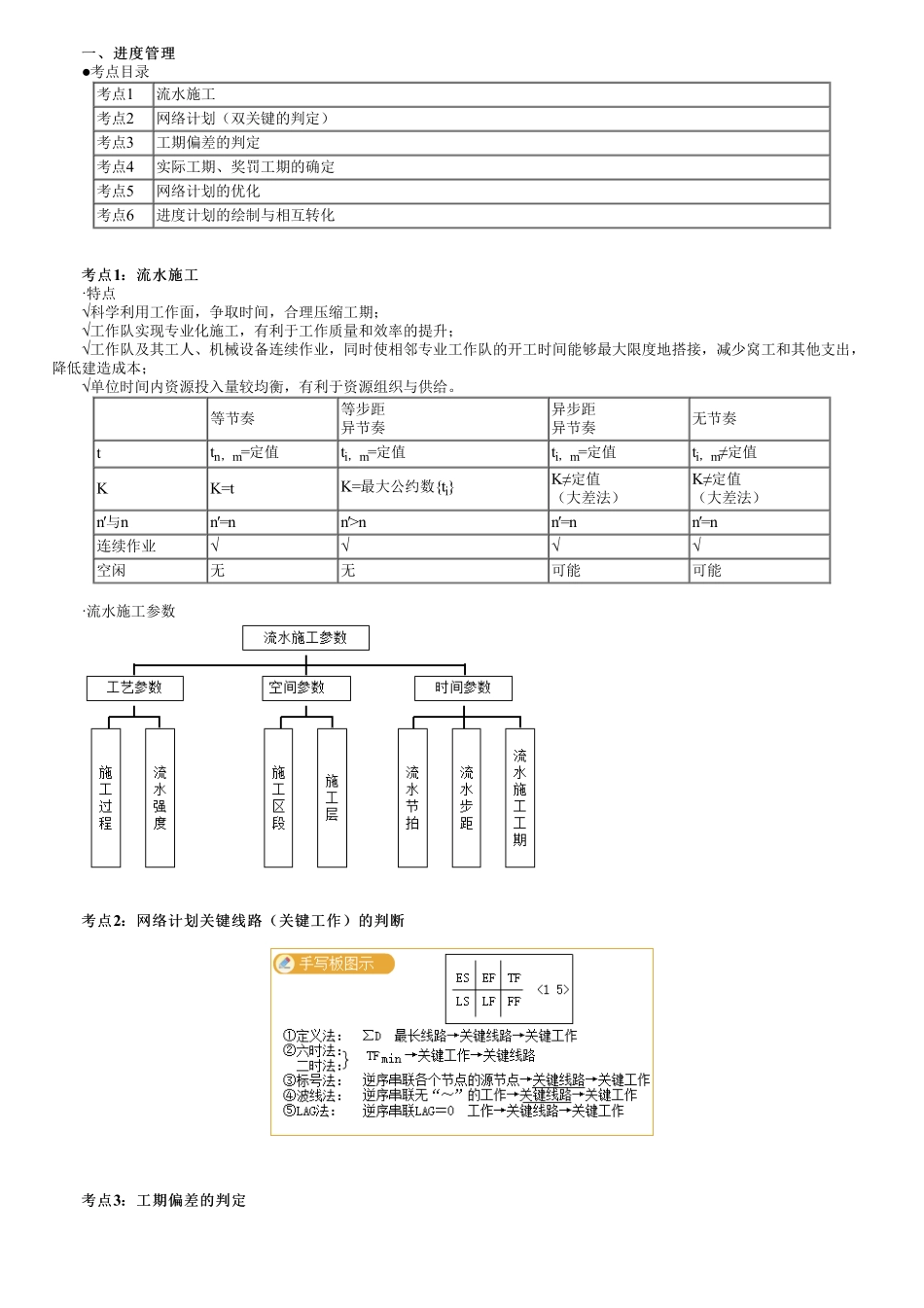

一、进度管理一、进度管理●考点目录考点1流水施工考点2网络计划(双关键的判定)考点3工期偏差的判定考点4实际工期、奖罚工期的确定考点5网络计划的优化考点6进度计划的绘制与相互转化考点考点1:流水施工:流水施工·特点√科学利用工作面,争取时间,合理压缩工期;√工作队实现专业化施工,有利于工作质量和效率的提升;√工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;√单位时间内资源投入量较均衡,有利于资源组织与供给。等节奏等步距异节奏异步距异节奏无节奏ttn,m=定值ti,m=定值ti,m=定值ti,m≠定值KK=tK=最大公约数{ti}K≠定值(大差法)K≠定值(大差法)n′与nn′=nn′>nn′=nn′=n连续作业√√√√空闲无无可能可能·流水施工参数考点考点2:网络计划关键线路(关键工作)的判断:网络计划关键线路(关键工作)的判断考点考点3:工期偏差的判定:工期偏差的判定考点考点4:实际工期、奖罚工期的确定:实际工期、奖罚工期的确定1.实际工期、2.合同工期考点考点5:网络计划的优化:网络计划的优化工期优化·优化目的——当网络计划计算工期不能满足要求工期时,通过不断压缩关键线路上的关键工作的持续时间等措施,达到缩短工期、满足要求的目的。·优化对象——关键工作·优选因素——缩短持续时间对质量和安全影响不大的工作;有备用资源的工作;缩短持续时间所需增加的资源、费用最少的工作。·优化原则——经济合理费用优化·优化目的——在一定的限定条件下,寻求工程总成本最低时的工期安排,或满足工期要求前提下寻求最低成本的施工组织过程。·优化对象——关键工作(直接费率<间接费率)·优选因素——在既定工期的前提下,确定项目的最低费用;在既定的最低费用限额下完成项目计划,确定最佳工期;若需要缩短工期,则考虑如何使增加的费用最小;若新增一定数量的费用,则可给工期缩短到多少。·优化原则——经济合理资源优化·优化目的——通过改变工作的开始时间和完成时间,使资源按照时间的颁布符合优化目标。·优化模式——资源有限、工期最短;工期固定、资源均衡·优化前提——不改变网络计划中各项工作之间的逻辑关系;不改变网络计划中各项工作的持续时间;网络计划中各工作单位时间所需资源数量为合理常量;除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。·优化对象——均可、非关键工作考点考点6:进度计...
