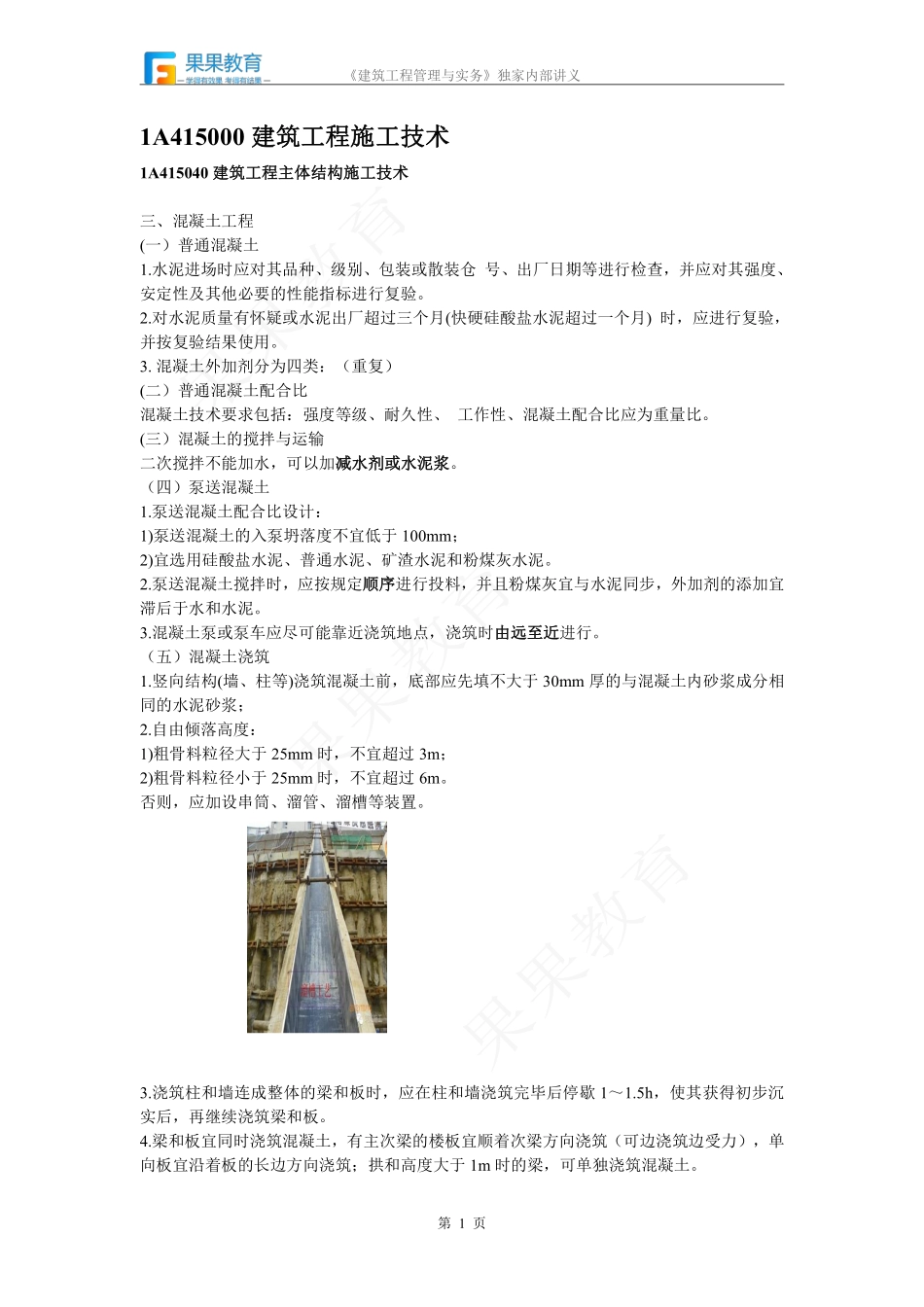

《建筑工程管理与实务》独家内部讲义第1页1A415000建筑工程施工技术1A415040建筑工程主体结构施工技术三、混凝土工程(一)普通混凝土1.水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验。2.对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。3.混凝土外加剂分为四类:(重复)(二)普通混凝土配合比混凝土技术要求包括:强度等级、耐久性、工作性、混凝土配合比应为重量比。(三)混凝土的搅拌与运输二次搅拌不能加水,可以加减水剂或水泥浆。(四)泵送混凝土1.泵送混凝土配合比设计:1)泵送混凝土的入泵坍落度不宜低于100mm;2)宜选用硅酸盐水泥、普通水泥、矿渣水泥和粉煤灰水泥。2.泵送混凝土搅拌时,应按规定顺序进行投料,并且粉煤灰宜与水泥同步,外加剂的添加宜滞后于水和水泥。3.混凝土泵或泵车应尽可能靠近浇筑地点,浇筑时由远至近进行。(五)混凝土浇筑1.竖向结构(墙、柱等)浇筑混凝土前,底部应先填不大于30mm厚的与混凝土内砂浆成分相同的水泥砂浆;2.自由倾落高度:1)粗骨料粒径大于25mm时,不宜超过3m;2)粗骨料粒径小于25mm时,不宜超过6m。否则,应加设串筒、溜管、溜槽等装置。3.浇筑柱和墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇1~1.5h,使其获得初步沉实后,再继续浇筑梁和板。4.梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑(可边浇筑边受力),单向板宜沿着板的长边方向浇筑;拱和高度大于1m时的梁,可单独浇筑混凝土。《建筑工程管理与实务》独家内部讲义第2页(六)施工缝1)施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。2)施工缝的留置位置应符合下列规定:(1)柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面;(2)与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处。当板下有梁托时,留置在梁托下部;(3)单向板:留置在平行于板的短边的任何位置;(4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;(5)墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;(6)复杂工程施工缝位置应按设计要求留置。【2016年二级真题8】有抗震要求的钢筋混凝土框架结构,其楼梯的施工缝宜留置在()。A.任意部位B.梯段板跨度中部的1/3范围内C.梯段与休息平台板的连接处D.梯段板跨度端部的1/3范围内...
