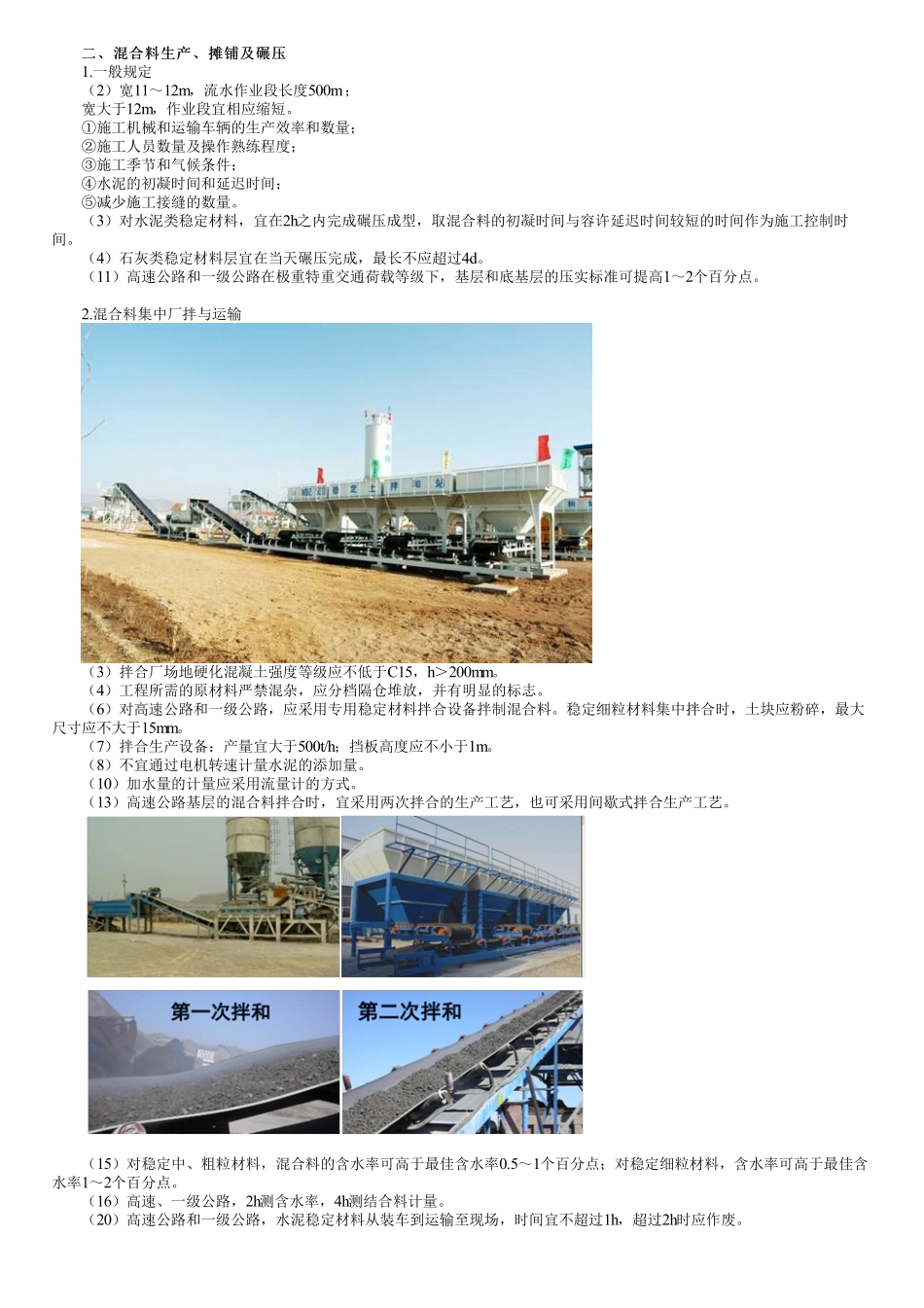

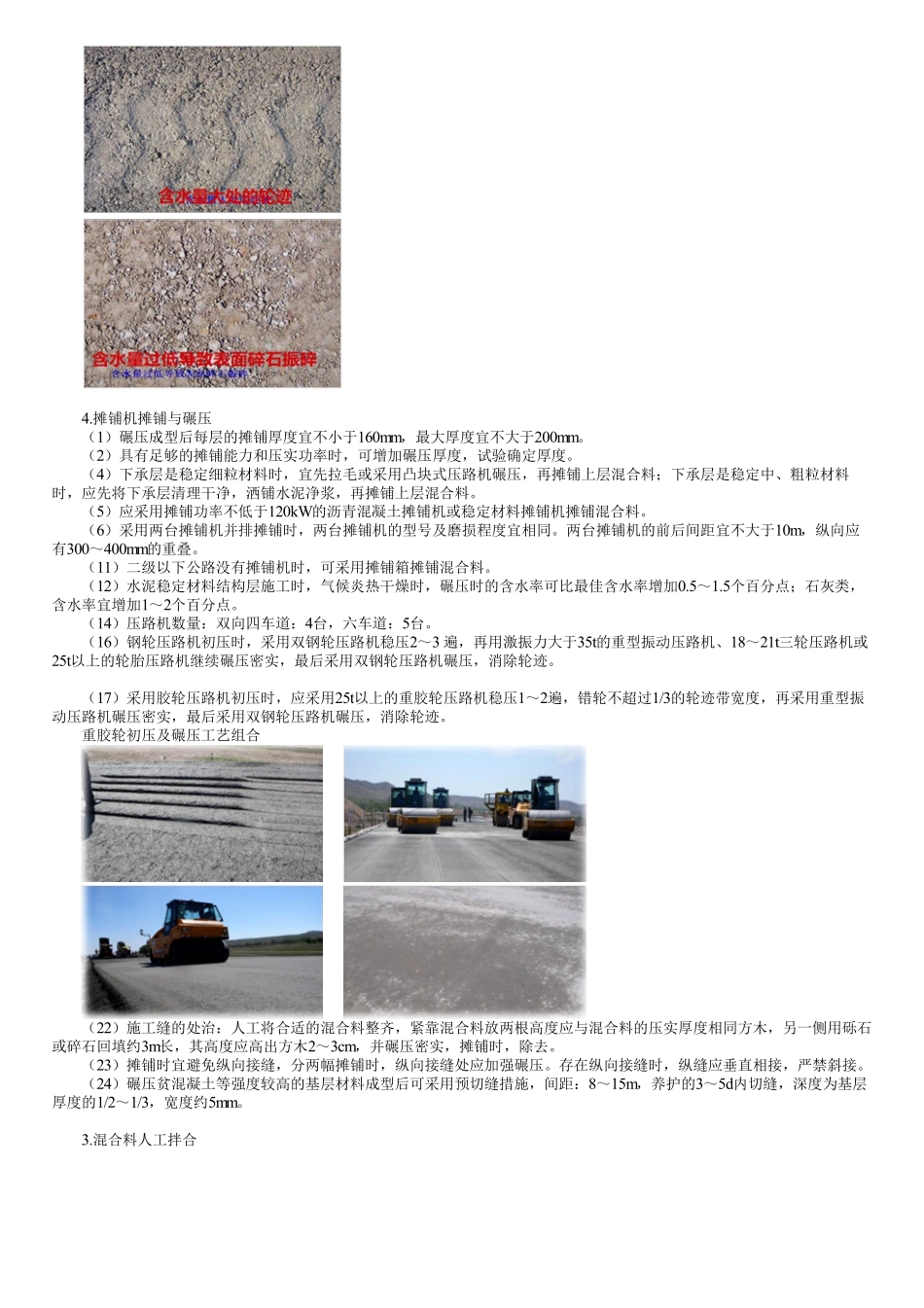

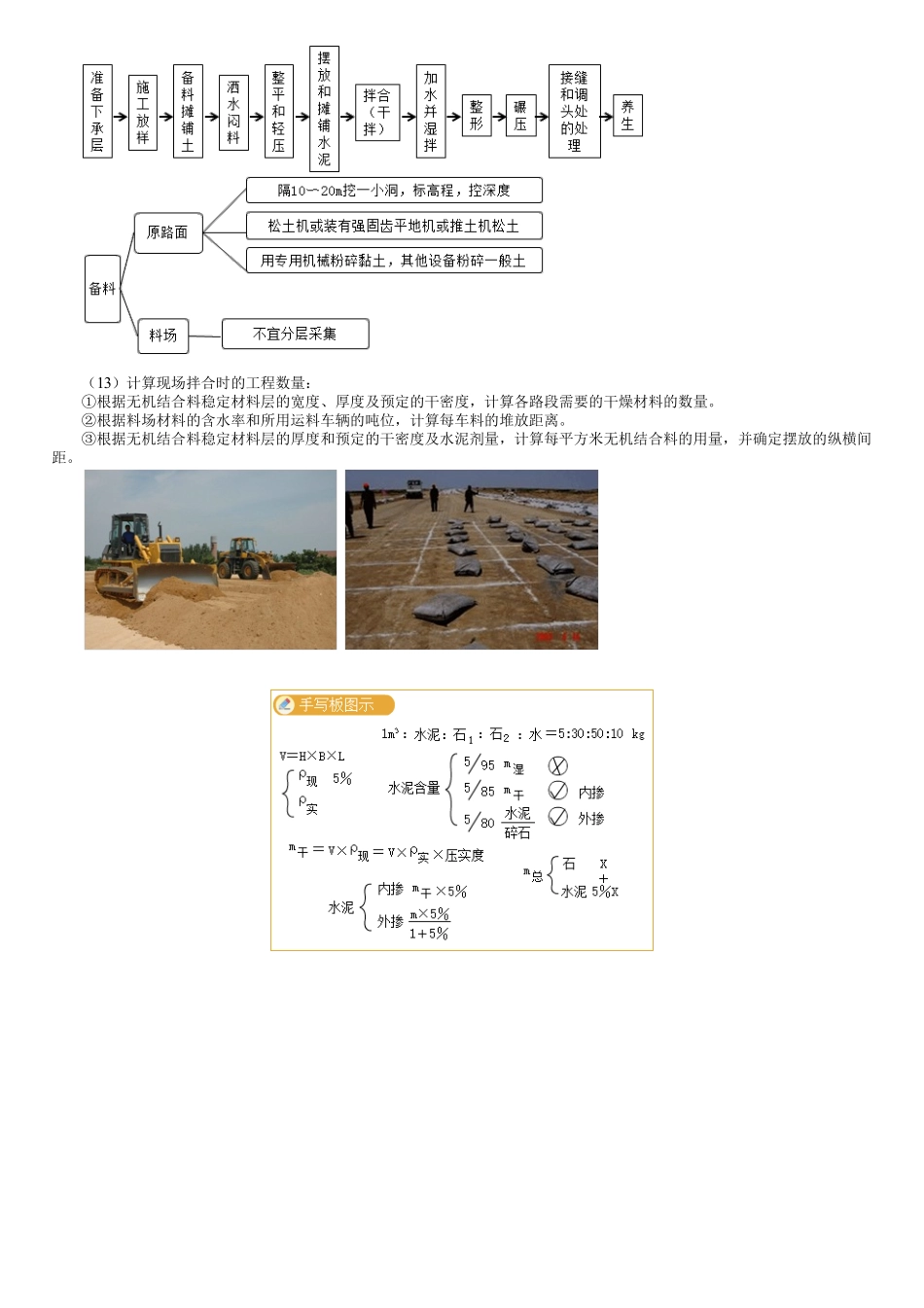

二、混合料生产、摊铺及碾压二、混合料生产、摊铺及碾压1.一般规定(2)宽11~12m,流水作业段长度500m;宽大于12m,作业段宜相应缩短。①施工机械和运输车辆的生产效率和数量;②施工人员数量及操作熟练程度;③施工季节和气候条件;④水泥的初凝时间和延迟时间;⑤减少施工接缝的数量。(3)对水泥类稳定材料,宜在2h之内完成碾压成型,取混合料的初凝时间与容许延迟时间较短的时间作为施工控制时间。(4)石灰类稳定材料层宜在当天碾压完成,最长不应超过4d。(11)高速公路和一级公路在极重特重交通荷载等级下,基层和底基层的压实标准可提高1~2个百分点。2.混合料集中厂拌与运输(3)拌合厂场地硬化混凝土强度等级应不低于C15,h>200mm。(4)工程所需的原材料严禁混杂,应分档隔仓堆放,并有明显的标志。(6)对高速公路和一级公路,应采用专用稳定材料拌合设备拌制混合料。稳定细粒材料集中拌合时,土块应粉碎,最大尺寸应不大于15mm。(7)拌合生产设备:产量宜大于500t/h;挡板高度应不小于1m。(8)不宜通过电机转速计量水泥的添加量。(10)加水量的计量应采用流量计的方式。(13)高速公路基层的混合料拌合时,宜采用两次拌合的生产工艺,也可采用间歇式拌合生产工艺。(15)对稳定中、粗粒材料,混合料的含水率可高于最佳含水率0.5~1个百分点;对稳定细粒材料,含水率可高于最佳含水率1~2个百分点。(16)高速、一级公路,2h测含水率,4h测结合料计量。(20)高速公路和一级公路,水泥稳定材料从装车到运输至现场,时间宜不超过1h,超过2h时应作废。4.摊铺机摊铺与碾压(1)碾压成型后每层的摊铺厚度宜不小于160mm,最大厚度宜不大于200mm。(2)具有足够的摊铺能力和压实功率时,可增加碾压厚度,试验确定厚度。(4)下承层是稳定细粒材料时,宜先拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,洒铺水泥净浆,再摊铺上层混合料。(5)应采用摊铺功率不低于120kW的沥青混凝土摊铺机或稳定材料摊铺机摊铺混合料。(6)采用两台摊铺机并排摊铺时,两台摊铺机的型号及磨损程度宜相同。两台摊铺机的前后间距宜不大于10m,纵向应有300~400mm的重叠。(11)二级以下公路没有摊铺机时,可采用摊铺箱摊铺混合料。(12)水泥稳定材料结构层施工时,气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5~1.5个百分点;石灰类,含水率宜增加1~2个百分点。(14)压路机数量:双向四...
