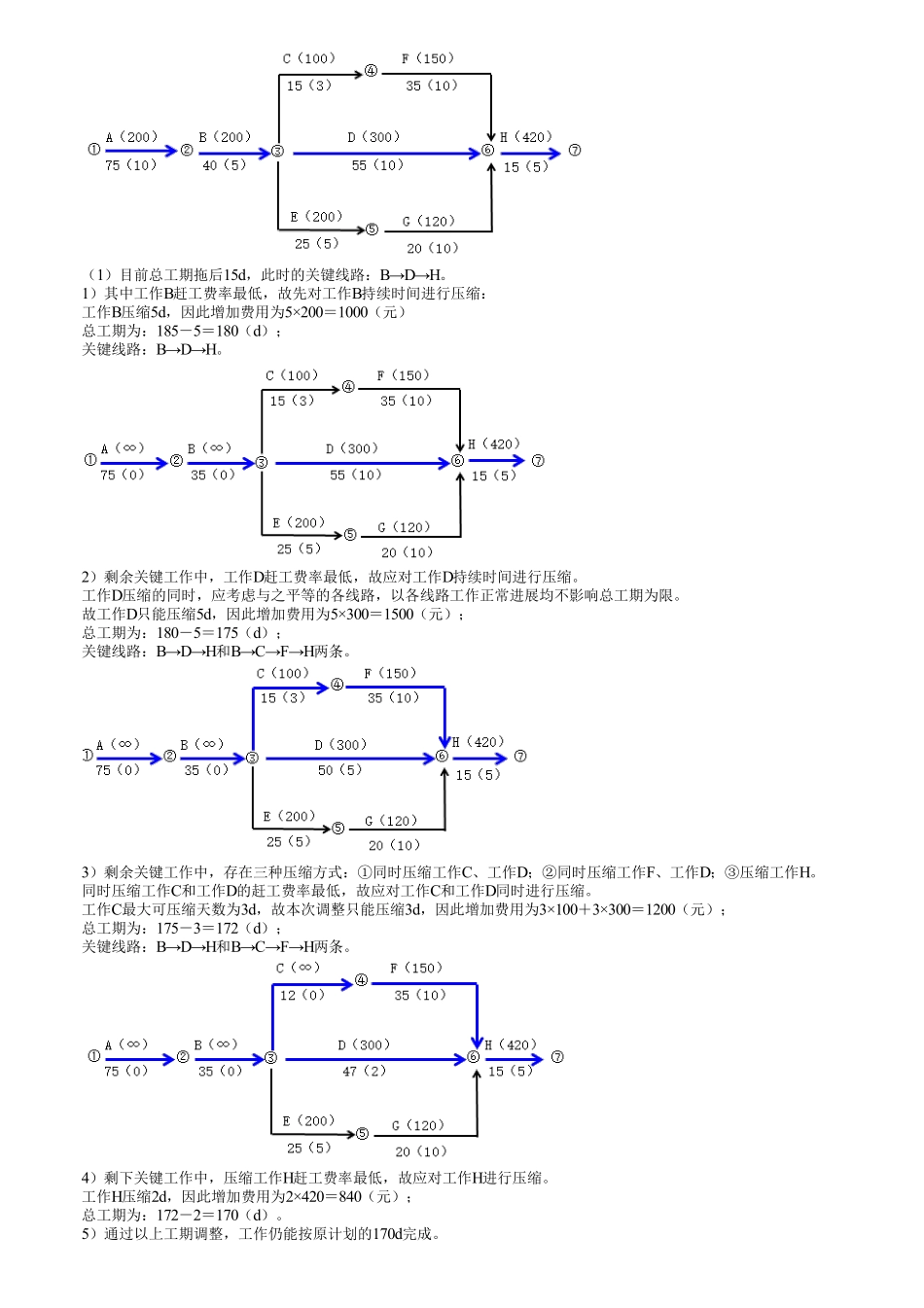

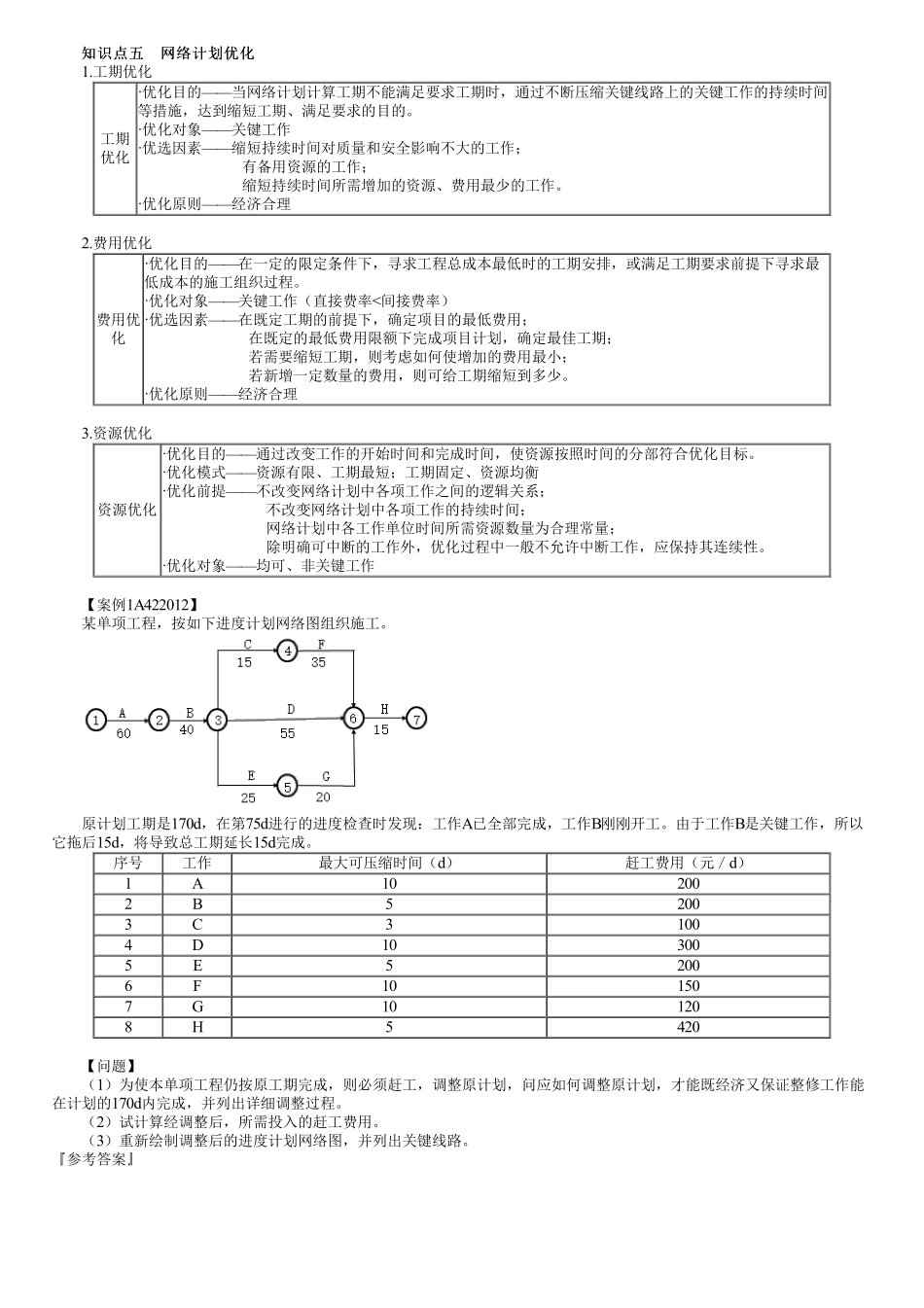

知识点五网络计划优化知识点五网络计划优化1.工期优化工期优化·优化目的——当网络计划计算工期不能满足要求工期时,通过不断压缩关键线路上的关键工作的持续时间等措施,达到缩短工期、满足要求的目的。·优化对象——关键工作·优选因素——缩短持续时间对质量和安全影响不大的工作;有备用资源的工作;缩短持续时间所需增加的资源、费用最少的工作。·优化原则——经济合理2.费用优化费用优化·优化目的——在一定的限定条件下,寻求工程总成本最低时的工期安排,或满足工期要求前提下寻求最低成本的施工组织过程。·优化对象——关键工作(直接费率<间接费率)·优选因素——在既定工期的前提下,确定项目的最低费用;在既定的最低费用限额下完成项目计划,确定最佳工期;若需要缩短工期,则考虑如何使增加的费用最小;若新增一定数量的费用,则可给工期缩短到多少。·优化原则——经济合理3.资源优化资源优化·优化目的——通过改变工作的开始时间和完成时间,使资源按照时间的分部符合优化目标。·优化模式——资源有限、工期最短;工期固定、资源均衡·优化前提——不改变网络计划中各项工作之间的逻辑关系;不改变网络计划中各项工作的持续时间;网络计划中各工作单位时间所需资源数量为合理常量;除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。·优化对象——均可、非关键工作【案例1A422012】某单项工程,按如下进度计划网络图组织施工。原计划工期是170d,在第75d进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。序号工作最大可压缩时间(d)赶工费用(元/d)1A102002B52003C31004D103005E52006F101507G101208H5420【问题】(1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,才能既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。(2)试计算经调整后,所需投入的赶工费用。(3)重新绘制调整后的进度计划网络图,并列出关键线路。『参考答案』(1)目前总工期拖后15d,此时的关键线路:B→D→H。1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩:工作B压缩5d,因此增加费用为5×200=1000(元)总工期为:185-5=180(d);关键线路:B→D→H。2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。工作D压缩的同时,应考虑与之平等的各线路,以各线路工作...
