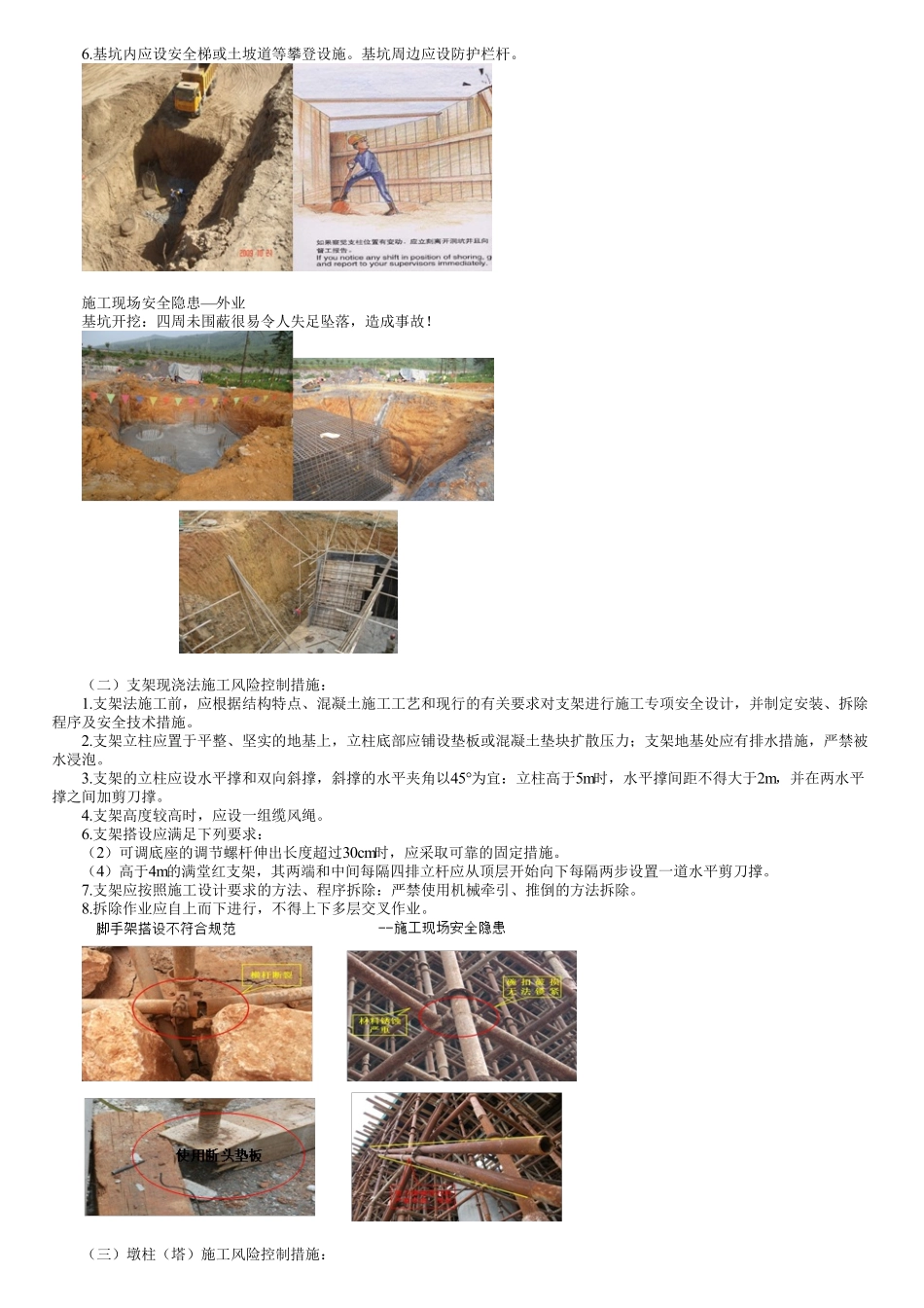

1B420054公路工程项目安全管理措施公路工程项目安全管理措施一、路基工程施工安全管理措施一、路基工程施工安全管理措施(一)路基挖(填)方工程1.取土场(坑)(2)取土场(坑)底部应平顺并设有排水设施,取土场(坑)边周围应设置警示标志和安全防护设施,宜设置夜间警示和反光标识。(3)地面横向坡度陡于1∶10的区域,取土坑应设在路堤上侧。(4)取土坑与路基间的距离应满足路基边坡稳定的要求,取土坑与路基坡脚间的护坡道应平整密实,表面应设1%~2%向外倾斜的横坡。3.路基高填方路堤施工应符合下列规定:(1)应及时施做边坡临时排水设施。(2)作业区边缘应设置明显的警示标志。(3)应进行位移监测。4.靠近结构物处挖土应采取安全防护措施。路基范围内暂时不能迁移的结构物应预留土台,并应设警示标志。(二)不良地质工程2.崩塌危岩体区域,应尽量在施工前将危岩体清除,或采取主动网、被动网防护,采用锚杆、锚索固定,设置挡土墙,采取灌浆固结或柔性支护等措施进行防治。下方应设置安全警示标志,车辆通过前应仔细观察,确保安全后快速通过。危岩体下方施工时,应设专人警戒,设置有效的声音信号(如安全哨、对讲机等)。3.泥石流地段,应采取防排水、排导、清方、拦挡等综合处治措施。针对规模较大的泥石流采取支挡或排导的防治措施。(三)路堑高边坡施工风险控制措施3.在滑坡体上开挖土方应按照从上向下开挖一级加固一级的顺序施工,对滑坡体加固可按照从滑体边缘向滑体中部逐步推进加固、分段跳槽开挖施工,当开挖一级边坡仍不能保证稳定时应分层开挖分层加固。4.有加固工程的土质边坡在开挖后应在1周内完成加固,其他类型边坡开挖后应尽快完成加固工程,不能及时完成加固的应暂停开挖。6.施工车辆保证良好状况;合理确定土方装、运顺序和行驶路线;人车不混行;维修加固运土便道;大风、大雨、浓雾、雷电时应暂停施工。7.高边坡上作业人员应系安全带,施工人员身体不适、喝酒后不得上高边坡作业。大风、大雨、浓雾和雷电时应暂停作业。9.雷雨季节应采用非电起爆法。10.采取浅孔少装药、松动爆破等飞石少的方法,放炮前设专人警戒,定时爆破,不得用石块覆盖炮孔,爆破后15分钟后才能进入现场,按规定检查和处理盲炮,检查处理危石。施工现场安全隐患—外业高大边坡存在坍塌隐患违规立体交叉作业(四)预应力锚固施工风险控制措施:1.锚索钻孔注浆后,要立即施工外部框架等结构,及时张拉,对边坡形成有效锚固作用。2.钻孔后要...
