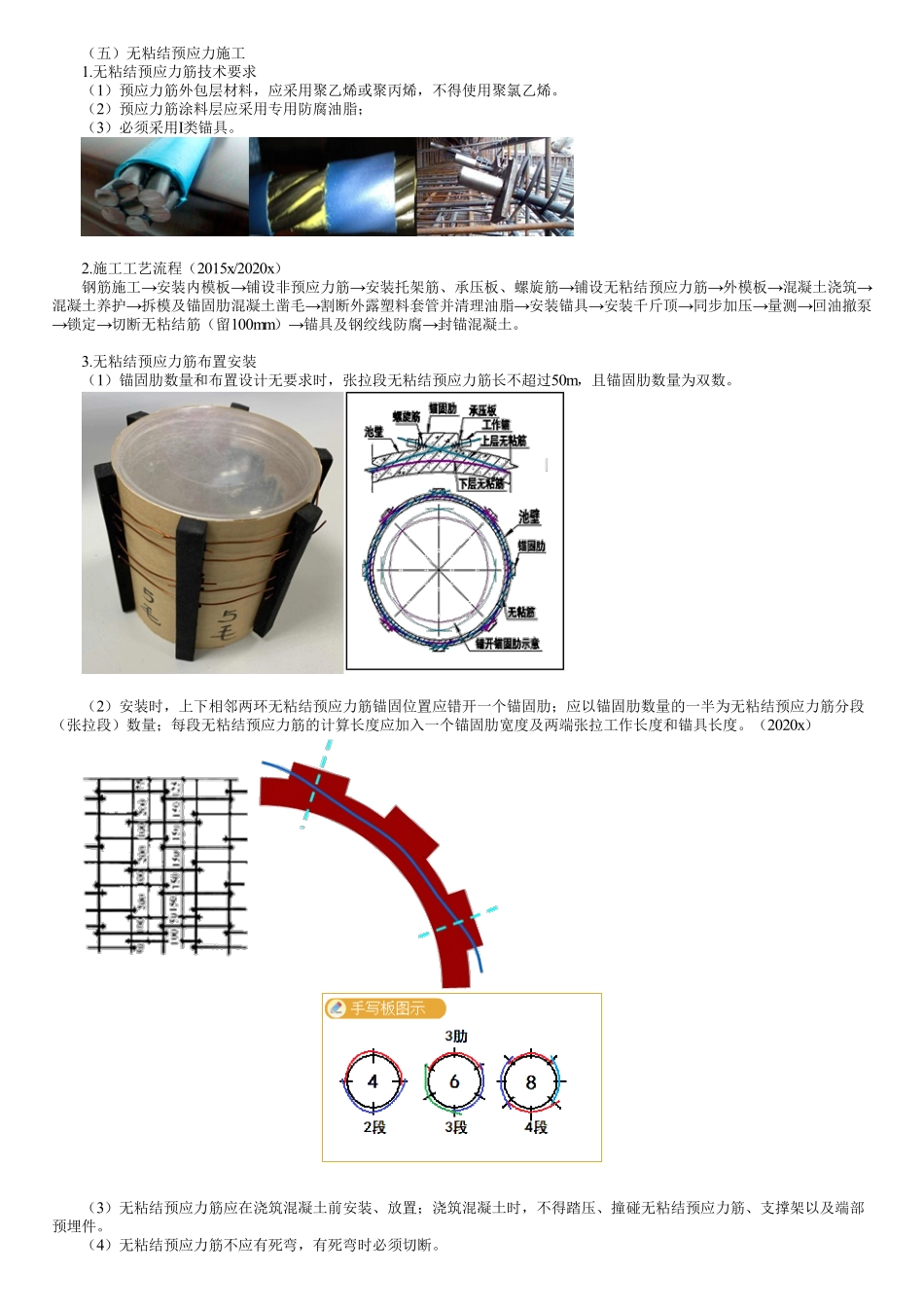

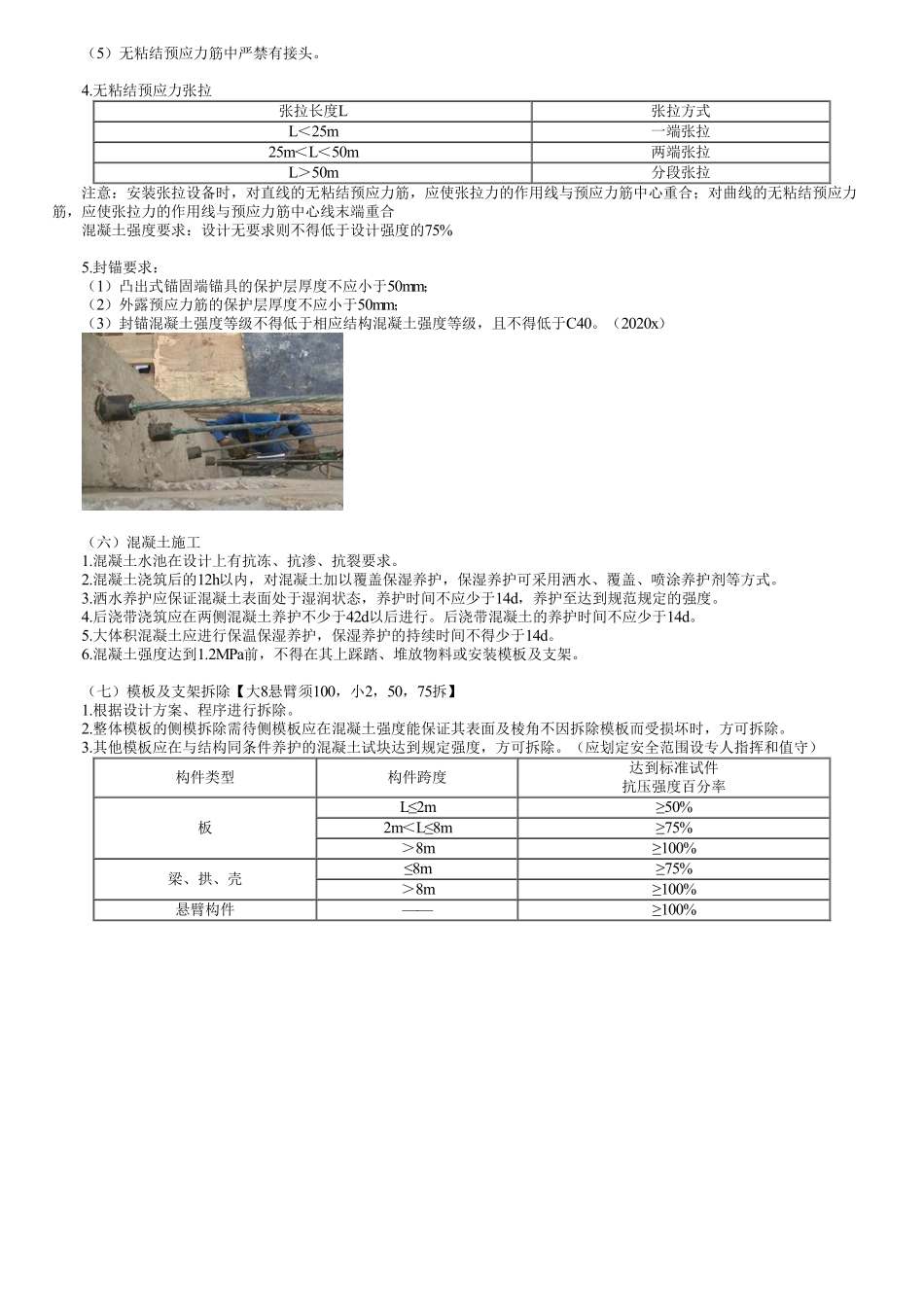

(五)无粘结预应力施工1.无粘结预应力筋技术要求(1)预应力筋外包层材料,应采用聚乙烯或聚丙烯,不得使用聚氯乙烯。(2)预应力筋涂料层应采用专用防腐油脂;(3)必须采用Ⅰ类锚具。2.施工工艺流程(2015x/2020x)钢筋施工→安装内模板→铺设非预应力筋→安装托架筋、承压板、螺旋筋→铺设无粘结预应力筋→外模板→混凝土浇筑→混凝土养护→拆模及锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋(留100mm)→锚具及钢绞线防腐→封锚混凝土。3.无粘结预应力筋布置安装(1)锚固肋数量和布置设计无要求时,张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。(2)安装时,上下相邻两环无粘结预应力筋锚固位置应错开一个锚固肋;应以锚固肋数量的一半为无粘结预应力筋分段(张拉段)数量;每段无粘结预应力筋的计算长度应加入一个锚固肋宽度及两端张拉工作长度和锚具长度。(2020x)(3)无粘结预应力筋应在浇筑混凝土前安装、放置;浇筑混凝土时,不得踏压、撞碰无粘结预应力筋、支撑架以及端部预埋件。(4)无粘结预应力筋不应有死弯,有死弯时必须切断。(5)无粘结预应力筋中严禁有接头。4.无粘结预应力张拉张拉长度L张拉方式L<25m一端张拉25m<L<50m两端张拉L>50m分段张拉注意:安装张拉设备时,对直线的无粘结预应力筋,应使张拉力的作用线与预应力筋中心重合;对曲线的无粘结预应力筋,应使张拉力的作用线与预应力筋中心线末端重合混凝土强度要求:设计无要求则不得低于设计强度的75%5.封锚要求:(1)凸出式锚固端锚具的保护层厚度不应小于50mm;(2)外露预应力筋的保护层厚度不应小于50mm;(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。(2020x)(六)混凝土施工1.混凝土水池在设计上有抗冻、抗渗、抗裂要求。2.混凝土浇筑后的12h以内,对混凝土加以覆盖保湿养护,保湿养护可采用洒水、覆盖、喷涂养护剂等方式。3.洒水养护应保证混凝土表面处于湿润状态,养护时间不应少于14d,养护至达到规范规定的强度。4.后浇带浇筑应在两侧混凝土养护不少于42d以后进行。后浇带混凝土的养护时间不应少于14d。5.大体积混凝土应进行保温保湿养护,保湿养护的持续时间不得少于14d。6.混凝土强度达到1.2MPa前,不得在其上踩踏、堆放物料或安装模板及支架。(七)模板及支架拆除【大8悬臂须100,小2,50,75拆】1.根据设计方案、程序进行拆除...
