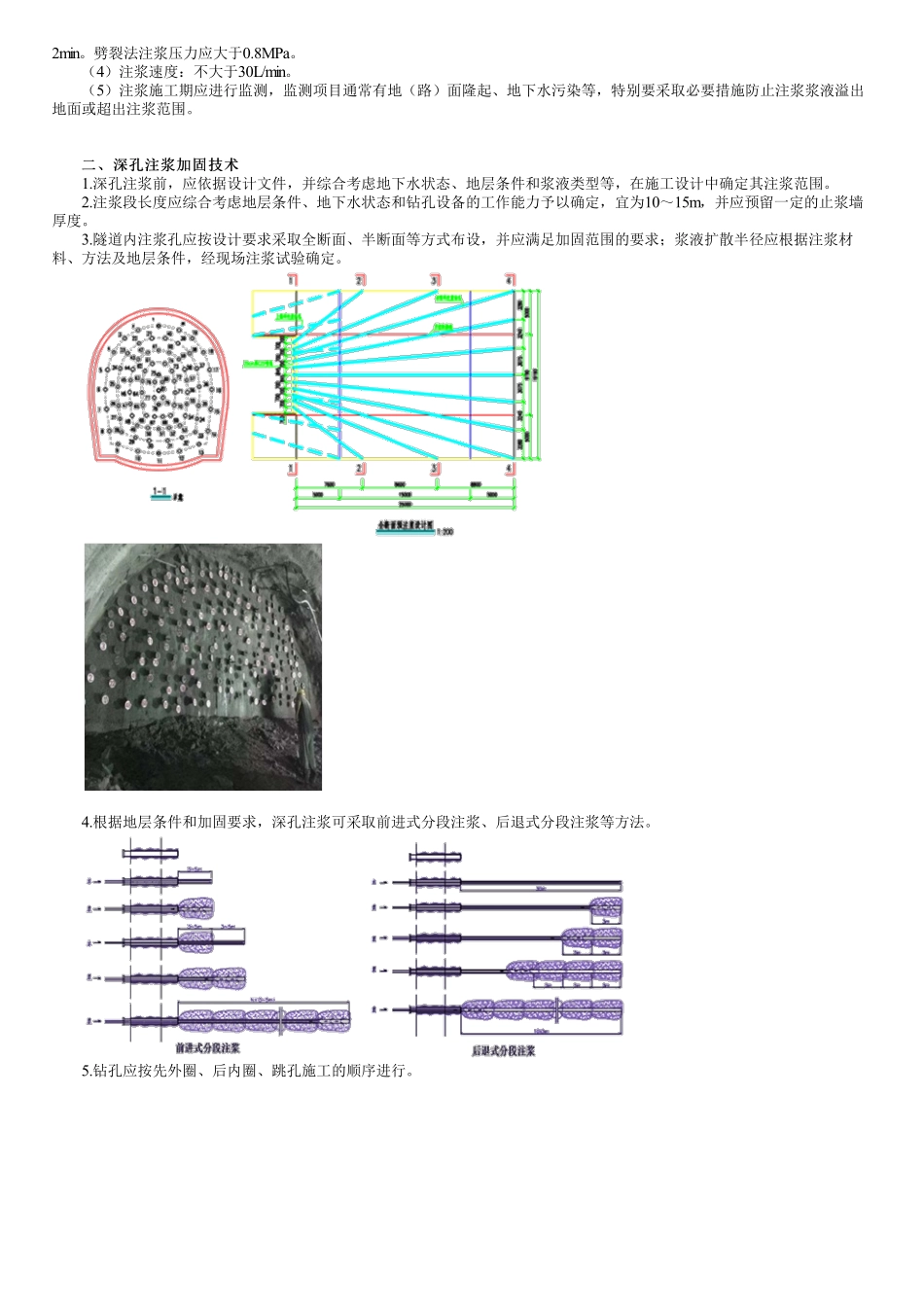

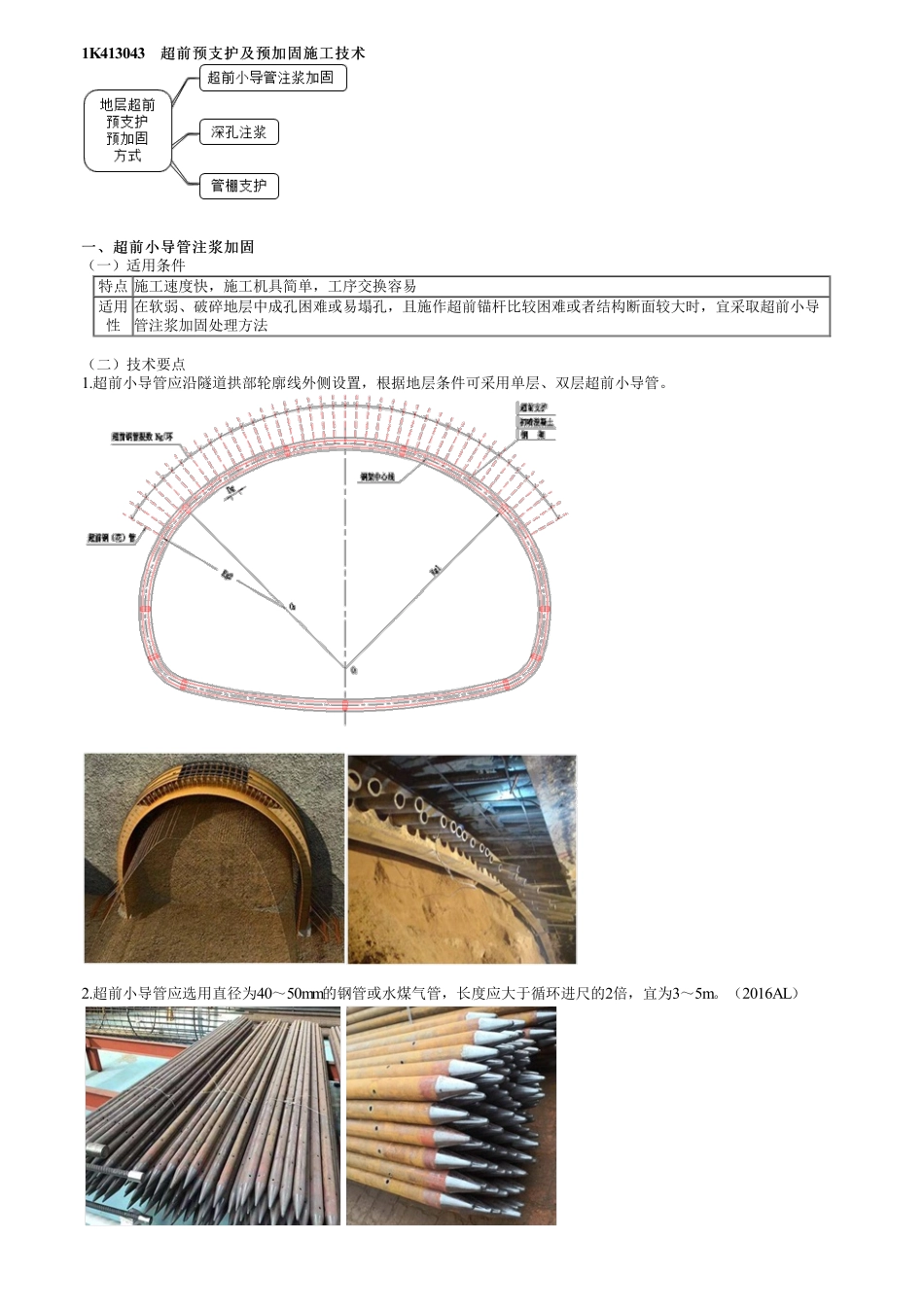

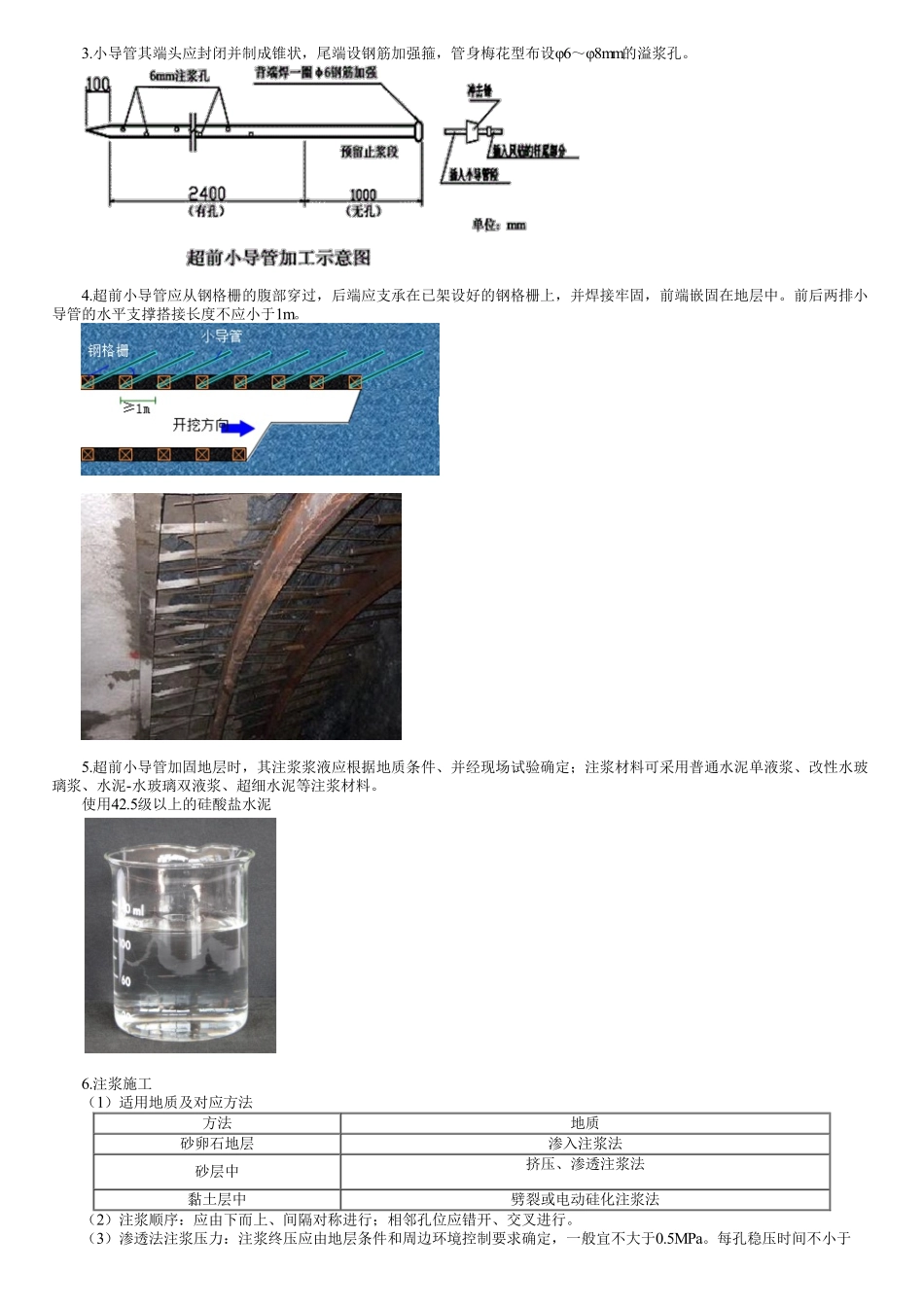

1K413043超前预支护及预加固施工技术超前预支护及预加固施工技术一、超前小导管注浆加固一、超前小导管注浆加固(一)适用条件特点施工速度快,施工机具简单,工序交换容易适用性在软弱、破碎地层中成孔困难或易塌孔,且施作超前锚杆比较困难或者结构断面较大时,宜采取超前小导管注浆加固处理方法(二)技术要点1.超前小导管应沿隧道拱部轮廓线外侧设置,根据地层条件可采用单层、双层超前小导管。2.超前小导管应选用直径为40~50mm的钢管或水煤气管,长度应大于循环进尺的2倍,宜为3~5m。(2016AL)3.小导管其端头应封闭并制成锥状,尾端设钢筋加强箍,管身梅花型布设φ6~φ8mm的溢浆孔。4.超前小导管应从钢格栅的腹部穿过,后端应支承在已架设好的钢格栅上,并焊接牢固,前端嵌固在地层中。前后两排小导管的水平支撑搭接长度不应小于1m。5.超前小导管加固地层时,其注浆浆液应根据地质条件、并经现场试验确定;注浆材料可采用普通水泥单液浆、改性水玻璃浆、水泥-水玻璃双液浆、超细水泥等注浆材料。使用42.5级以上的硅酸盐水泥6.注浆施工(1)适用地质及对应方法方法地质砂卵石地层渗入注浆法砂层中挤压、渗透注浆法黏土层中劈裂或电动硅化注浆法(2)注浆顺序:应由下而上、间隔对称进行;相邻孔位应错开、交叉进行。(3)渗透法注浆压力:注浆终压应由地层条件和周边环境控制要求确定,一般宜不大于0.5MPa。每孔稳压时间不小于2min。劈裂法注浆压力应大于0.8MPa。(4)注浆速度:不大于30L/min。(5)注浆施工期应进行监测,监测项目通常有地(路)面隆起、地下水污染等,特别要采取必要措施防止注浆浆液溢出地面或超出注浆范围。二、深孔注浆加固技术二、深孔注浆加固技术1.深孔注浆前,应依据设计文件,并综合考虑地下水状态、地层条件和浆液类型等,在施工设计中确定其注浆范围。2.注浆段长度应综合考虑地层条件、地下水状态和钻孔设备的工作能力予以确定,宜为10~15m,并应预留一定的止浆墙厚度。3.隧道内注浆孔应按设计要求采取全断面、半断面等方式布设,并应满足加固范围的要求;浆液扩散半径应根据注浆材料、方法及地层条件,经现场注浆试验确定。4.根据地层条件和加固要求,深孔注浆可采取前进式分段注浆、后退式分段注浆等方法。5.钻孔应按先外圈、后内圈、跳孔施工的顺序进行。6.注浆工艺控制应符合的要求:(1)注浆压力一般宜为0.5~1.5MPa,并应根据地层条件和隧道埋深选择注浆终压大小。管线附近施工时应根据相关单位要求...
