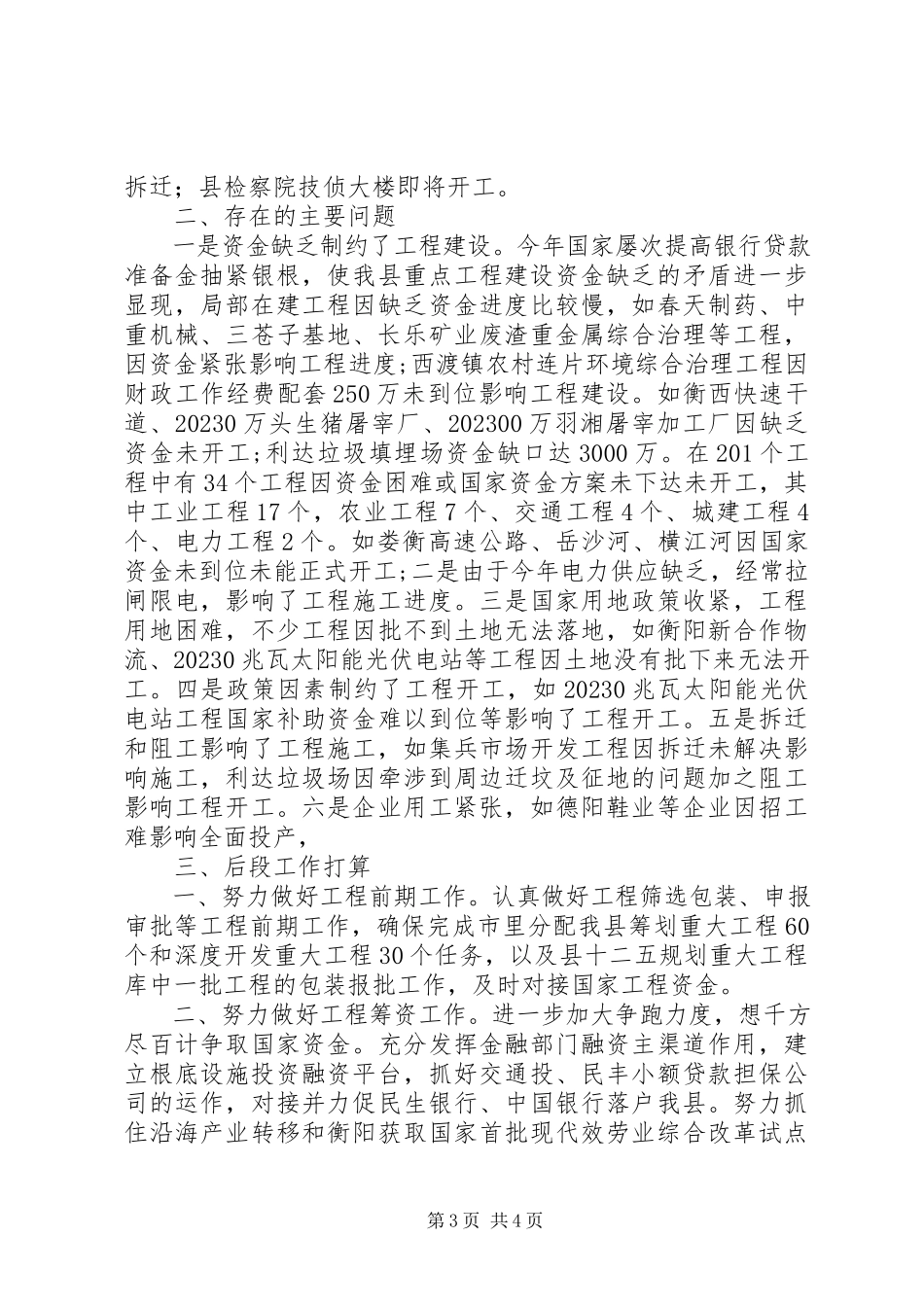

第1页共4页县发改局重点工程建设督查情况汇报一、1-8月全县重点工程建设情况今年以来,县委县政府继续坚持把工程建设摆在高于一切、重于一切、先于一切的位置,4月初召开了全县高规格、大规模的全县重点工程建设发动大会,部署安排了十二五“868〞投资和工程建设行动方案及20xx年“972〞行动方案,从4月中旬开始在全县开展了工程建设“百日大会战〞,并取得阶段性的成效。今年1-8月重点工程建设再创新高,1—8月全县完成固定资产投资42.03亿元,增长27.3%。共实施重点工程201个,方案年度投资77.11亿元,其中方案新开工144个,续建57个,已新开工111个。1-8月逐建新开工峻工投产工程33个,完成重点工程投资40.37亿元,增长32%。一批已开工工程进展加快,形象进度较好:工业:经开区核心区一期建设已完成规划设计,正在进行道路设计;衡利丰二期全部投产,三期工程正在进行厂房主体建设;恒生制药三期已完成设备订购;得阳鞋业、长鑫建材已投产,德阳现有生产工人2022人;云天锅炉二期厂房建设已完成,即将投产;衡泰机械已建成3个车间,电已装好,正在安装设备,二期2万平方米厂房根底已完成,方案本月底投产;雅典娜石英石方案本月试生产;中重机器已局部投产;天天见竹木胶板厂房和办公楼已建成,设备已安装完成;岑芳板材正在进行厂房建设、飞益达中药饮片办公楼厂房主体已竣工;百欣机器土地平整已完成;利德有陶瓷已完成土地平整500亩;三安矿业二期230万吨选厂已投产,三期厂房在建,设备已购;新雁矿业一期20230万吨采选矿全面投产,二期设备已订购;尚卿矿业二期技改已根本完成,年底可投产。农业:稳固退耕还林成果工程202223年建设方案任务已完成;小农水重点县工程建设已完成;小型水库除险加固工程工程根本完成;县杂交棉基地、井头镇亿园油茶、湘发蔬菜、恒升农业工程已完工;农村平安饮水工程已完成工程量60%;移民库区乡镇根底设施建设已完成工程量40%;户用沼气池已完成860口;山苍子种植基地初具规模,已完成厂房、实验楼土地平整,已育苗移栽山苍子4000亩;桃花湖生态农业已完成新增桂花苗木基地300亩建设任务,第2页共4页正在建菌肥房;生猪标准化规模养殖场建设已完成改造养殖场15个;界牌高山养牛场已完成建设方案80%;长安新天药材基地、岘山国美园林基地和英南雄风园林基地分别完成方案任务50%、85%、90%;乡镇动物防疫体系建设已完成6所;益康油茶开发3000亩、新乐丰果业种植根本完工;银鑫油茶开发已完成育苗整地3000亩、移栽2022亩;绿源农业...
