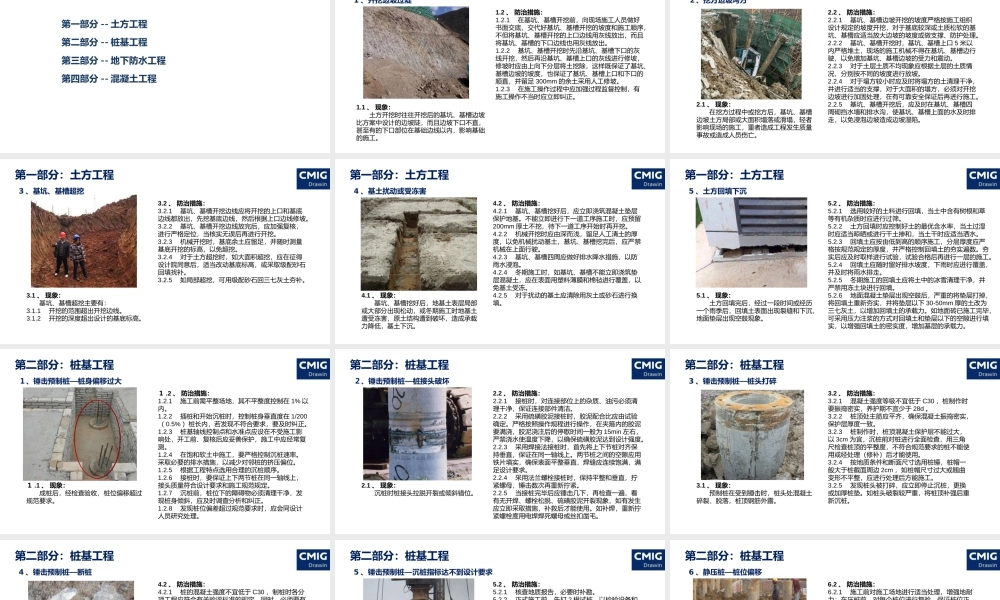

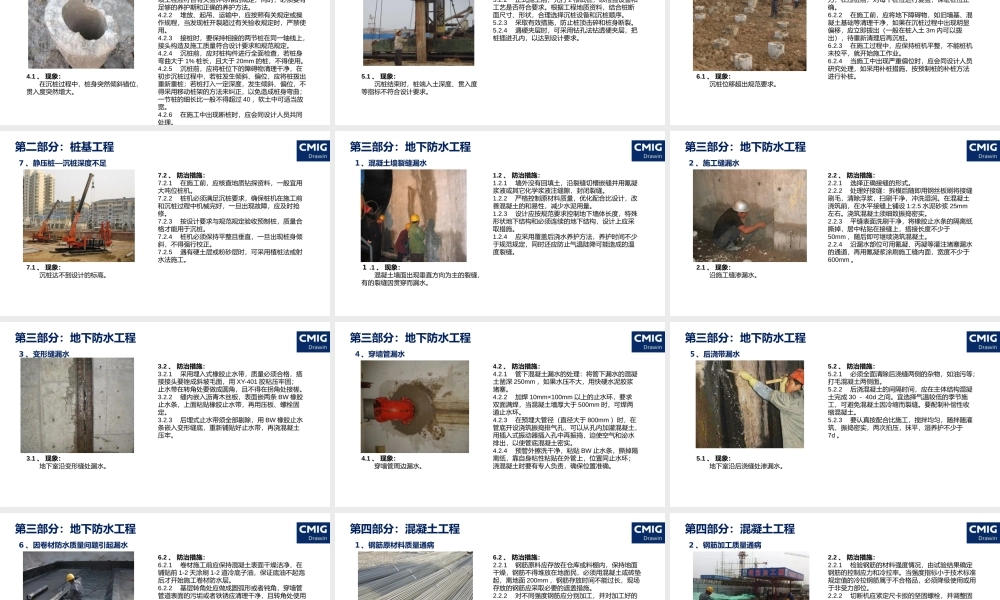

2016.12.5基础工程常见质量通病及控制要点建设公司工程管理部目录第一部分--土方工程第二部分--桩基工程第三部分--地下防水工程第四部分--混凝土工程1、开挖边坡过陡第一部分:土方工程1.1、现象:土方开挖时往往开挖后的基坑、基槽边坡比方案中设计的边坡陡,而且边坡下口不直,甚至有的下口部位在基础边线以内,影响基础的施工。1.2、防治措施:1.2.1在基坑、基槽开挖前,向现场施工人员做好书面交底,交代好基坑、基槽开挖的坡度和施工顺序,不但将基坑、基槽开挖的上口边线用灰线放出,而且将基坑、基槽的下口边线也用灰线放出。1.2.2基坑、基槽开挖时先沿基坑、基槽下口的灰线开挖,然后再沿基坑、基槽上口的灰线进行修坡,修坡时应由上向下分层将土挖除,这样既保证了基坑、基槽边坡的坡度,也保证了基坑、基槽上口和下口的顺直,并留足300mm的余土采用人工修坡。1.2.3在施工操作过程中应加强过程监督控制,有施工操作不当时应立即纠正。2、挖方边坡垮方第一部分:土方工程2.1、现象:在挖方过程中或挖方后,基坑、基槽边坡土方局部或大面积塌落或滑塌,轻者影响现场的施工,重者造成工程发生质量事故或造成人员伤亡。2.2、防治措施:2.2.1基坑、基槽边坡开挖的坡度严格按施工组织设计规定的坡度开挖,对于基底较深或土质松软的基坑、基槽应适当放大边坡的坡度或做支撑、防护处理。2.2.2基坑、基槽开挖时,基坑、基槽上口5米以内严格堆土,现场的施工机械不得在基坑、基槽边行驶,以免增加基坑、基槽边坡的受力和震动。2.2.3对于土层土质不均现象应根据土层的土质情况,分别按不同的坡度进行放坡。2.2.4对于塌方较小时应及时将塌方的土清理干净,并进行适当的支撑,对于大面积的塌方,必须对开挖边坡进行加固处理,在有可靠安全保证后再进行施工。2.2.5基坑、基槽开挖后,应及时在基坑、基槽四周砌挡水墙和排水沟,使基坑、基槽上面的水及时排走,以免浸泡边坡造成边坡湿陷。3、基坑、基槽超挖第一部分:土方工程3.1、现象:基坑、基槽超挖主要有:3.1.1开挖的范围超出开挖边线。3.1.2开挖的深度超出设计的基底标高。3.2、防治措施:3.2.1基坑、基槽开挖边线应将开挖的上口和基底边线都放出,先挖基底边线,然后根据上口边线修坡。3.2.2基坑、基槽开挖边线放完后,应加强复核,进行严格定位,当核实无误后再进行开挖。3.2.3机械开挖时,基底余土应留足,并随时测量基底开挖的标高,以免超挖。3.2.4对于土方超挖时,如大面积超挖,应在征得设...
