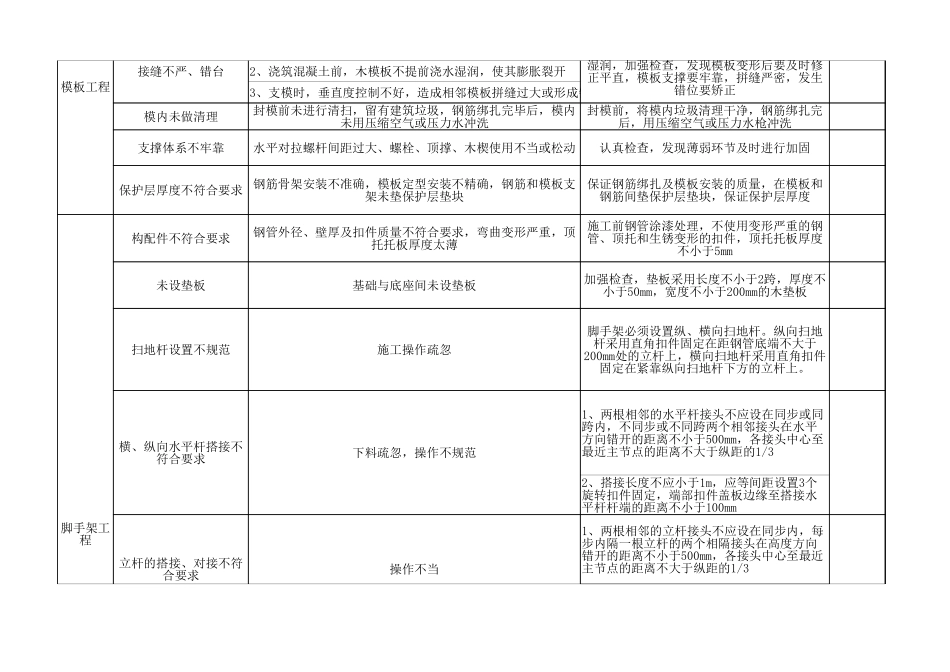

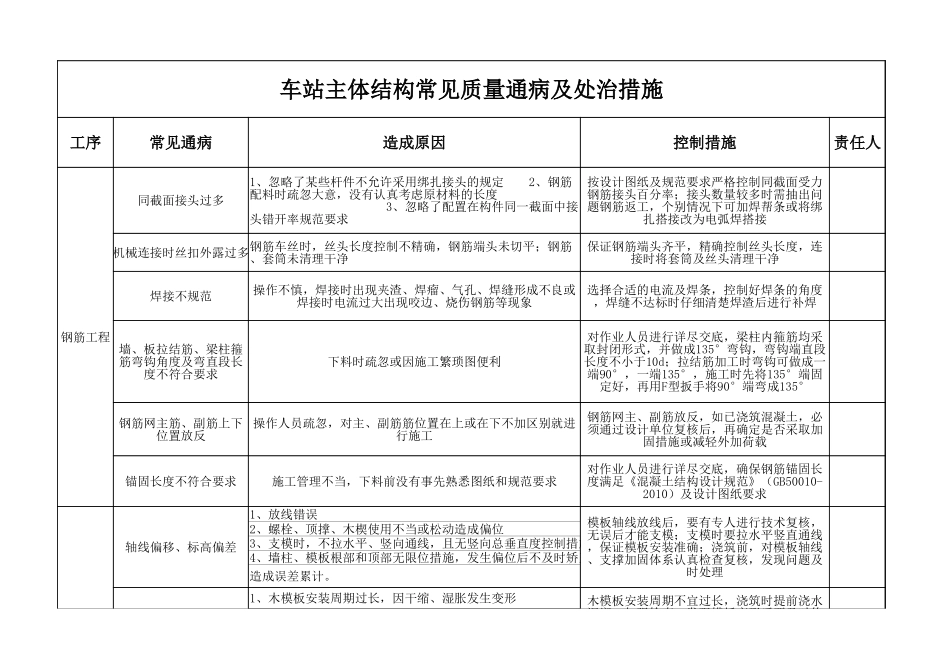

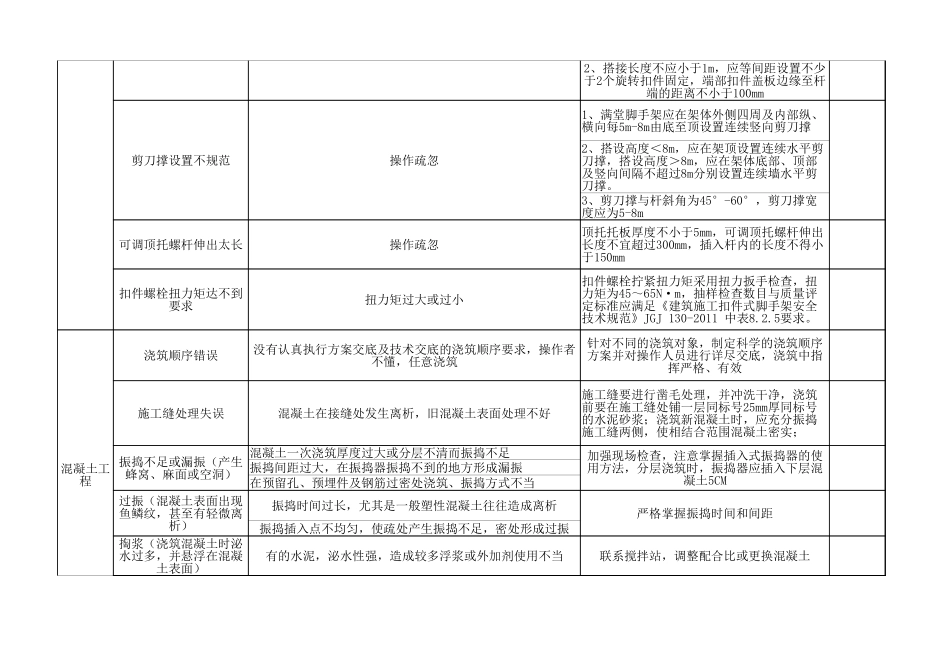

车站主体结构常见质量通病及处治措施工序常见通病造成原因控制措施责任人钢筋工程同截面接头过多机械连接时丝扣外露过多焊接不规范下料时疏忽或因施工繁琐图便利锚固长度不符合要求施工管理不当,下料前没有事先熟悉图纸和规范要求模板工程轴线偏移、标高偏差造成误差累计。接缝不严、错台1、忽略了某些杆件不允许采用绑扎接头的规定2、钢筋配料时疏忽大意,没有认真考虑原材料的长度3、忽略了配置在构件同一截面中接头错开率规范要求按设计图纸及规范要求严格控制同截面受力钢筋接头百分率;接头数量较多时需抽出问题钢筋返工,个别情况下可加焊帮条或将绑扎搭接改为电弧焊搭接钢筋车丝时,丝头长度控制不精确,钢筋端头未切平;钢筋、套筒未清理干净保证钢筋端头齐平,精确控制丝头长度,连接时将套筒及丝头清理干净操作不慎,焊接时出现夹渣、焊瘤、气孔、焊缝形成不良或焊接时电流过大出现咬边、烧伤钢筋等现象选择合适的电流及焊条,控制好焊条的角度,焊缝不达标时仔细清楚焊渣后进行补焊墙、板拉结筋、梁柱箍筋弯钩角度及弯直段长度不符合要求对作业人员进行详尽交底,梁柱内箍筋均采取封闭形式,并做成135°弯钩,弯钩端直段长度不小于10d;拉结筋加工时弯钩可做成一端90°,一端135°,施工时先将135°端固定好,再用F型扳手将90°端弯成135°钢筋网主筋、副筋上下位置放反操作人员疏忽,对主、副筋筋位置在上或在下不加区别就进行施工钢筋网主、副筋放反,如已浇筑混凝土,必须通过设计单位复核后,再确定是否采取加固措施或减轻外加荷载对作业人员进行详尽交底,确保钢筋锚固长度满足《混凝土结构设计规范》(GB50010-2010)及设计图纸要求1、放线错误模板轴线放线后,要有专人进行技术复核,无误后才能支模;支模时要拉水平竖直通线,保证模板安装准确;浇筑前,对模板轴线、支撑加固体系认真检查复核,发现问题及时处理2、螺栓、顶撑、木楔使用不当或松动造成偏位3、支模时,不拉水平、竖向通线,且无竖向总垂直度控制措施4、墙柱、模板根部和顶部无限位措施,发生偏位后不及时矫正,1、木模板安装周期过长,因干缩、湿胀发生变形木模板安装周期不宜过长,浇筑时提前浇水湿润,加强检查,发现模板变形后要及时修正平直,模板支撑要牢靠,拼缝严密,发生错位要矫正模板工程接缝不严、错台模内未做清理支撑体系不牢靠水平对拉螺杆间距过大、螺栓、顶撑、木楔使用不当或松动认真检查,发现薄弱环节及时进行加固保护层厚度不符合要求构配...
