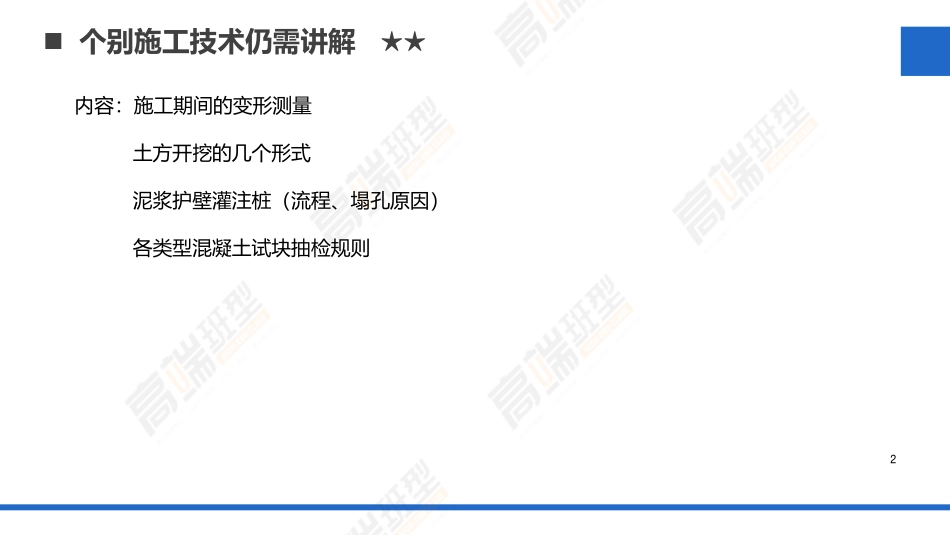

主讲人:田老师《建筑工程管理与实务》————专属实务小灶课41n个别施工技术仍需讲解★★内容:施工期间的变形测量土方开挖的几个形式泥浆护壁灌注桩(流程、塌孔原因)各类型混凝土试块抽检规则21.施工期间的变形测量31.施工期间的变形测量41.施工期间的变形测量51.施工期间的变形测量62.土方开挖的几个形式深基坑挖土方案:①无支护结构:放坡挖土。②有支护结构:中心岛式、盆式挖土、逆作法挖土。中心岛式挖土放坡挖土盆式挖土7【经典例题】当基坑开挖深度不大,地质条件和周围环境允许时,最适宜的开挖方案是()。A.逆作法挖土B.中心岛式挖土C.盆式挖土D.放坡挖土【答案】D。解析:当基坑开挖深度不大周围环境允许,经验算能确保边坡稳定性时,采用放坡开挖。8【2021年真题】深基坑工程无支护结构挖土方案是()。A.中心岛式B.逆作法C.盆式D.放坡【答案】D。解析:深基坑工程的挖土方案,主要有放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。前者无支护结构,后三种皆有支护结构。9泥浆携带钻渣从护筒溢浆孔溢出,流入泥浆池3.泥浆护壁灌注桩(流程、塌孔原因)10场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆循环、清除废浆、泥渣→清空换浆→终孔验收→下钢筋笼和钢导管→第二次清孔→浇筑水下混凝土→成桩(1m以上)。3.泥浆护壁灌注桩(流程、塌孔原因)11(1)清孔后孔底沉渣厚度:端承型桩应不大于50mm,摩擦型桩应不大于100mm。(2)水下混凝土:①强度应比设计强度提高等级配置;②坍落度宜为180~220mm;③超灌高度应高于设计桩顶标高1m以上,充盈系数不应小于1。【注:充盈系数=实际浇筑量÷理论浇筑量】3.泥浆护壁灌注桩(流程、塌孔原因)12塌孔原因:(1)泥浆比重不够,起不到可靠的护壁作用。(2)孔内水头高度不够或孔内出现承压水,降低了静水压力。(3)护筒埋置太浅,下端孔坍塌。(4)在松散砂层中钻孔时,进尺速度太快或停在一处空转时间太长,转速太快。3.泥浆护壁灌注桩(流程、塌孔原因)13(1)当一次连续浇筑不大于1000m³同配合比的大体积混凝土时,混凝土强度试件现场取样不应少于10组。(2)当一次连续浇筑1000m³~5000m³同配合比的大体积混凝土时,超出1000m³的混凝土,每增加500m³取样不应少于一组,增加不足500m³时取样一组。(3)当连续浇筑大于5000m³同配合比的大体积混凝土时,超出5000m³的混凝土,每增加1000m³取样不应少于一组,增加不足1000m³时...
