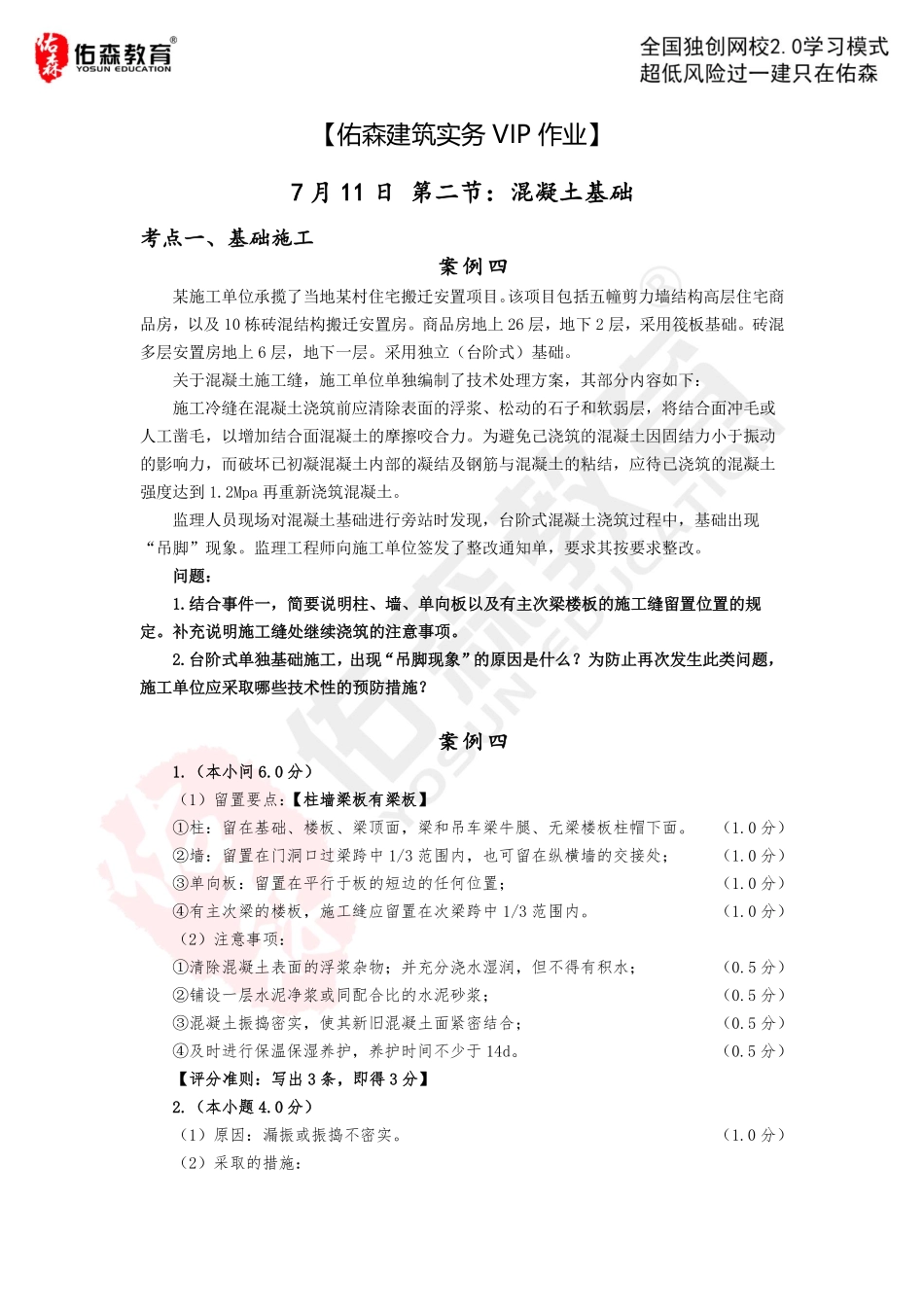

【佑森建筑实务VIP作业】7月11日第二节:混凝土基础考点一、基础施工案例四某施工单位承揽了当地某村住宅搬迁安置项目。该项目包括五幢剪力墙结构高层住宅商品房,以及10栋砖混结构搬迁安置房。商品房地上26层,地下2层,采用筏板基础。砖混多层安置房地上6层,地下一层。采用独立(台阶式)基础。关于混凝土施工缝,施工单位单独编制了技术处理方案,其部分内容如下:施工冷缝在混凝土浇筑前应清除表面的浮浆、松动的石子和软弱层,将结合面冲毛或人工凿毛,以增加结合面混凝土的摩擦咬合力。为避免己浇筑的混凝土因固结力小于振动的影响力,而破坏已初凝混凝土内部的凝结及钢筋与混凝土的粘结,应待已浇筑的混凝土强度达到1.2Mpa再重新浇筑混凝土。监理人员现场对混凝土基础进行旁站时发现,台阶式混凝土浇筑过程中,基础出现“吊脚”现象。监理工程师向施工单位签发了整改通知单,要求其按要求整改。问题:1.结合事件一,简要说明柱、墙、单向板以及有主次梁楼板的施工缝留置位置的规定。补充说明施工缝处继续浇筑的注意事项。2.台阶式单独基础施工,出现“吊脚现象”的原因是什么?为防止再次发生此类问题,施工单位应采取哪些技术性的预防措施?案例四1.(本小问6.0分)(1)留置要点:【柱墙梁板有梁板】①柱:留在基础、楼板、梁顶面,梁和吊车梁牛腿、无梁楼板柱帽下面。(1.0分)②墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;(1.0分)③单向板:留置在平行于板的短边的任何位置;(1.0分)④有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内。(1.0分)(2)注意事项:①清除混凝土表面的浮浆杂物;并充分浇水湿润,但不得有积水;(0.5分)②铺设一层水泥净浆或同配合比的水泥砂浆;(0.5分)③混凝土振捣密实,使其新旧混凝土面紧密结合;(0.5分)④及时进行保温保湿养护,养护时间不少于14d。(0.5分)【评分准则:写出3条,即得3分】2.(本小题4.0分)(1)原因:漏振或振捣不密实。(1.0分)(2)采取的措施:①浇筑完第一级混凝土并振捣密实后,暂停0.5~1h,继续浇筑第二级;(1.0分)②先用铁锹沿第二级模板底圈做成内外坡,然后再分层浇筑;(1.0分)③待第二级混凝土浇筑后,再将第一级混凝土齐模板顶边拍实抹平。(1.0分)案例五某建筑工程地下3层,地上22层,建筑面积82000m2,现浇钢筋混凝土框架剪力墙结构,桩筏基础,地基基础设计等级为甲级。基础筏板混凝土厚度为1.2m,混凝土方量为8200m³,底板混凝...
