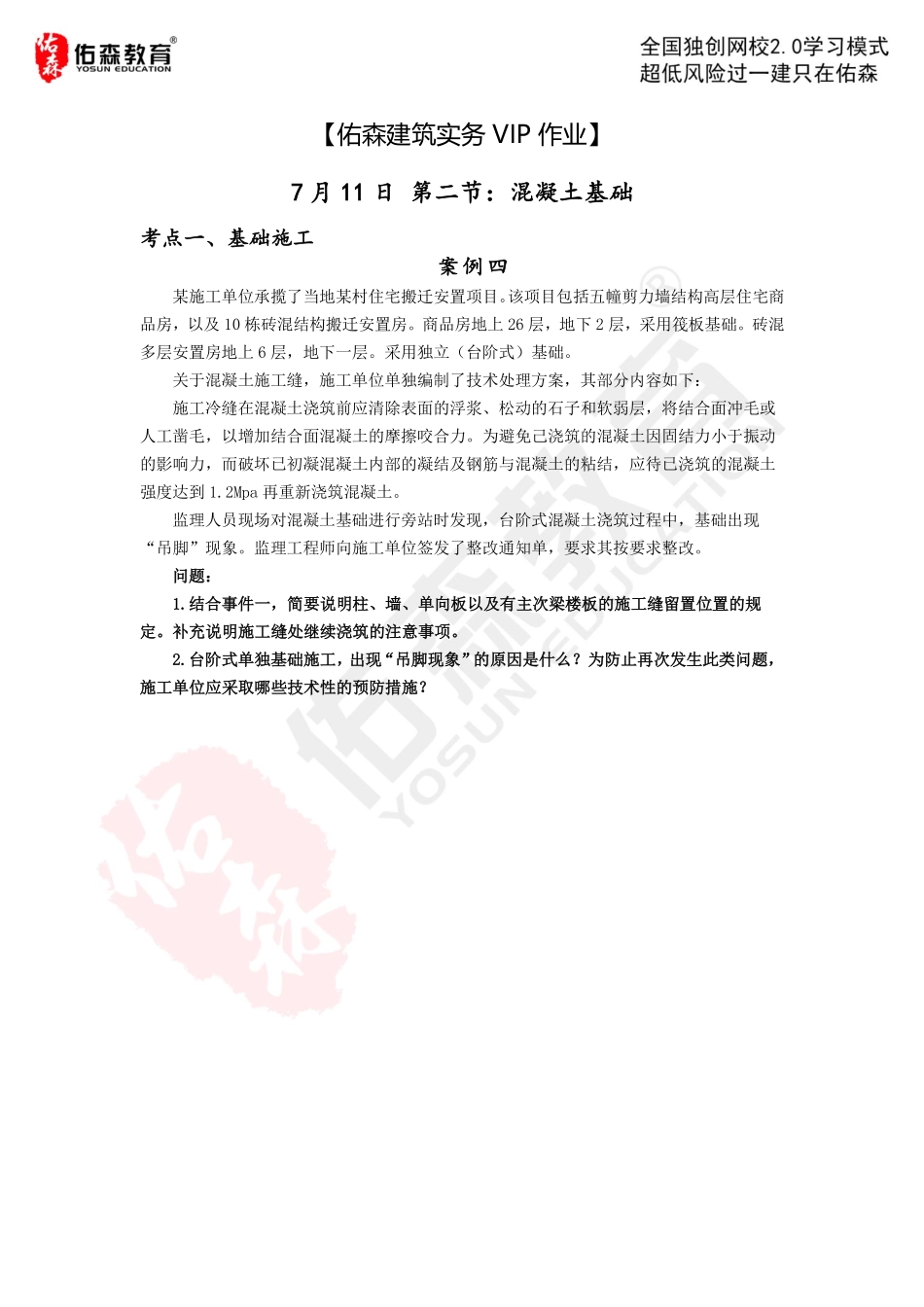

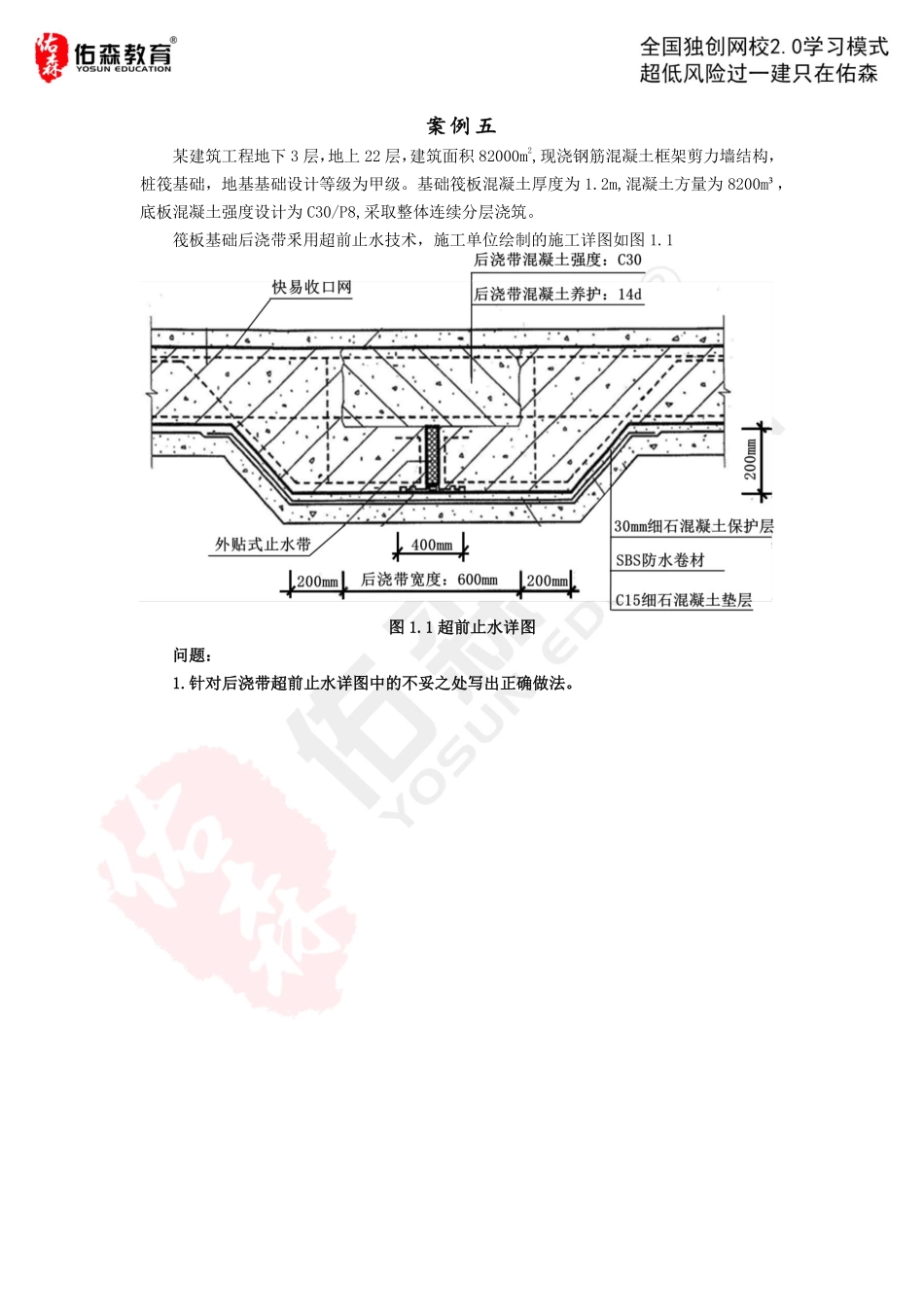

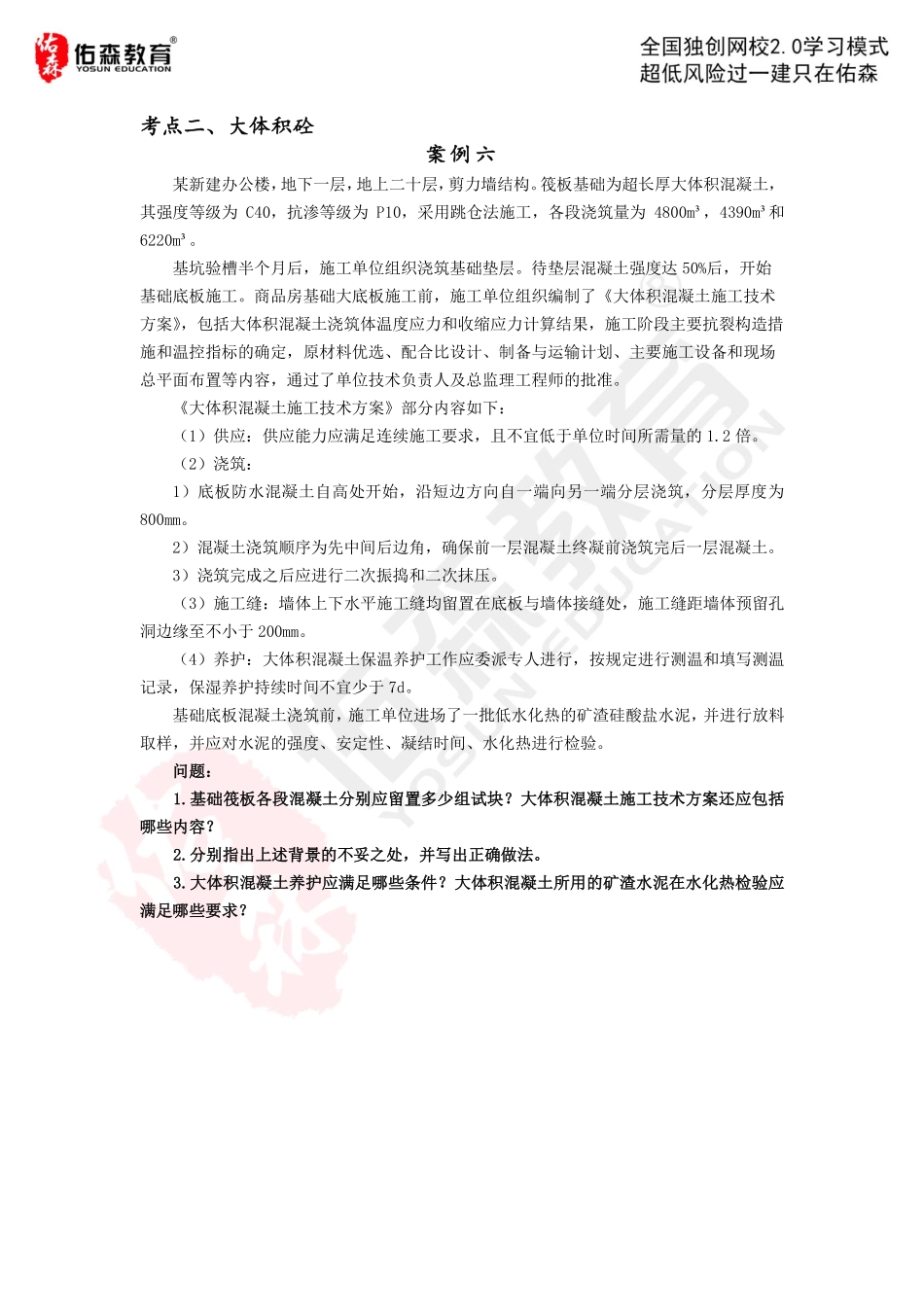

【佑森建筑实务VIP作业】7月11日第二节:混凝土基础考点一、基础施工案例四某施工单位承揽了当地某村住宅搬迁安置项目。该项目包括五幢剪力墙结构高层住宅商品房,以及10栋砖混结构搬迁安置房。商品房地上26层,地下2层,采用筏板基础。砖混多层安置房地上6层,地下一层。采用独立(台阶式)基础。关于混凝土施工缝,施工单位单独编制了技术处理方案,其部分内容如下:施工冷缝在混凝土浇筑前应清除表面的浮浆、松动的石子和软弱层,将结合面冲毛或人工凿毛,以增加结合面混凝土的摩擦咬合力。为避免己浇筑的混凝土因固结力小于振动的影响力,而破坏已初凝混凝土内部的凝结及钢筋与混凝土的粘结,应待已浇筑的混凝土强度达到1.2Mpa再重新浇筑混凝土。监理人员现场对混凝土基础进行旁站时发现,台阶式混凝土浇筑过程中,基础出现“吊脚”现象。监理工程师向施工单位签发了整改通知单,要求其按要求整改。问题:1.结合事件一,简要说明柱、墙、单向板以及有主次梁楼板的施工缝留置位置的规定。补充说明施工缝处继续浇筑的注意事项。2.台阶式单独基础施工,出现“吊脚现象”的原因是什么?为防止再次发生此类问题,施工单位应采取哪些技术性的预防措施?案例五某建筑工程地下3层,地上22层,建筑面积82000m2,现浇钢筋混凝土框架剪力墙结构,桩筏基础,地基基础设计等级为甲级。基础筏板混凝土厚度为1.2m,混凝土方量为8200m³,底板混凝土强度设计为C30/P8,采取整体连续分层浇筑。筏板基础后浇带釆用超前止水技术,施工单位绘制的施工详图如图1.1图1.1超前止水详图问题:1.针对后浇带超前止水详图中的不妥之处写出正确做法。考点二、大体积砼案例六某新建办公楼,地下一层,地上二十层,剪力墙结构。筏板基础为超长厚大体积混凝土,其强度等级为C40,抗渗等级为P10,采用跳仓法施工,各段浇筑量为4800m³,4390m³和6220m³。基坑验槽半个月后,施工单位组织浇筑基础垫层。待垫层混凝土强度达50%后,开始基础底板施工。商品房基础大底板施工前,施工单位组织编制了《大体积混凝土施工技术方案》,包括大体积混凝土浇筑体温度应力和收缩应力计算结果,施工阶段主要抗裂构造措施和温控指标的确定,原材料优选、配合比设计、制备与运输计划、主要施工设备和现场总平面布置等内容,通过了单位技术负责人及总监理工程师的批准。《大体积混凝土施工技术方案》部分内容如下:(1)供应:供应能力应满足连续施工要求,且不宜低于单位时间所需量的1.2倍。(2)浇...
