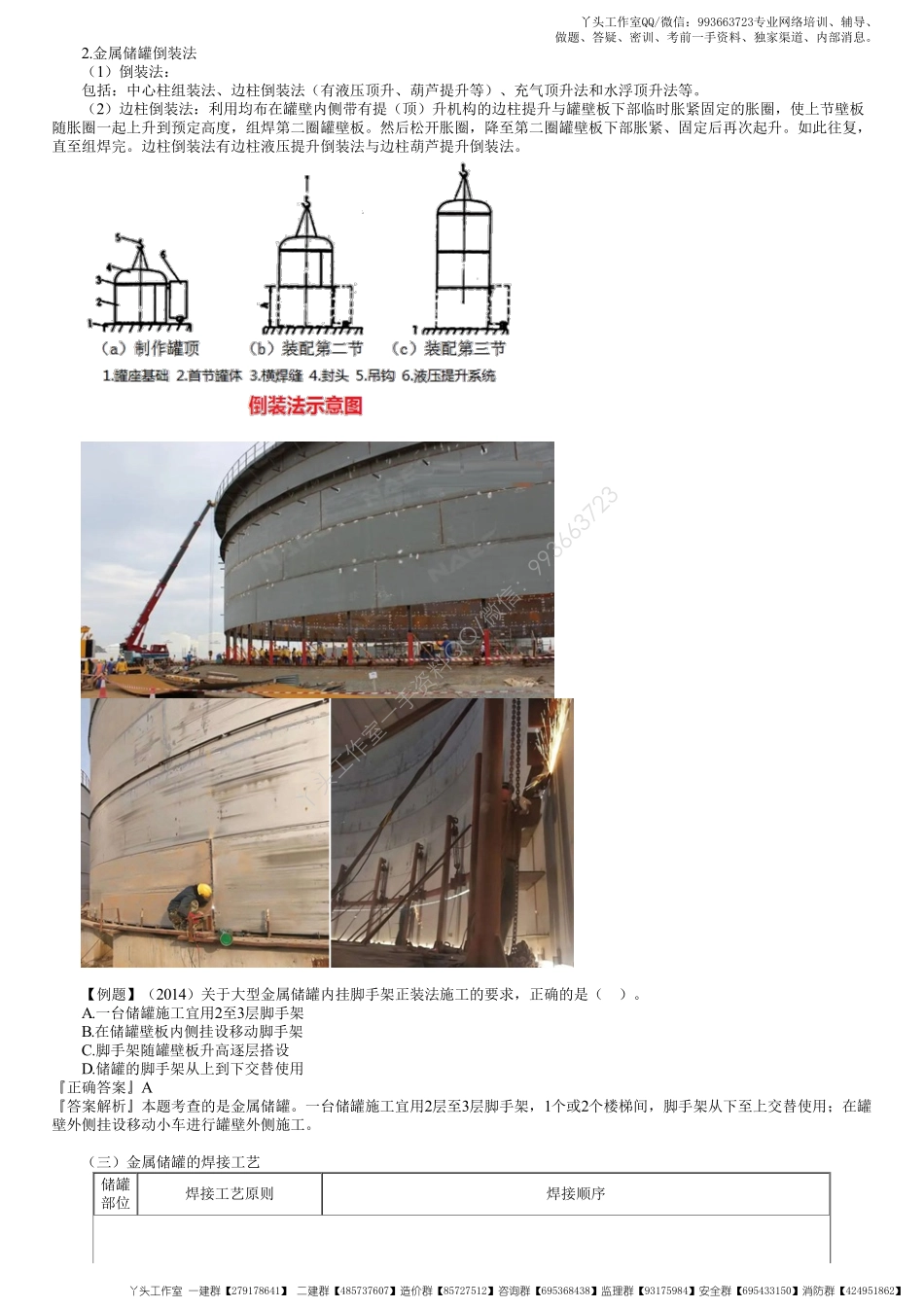

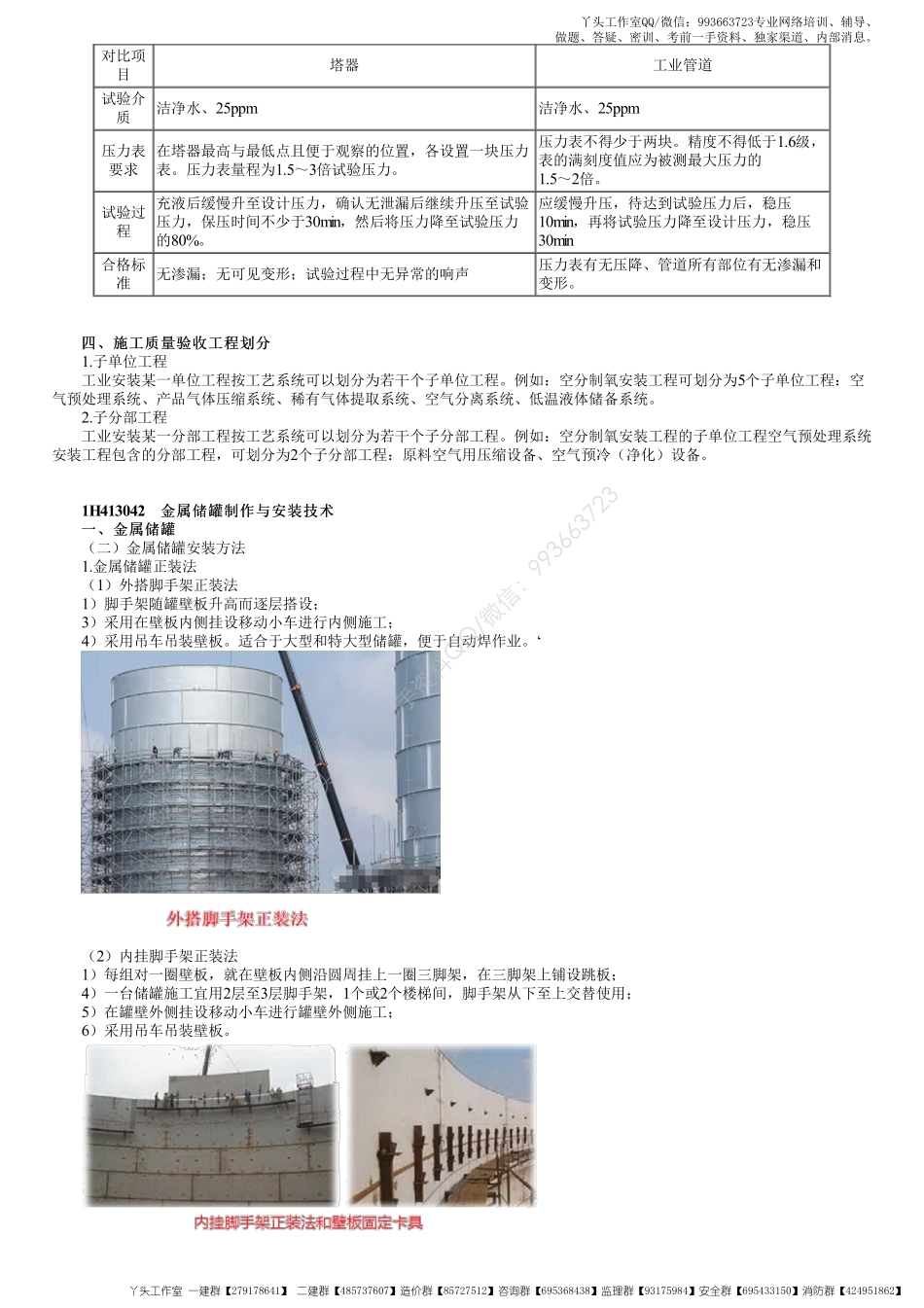

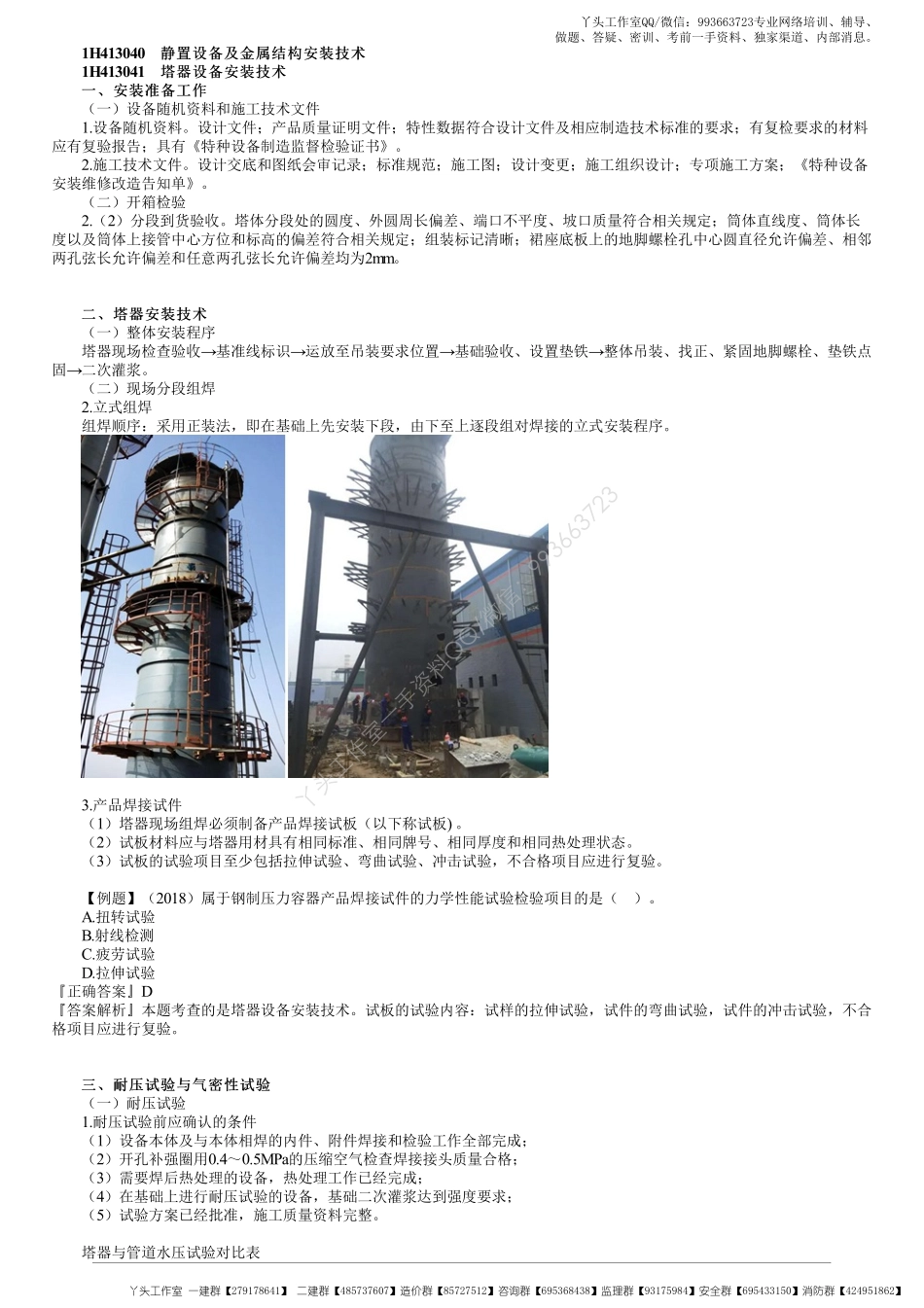

1H413040静置设备及金属结构安装技术静置设备及金属结构安装技术1H413041塔器设备安装技术塔器设备安装技术一、安装准备工作一、安装准备工作(一)设备随机资料和施工技术文件1.设备随机资料。设计文件;产品质量证明文件;特性数据符合设计文件及相应制造技术标准的要求;有复检要求的材料应有复验报告;具有《特种设备制造监督检验证书》。2.施工技术文件。设计交底和图纸会审记录;标准规范;施工图;设计变更;施工组织设计;专项施工方案;《特种设备安装维修改造告知单》。(二)开箱检验2.(2)分段到货验收。塔体分段处的圆度、外圆周长偏差、端口不平度、坡口质量符合相关规定;筒体直线度、筒体长度以及筒体上接管中心方位和标高的偏差符合相关规定;组装标记清晰;裙座底板上的地脚螺栓孔中心圆直径允许偏差、相邻两孔弦长允许偏差和任意两孔弦长允许偏差均为2mm。二、塔器安装技术二、塔器安装技术(一)整体安装程序塔器现场检查验收→基准线标识→运放至吊装要求位置→基础验收、设置垫铁→整体吊装、找正、紧固地脚螺栓、垫铁点固→二次灌浆。(二)现场分段组焊2.立式组焊组焊顺序:采用正装法,即在基础上先安装下段,由下至上逐段组对焊接的立式安装程序。3.产品焊接试件(1)塔器现场组焊必须制备产品焊接试板(以下称试板)。(2)试板材料应与塔器用材具有相同标准、相同牌号、相同厚度和相同热处理状态。(3)试板的试验项目至少包括拉伸试验、弯曲试验、冲击试验,不合格项目应进行复验。【例题】(2018)属于钢制压力容器产品焊接试件的力学性能试验检验项目的是()。A.扭转试验B.射线检测C.疲劳试验D.拉伸试验『正确答案』D『答案解析』本题考查的是塔器设备安装技术。试板的试验内容:试样的拉伸试验,试件的弯曲试验,试件的冲击试验,不合格项目应进行复验。三、耐压试验与气密性试验三、耐压试验与气密性试验(一)耐压试验1.耐压试验前应确认的条件(1)设备本体及与本体相焊的内件、附件焊接和检验工作全部完成;(2)开孔补强圈用0.4~0.5MPa的压缩空气检查焊接接头质量合格;(3)需要焊后热处理的设备,热处理工作已经完成;(4)在基础上进行耐压试验的设备,基础二次灌浆达到强度要求;(5)试验方案已经批准,施工质量资料完整。塔器与管道水压试验对比表丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工...
