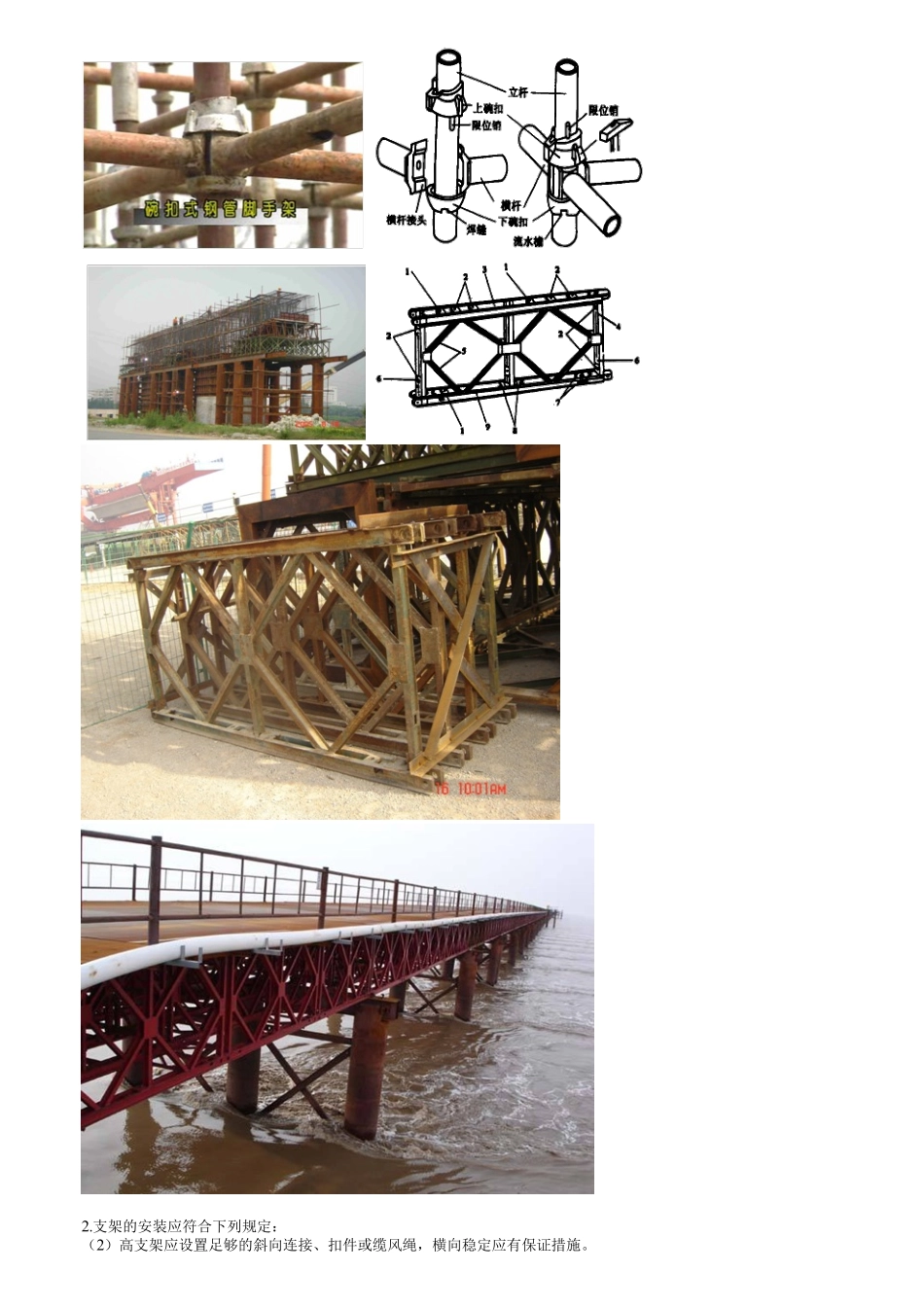

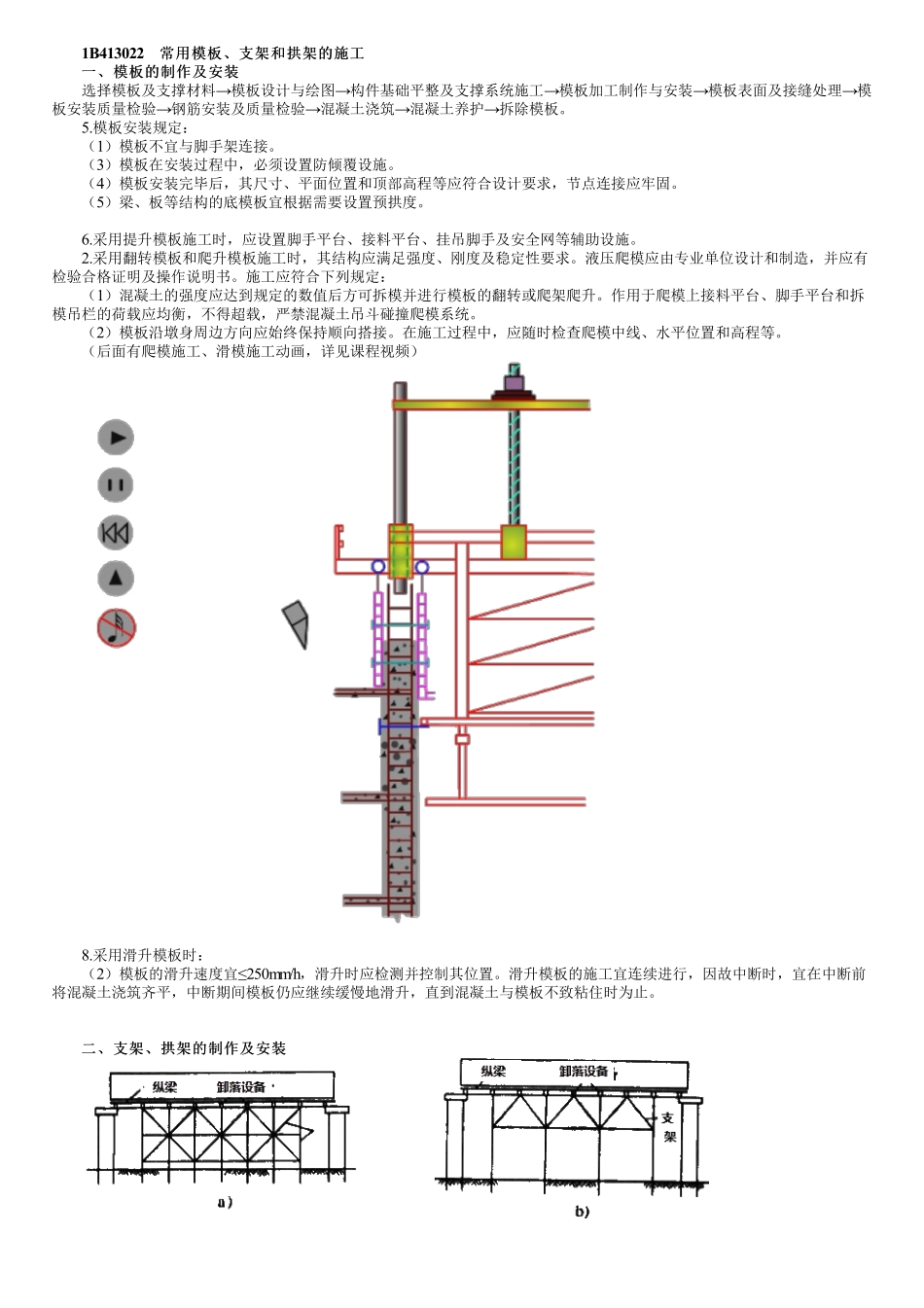

1B413022常用模板、支架和拱架的施工常用模板、支架和拱架的施工一、模板的制作及安装一、模板的制作及安装选择模板及支撑材料→模板设计与绘图→构件基础平整及支撑系统施工→模板加工制作与安装→模板表面及接缝处理→模板安装质量检验→钢筋安装及质量检验→混凝土浇筑→混凝土养护→拆除模板。5.模板安装规定:(1)模板不宜与脚手架连接。(3)模板在安装过程中,必须设置防倾覆设施。(4)模板安装完毕后,其尺寸、平面位置和顶部高程等应符合设计要求,节点连接应牢固。(5)梁、板等结构的底模板宜根据需要设置预拱度。6.采用提升模板施工时,应设置脚手平台、接料平台、挂吊脚手及安全网等辅助设施。2.采用翻转模板和爬升模板施工时,其结构应满足强度、刚度及稳定性要求。液压爬模应由专业单位设计和制造,并应有检验合格证明及操作说明书。施工应符合下列规定:(1)混凝土的强度应达到规定的数值后方可拆模并进行模板的翻转或爬架爬升。作用于爬模上接料平台、脚手平台和拆模吊栏的荷载应均衡,不得超载,严禁混凝土吊斗碰撞爬模系统。(2)模板沿墩身周边方向应始终保持顺向搭接。在施工过程中,应随时检查爬模中线、水平位置和高程等。(后面有爬模施工、滑模施工动画,详见课程视频)8.采用滑升模板时:(2)模板的滑升速度宜≤250mm/h,滑升时应检测并控制其位置。滑升模板的施工宜连续进行,因故中断时,宜在中断前将混凝土浇筑齐平,中断期间模板仍应继续缓慢地滑升,直到混凝土与模板不致粘住时为止。二、支架、拱架的制作及安装二、支架、拱架的制作及安装2.支架的安装应符合下列规定:(2)高支架应设置足够的斜向连接、扣件或缆风绳,横向稳定应有保证措施。(3)支架在安装完成后,应对平面位置、顶部高程、节点连接及纵、横向稳定性进行全面检查,符合要求后,方可进行下一工序。3.是否预压?(1)刚性地基、非弹性变形可确定控制在一定范围内的支架、其满足强度、刚度和稳定性等要求的前提下,可不预压。(3)对支架进行预压时,预压荷载宜为支架所承受荷载的1.05~1.10倍,预压荷载的分布宜模拟需承受的结构荷载及施工荷载。4.施工预拱度(1)设置的预拱度值,应包括结构本身需要的预拱度和施工需要的预拱度两部分。(2)施工预拱度应考虑下列因素:模板、支架承受施工荷载引起的弹性变形;受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性变形;支架地基在受载后的沉降变形。(3)专用支架应按其产品的要求进行模...
