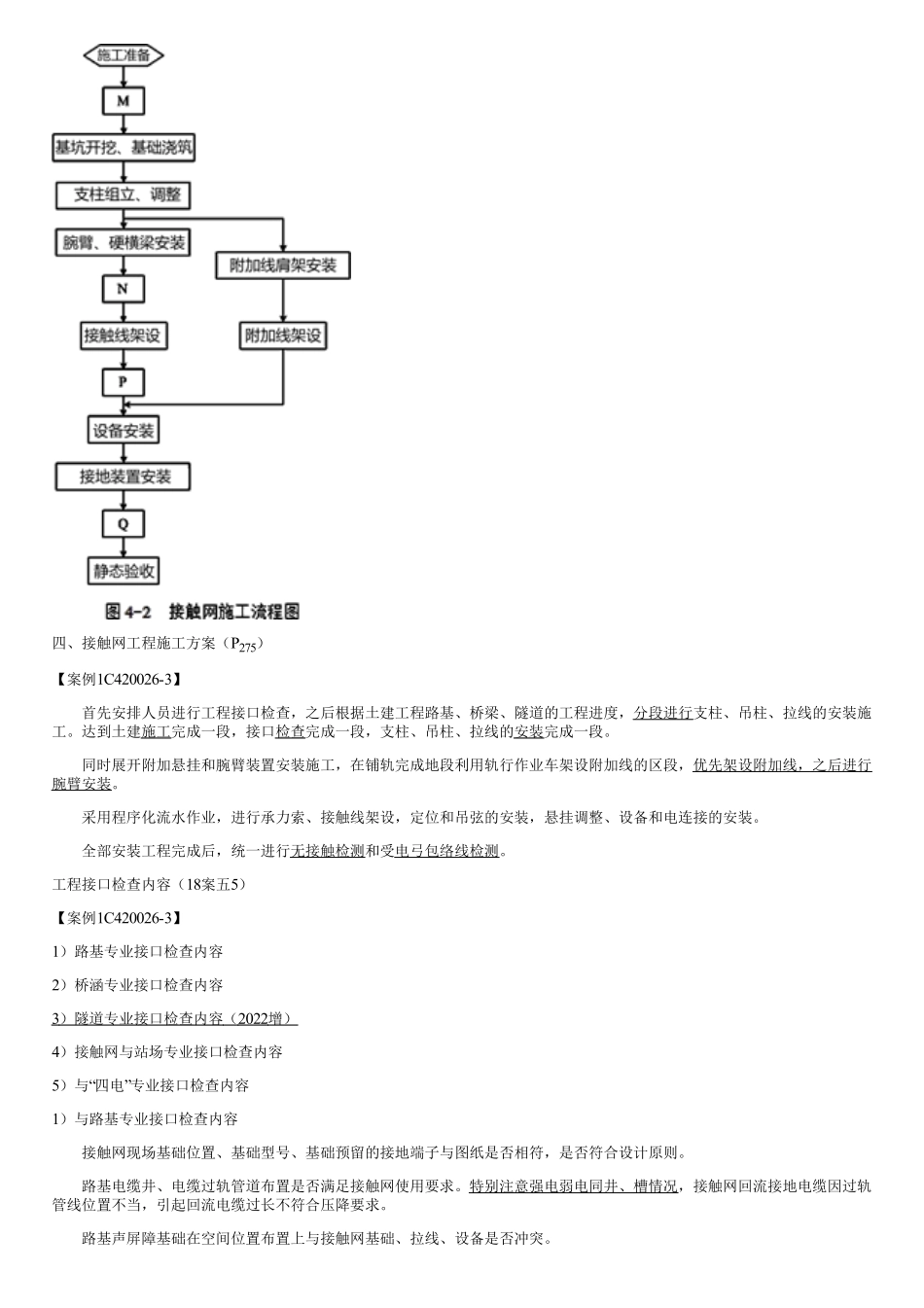

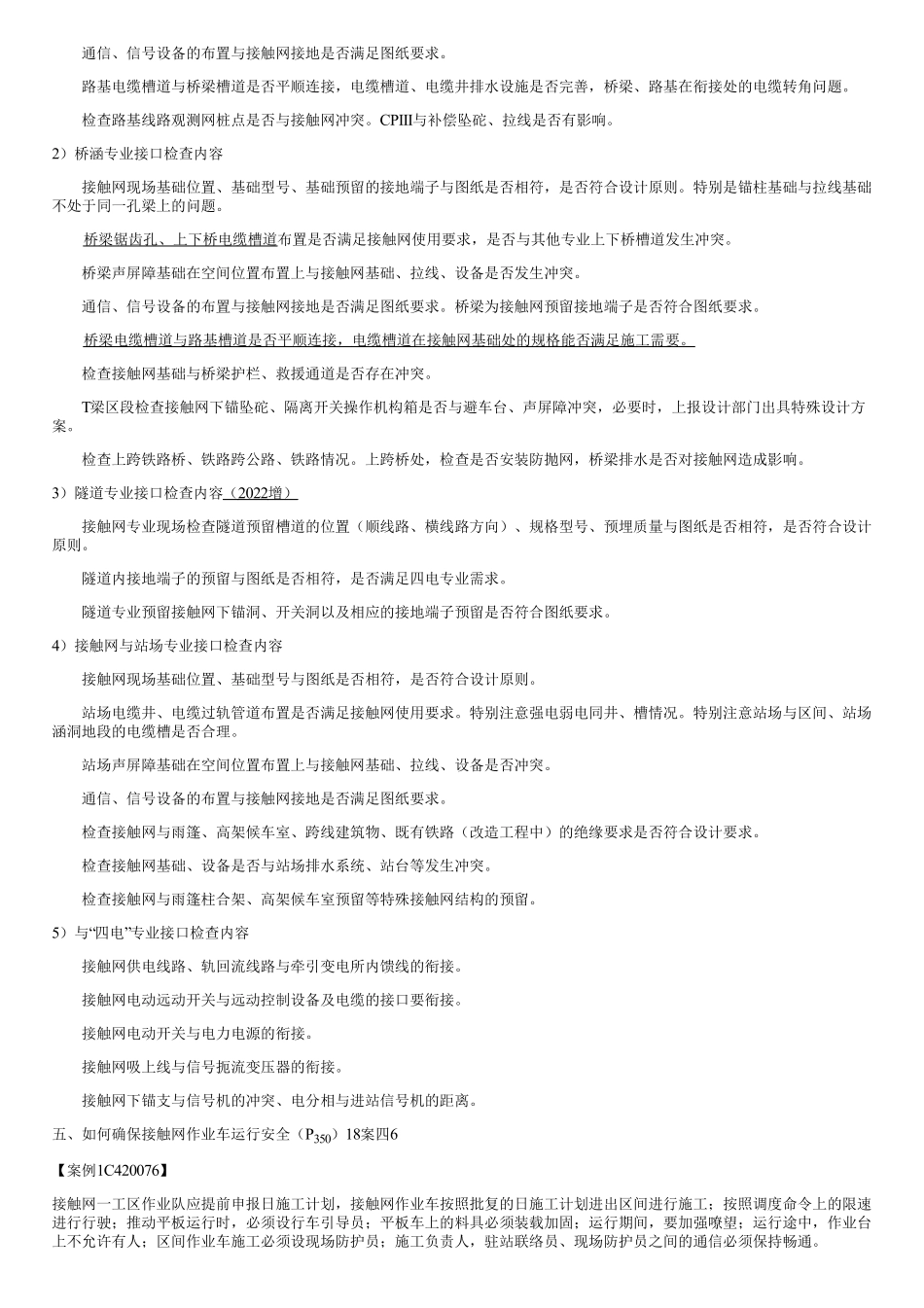

考点三:接触网——管理篇一、牵引变电工程施工方案(P271)18案五4(2)1、牵引变电工程施工前与房建、接触网、电力、通信等专业的接口调查和配合十分关键,特别是与房建专业的接口配合在施工方案的编制中应重点突出。2、牵引变电所进行施工测量、基础浇制、构支架组立等工作;进入设备安装阶段后,牵引变电所施工采用平行作业方式,并根据工序衔接成立专业小组进行程序化施工,当大型设备进场和安装时安排班组集中调配使用,远动设备安装和远动系统的调试放在工程后期进行,确保施工安全和工程质量。3、大型设备运输前,根据变电所所处的位置,通过实地勘察,制定详细的运输方案和运输路径并制定大型设备安装技术方案。严格按照施工工艺组织检查和附件安装施工,并邀请厂家、建设单位、监理单位人员到现场监督。4、主要工序采用标准化、程序化的施工方法,要有相应的工艺、工法支持,确保设备安装和系统调试有充裕的时间。5、变压器、断路器、互感器、隔离开关、避雷器、盘、柜等设备到现场后,按照有关工艺、工法组织施工,由具有国家计量认证资质的试验单位对设备的电气性能进行检查测试,并出具试验报告。接地装置的施工严格按照接地装置施工工艺和变电所接地装置实施工艺标准组织实施,制定统一的工艺标准,实行标准化施工。6、远动装置的安装与牵引变电施工同步,远动调试采用同步分级方式,在通信工程提供有效的通道后,争取在最短时间内完成远动调试任务。7、设备安装和二次接线完成后,由具有国家计量认证资质的电气试验单位对全所进行综合自动化调试、整组传动试验,确保控制、保护、测量、信号回路运转正常。8、在具备开通送电的条件下,制定详细的开通方案,按照铁路电力牵引供电工程标准化开通程序组织开通送电。二、变电所接地系统工频接地电阻降阻方案【案例1C420026-2】(P273)1)依据现场实测电阻确定接地深井的数量及深度,接地深井内埋设电离子接地装置作垂直接地体。接地深井内采用压力灌浆工艺灌注长效专用回填料。2)使用铜绞线作接地连接导体,将电离子接地装置与原接地网水平接地体焊接,焊接方式为火泥熔接。3)如遇站内深井接地未能达标时,站外敷设铜绞线作为外引接地体。与站内接地网相连接,外引接地长度直至满足接地电阻要求为止。三、接触网的施工顺序(P273)(19案例四4)(测量)→基坑开挖→基础浇筑→支柱安装整正→软横跨安装→硬横跨、吊柱安装→腕臂安装→承力索架设→接触线架设→定位装置、吊弦安装→...
