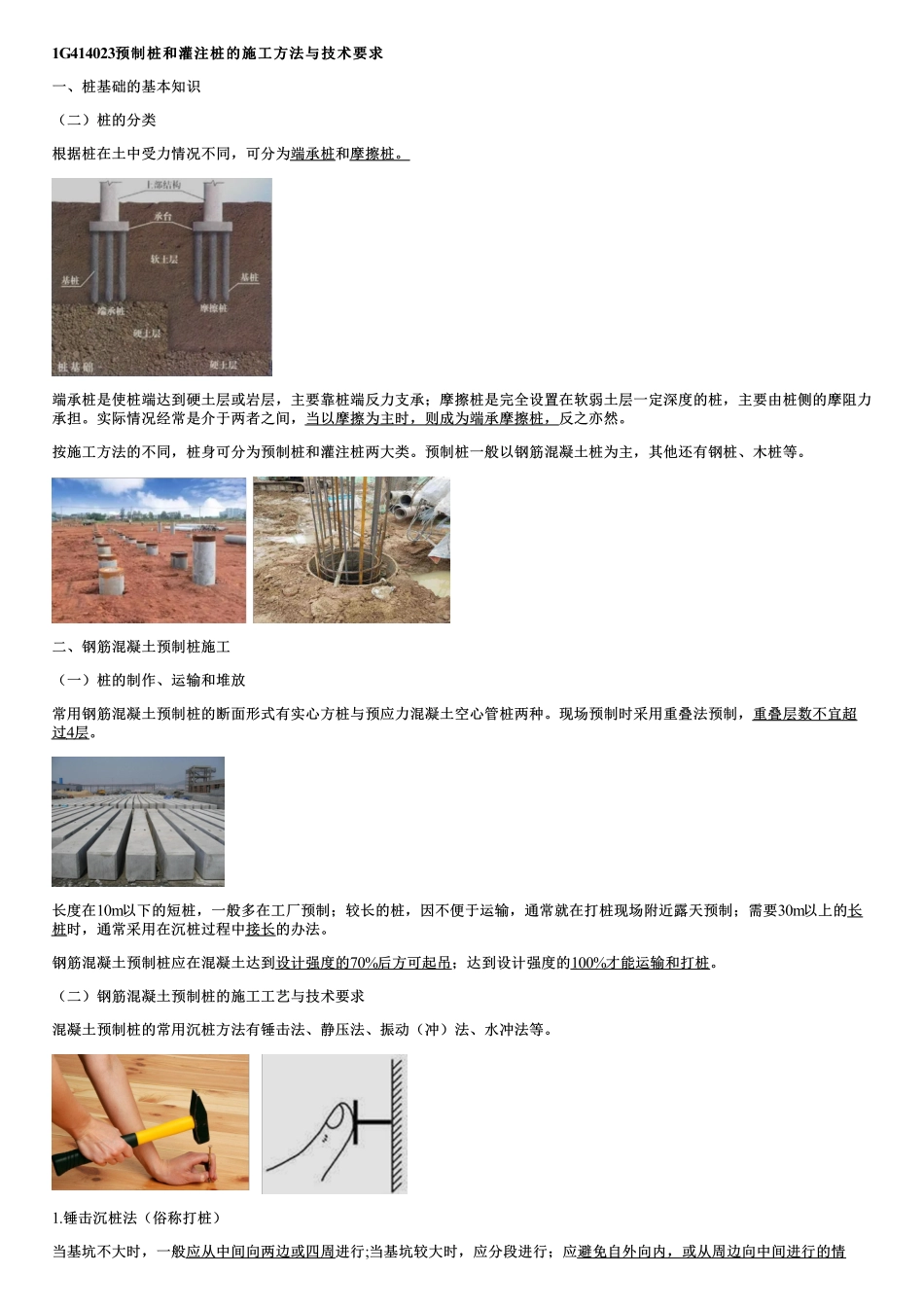

1G414023预制桩和灌注桩的施工方法与技术要求预制桩和灌注桩的施工方法与技术要求一、桩基础的基本知识(二)桩的分类根据桩在土中受力情况不同,可分为端承桩和摩擦桩。端承桩是使桩端达到硬土层或岩层,主要靠桩端反力支承;摩擦桩是完全设置在软弱土层一定深度的桩,主要由桩侧的摩阻力承担。实际情况经常是介于两者之间,当以摩擦为主时,则成为端承摩擦桩,反之亦然。按施工方法的不同,桩身可分为预制桩和灌注桩两大类。预制桩一般以钢筋混凝土桩为主,其他还有钢桩、木桩等。二、钢筋混凝土预制桩施工(一)桩的制作、运输和堆放常用钢筋混凝土预制桩的断面形式有实心方桩与预应力混凝土空心管桩两种。现场预制时采用重叠法预制,重叠层数不宜超过4层。长度在10m以下的短桩,一般多在工厂预制;较长的桩,因不便于运输,通常就在打桩现场附近露天预制;需要30m以上的长桩时,通常采用在沉桩过程中接长的办法。钢筋混凝土预制桩应在混凝土达到设计强度的70%后方可起吊;达到设计强度的100%才能运输和打桩。(二)钢筋混凝土预制桩的施工工艺与技术要求混凝土预制桩的常用沉桩方法有锤击法、静压法、振动(冲)法、水冲法等。1.锤击沉桩法(俗称打桩)当基坑不大时,一般应从中间向两边或四周进行;当基坑较大时,应分段进行;应避免自外向内,或从周边向中间进行的情况。当桩基的设计标高不同时,打桩顺序宜先深后浅;当桩的规格不同时,打桩顺序宜先大后小、先长后短;实施打桩前应固定好桩身,压好桩帽,并经水平和垂直度校正后方可开始沉桩。沉桩开始阶段应短距轻击,当入土一定深度并等桩身稳定后,才可按要求的落距沉桩。正式打桩时宜用“重锤低击”“低提重打”的方法。分节施工的长桩,需要现场接桩。目前,接桩的常用方法有焊接、法兰或硫黄胶泥锚接,通常以焊接接桩应用最多。焊接与法兰接桩方法适用于各类土层;后者只适用于软弱土层桩的入土深度控制,对于承受轴向力的摩擦桩,以标高为主,贯入度作为参考;端承桩则以最后贯入度为主,以标高作为参考。打桩完毕后,应将超过规定高度的桩身截去。2.静力压桩其特点是:桩机全部采用液压装置驱动,压力大,自动化程度高,纵横移动方便,运转灵活;桩定位精确,不易产生偏心,可提高桩基施工质量;施工无噪声、无振动、无污染;可避免锤击应力,打碎桩头;效率高,施工速度快,施工安全可靠,便于拆装、维修、运输等静压法沉桩适用于软土、填土及一般黏性土层中应用,特别适合于居民稠...
