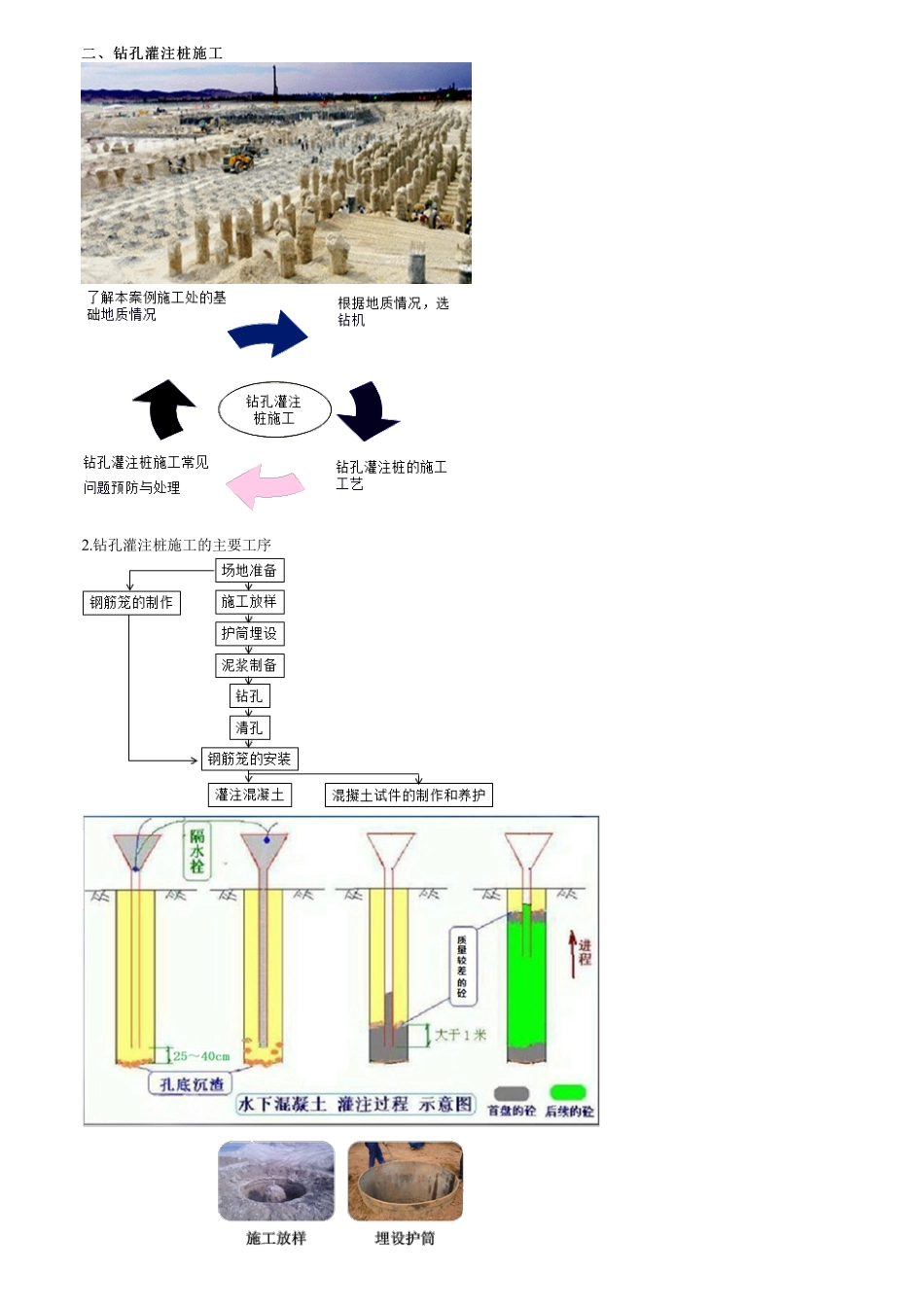

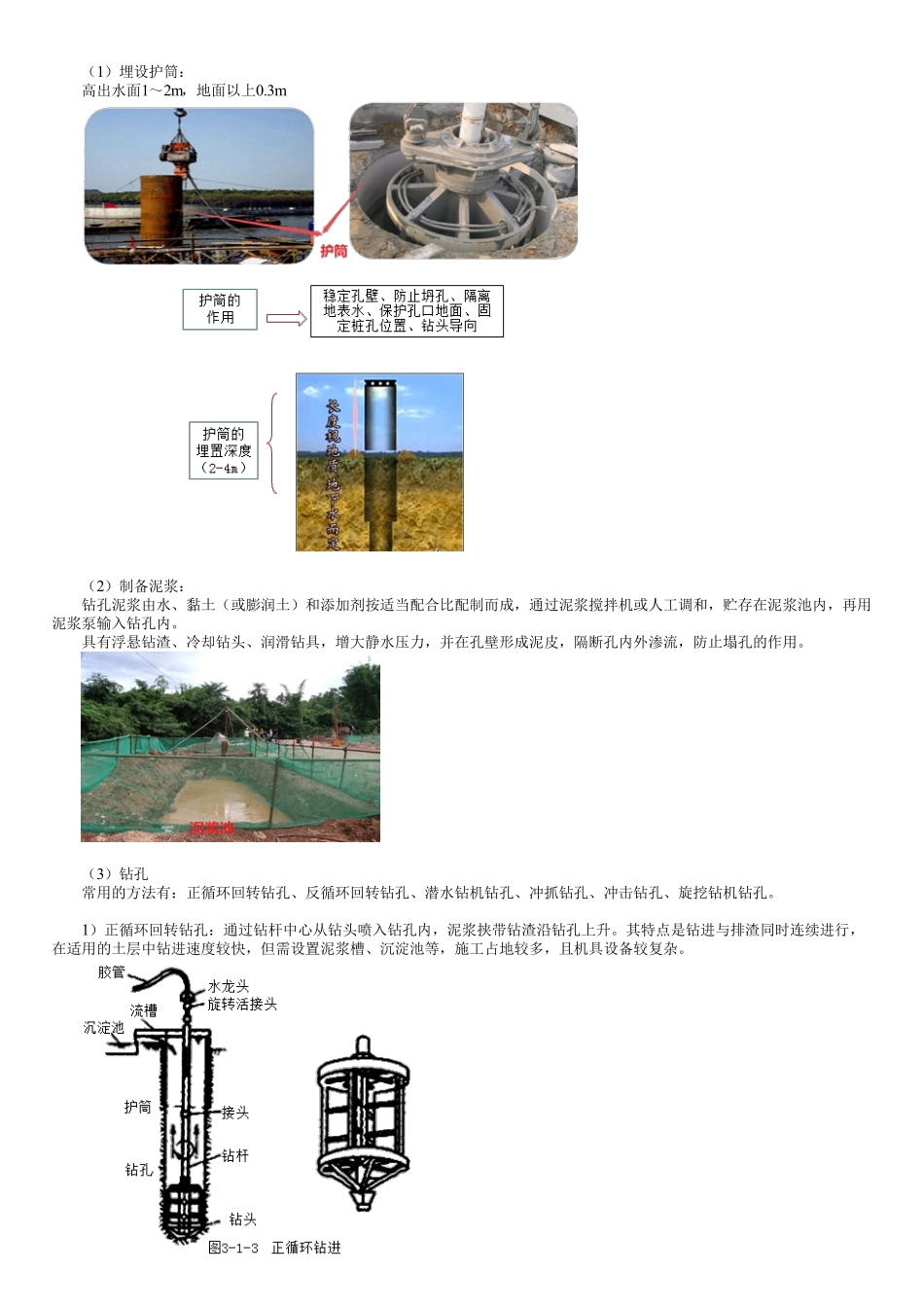

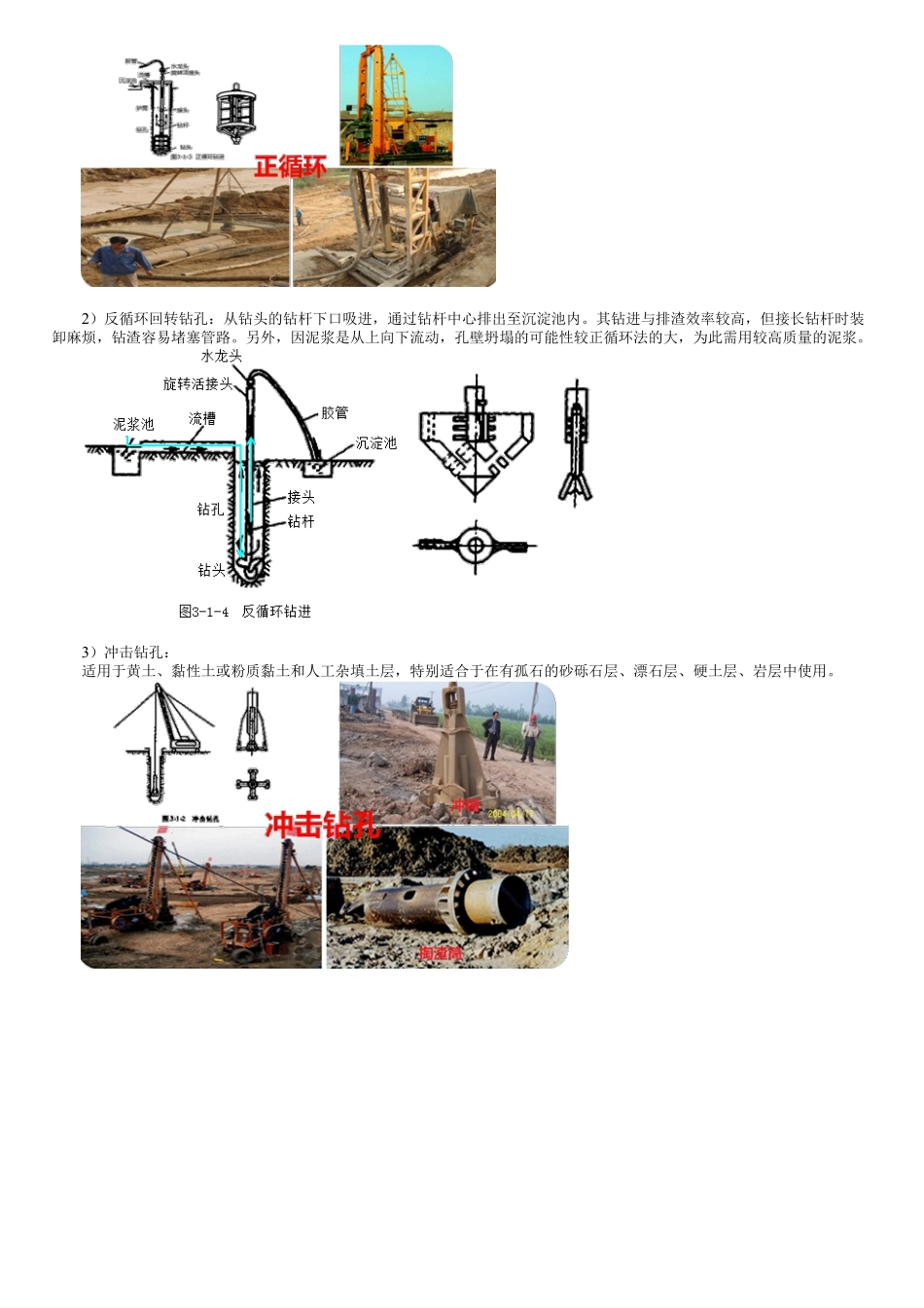

二、钻孔灌注桩施工二、钻孔灌注桩施工2.钻孔灌注桩施工的主要工序(1)埋设护筒:高出水面1~2m,地面以上0.3m(2)制备泥浆:钻孔泥浆由水、黏土(或膨润土)和添加剂按适当配合比配制而成,通过泥浆搅拌机或人工调和,贮存在泥浆池内,再用泥浆泵输入钻孔内。具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止塌孔的作用。(3)钻孔常用的方法有:正循环回转钻孔、反循环回转钻孔、潜水钻机钻孔、冲抓钻孔、冲击钻孔、旋挖钻机钻孔。1)正循环回转钻孔:通过钻杆中心从钻头喷入钻孔内,泥浆挟带钻渣沿钻孔上升。其特点是钻进与排渣同时连续进行,在适用的土层中钻进速度较快,但需设置泥浆槽、沉淀池等,施工占地较多,且机具设备较复杂。2)反循环回转钻孔:从钻头的钻杆下口吸进,通过钻杆中心排出至沉淀池内。其钻进与排渣效率较高,但接长钻杆时装卸麻烦,钻渣容易堵塞管路。另外,因泥浆是从上向下流动,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。3)冲击钻孔:适用于黄土、黏性土或粉质黏土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。4)旋挖钻机钻孔:适用于黏土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层。5)钻孔施工应符合下列规定:③采用正、反循环回旋钻机(含潜水钻)钻孔时,宜根据成孔的不同阶段、不同地层及岩层坡面等情况,采取不同的钻进工艺。减压钻进时,钻机的主吊钩始终应承受部分钻具的重力,孔底承受的钻压应不超过钻具重力之和(扣除浮力)的80%。⑤采用全护筒法钻进时,钻机应安装平正,压进的首节护筒应竖直。(4)成孔检查与清孔:1)成孔检查钻孔灌注桩在终孔后,应对桩孔的孔位、孔径、孔形、孔深和倾斜度进行检验;清孔后,应对孔底的沉淀厚度进行检验。2)清孔清孔的方法:有抽浆法、换浆法、掏渣法、喷射清孔法以及用砂浆置换钻渣清孔法等,应根据设计要求、钻孔方法、机具设备和土质条件决定。③清孔后,泥浆的相对密度宜控制在1.03~1.10,孔底沉淀厚度应不大于设计的规定。(5)灌注水下混凝土1)灌注水下混凝土前的准备工作2)水下混凝土的配制要求①水泥可采用火山灰水泥、粉煤灰水泥、普通硅酸盐水泥或硅酸盐水泥,采用矿渣水泥时应采取防离析的措施;粗集料宜选用卵石,如采用碎石宜适当增加混凝土配合比中的含砂率。③混凝土拌合物应具有良好的和易性,灌注时应能保持足够的流动性,...
