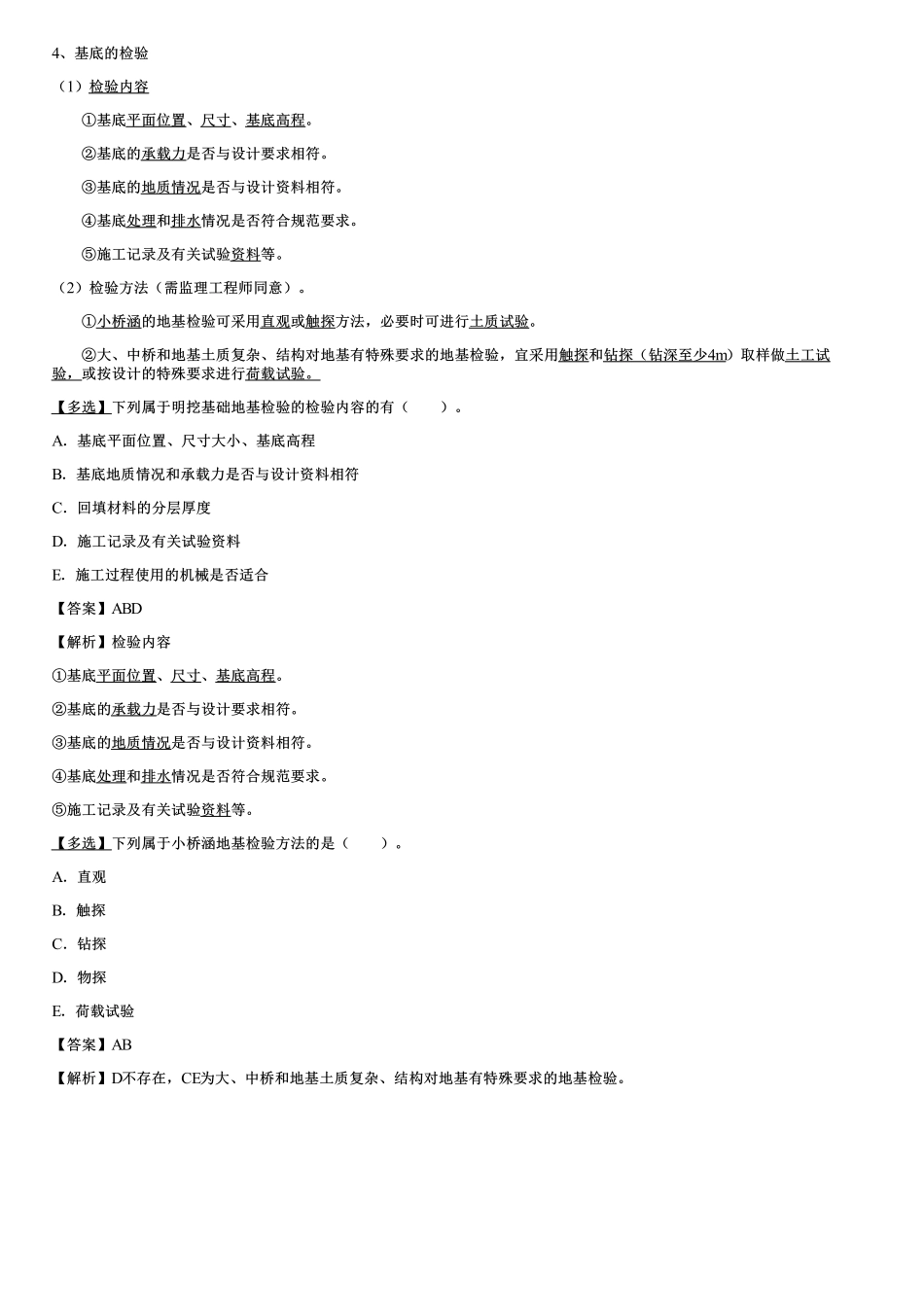

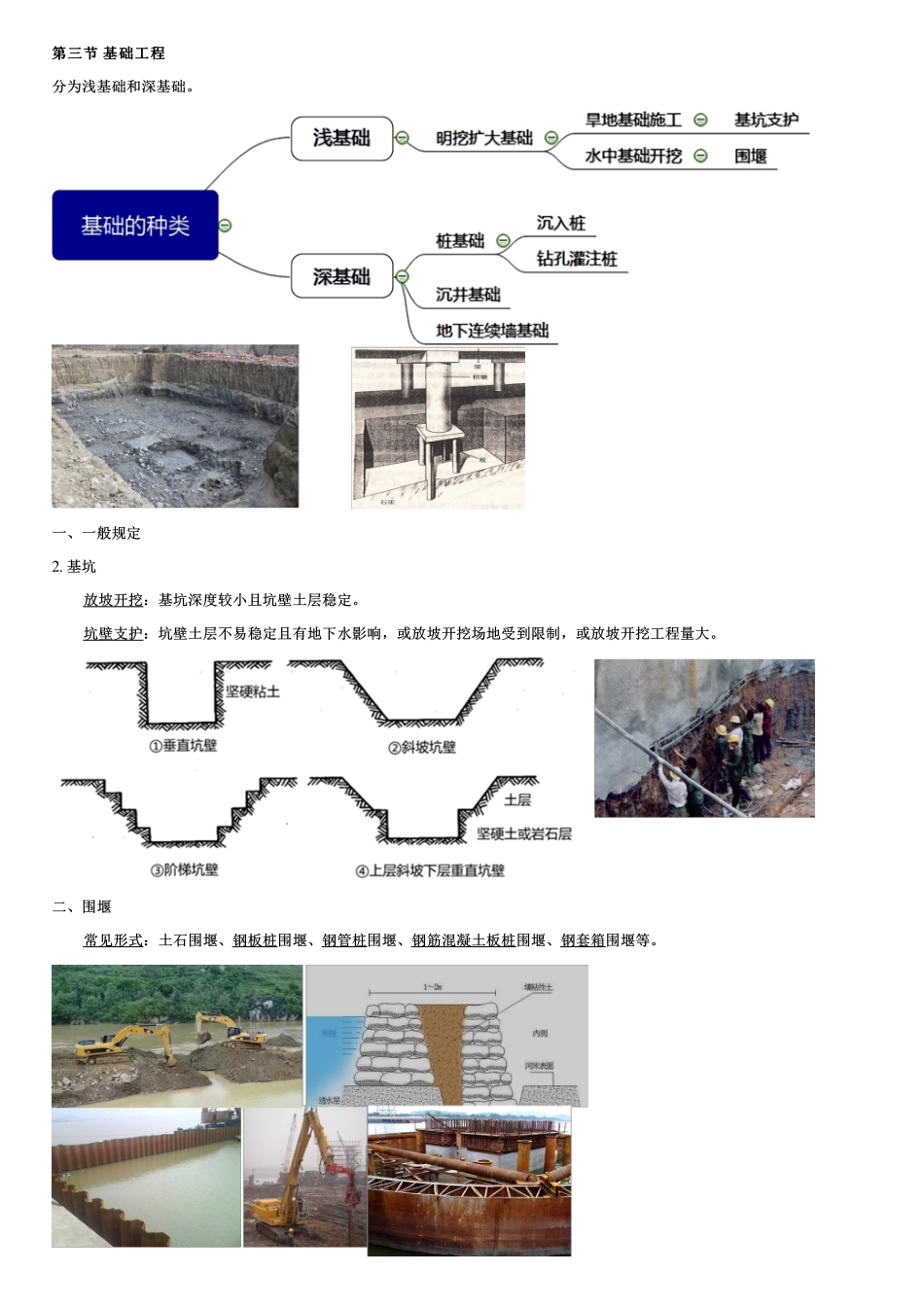

第三节第三节基础工程基础工程分为浅基础和深基础。一、一般规定2.基坑放坡开挖:基坑深度较小且坑壁土层稳定。坑壁支护:坑壁土层不易稳定且有地下水影响,或放坡开挖场地受到限制,或放坡开挖工程量大。二、围堰常见形式:土石围堰、钢板桩围堰、钢管桩围堰、钢筋混凝土板桩围堰、钢套箱围堰等。2.堰顶的要求(1)围堰高度=最高水位(含浪高)+0.5~0.7m(2)围堰外形考虑对水流影响(3)堰内平面尺寸满足基础施工要求-增宽0.5~1m(4)满足堰身强度、稳定、防水。三、基坑开挖(1)基坑开挖时,应对基坑边缘顶面的各种荷载严格限制,并应在基坑边缘与荷载之间设置护道,基坑深度小于或等于4m时护道的宽度应不小于1m。(2)基坑开挖应符合下列规定:①挖基施工宜安排在枯水或少雨季节。基坑的开挖应连续进行。③采用机械开挖时应避免超挖,宜在挖至基底前预留一定厚度,再由人工开挖至设计高程。地基超挖后严禁回填虚土。④基坑开挖施工完成后不得长时间暴露、被水浸泡或被扰动,应及时检验其尺寸、高程和基底承载力,检验合格后应立即进行基础工程的施工。(4)对坑壁采取支护措施进行基坑开挖施工时应符合下列规定:③基坑坑壁可采用喷射混凝土、锚杆喷射混凝土、预应力锚索和土钉支护等方式进行加固。2、基坑降排水基坑的降排水可采用集水坑排水法、井点降水法、止水帷幕防渗法等方式。3、基底的处理(1)符合设计要求的细粒土、特殊土基底,修整妥善后,应尽快修建基础。地基处理的范围至少应宽出基础之外0.5m;4、基底的检验(1)检验内容①基底平面位置、尺寸、基底高程。②基底的承载力是否与设计要求相符。③基底的地质情况是否与设计资料相符。④基底处理和排水情况是否符合规范要求。⑤施工记录及有关试验资料等。(2)检验方法(需监理工程师同意)。①小桥涵的地基检验可采用直观或触探方法,必要时可进行土质试验。②大、中桥和地基土质复杂、结构对地基有特殊要求的地基检验,宜采用触探和钻探(钻深至少4m)取样做土工试验,或按设计的特殊要求进行荷载试验。【多选】下列属于明挖基础地基检验的检验内容的有()。A.基底平面位置、尺寸大小、基底高程B.基底地质情况和承载力是否与设计资料相符C.回填材料的分层厚度D.施工记录及有关试验资料E.施工过程使用的机械是否适合【答案】ABD【解析】检验内容①基底平面位置、尺寸、基底高程。②基底的承载力是否与设计要求相符。③基底的地质情况是否与设计资料相符。④基底处理...
