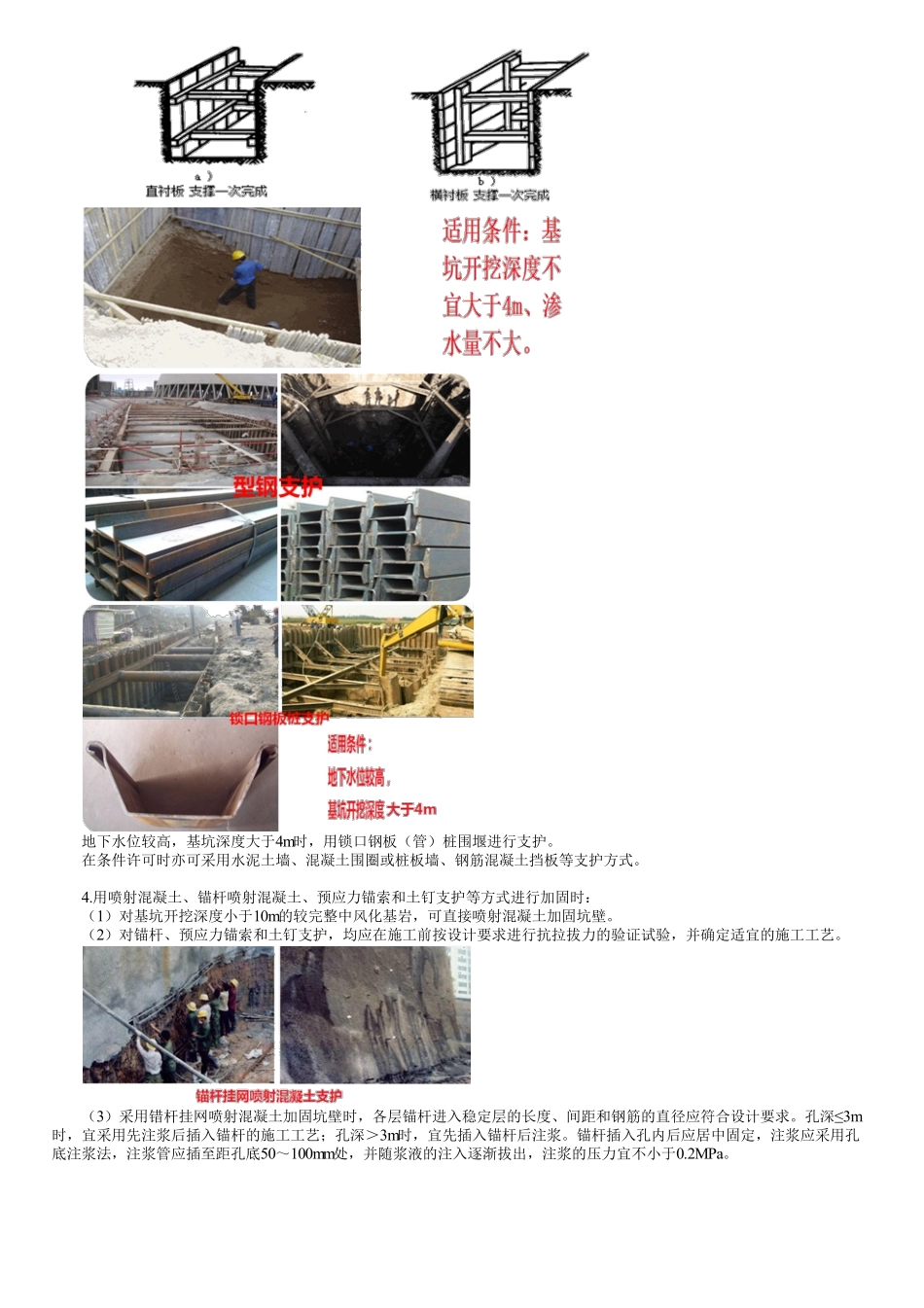

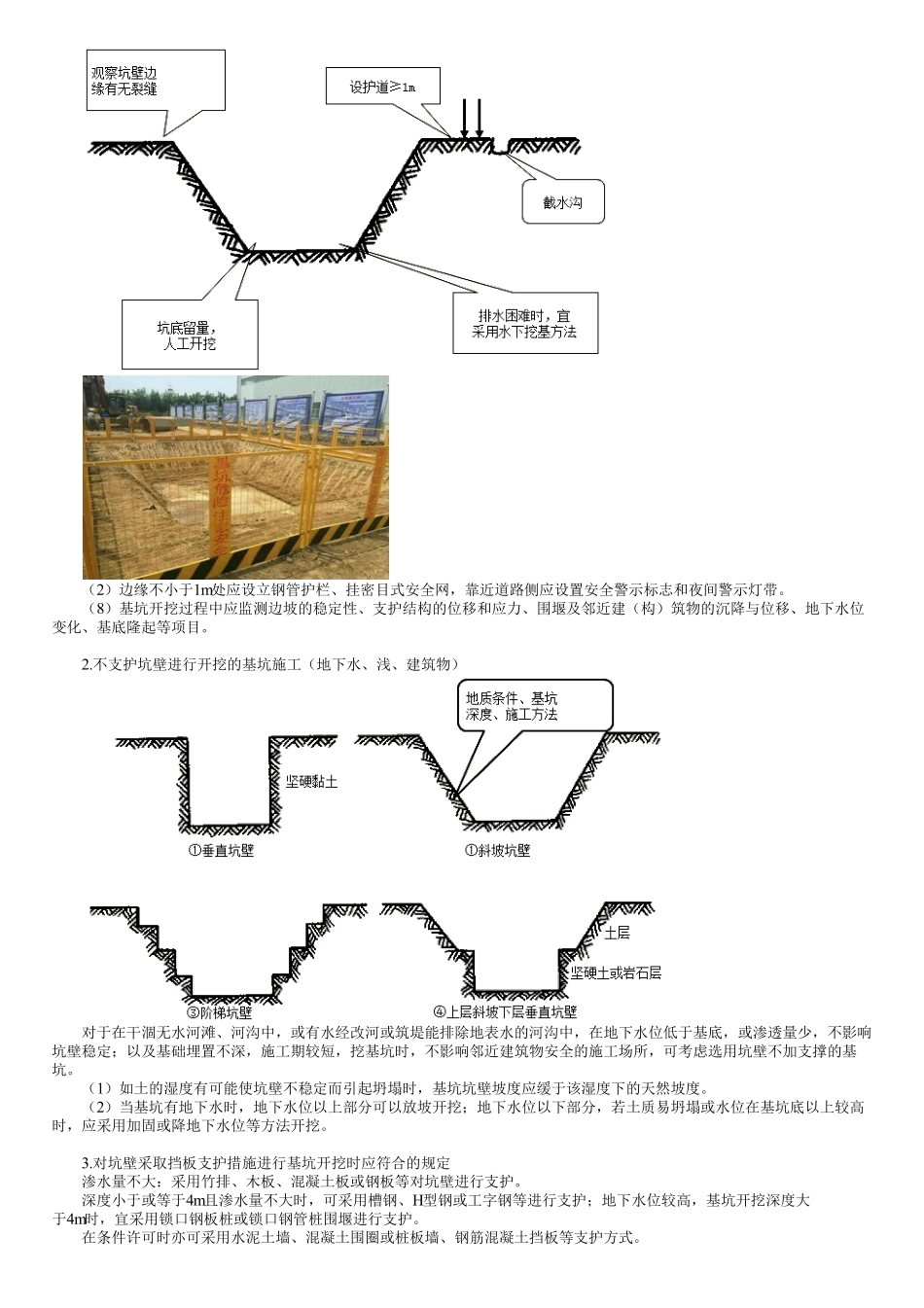

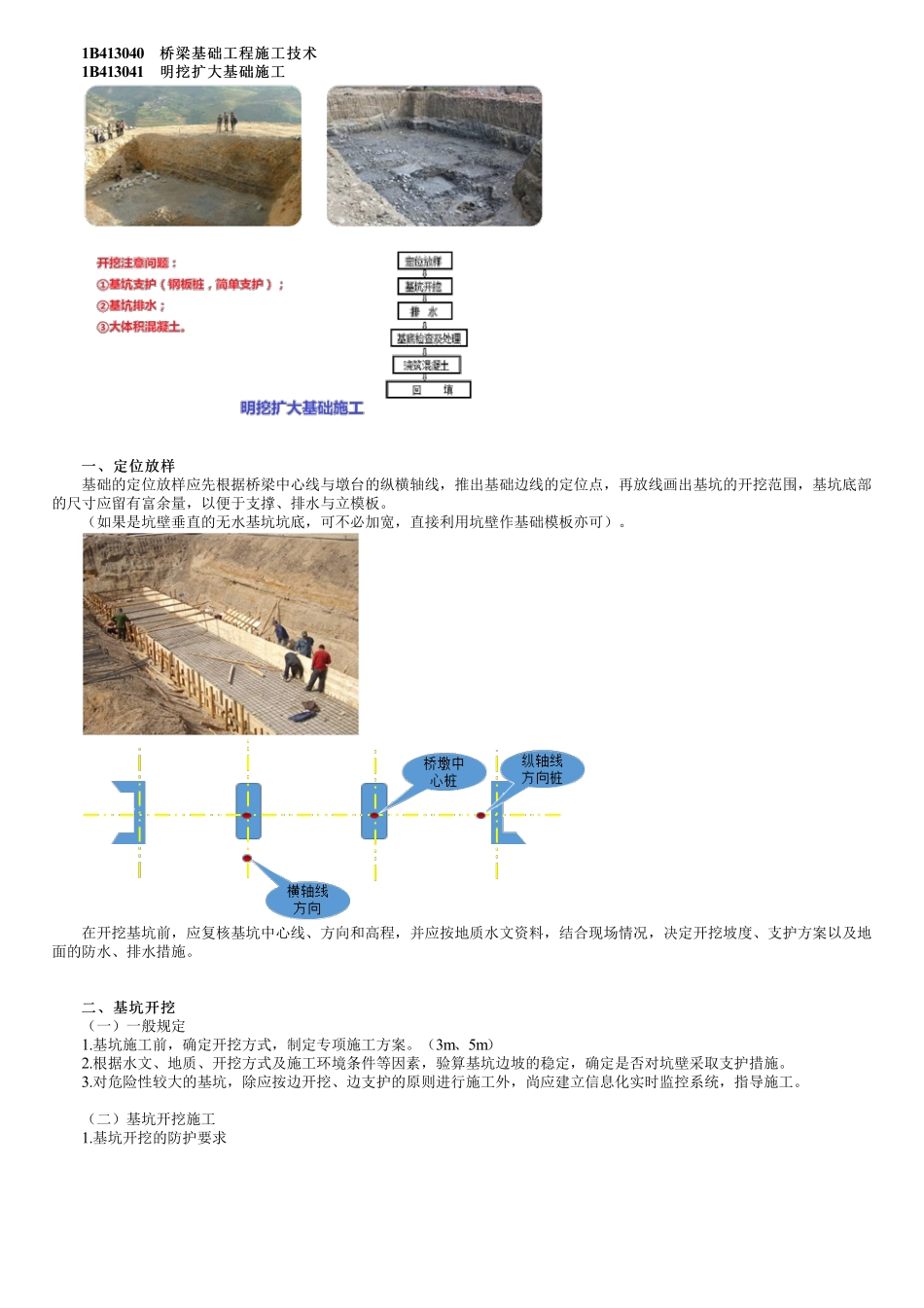

1B413040桥梁基础工程施工技术桥梁基础工程施工技术1B413041明挖扩大基础施工明挖扩大基础施工一、定位放样一、定位放样基础的定位放样应先根据桥梁中心线与墩台的纵横轴线,推出基础边线的定位点,再放线画出基坑的开挖范围,基坑底部的尺寸应留有富余量,以便于支撑、排水与立模板。(如果是坑壁垂直的无水基坑坑底,可不必加宽,直接利用坑壁作基础模板亦可)。在开挖基坑前,应复核基坑中心线、方向和高程,并应按地质水文资料,结合现场情况,决定开挖坡度、支护方案以及地面的防水、排水措施。二、基坑开挖二、基坑开挖(一)一般规定1.基坑施工前,确定开挖方式,制定专项施工方案。(3m、5m)2.根据水文、地质、开挖方式及施工环境条件等因素,验算基坑边坡的稳定,确定是否对坑壁采取支护措施。3.对危险性较大的基坑,除应按边开挖、边支护的原则进行施工外,尚应建立信息化实时监控系统,指导施工。(二)基坑开挖施工1.基坑开挖的防护要求(2)边缘不小于1m处应设立钢管护栏、挂密目式安全网,靠近道路侧应设置安全警示标志和夜间警示灯带。(8)基坑开挖过程中应监测边坡的稳定性、支护结构的位移和应力、围堰及邻近建(构)筑物的沉降与位移、地下水位变化、基底隆起等项目。2.不支护坑壁进行开挖的基坑施工(地下水、浅、建筑物)对于在干涸无水河滩、河沟中,或有水经改河或筑堤能排除地表水的河沟中,在地下水位低于基底,或渗透量少,不影响坑壁稳定;以及基础埋置不深,施工期较短,挖基坑时,不影响邻近建筑物安全的施工场所,可考虑选用坑壁不加支撑的基坑。(1)如土的湿度有可能使坑壁不稳定而引起坍塌时,基坑坑壁坡度应缓于该湿度下的天然坡度。(2)当基坑有地下水时,地下水位以上部分可以放坡开挖;地下水位以下部分,若土质易坍塌或水位在基坑底以上较高时,应采用加固或降地下水位等方法开挖。3.对坑壁采取挡板支护措施进行基坑开挖时应符合的规定渗水量不大:采用竹排、木板、混凝土板或钢板等对坑壁进行支护。深度小于或等于4m且渗水量不大时,可采用槽钢、H型钢或工字钢等进行支护;地下水位较高,基坑开挖深度大于4m时,宜采用锁口钢板桩或锁口钢管桩围堰进行支护。在条件许可时亦可采用水泥土墙、混凝土围圈或桩板墙、钢筋混凝土挡板等支护方式。地下水位较高,基坑深度大于4m时,用锁口钢板(管)桩围堰进行支护。在条件许可时亦可采用水泥土墙、混凝土围圈或桩板墙、钢筋混凝土挡板等支护方式。4.用喷射混凝土...
