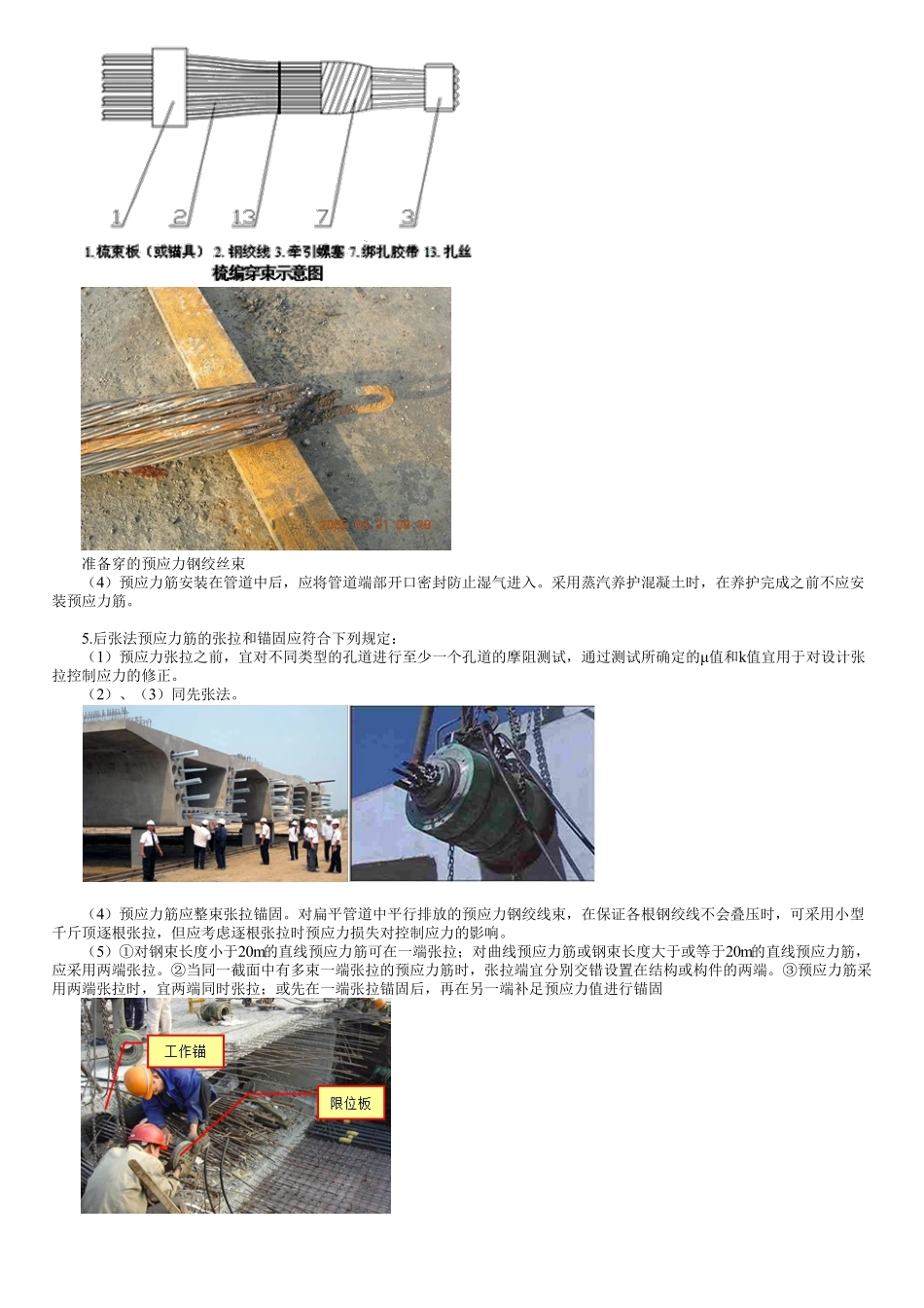

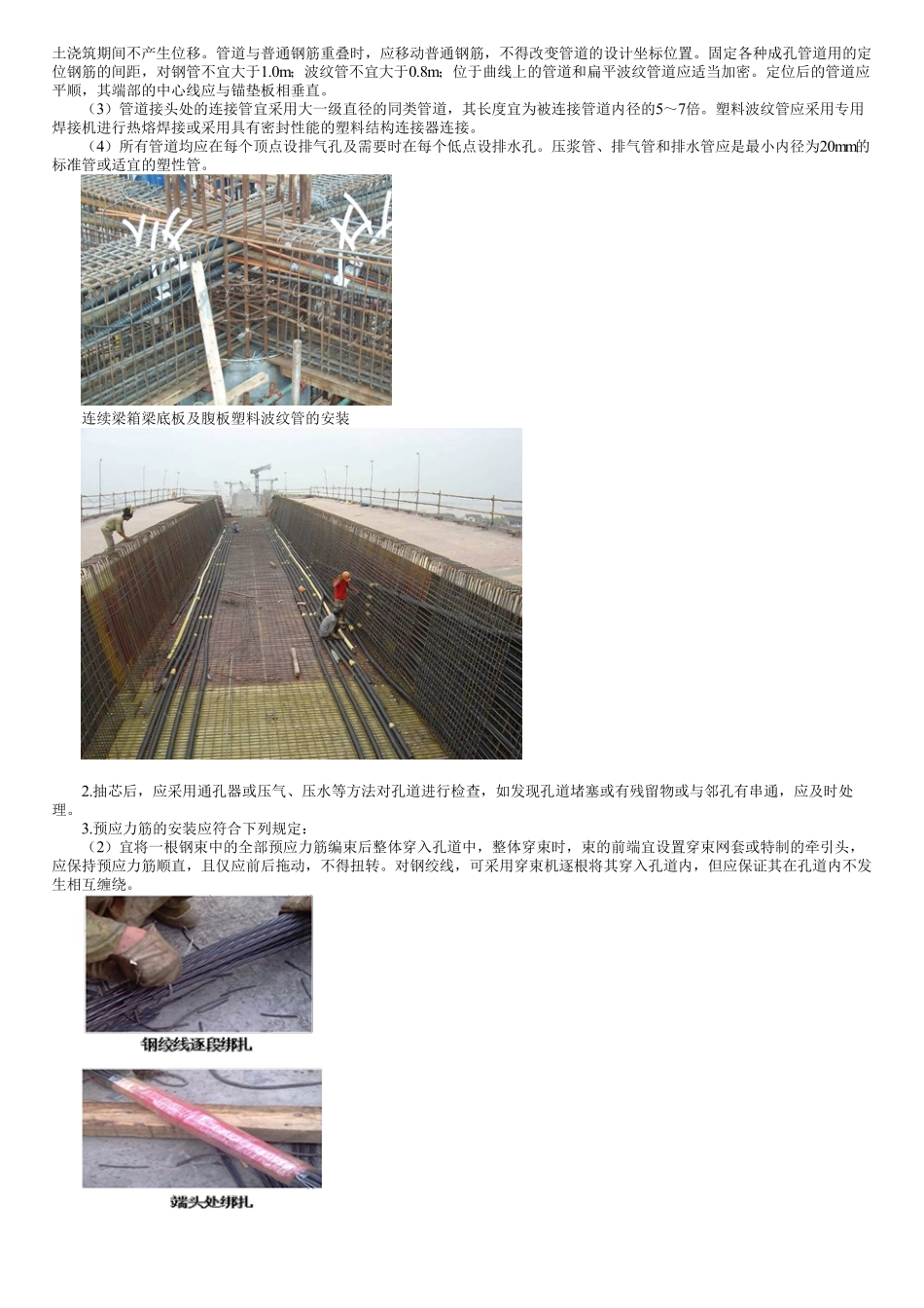

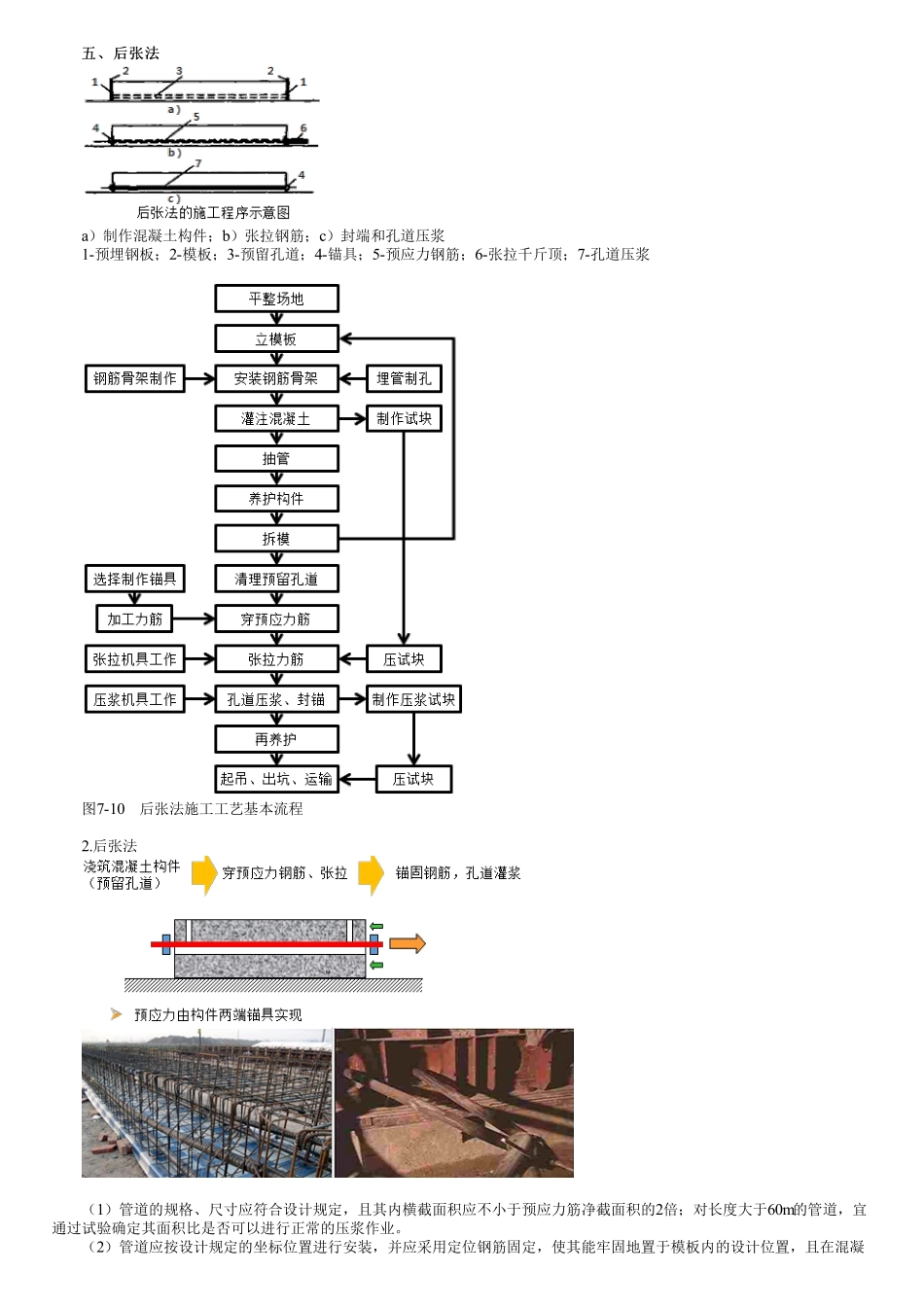

五、后张法五、后张法a)制作混凝土构件;b)张拉钢筋;c)封端和孔道压浆1-预埋钢板;2-模板;3-预留孔道;4-锚具;5-预应力钢筋;6-张拉千斤顶;7-孔道压浆图7-10后张法施工工艺基本流程2.后张法(1)管道的规格、尺寸应符合设计规定,且其内横截面积应不小于预应力筋净截面积的2倍;对长度大于60m的管道,宜通过试验确定其面积比是否可以进行正常的压浆作业。(2)管道应按设计规定的坐标位置进行安装,并应采用定位钢筋固定,使其能牢固地置于模板内的设计位置,且在混凝土浇筑期间不产生位移。管道与普通钢筋重叠时,应移动普通钢筋,不得改变管道的设计坐标位置。固定各种成孔管道用的定位钢筋的间距,对钢管不宜大于1.0m;波纹管不宜大于0.8m;位于曲线上的管道和扁平波纹管道应适当加密。定位后的管道应平顺,其端部的中心线应与锚垫板相垂直。(3)管道接头处的连接管宜采用大一级直径的同类管道,其长度宜为被连接管道内径的5~7倍。塑料波纹管应采用专用焊接机进行热熔焊接或采用具有密封性能的塑料结构连接器连接。(4)所有管道均应在每个顶点设排气孔及需要时在每个低点设排水孔。压浆管、排气管和排水管应是最小内径为20mm的标准管或适宜的塑性管。连续梁箱梁底板及腹板塑料波纹管的安装2.抽芯后,应采用通孔器或压气、压水等方法对孔道进行检查,如发现孔道堵塞或有残留物或与邻孔有串通,应及时处理。3.预应力筋的安装应符合下列规定:(2)宜将一根钢束中的全部预应力筋编束后整体穿入孔道中,整体穿束时,束的前端宜设置穿束网套或特制的牵引头,应保持预应力筋顺直,且仅应前后拖动,不得扭转。对钢绞线,可采用穿束机逐根将其穿入孔道内,但应保证其在孔道内不发生相互缠绕。准备穿的预应力钢绞丝束(4)预应力筋安装在管道中后,应将管道端部开口密封防止湿气进入。采用蒸汽养护混凝土时,在养护完成之前不应安装预应力筋。5.后张法预应力筋的张拉和锚固应符合下列规定:(1)预应力张拉之前,宜对不同类型的孔道进行至少一个孔道的摩阻测试,通过测试所确定的μ值和k值宜用于对设计张拉控制应力的修正。(2)、(3)同先张法。(4)预应力筋应整束张拉锚固。对扁平管道中平行排放的预应力钢绞线束,在保证各根钢绞线不会叠压时,可采用小型千斤顶逐根张拉,但应考虑逐根张拉时预应力损失对控制应力的影响。(5)①对钢束长度小于20m的直线预应力筋可在一端张拉;对曲线预应力筋或钢束长度大于或等于20m的直线预应力筋,应采...
