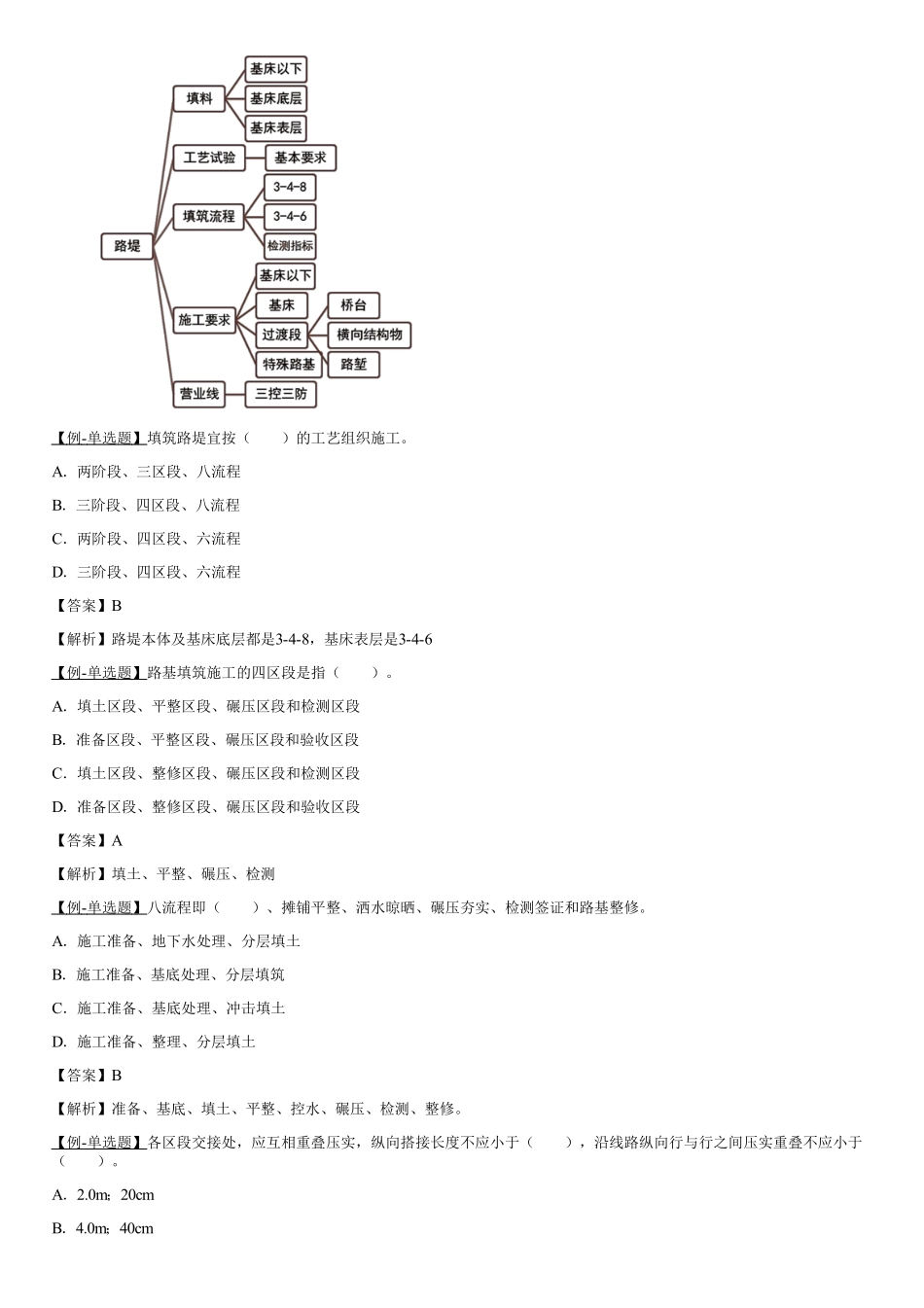

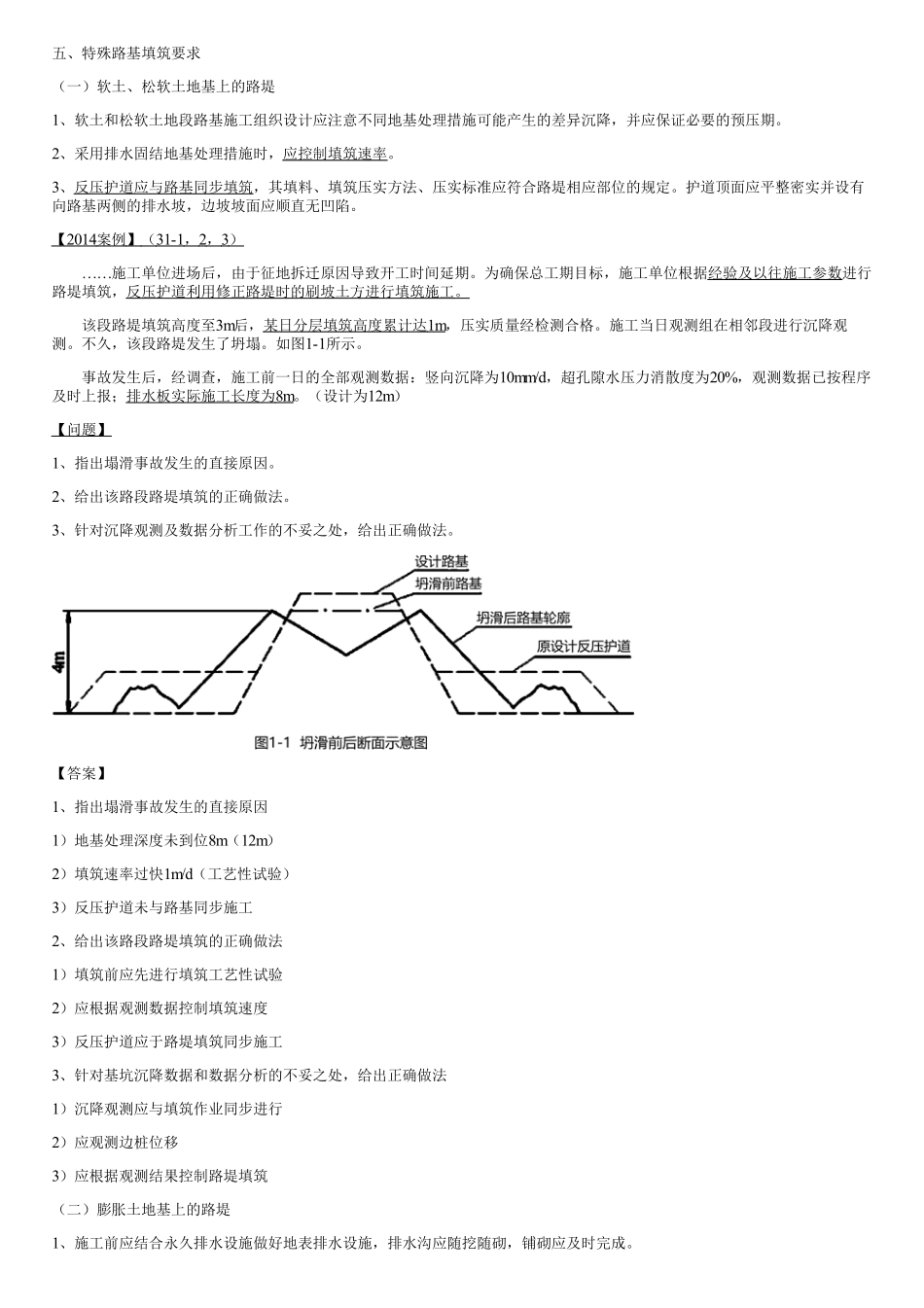

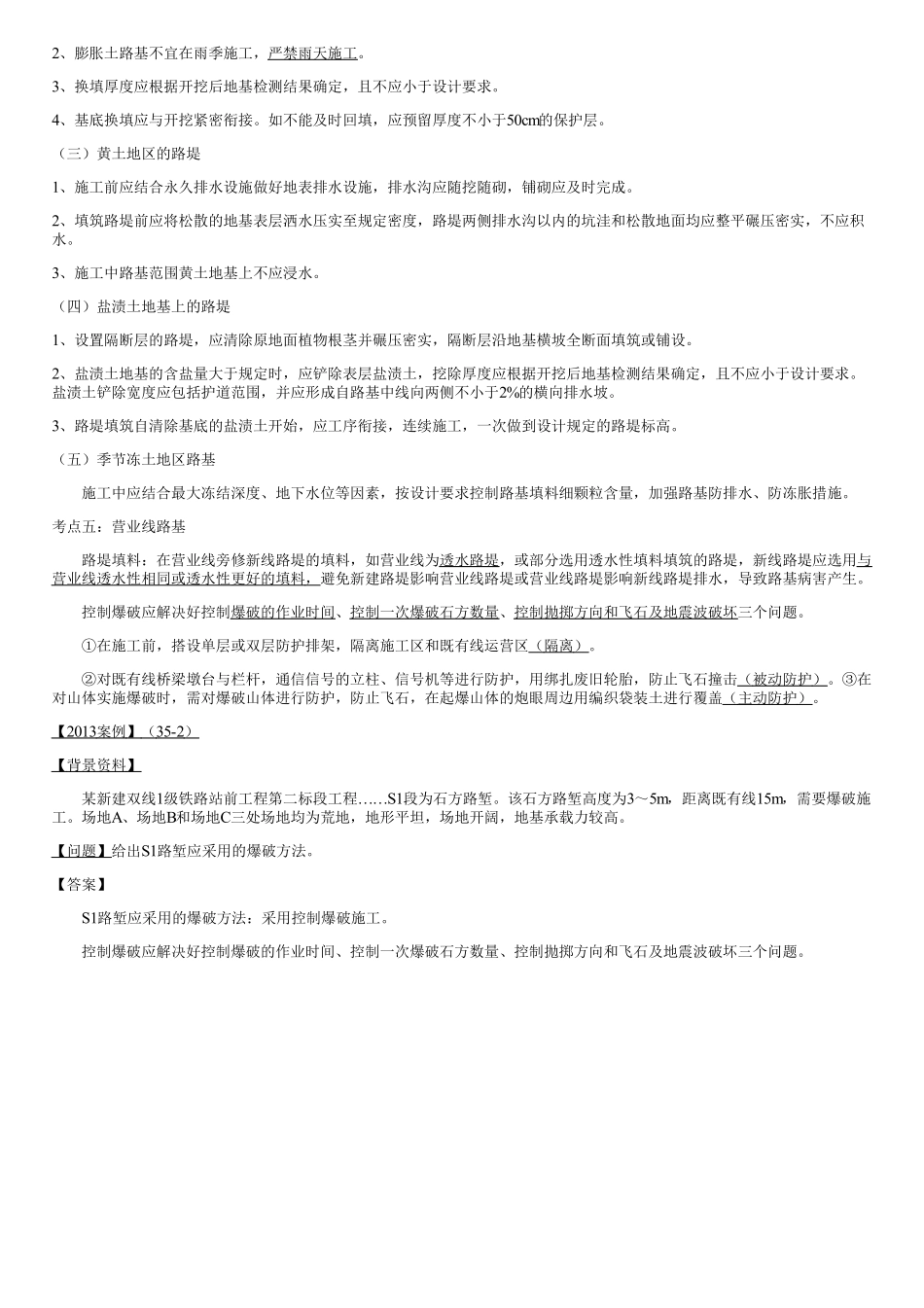

五、特殊路基填筑要求(一)软土、松软土地基上的路堤1、软土和松软土地段路基施工组织设计应注意不同地基处理措施可能产生的差异沉降,并应保证必要的预压期。2、采用排水固结地基处理措施时,应控制填筑速率。3、反压护道应与路基同步填筑,其填料、填筑压实方法、压实标准应符合路堤相应部位的规定。护道顶面应平整密实并设有向路基两侧的排水坡,边坡坡面应顺直无凹陷。【2014案例】(31-1,2,3)……施工单位进场后,由于征地拆迁原因导致开工时间延期。为确保总工期目标,施工单位根据经验及以往施工参数进行路堤填筑,反压护道利用修正路堤时的刷坡土方进行填筑施工。该段路堤填筑高度至3m后,某日分层填筑高度累计达1m,压实质量经检测合格。施工当日观测组在相邻段进行沉降观测。不久,该段路堤发生了坍塌。如图1-1所示。事故发生后,经调查,施工前一日的全部观测数据:竖向沉降为10mm/d,超孔隙水压力消散度为20%,观测数据已按程序及时上报;排水板实际施工长度为8m。(设计为12m)【问题】1、指出塌滑事故发生的直接原因。2、给出该路段路堤填筑的正确做法。3、针对沉降观测及数据分析工作的不妥之处,给出正确做法。【答案】1、指出塌滑事故发生的直接原因1)地基处理深度未到位8m(12m)2)填筑速率过快1m/d(工艺性试验)3)反压护道未与路基同步施工2、给出该路段路堤填筑的正确做法1)填筑前应先进行填筑工艺性试验2)应根据观测数据控制填筑速度3)反压护道应于路堤填筑同步施工3、针对基坑沉降数据和数据分析的不妥之处,给出正确做法1)沉降观测应与填筑作业同步进行2)应观测边桩位移3)应根据观测结果控制路堤填筑(二)膨胀土地基上的路堤1、施工前应结合永久排水设施做好地表排水设施,排水沟应随挖随砌,铺砌应及时完成。2、膨胀土路基不宜在雨季施工,严禁雨天施工。3、换填厚度应根据开挖后地基检测结果确定,且不应小于设计要求。4、基底换填应与开挖紧密衔接。如不能及时回填,应预留厚度不小于50cm的保护层。(三)黄土地区的路堤1、施工前应结合永久排水设施做好地表排水设施,排水沟应随挖随砌,铺砌应及时完成。2、填筑路堤前应将松散的地基表层洒水压实至规定密度,路堤两侧排水沟以内的坑洼和松散地面均应整平碾压密实,不应积水。3、施工中路基范围黄土地基上不应浸水。(四)盐渍土地基上的路堤1、设置隔断层的路堤,应清除原地面植物根茎并碾压密实,隔断层沿地基横坡全断面填筑或铺设。2、盐渍土地基的含...
