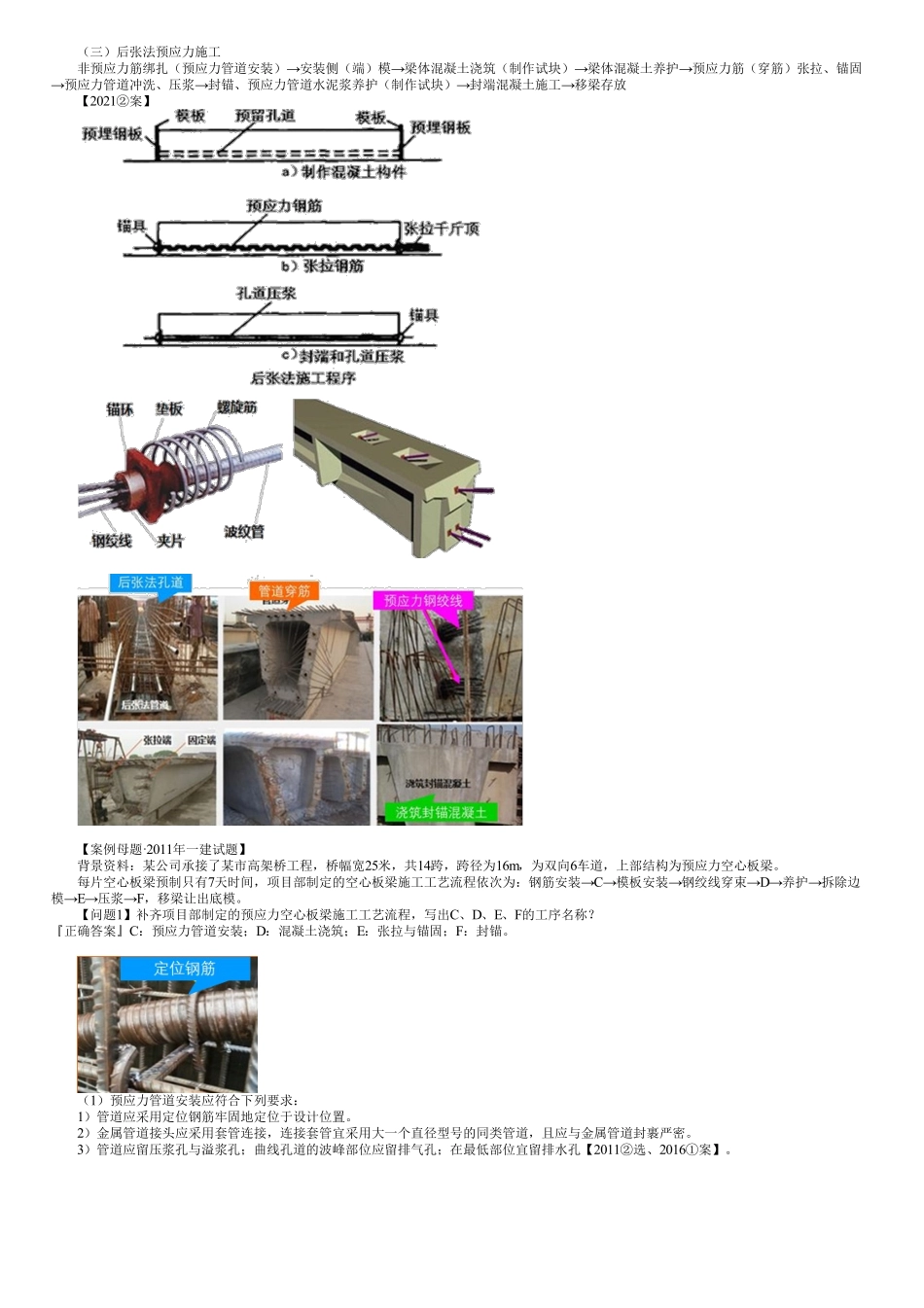

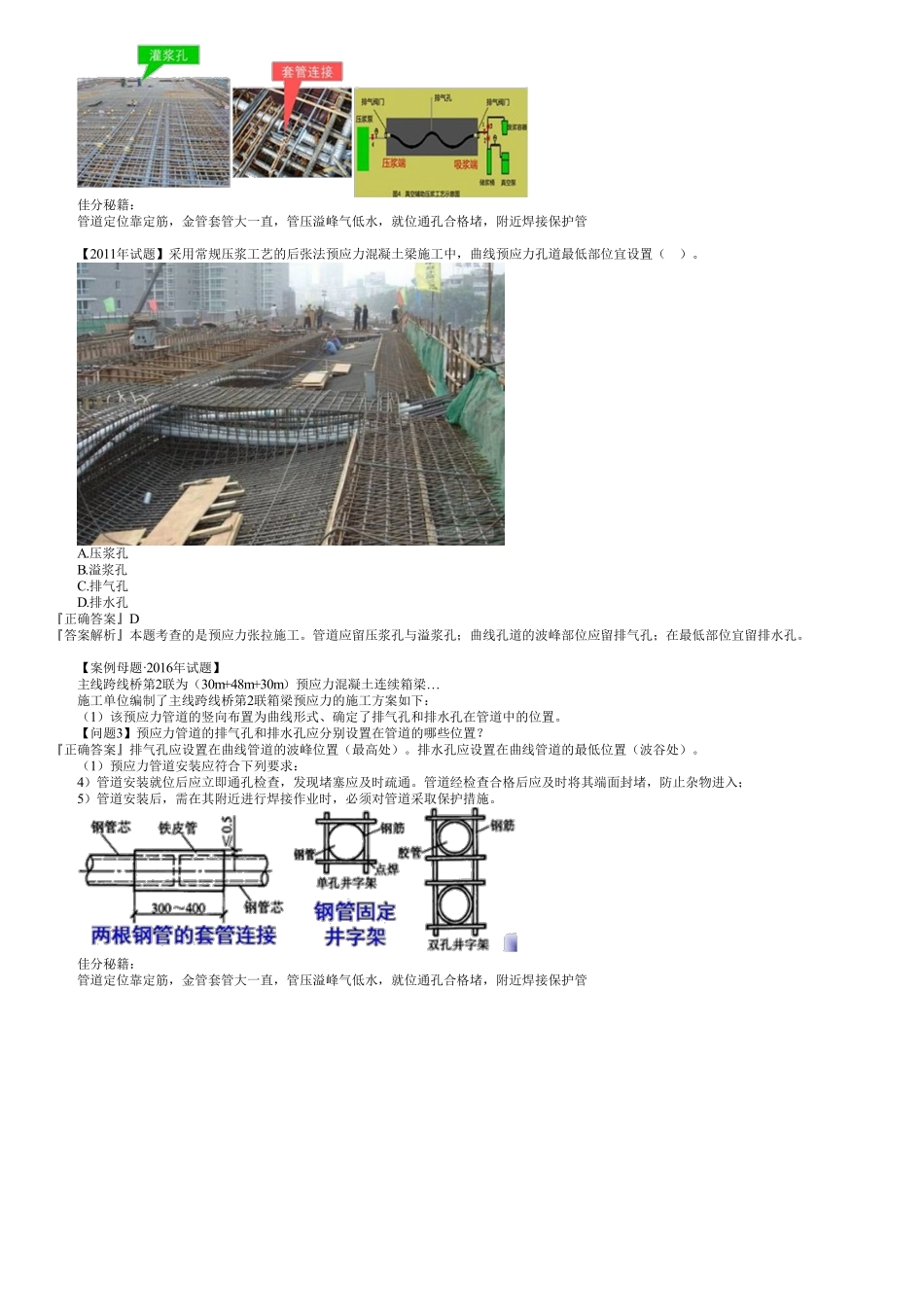

(三)后张法预应力施工非预应力筋绑扎(预应力管道安装)→安装侧(端)模→梁体混凝土浇筑(制作试块)→梁体混凝土养护→预应力筋(穿筋)张拉、锚固→预应力管道冲洗、压浆→封锚、预应力管道水泥浆养护(制作试块)→封端混凝土施工→移梁存放【2021②案】【案例母题·2011年一建试题】背景资料:某公司承接了某市高架桥工程,桥幅宽25米,共14跨,跨径为16m,为双向6车道,上部结构为预应力空心板梁。每片空心板梁预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→模板安装→钢绞线穿束→D→养护→拆除边模→E→压浆→F,移梁让出底模。【问题1】补齐项目部制定的预应力空心板梁施工工艺流程,写出C、D、E、F的工序名称?『正确答案』C:预应力管道安装;D:混凝土浇筑;E:张拉与锚固;F:封锚。(1)预应力管道安装应符合下列要求:1)管道应采用定位钢筋牢固地定位于设计位置。2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金属管道封裹严密。3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔【2011②选、2016①案】。佳分秘籍:管道定位靠定筋,金管套管大一直,管压溢峰气低水,就位通孔合格堵,附近焊接保护管【2011年试题】采用常规压浆工艺的后张法预应力混凝土梁施工中,曲线预应力孔道最低部位宜设置()。A.压浆孔B.溢浆孔C.排气孔D.排水孔『正确答案』D『答案解析』本题考查的是预应力张拉施工。管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。【案例母题·2016年试题】主线跨线桥第2联为(30m+48m+30m)预应力混凝土连续箱梁…施工单位编制了主线跨线桥第2联箱梁预应力的施工方案如下:(1)该预应力管道的竖向布置为曲线形式、确定了排气孔和排水孔在管道中的位置。【问题3】预应力管道的排气孔和排水孔应分别设置在管道的哪些位置?『正确答案』排气孔应设置在曲线管道的波峰位置(最高处)。排水孔应设置在曲线管道的最低位置(波谷处)。(1)预应力管道安装应符合下列要求:4)管道安装就位后应立即通孔检查,发现堵塞应及时疏通。管道经检查合格后应及时将其端面封堵,防止杂物进入;5)管道安装后,需在其附近进行焊接作业时,必须对管道采取保护措施。佳分秘籍:管道定位靠定筋,金管套管大一直,管压溢峰气低水,就位通孔合格堵,附近焊接保护管(2)预应力筋安装应符合下列要求:1)先穿束...
