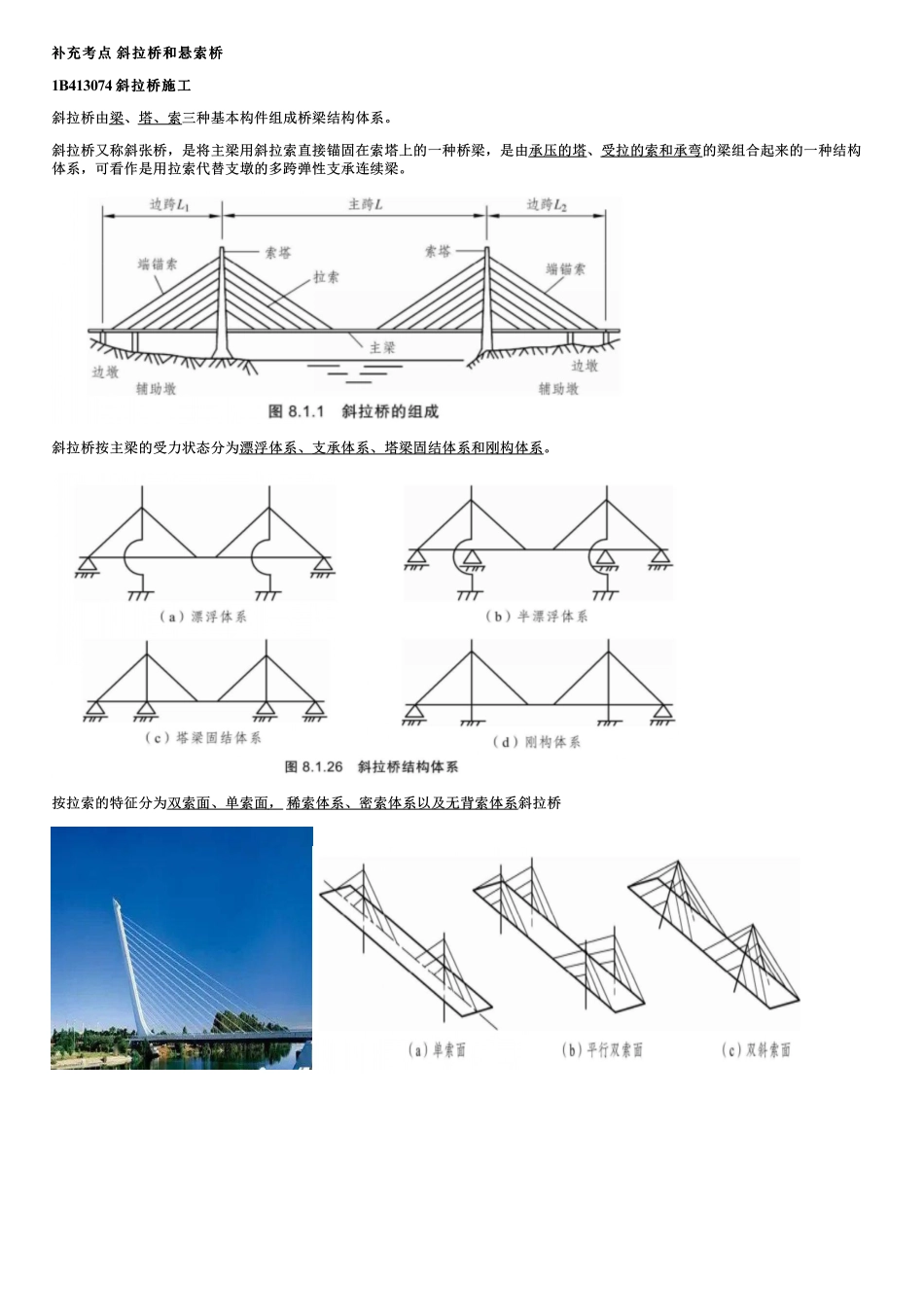

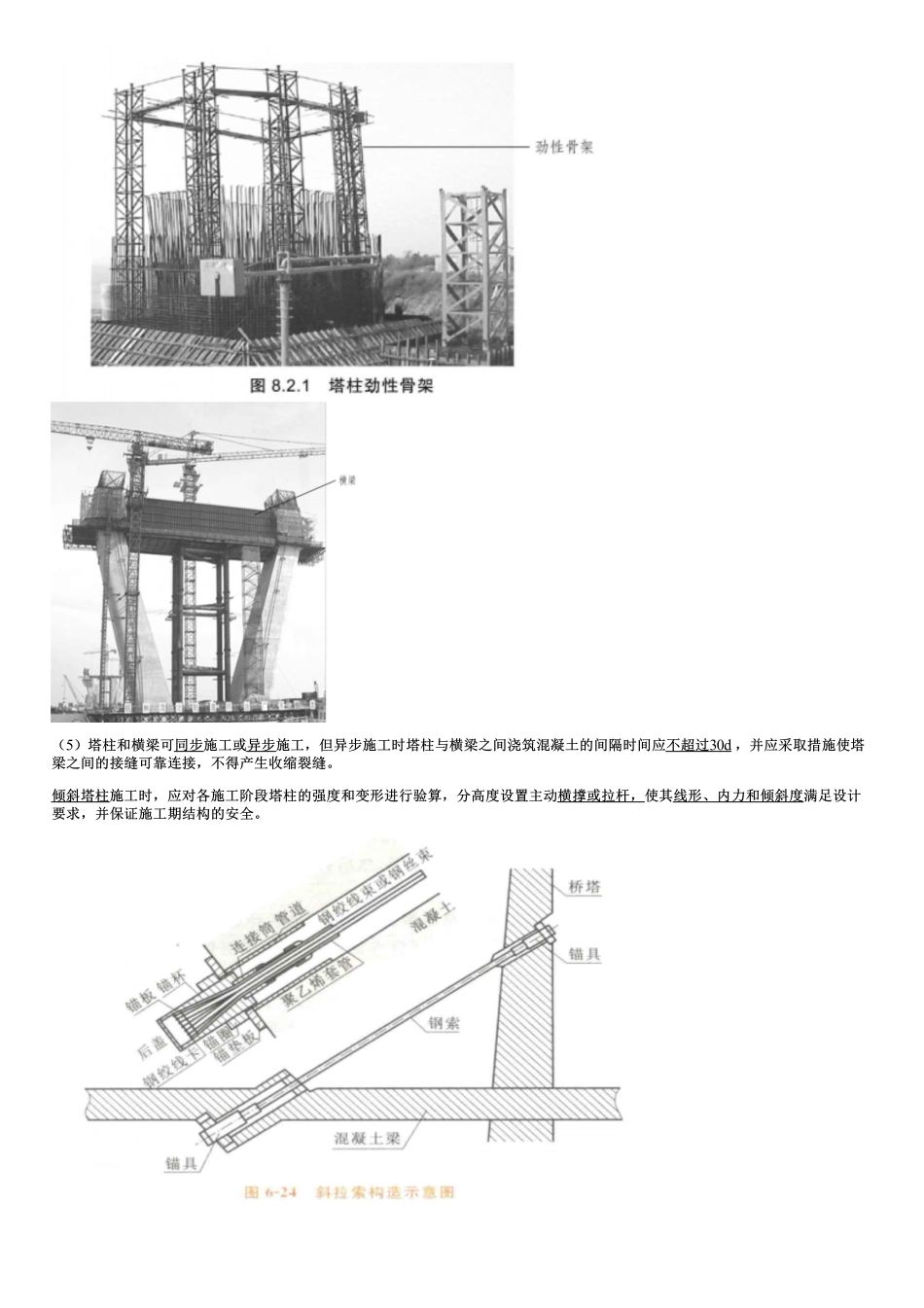

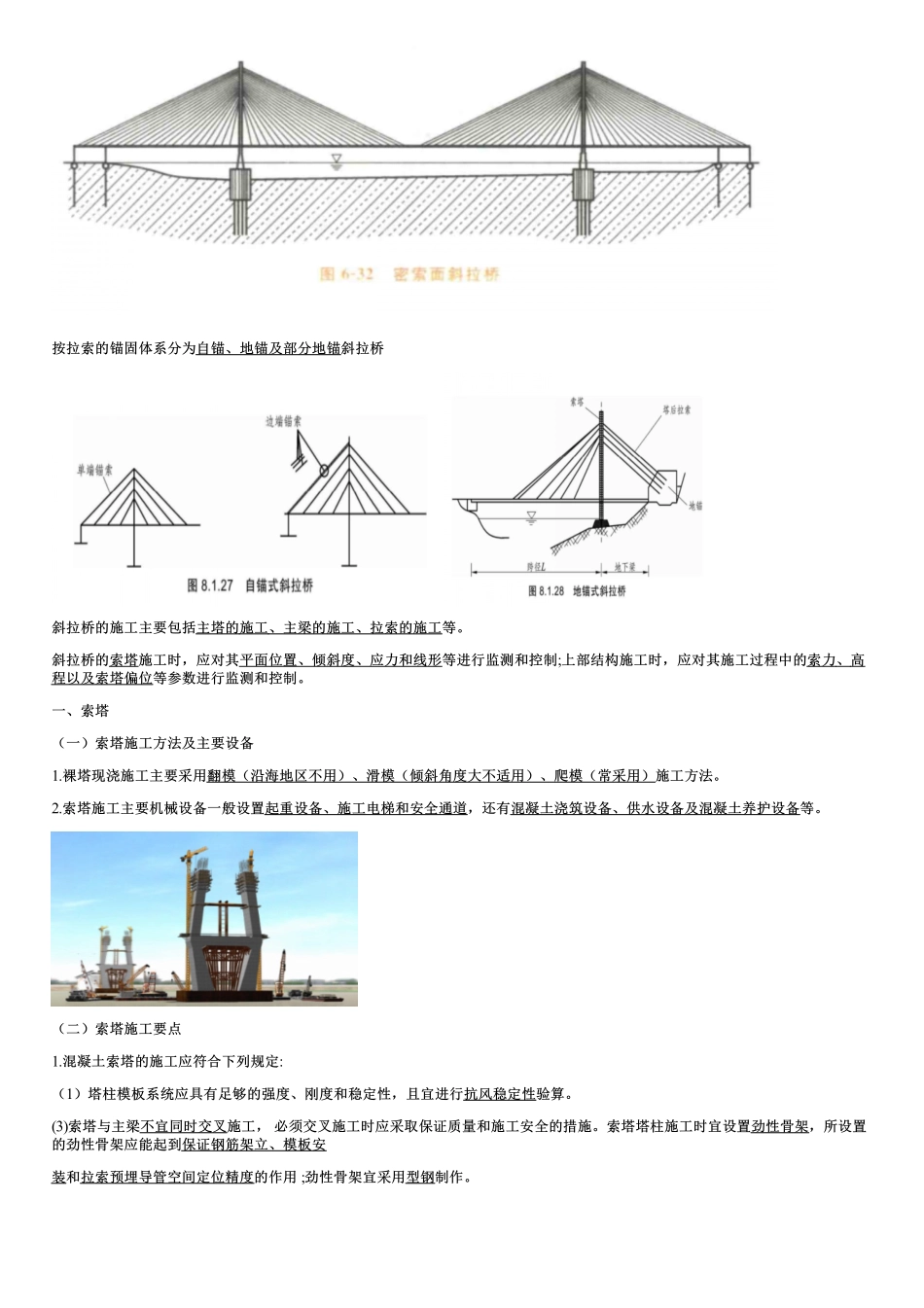

补充考点补充考点斜拉桥和悬索桥斜拉桥和悬索桥1B413074斜拉桥施工斜拉桥施工斜拉桥由梁、塔、索三种基本构件组成桥梁结构体系。斜拉桥又称斜张桥,是将主梁用斜拉索直接锚固在索塔上的一种桥梁,是由承压的塔、受拉的索和承弯的梁组合起来的一种结构体系,可看作是用拉索代替支墩的多跨弹性支承连续梁。斜拉桥按主梁的受力状态分为漂浮体系、支承体系、塔梁固结体系和刚构体系。按拉索的特征分为双索面、单索面,稀索体系、密索体系以及无背索体系斜拉桥按拉索的锚固体系分为自锚、地锚及部分地锚斜拉桥斜拉桥的施工主要包括主塔的施工、主梁的施工、拉索的施工等。斜拉桥的索塔施工时,应对其平面位置、倾斜度、应力和线形等进行监测和控制;上部结构施工时,应对其施工过程中的索力、高程以及索塔偏位等参数进行监测和控制。一、索塔(一)索塔施工方法及主要设备1.裸塔现浇施工主要采用翻模(沿海地区不用)、滑模(倾斜角度大不适用)、爬模(常采用)施工方法。2.索塔施工主要机械设备一般设置起重设备、施工电梯和安全通道,还有混凝土浇筑设备、供水设备及混凝土养护设备等。(二)索塔施工要点1.混凝土索塔的施工应符合下列规定:(1)塔柱模板系统应具有足够的强度、刚度和稳定性,且宜进行抗风稳定性验算。(3)索塔与主梁不宜同时交叉施工,必须交叉施工时应采取保证质量和施工安全的措施。索塔塔柱施工时宜设置劲性骨架,所设置的劲性骨架应能起到保证钢筋架立、模板安装和拉索预埋导管空间定位精度的作用;劲性骨架宜采用型钢制作。(5)塔柱和横梁可同步施工或异步施工,但异步施工时塔柱与横梁之间浇筑混凝土的间隔时间应不超过30d,并应采取措施使塔梁之间的接缝可靠连接,不得产生收缩裂缝。倾斜塔柱施工时,应对各施工阶段塔柱的强度和变形进行验算,分高度设置主动横撑或拉杆,使其线形、内力和倾斜度满足设计要求,并保证施工期结构的安全。(9)对拉索预埋导管的安装,应在施工前认真复核施工图中拉索的垂度修正值;定位安装时宜利用劲性骨架控制导管进出口处的中心坐标,并应采取其他辅助措施进行调整和固定;预埋导管不宜有接头。(10)对支承钢锚梁的牛腿,施工时应采取有效措施控制其顶面的高程,其顶面高程的偏差宜为土2mm;对索塔的边跨侧与中跨侧,两侧牛腿预埋钢板顶面的相对高程应不大于2mm,预埋钢板中心线的相对差值应不大于2mm二、主梁(一)主梁的特点及施工方法主梁施工方法与梁式桥基本相同,大体分四种:1.顶推法;2....
