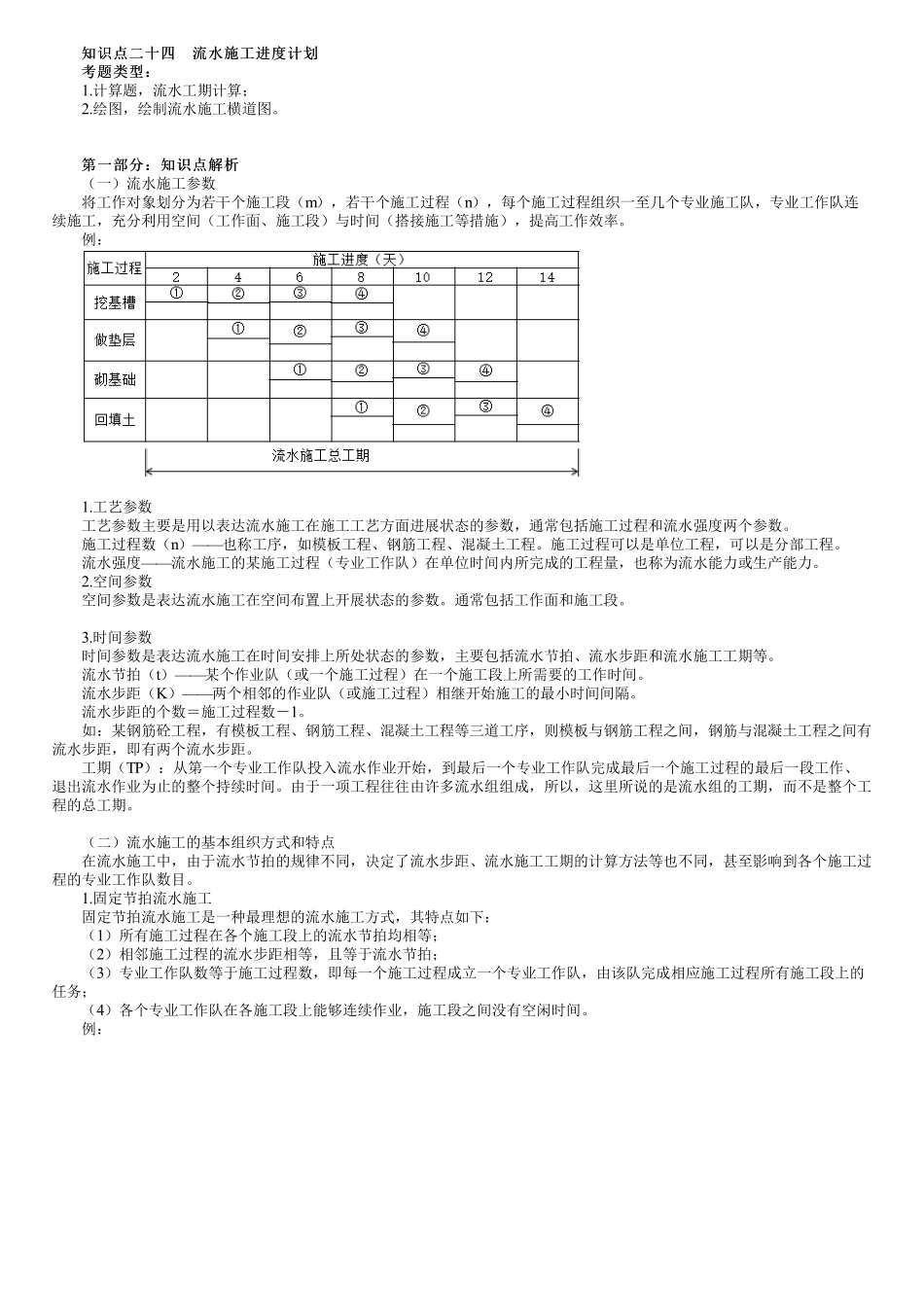

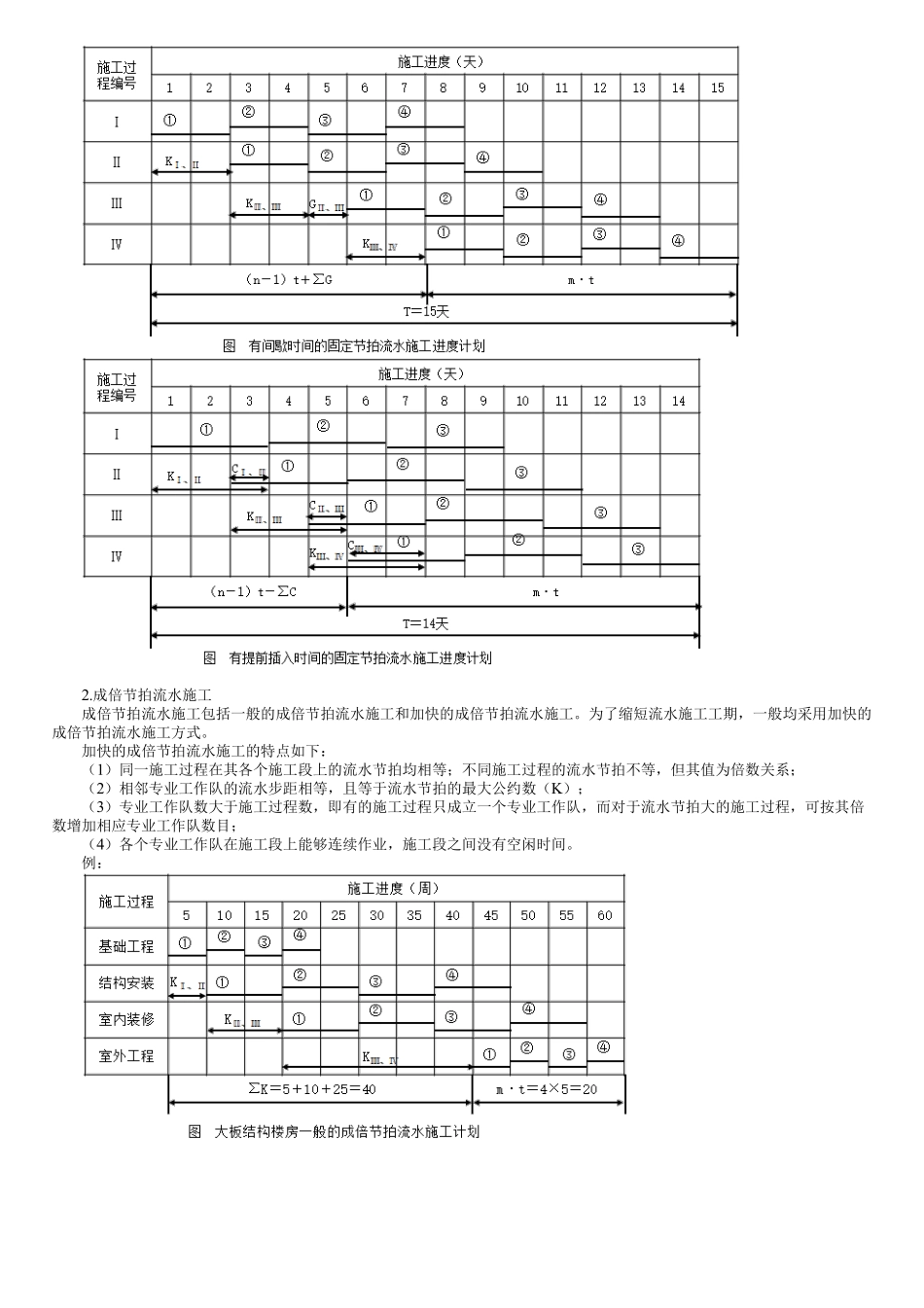

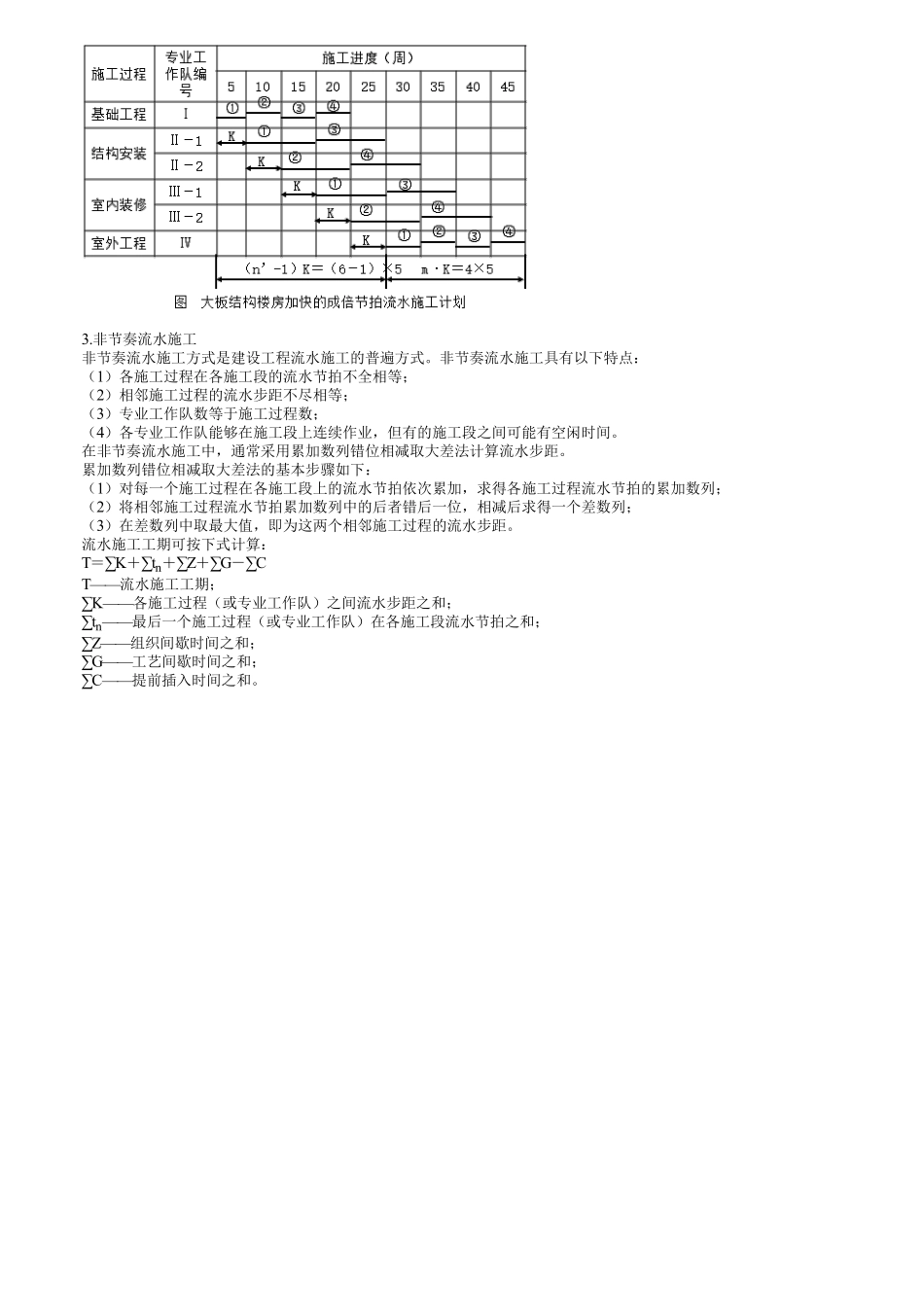

知识点二十四流水施工进度计划知识点二十四流水施工进度计划考题类型:考题类型:1.计算题,流水工期计算;2.绘图,绘制流水施工横道图。第一部分:知识点解析第一部分:知识点解析(一)流水施工参数将工作对象划分为若干个施工段(m),若干个施工过程(n),每个施工过程组织一至几个专业施工队,专业工作队连续施工,充分利用空间(工作面、施工段)与时间(搭接施工等措施),提高工作效率。例:1.工艺参数工艺参数主要是用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。施工过程数(n)——也称工序,如模板工程、钢筋工程、混凝土工程。施工过程可以是单位工程,可以是分部工程。流水强度——流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。2.空间参数空间参数是表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。3.时间参数时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。流水节拍(t)——某个作业队(或一个施工过程)在一个施工段上所需要的工作时间。流水步距(K)——两个相邻的作业队(或施工过程)相继开始施工的最小时间间隔。流水步距的个数=施工过程数-1。如:某钢筋砼工程,有模板工程、钢筋工程、混凝土工程等三道工序,则模板与钢筋工程之间,钢筋与混凝土工程之间有流水步距,即有两个流水步距。工期(TP):从第一个专业工作队投入流水作业开始,到最后一个专业工作队完成最后一个施工过程的最后一段工作、退出流水作业为止的整个持续时间。由于一项工程往往由许多流水组组成,所以,这里所说的是流水组的工期,而不是整个工程的总工期。(二)流水施工的基本组织方式和特点在流水施工中,由于流水节拍的规律不同,决定了流水步距、流水施工工期的计算方法等也不同,甚至影响到各个施工过程的专业工作队数目。1.固定节拍流水施工固定节拍流水施工是一种最理想的流水施工方式,其特点如下:(1)所有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。例:2.成倍节拍流水施工成倍节拍流水施工包括一般的成倍节拍流水施工和加快的...
