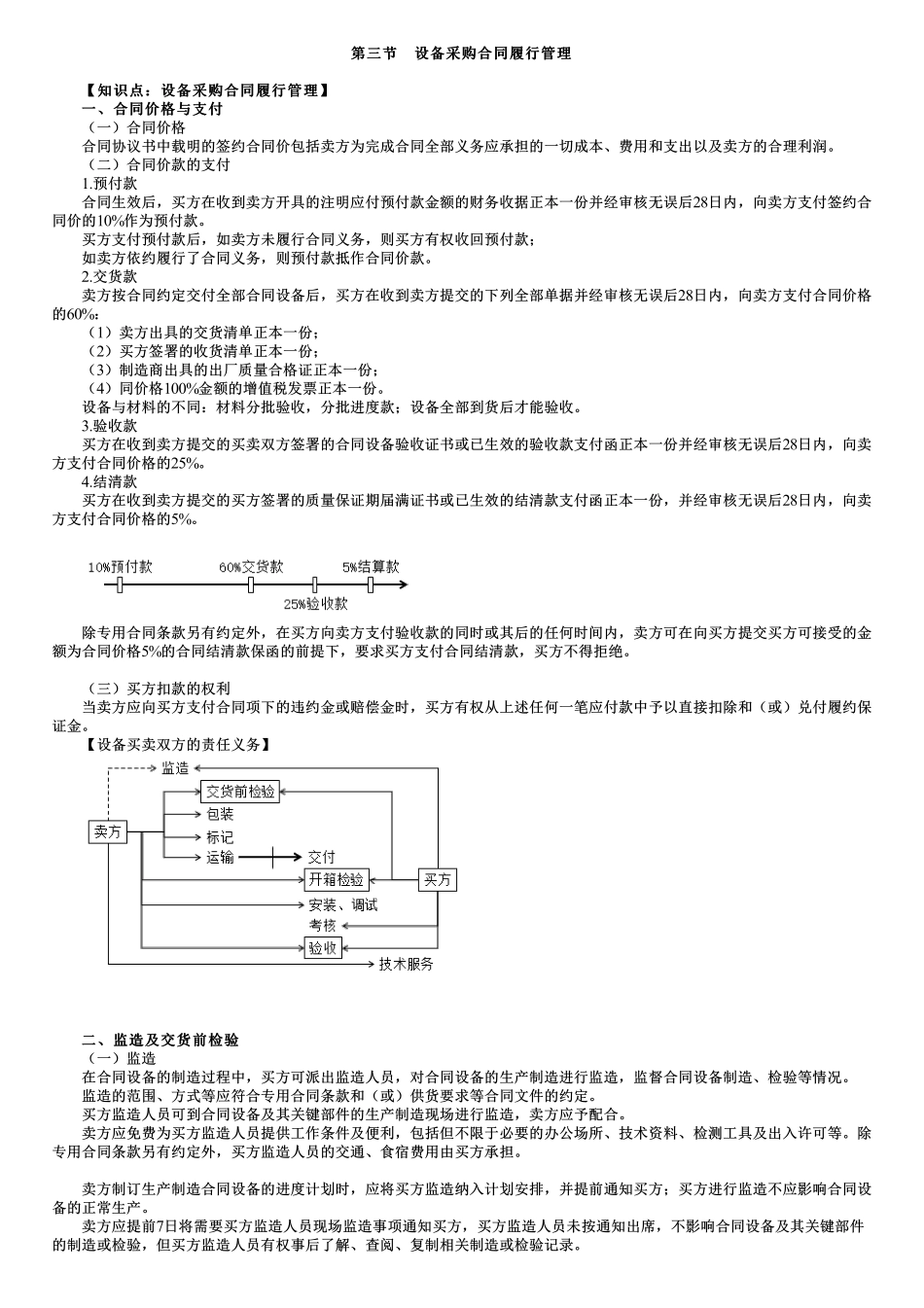

第三节设备采购合同履行管理第三节设备采购合同履行管理【知识点:设备采购合同履行管理】【知识点:设备采购合同履行管理】一、合同价格与支付一、合同价格与支付(一)合同价格合同协议书中载明的签约合同价包括卖方为完成合同全部义务应承担的一切成本、费用和支出以及卖方的合理利润。(二)合同价款的支付1.预付款合同生效后,买方在收到卖方开具的注明应付预付款金额的财务收据正本一份并经审核无误后28日内,向卖方支付签约合同价的10%作为预付款。买方支付预付款后,如卖方未履行合同义务,则买方有权收回预付款;如卖方依约履行了合同义务,则预付款抵作合同价款。2.交货款卖方按合同约定交付全部合同设备后,买方在收到卖方提交的下列全部单据并经审核无误后28日内,向卖方支付合同价格的60%:(1)卖方出具的交货清单正本一份;(2)买方签署的收货清单正本一份;(3)制造商出具的出厂质量合格证正本一份;(4)同价格100%金额的增值税发票正本一份。设备与材料的不同:材料分批验收,分批进度款;设备全部到货后才能验收。3.验收款买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无误后28日内,向卖方支付合同价格的25%。4.结清款买方在收到卖方提交的买方签署的质量保证期届满证书或已生效的结清款支付函正本一份,并经审核无误后28日内,向卖方支付合同价格的5%。除专用合同条款另有约定外,在买方向卖方支付验收款的同时或其后的任何时间内,卖方可在向买方提交买方可接受的金额为合同价格5%的合同结清款保函的前提下,要求买方支付合同结清款,买方不得拒绝。(三)买方扣款的权利当卖方应向买方支付合同项下的违约金或赔偿金时,买方有权从上述任何一笔应付款中予以直接扣除和(或)兑付履约保证金。【设备买卖双方的责任义务】二、监造及交货前检验二、监造及交货前检验(一)监造在合同设备的制造过程中,买方可派出监造人员,对合同设备的生产制造进行监造,监督合同设备制造、检验等情况。监造的范围、方式等应符合专用合同条款和(或)供货要求等合同文件的约定。买方监造人员可到合同设备及其关键部件的生产制造现场进行监造,卖方应予配合。卖方应免费为买方监造人员提供工作条件及便利,包括但不限于必要的办公场所、技术资料、检测工具及出入许可等。除专用合同条款另有约定外,买方监造人员的交通、食宿费用由买方承担。卖方制订生产制造合同设备的进度计划时,应将买方监...
