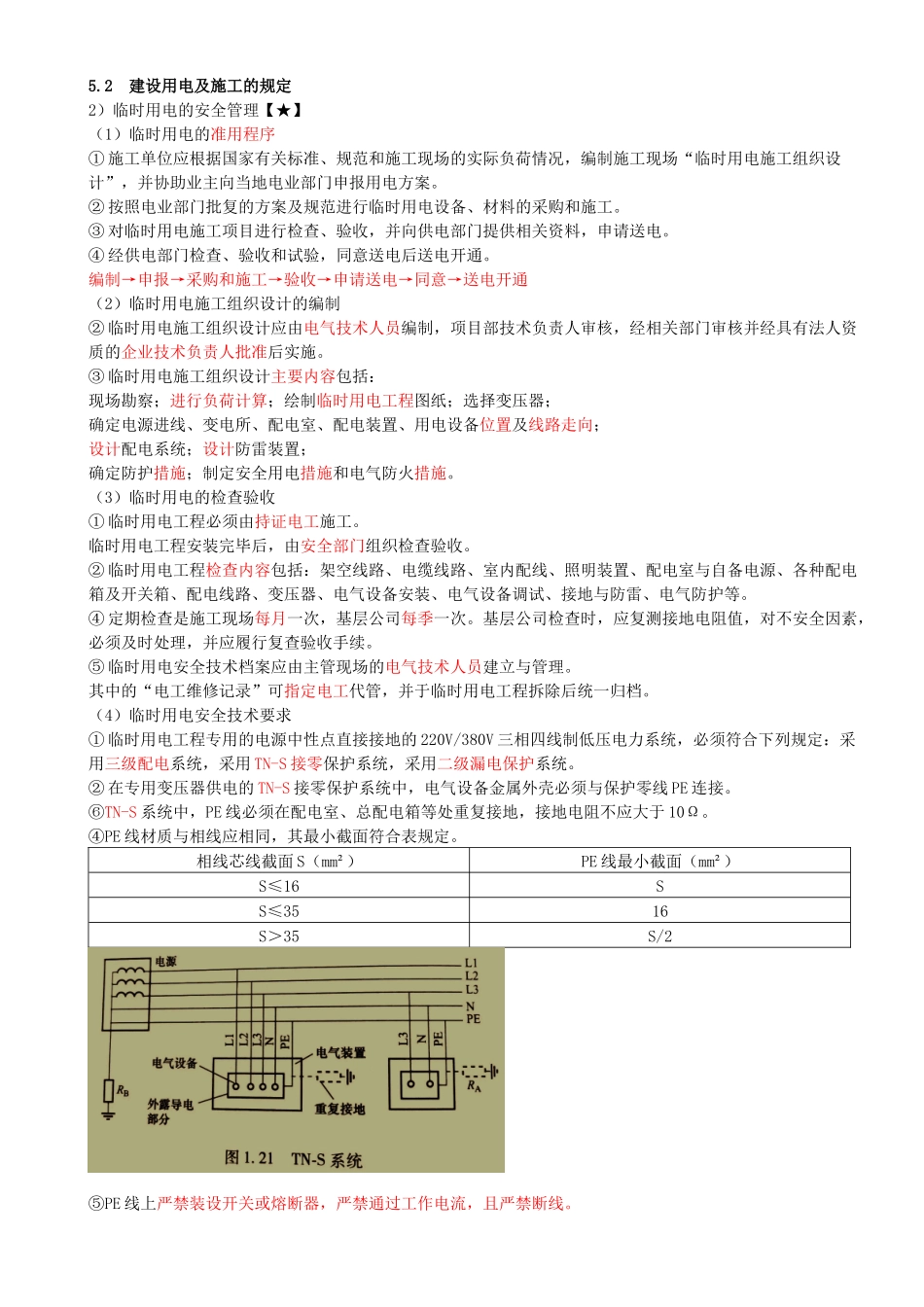

5.2建设用电及施工的规定2)临时用电的安全管理【★】(1)临时用电的准用程序①施工单位应根据国家有关标准、规范和施工现场的实际负荷情况,编制施工现场“临时用电施工组织设计”,并协助业主向当地电业部门申报用电方案。②按照电业部门批复的方案及规范进行临时用电设备、材料的采购和施工。③对临时用电施工项目进行检查、验收,并向供电部门提供相关资料,申请送电。④经供电部门检查、验收和试验,同意送电后送电开通。编制→申报→采购和施工→验收→申请送电→同意→送电开通(2)临时用电施工组织设计的编制②临时用电施工组织设计应由电气技术人员编制,项目部技术负责人审核,经相关部门审核并经具有法人资质的企业技术负责人批准后实施。③临时用电施工组织设计主要内容包括:现场勘察;进行负荷计算;绘制临时用电工程图纸;选择变压器;确定电源进线、变电所、配电室、配电装置、用电设备位置及线路走向;设计配电系统;设计防雷装置;确定防护措施;制定安全用电措施和电气防火措施。(3)临时用电的检查验收①临时用电工程必须由持证电工施工。临时用电工程安装完毕后,由安全部门组织检查验收。②临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。④定期检查是施工现场每月一次,基层公司每季一次。基层公司检查时,应复测接地电阻值,对不安全因素,必须及时处理,并应履行复查验收手续。⑤临时用电安全技术档案应由主管现场的电气技术人员建立与管理。其中的“电工维修记录”可指定电工代管,并于临时用电工程拆除后统一归档。(4)临时用电安全技术要求①临时用电工程专用的电源中性点直接接地的220V/380V三相四线制低压电力系统,必须符合下列规定:采用三级配电系统,采用TN-S接零保护系统,采用二级漏电保护系统。②在专用变压器供电的TN-S接零保护系统中,电气设备金属外壳必须与保护零线PE连接。⑥TN-S系统中,PE线必须在配电室、总配电箱等处重复接地,接地电阻不应大于10Ω。④PE线材质与相线应相同,其最小截面符合表规定。相线芯线截面S(mm²)PE线最小截面(mm²)S≤16SS≤3516S>35S/2⑤PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。⑧配电箱的电器安装板上必须分设N线端子板和PE线端子板。③当施工现场与外电线路共用同一供电系统时,接地、接零保护必须与...
