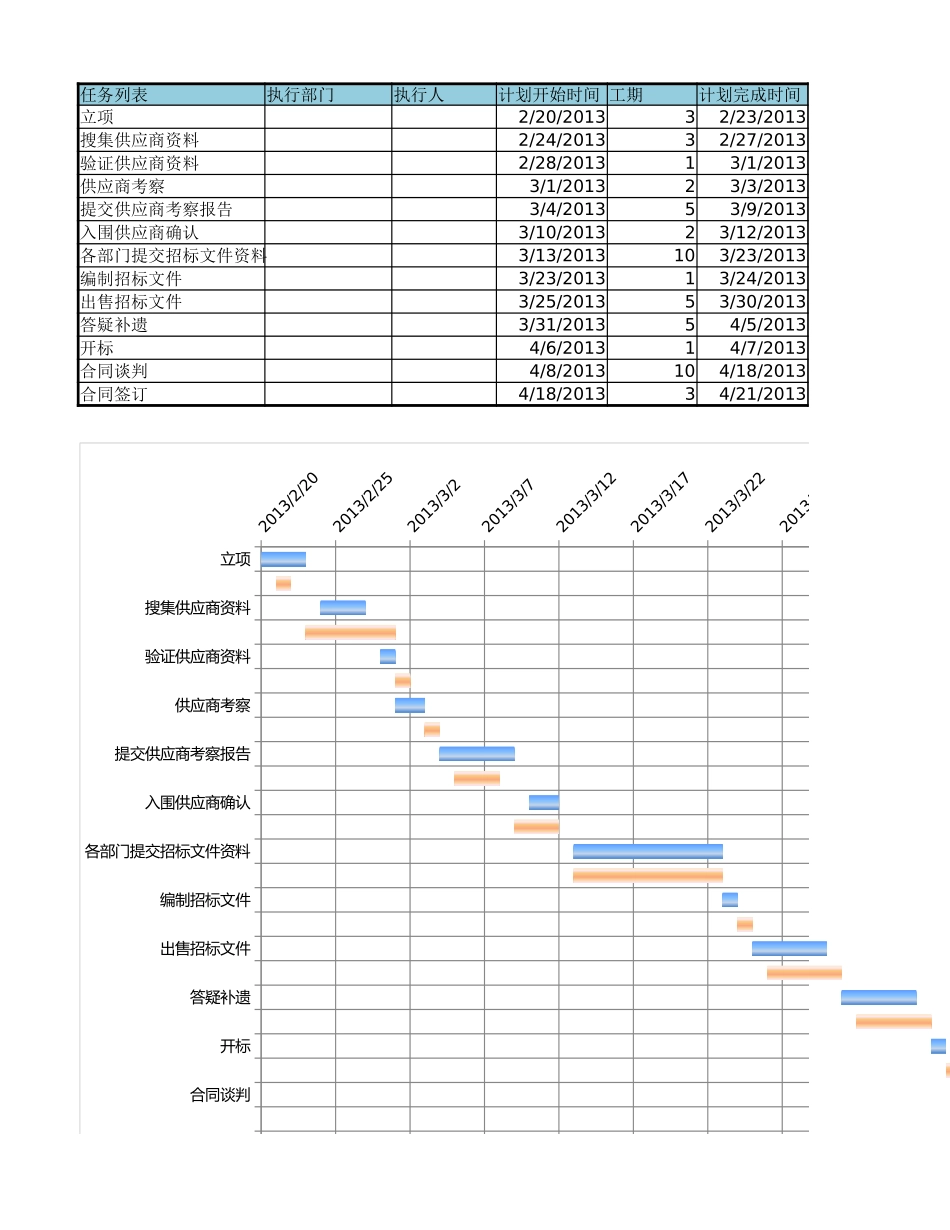

任务列表执行部门执行人计划开始时间工期计划完成时间立项2/20/201332/23/2013搜集供应商资料2/24/201332/27/2013验证供应商资料2/28/201313/1/2013供应商考察3/1/201323/3/2013提交供应商考察报告3/4/201353/9/2013入围供应商确认3/10/201323/12/2013各部门提交招标文件资料3/13/2013103/23/2013编制招标文件3/23/201313/24/2013出售招标文件3/25/201353/30/2013答疑补遗3/31/201354/5/2013开标4/6/201314/7/2013合同谈判4/8/2013104/18/2013合同签订4/18/201334/21/201341,325.00计划计划工期实际实际工期立项2/20/201332/21/20131搜集供应商资料2/24/201332/23/20136验证供应商资料2/28/201313/1/20131供应商考察3/1/201323/3/20131提交供应商考察报3/4/201353/5/20133入围供应商确认3/10/201323/9/20133各部门提交招标文3/13/2013103/13/201310编制招标文件3/23/201313/24/20134328出售招标文件3/25/201350答疑补遗3/31/201350开标4/6/201310合同谈判4/8/2013100合同签订4/18/201330立项搜集供应商资料验证供应商资料供应商考察提交供应商考察报告入围供应商确认各部门提交招标文件资料编制招标文件出售招标文件答疑补遗开标合同谈判合同签订计划开标合同谈判合同签订调整计划开始时间调整计划完成时间调整工期实际开始时间实际完成时间工期延迟开始天数2/21/20132/22/201312/21/20132/22/2013112/23/20133/1/201362/23/20133/1/20136-13/1/20133/2/201313/1/20133/2/2013113/3/20133/4/201313/3/20133/4/2013123/5/20133/8/201333/5/20133/8/2013313/9/20133/12/201333/9/20133/12/20133-13/13/20133/23/2013103/13/20133/23/20131003/24/20133/25/201313/24/2013432813/26/20133/31/2013504/1/20134/6/2013504/7/20134/8/2013104/9/20134/19/20131004/19/20134/22/20133041,426.0041,326.00调整开始时间调整工期2/21/201312/23/201363/1/201313/3/201313/5/201333/9/201333/13/2013103/24/201313/26/201354/1/201354/7/201314/9/2013104/19/20133计划调整开始时间实际延迟完成天数原因-1211-100000000
