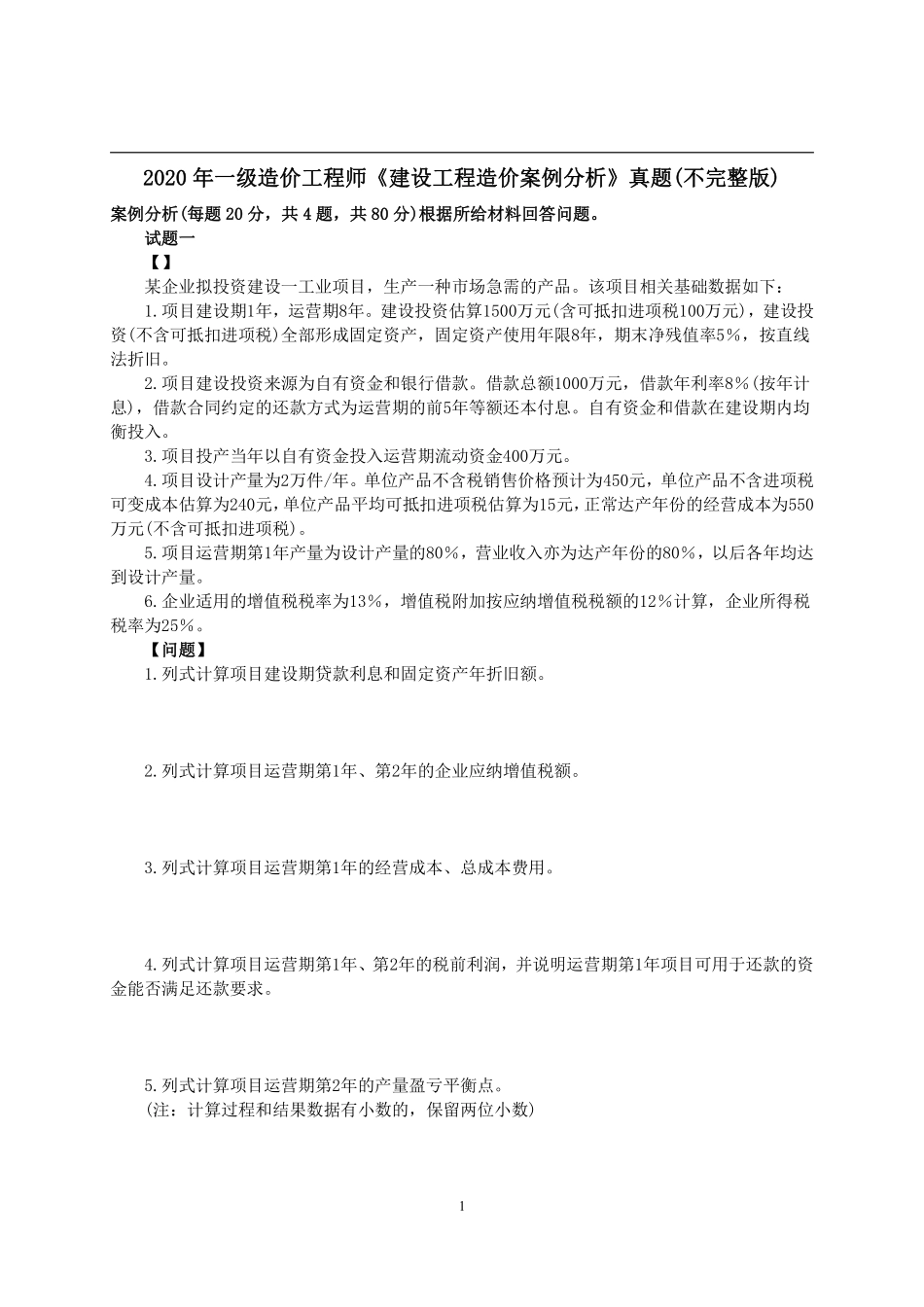

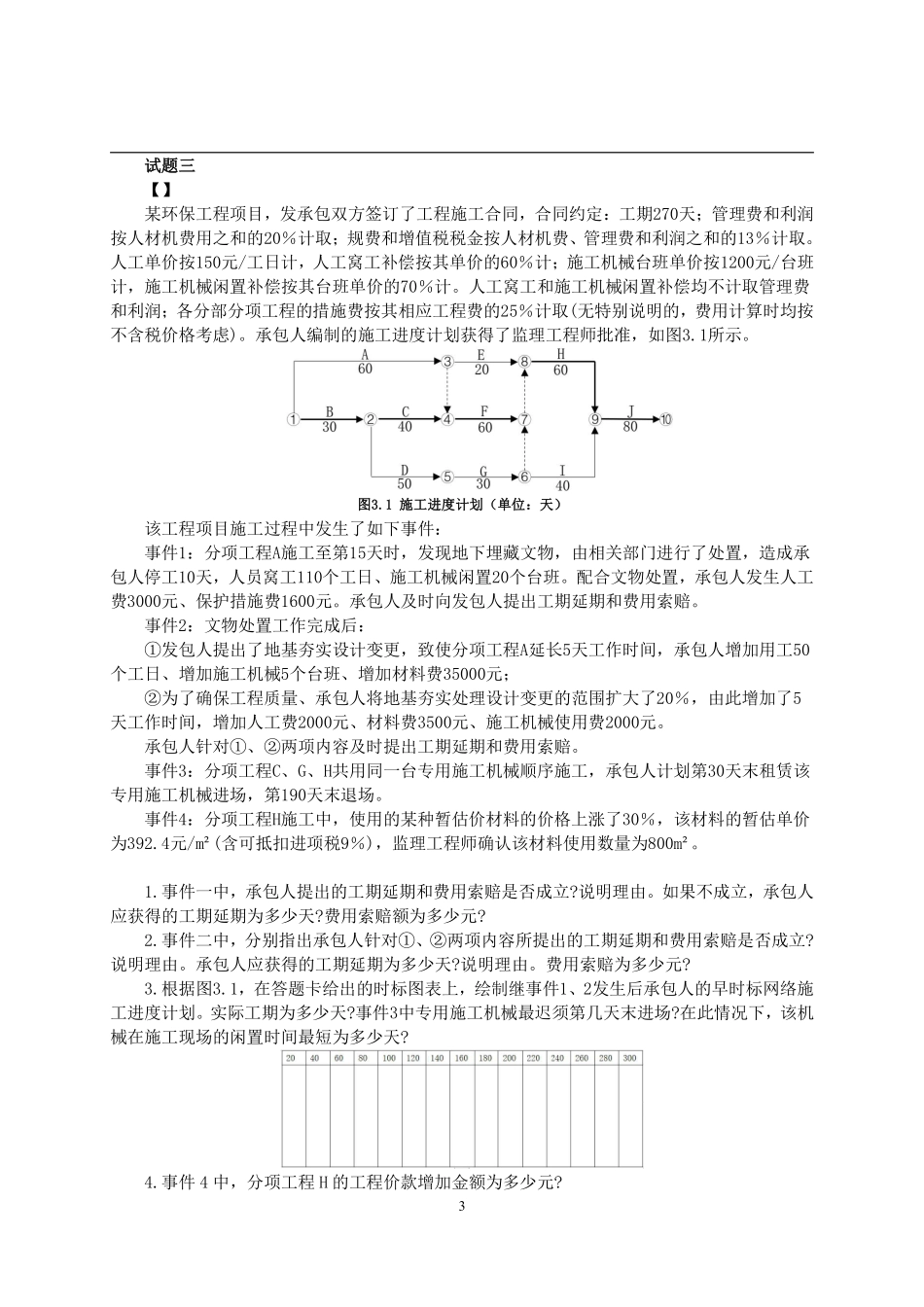

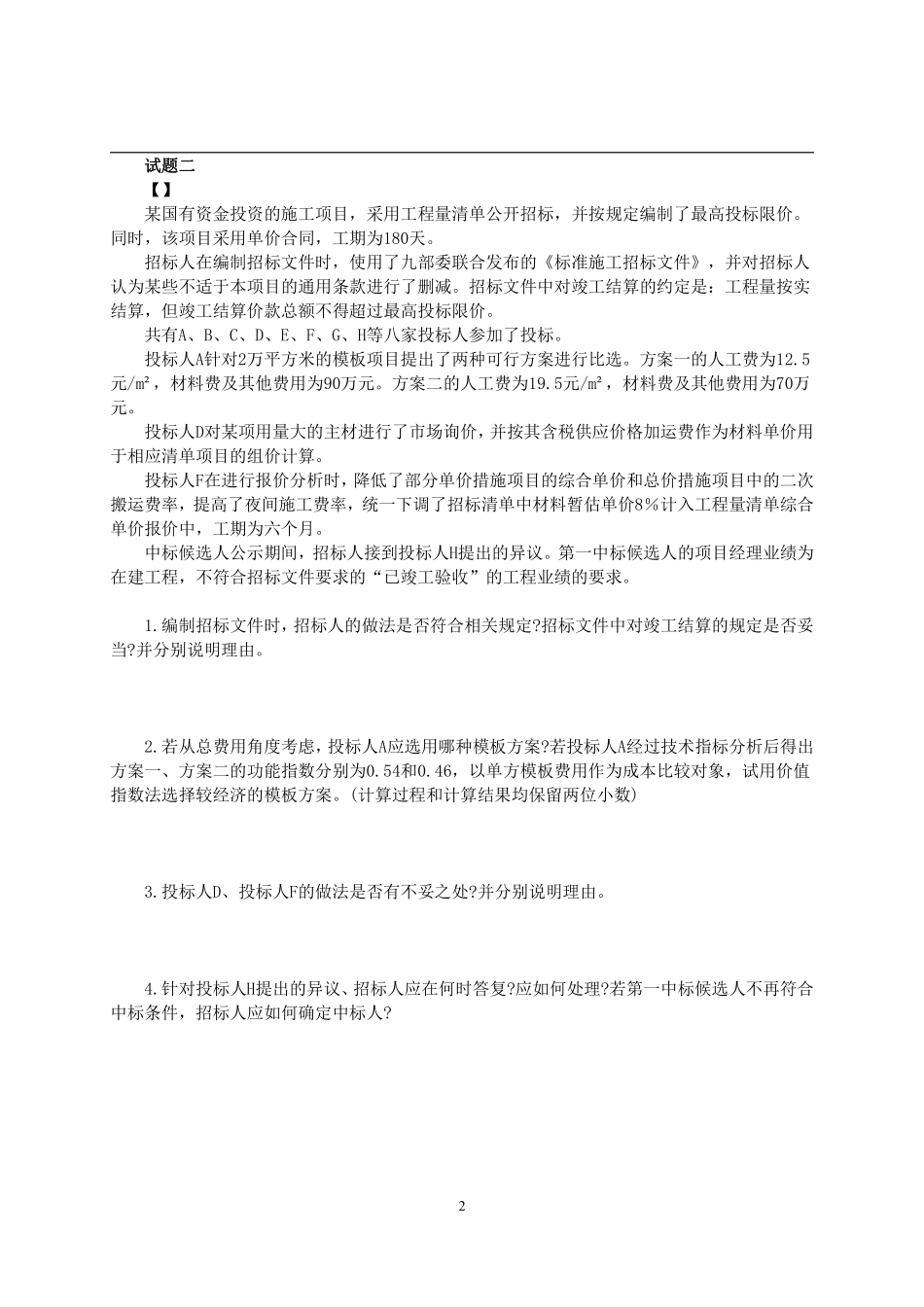

12020年一级造价工程师《建设工程造价案例分析》真题(不完整版)案例分析(每题20分,共4题,共80分)根据所给材料回答问题。试题一【】某企业拟投资建设一工业项目,生产一种市场急需的产品。该项目相关基础数据如下:1.项目建设期1年,运营期8年。建设投资估算1500万元(含可抵扣进项税100万元),建设投资(不含可抵扣进项税)全部形成固定资产,固定资产使用年限8年,期末净残值率5%,按直线法折旧。2.项目建设投资来源为自有资金和银行借款。借款总额1000万元,借款年利率8%(按年计息),借款合同约定的还款方式为运营期的前5年等额还本付息。自有资金和借款在建设期内均衡投入。3.项目投产当年以自有资金投入运营期流动资金400万元。4.项目设计产量为2万件/年。单位产品不含税销售价格预计为450元,单位产品不含进项税可变成本估算为240元,单位产品平均可抵扣进项税估算为15元,正常达产年份的经营成本为550万元(不含可抵扣进项税)。5.项目运营期第1年产量为设计产量的80%,营业收入亦为达产年份的80%,以后各年均达到设计产量。6.企业适用的增值税税率为13%,增值税附加按应纳增值税税额的12%计算,企业所得税税率为25%。【问题】1.列式计算项目建设期贷款利息和固定资产年折旧额。2.列式计算项目运营期第1年、第2年的企业应纳增值税额。3.列式计算项目运营期第1年的经营成本、总成本费用。4.列式计算项目运营期第1年、第2年的税前利润,并说明运营期第1年项目可用于还款的资金能否满足还款要求。5.列式计算项目运营期第2年的产量盈亏平衡点。(注:计算过程和结果数据有小数的,保留两位小数)2试题二【】某国有资金投资的施工项目,采用工程量清单公开招标,并按规定编制了最高投标限价。同时,该项目采用单价合同,工期为180天。招标人在编制招标文件时,使用了九部委联合发布的《标准施工招标文件》,并对招标人认为某些不适于本项目的通用条款进行了删减。招标文件中对竣工结算的约定是:工程量按实结算,但竣工结算价款总额不得超过最高投标限价。共有A、B、C、D、E、F、G、H等八家投标人参加了投标。投标人A针对2万平方米的模板项目提出了两种可行方案进行比选。方案一的人工费为12.5元/m²,材料费及其他费用为90万元。方案二的人工费为19.5元/m²,材料费及其他费用为70万元。投标人D对某项用量大的主材进行了市场询价,并按其含税供应价格加运费作为材料单价用于相应清单项目的组价计算。投标人F在进行报价分析时,降低了部分单价措...
