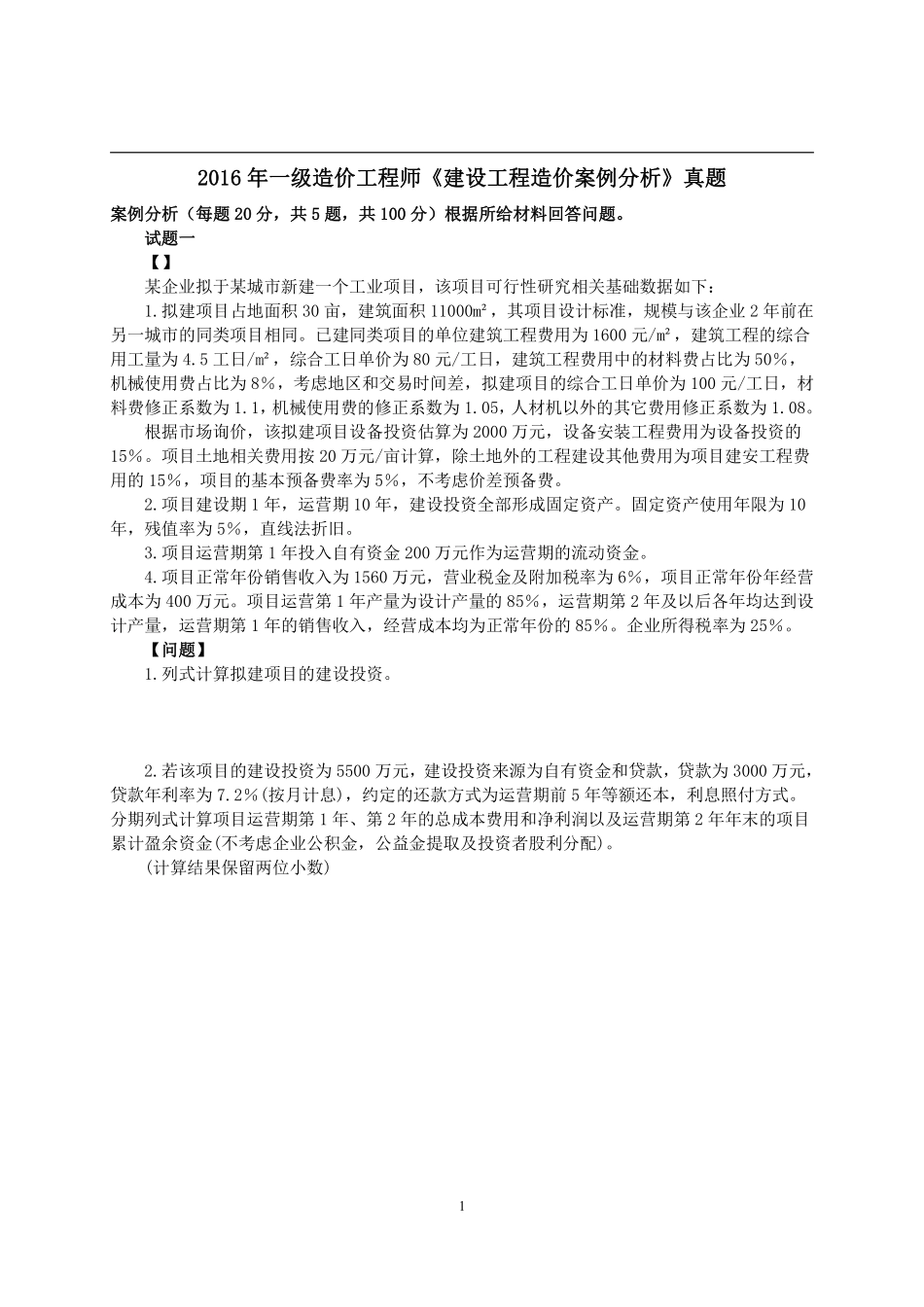

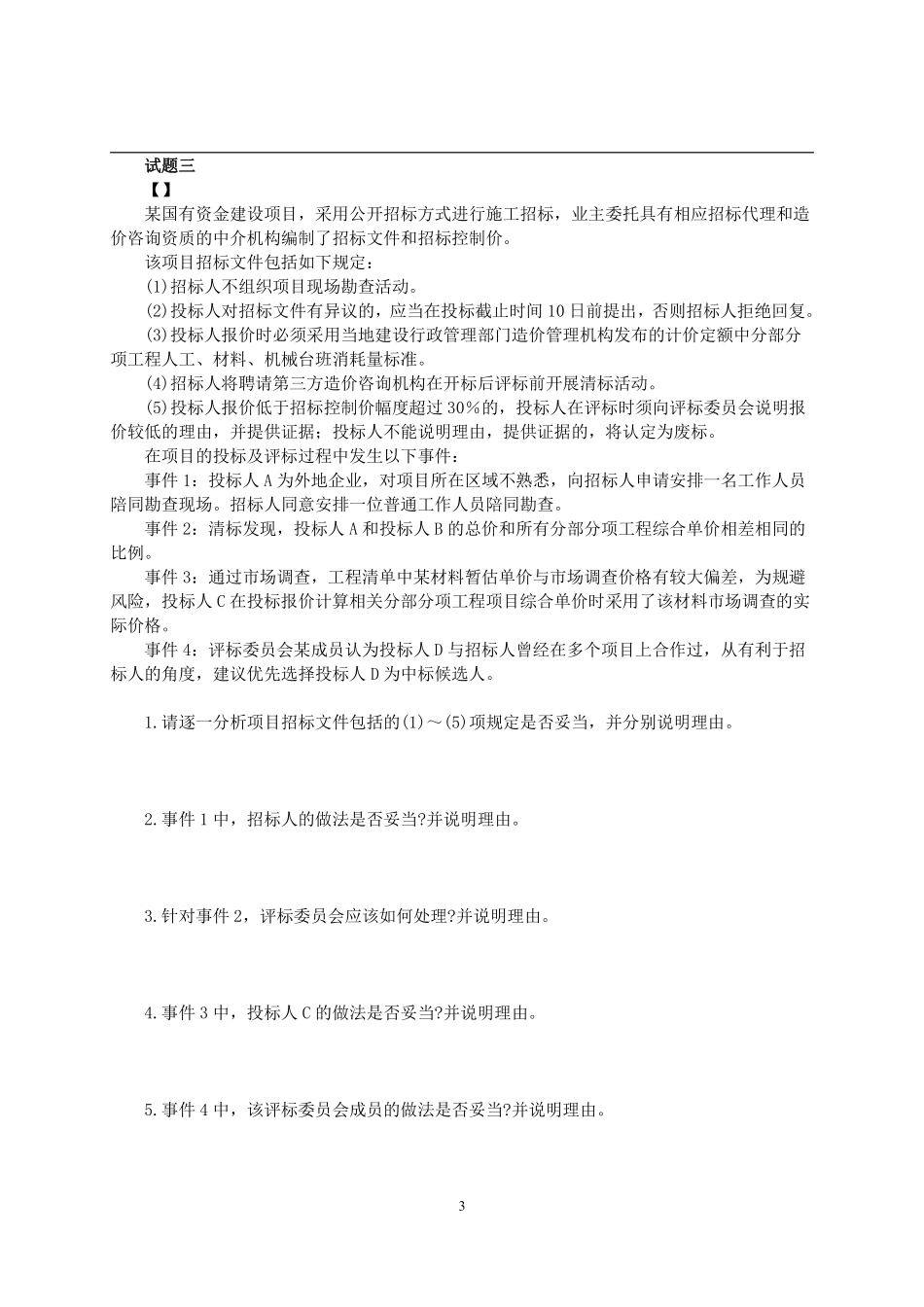

12016年一级造价工程师《建设工程造价案例分析》真题案例分析(每题20分,共5题,共100分)根据所给材料回答问题。试题一【】某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000m²,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同。已建同类项目的单位建筑工程费用为1600元/m²,建筑工程的综合用工量为4.5工日/m²,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08。根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。项目运营第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。【问题】1.列式计算拟建项目的建设投资。2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年、第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金(不考虑企业公积金,公益金提取及投资者股利分配)。(计算结果保留两位小数)2试题二【】某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。施工过程中发生了以下事件:事件1:施工前,施工单位拟定了三种隧洞开挖施工方案,并测算了各方案的施工成本,见表2.1。表2.1各施工方案施工成本单位:万元施工方案施工准备工作成本不同地质条件下的施工成本地质较好地质不好先拱后墙法4300101000102000台阶法450099000106000全断面法680093000-当采用全断面法施工时,在地质条件不好的情...
