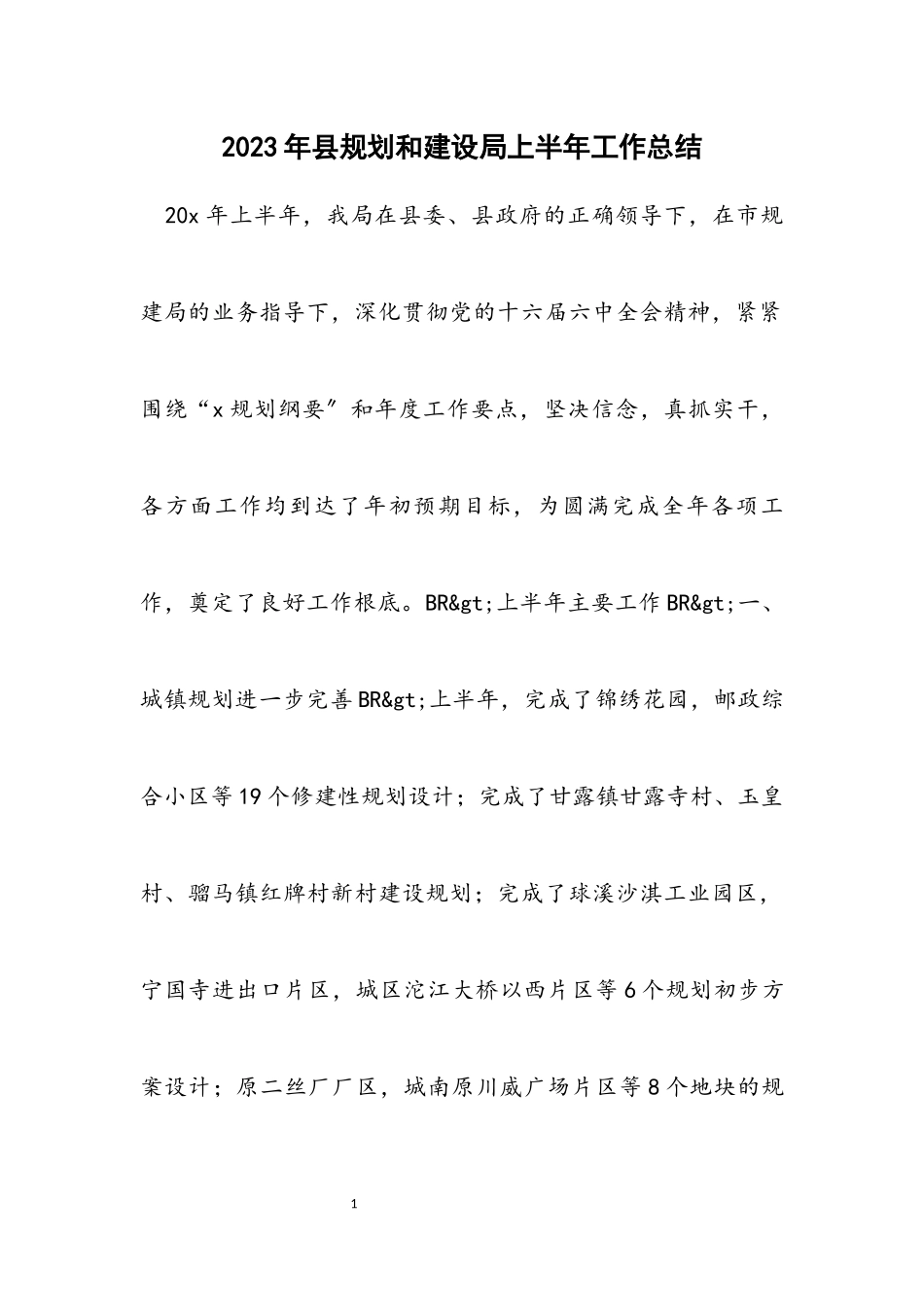

12023年县规划和建设局上半年工作总结20x年上半年,我局在县委、县政府的正确领导下,在市规建局的业务指导下,深化贯彻党的十六届六中全会精神,紧紧围绕“x规划纲要〞和年度工作要点,坚决信念,真抓实干,各方面工作均到达了年初预期目标,为圆满完成全年各项工作,奠定了良好工作根底。BR>上半年主要工作BR>一、城镇规划进一步完善BR>上半年,完成了锦绣花园,邮政综合小区等19个修建性规划设计;完成了甘露镇甘露寺村、玉皇村、骝马镇红牌村新村建设规划;完成了球溪沙淇工业园区,宁国寺进出口片区,城区沱江大桥以西片区等6个规划初步方案设计;原二丝厂厂区,城南原川威广场片区等8个地块的规2划方案正在编制之中。测绘队开展1:200地形图测绘16处,测绘面积17.2万平方米;1:500地形图测绘10处,测绘面积11万平方米;1:1000地形图测绘1处,测绘面积6万平方米。工程施工放线13处,竣工图测绘28处,占地面积13万平方米。规划编制工作的有序开展,使我县的规划体系渐渐完善,更具层次,成为指导城乡建设的主要依据。BR>二、城镇建设进一步加快BR>〔一〕根底设施配套建设。一是城市供气。上半年新敷设小区管网6.7公里,累计72.7公里;开发新用户1300户,累计18000户,完成产值650万元,实现利润50万元。二是城市供水。上半年新敷设主输水管道1.2公里,累计达53公里;敷设小区管网11公里,累计60公里;开发新3用户874户,累计8830户,完成产值335万元,实现利润26万元。三是市政设施维护。进一步加强了对市政公用设施的管护力度,半年共修复混凝土路面920平方米,人行道300平方米,更换井盖21个;为畅通排水系统,清理排水管渠120米,更换水蓖子620个;同时加强亮化修复管理力度,投入资金83万多元,新增城市路灯45盏,检修修理路灯35盏。BR>〔二〕村镇建设。上半年,全县各镇〔乡〕完成建设总投资5117.8万元。其中投资4433.8万元,完成住宅竣工面积13万平方米;投资684万元,修建村社大路15.2万平方米。BR>〔三〕重点工程建设。一是县城东干道改造工程。工程总投资790万元左右,已于4月28日正式开工。工程接受路基、路面4分段招标、分部施工、分部验收,沥青、绿化、磨石彩砖等大宗原材料实行政府选购的运作模式。工程全过程由指挥部统一领导,办公室具体负责,财政、审计参与现场监督。工程工期分两段,路基、绿化、土建、人行道改造工程为第一段,合同商定工期为80天,即7月19日前完工,目前主干道混凝土裂开及浇筑工作已根本完成,大宗材...
