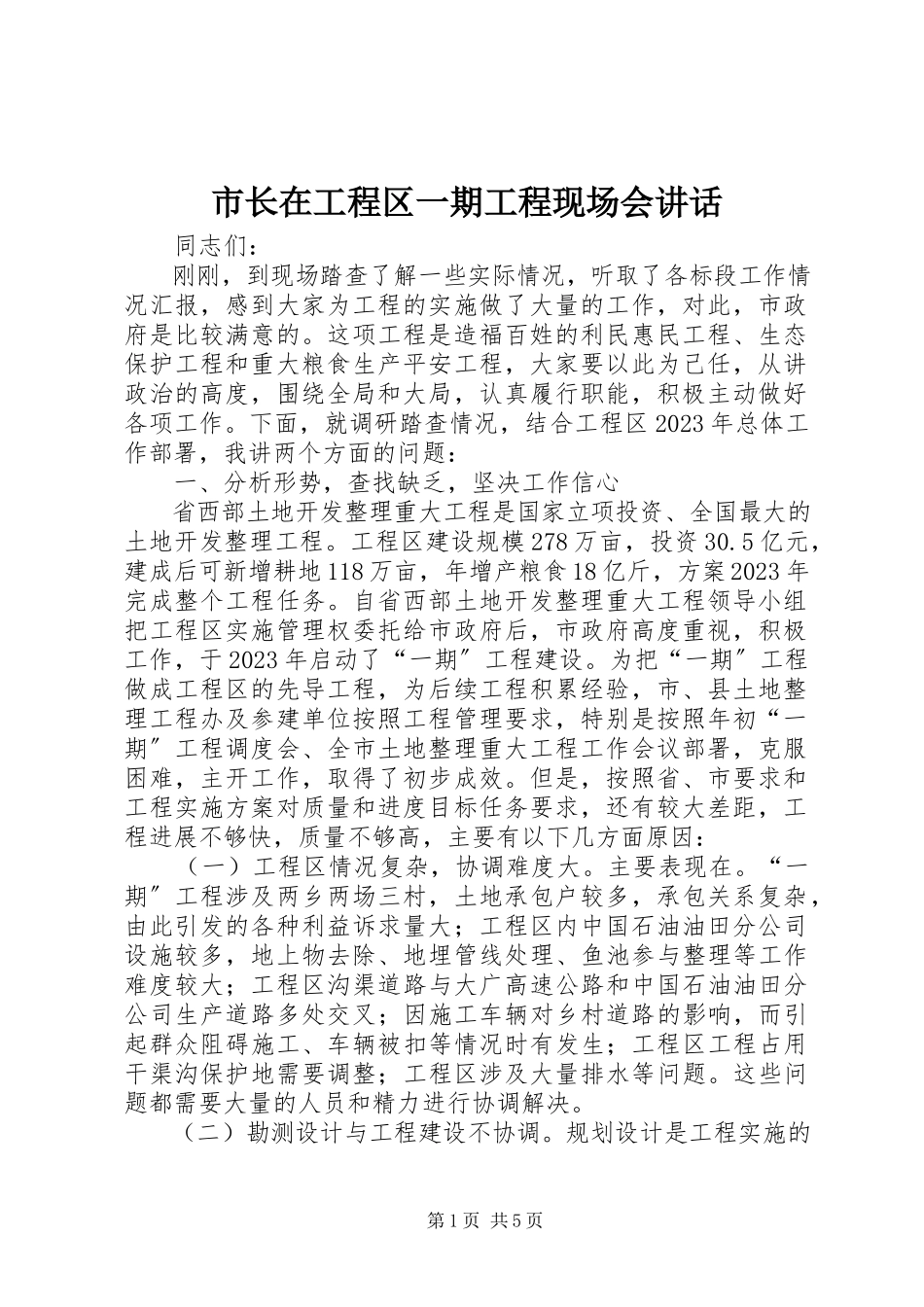

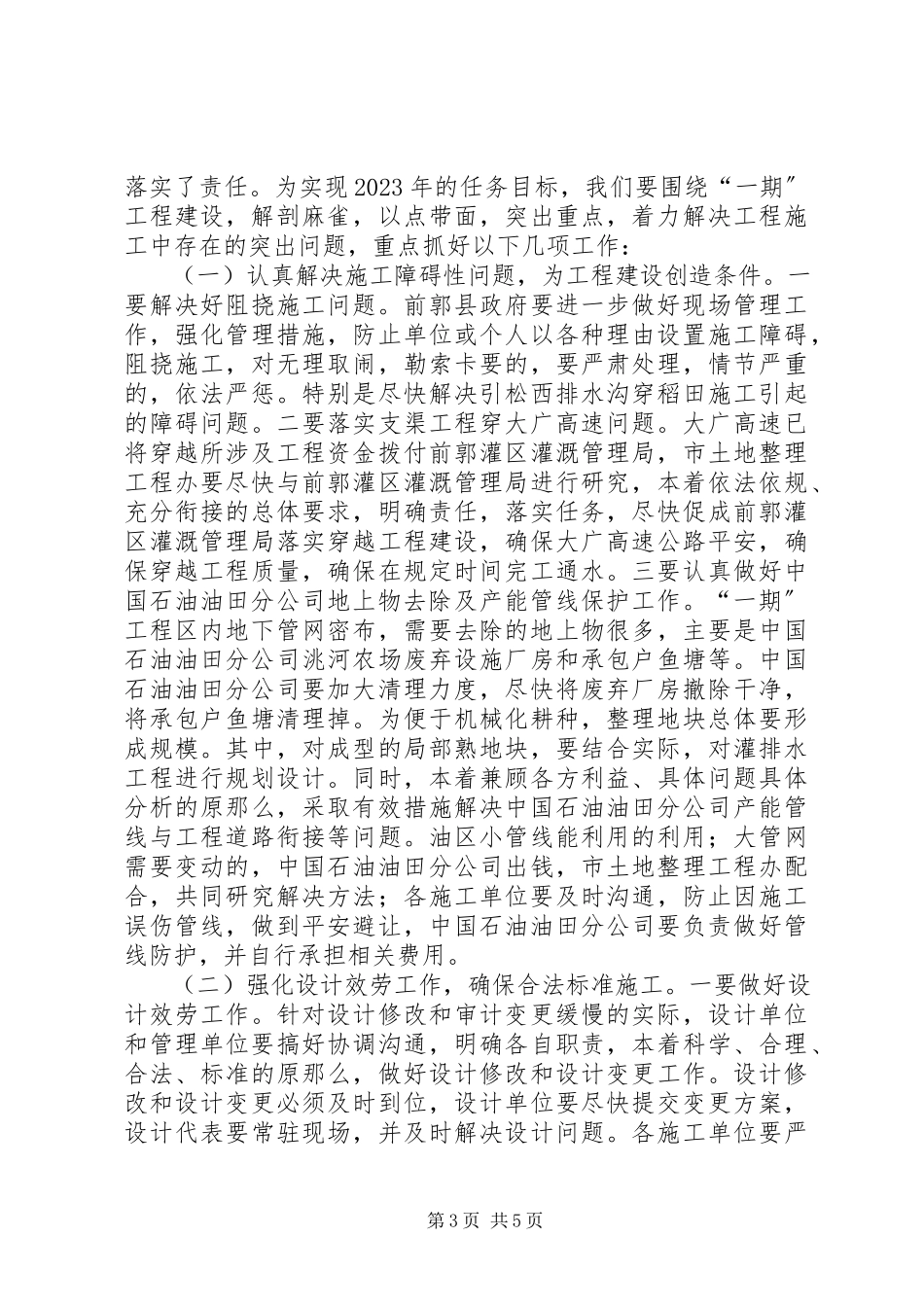

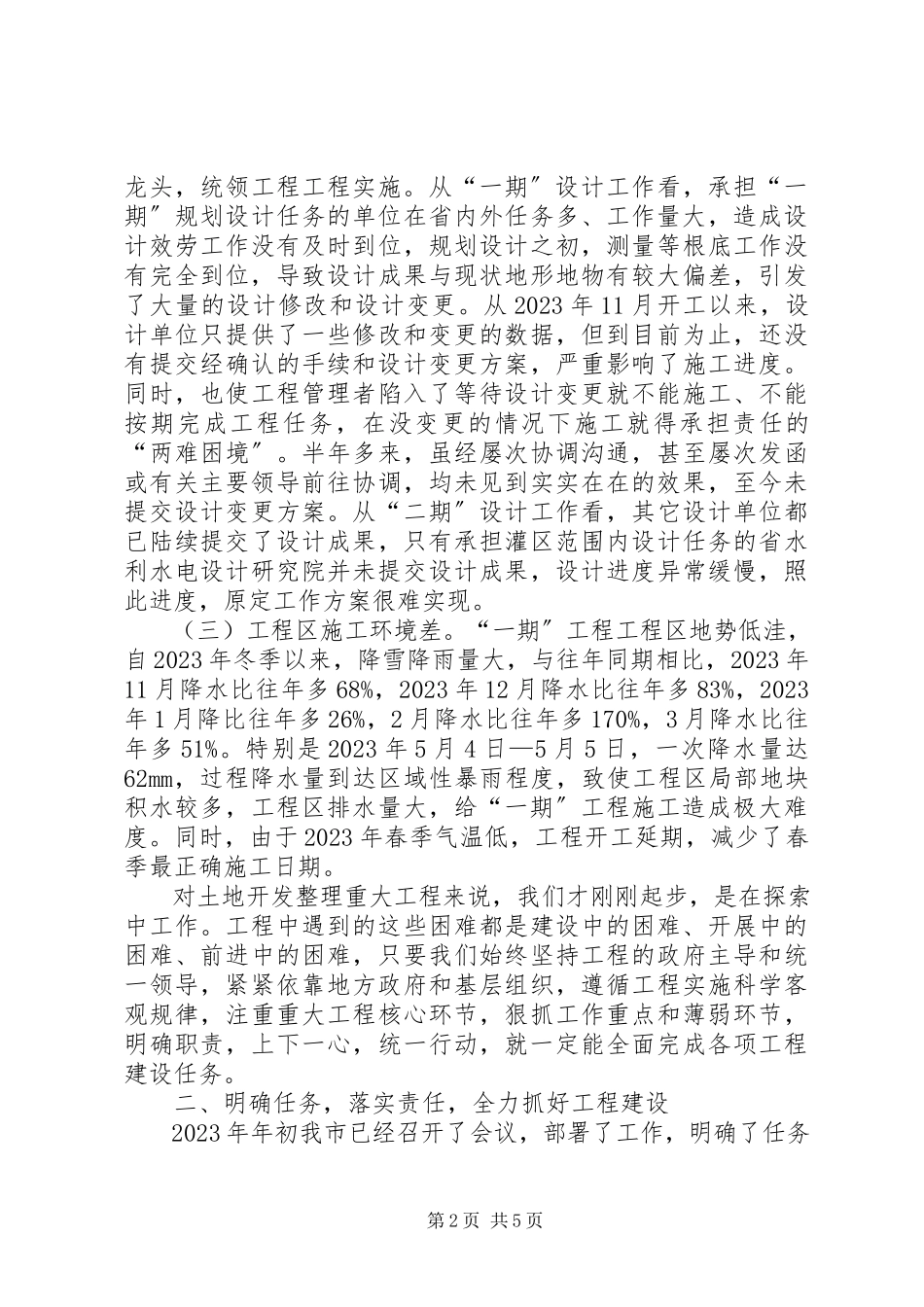

第1页共5页市长在工程区一期工程现场会讲话同志们:刚刚,到现场踏查了解一些实际情况,听取了各标段工作情况汇报,感到大家为工程的实施做了大量的工作,对此,市政府是比较满意的。这项工程是造福百姓的利民惠民工程、生态保护工程和重大粮食生产平安工程,大家要以此为己任,从讲政治的高度,围绕全局和大局,认真履行职能,积极主动做好各项工作。下面,就调研踏查情况,结合工程区2023年总体工作部署,我讲两个方面的问题:一、分析形势,查找缺乏,坚决工作信心省西部土地开发整理重大工程是国家立项投资、全国最大的土地开发整理工程。工程区建设规模278万亩,投资30.5亿元,建成后可新增耕地118万亩,年增产粮食18亿斤,方案2023年完成整个工程任务。自省西部土地开发整理重大工程领导小组把工程区实施管理权委托给市政府后,市政府高度重视,积极工作,于2023年启动了“一期〞工程建设。为把“一期〞工程做成工程区的先导工程,为后续工程积累经验,市、县土地整理工程办及参建单位按照工程管理要求,特别是按照年初“一期〞工程调度会、全市土地整理重大工程工作会议部署,克服困难,主开工作,取得了初步成效。但是,按照省、市要求和工程实施方案对质量和进度目标任务要求,还有较大差距,工程进展不够快,质量不够高,主要有以下几方面原因:(一)工程区情况复杂,协调难度大。主要表现在。“一期〞工程涉及两乡两场三村,土地承包户较多,承包关系复杂,由此引发的各种利益诉求量大;工程区内中国石油油田分公司设施较多,地上物去除、地埋管线处理、鱼池参与整理等工作难度较大;工程区沟渠道路与大广高速公路和中国石油油田分公司生产道路多处交叉;因施工车辆对乡村道路的影响,而引起群众阻碍施工、车辆被扣等情况时有发生;工程区工程占用干渠沟保护地需要调整;工程区涉及大量排水等问题。这些问题都需要大量的人员和精力进行协调解决。(二)勘测设计与工程建设不协调。规划设计是工程实施的第2页共5页龙头,统领工程工程实施。从“一期〞设计工作看,承担“一期〞规划设计任务的单位在省内外任务多、工作量大,造成设计效劳工作没有及时到位,规划设计之初,测量等根底工作没有完全到位,导致设计成果与现状地形地物有较大偏差,引发了大量的设计修改和设计变更。从2023年11月开工以来,设计单位只提供了一些修改和变更的数据,但到目前为止,还没有提交经确认的手续和设计变更方案,严重影响了施工进度。同时,也使工程管...
