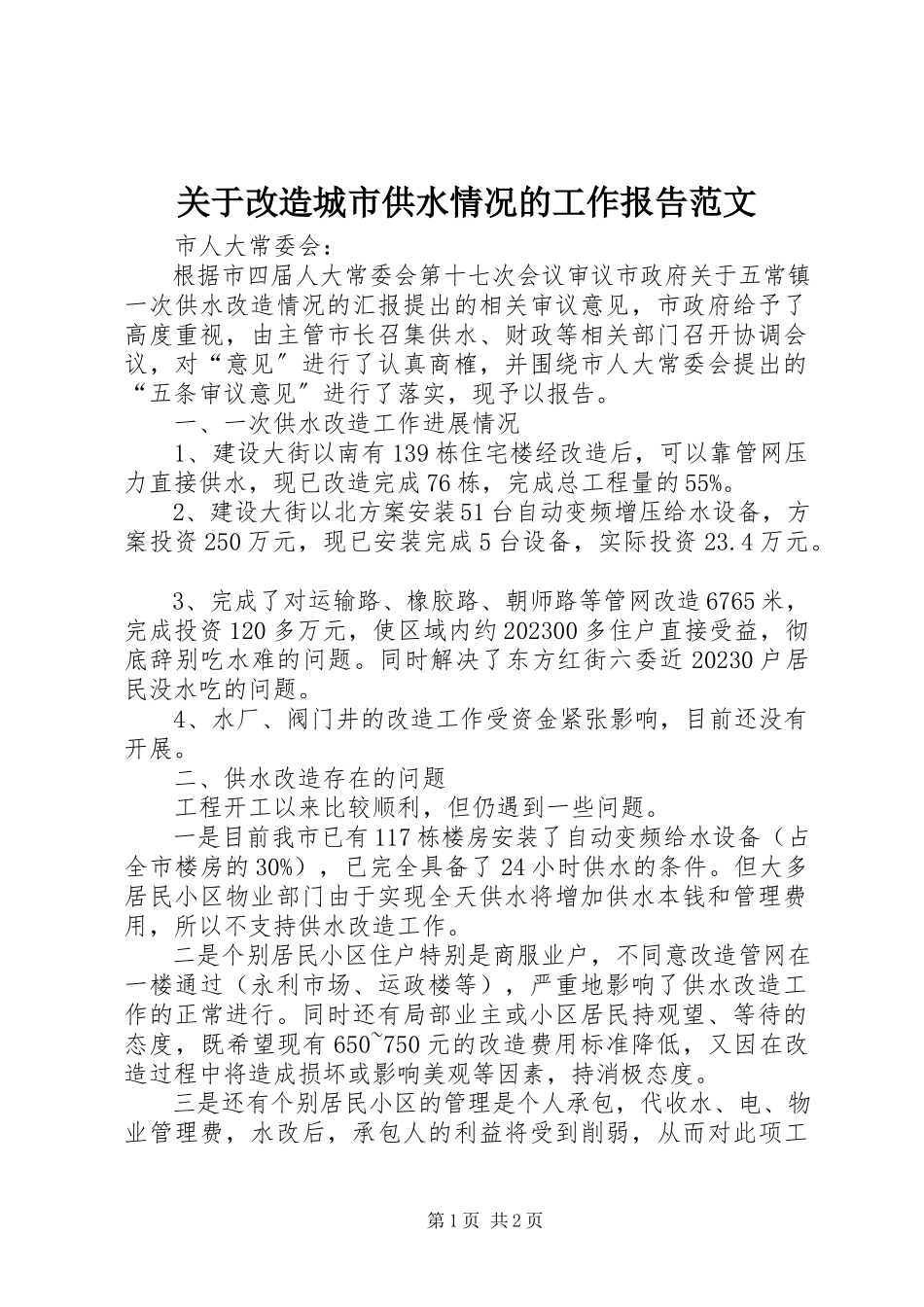

第1页共2页关于改造城市供水情况的工作报告范文市人大常委会:根据市四届人大常委会第十七次会议审议市政府关于五常镇一次供水改造情况的汇报提出的相关审议意见,市政府给予了高度重视,由主管市长召集供水、财政等相关部门召开协调会议,对“意见〞进行了认真商榷,并围绕市人大常委会提出的“五条审议意见〞进行了落实,现予以报告。一、一次供水改造工作进展情况1、建设大街以南有139栋住宅楼经改造后,可以靠管网压力直接供水,现已改造完成76栋,完成总工程量的55%。2、建设大街以北方案安装51台自动变频增压给水设备,方案投资250万元,现已安装完成5台设备,实际投资23.4万元。3、完成了对运输路、橡胶路、朝师路等管网改造6765米,完成投资120多万元,使区域内约202300多住户直接受益,彻底辞别吃水难的问题。同时解决了东方红街六委近20230户居民没水吃的问题。4、水厂、阀门井的改造工作受资金紧张影响,目前还没有开展。二、供水改造存在的问题工程开工以来比较顺利,但仍遇到一些问题。一是目前我市已有117栋楼房安装了自动变频给水设备(占全市楼房的30%),已完全具备了24小时供水的条件。但大多居民小区物业部门由于实现全天供水将增加供水本钱和管理费用,所以不支持供水改造工作。二是个别居民小区住户特别是商服业户,不同意改造管网在一楼通过(永利市场、运政楼等),严重地影响了供水改造工作的正常进行。同时还有局部业主或小区居民持观望、等待的态度,既希望现有650~750元的改造费用标准降低,又因在改造过程中将造成损坏或影响美观等因素,持消极态度。三是还有个别居民小区的管理是个人承包,代收水、电、物业管理费,水改后,承包人的利益将受到削弱,从而对此项工第2页共2页作持消极、反对、不支持态度。四是市财政资金紧张,加之已临近冬季,施工困难,很难保证供水改造工作在年底全部完成。三、供水改造工作的保障措施针对上述问题,市政府将从以下四个方面着手解决:1、市政府已编报完成城市供水二期改造工程可研,目前已经省发改委审批立项,待明春工程资金到位后立即组织招投标,快速进行施工改造。明年春暖后,假设国投资金不能及时到位,市政府将从城市根底配套费中拨付资金垫付,确保工程顺利进行,力争明年年底前工程全部结束。2、加大宣传力度。通过电视媒体适时播发已经进行水改的正面典型,让广阔群众感受到水改的好处,增加群众水改的自觉性、积极性。3、政府尽快出台相关政策,要求新建居民小区在供水...
