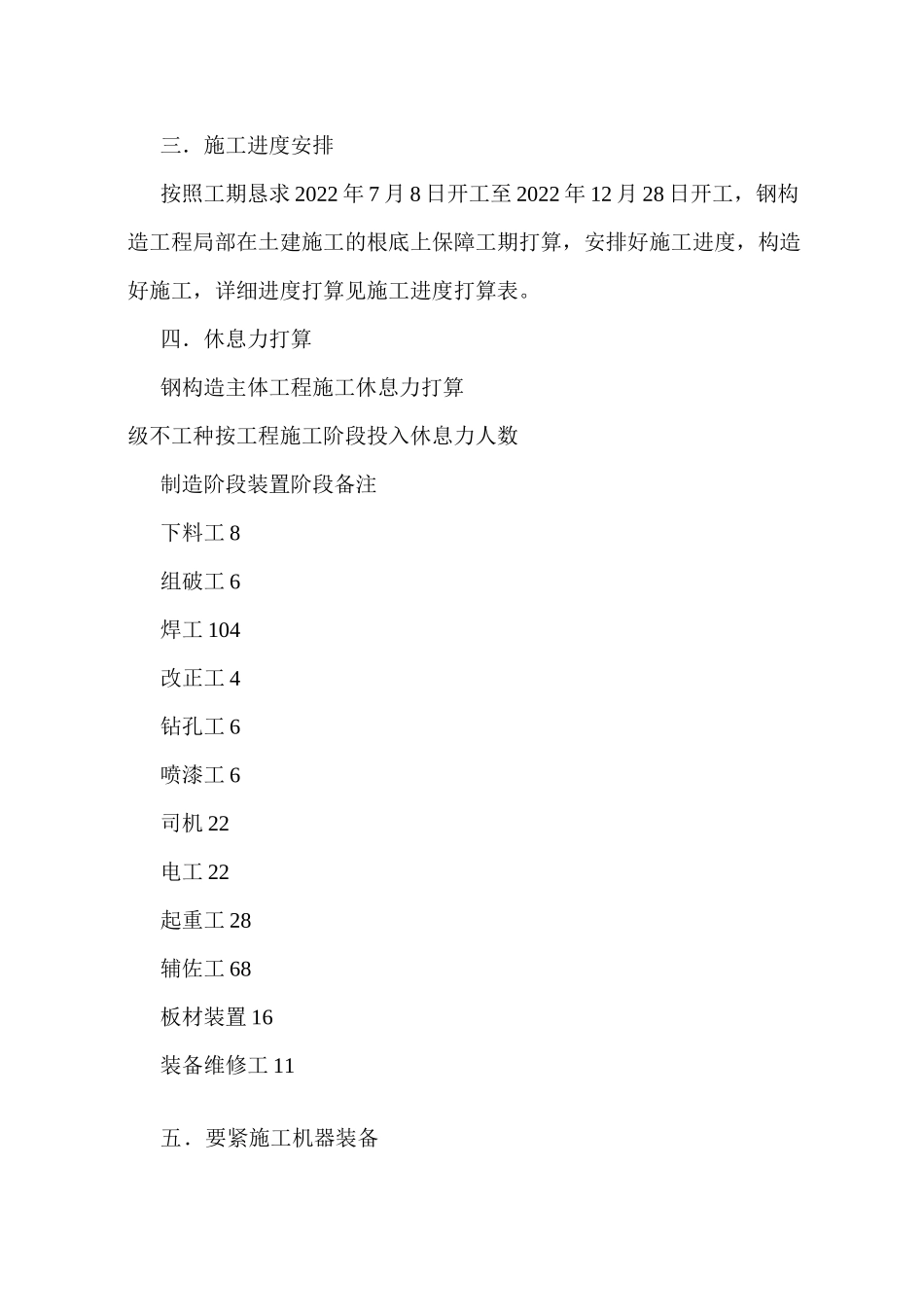

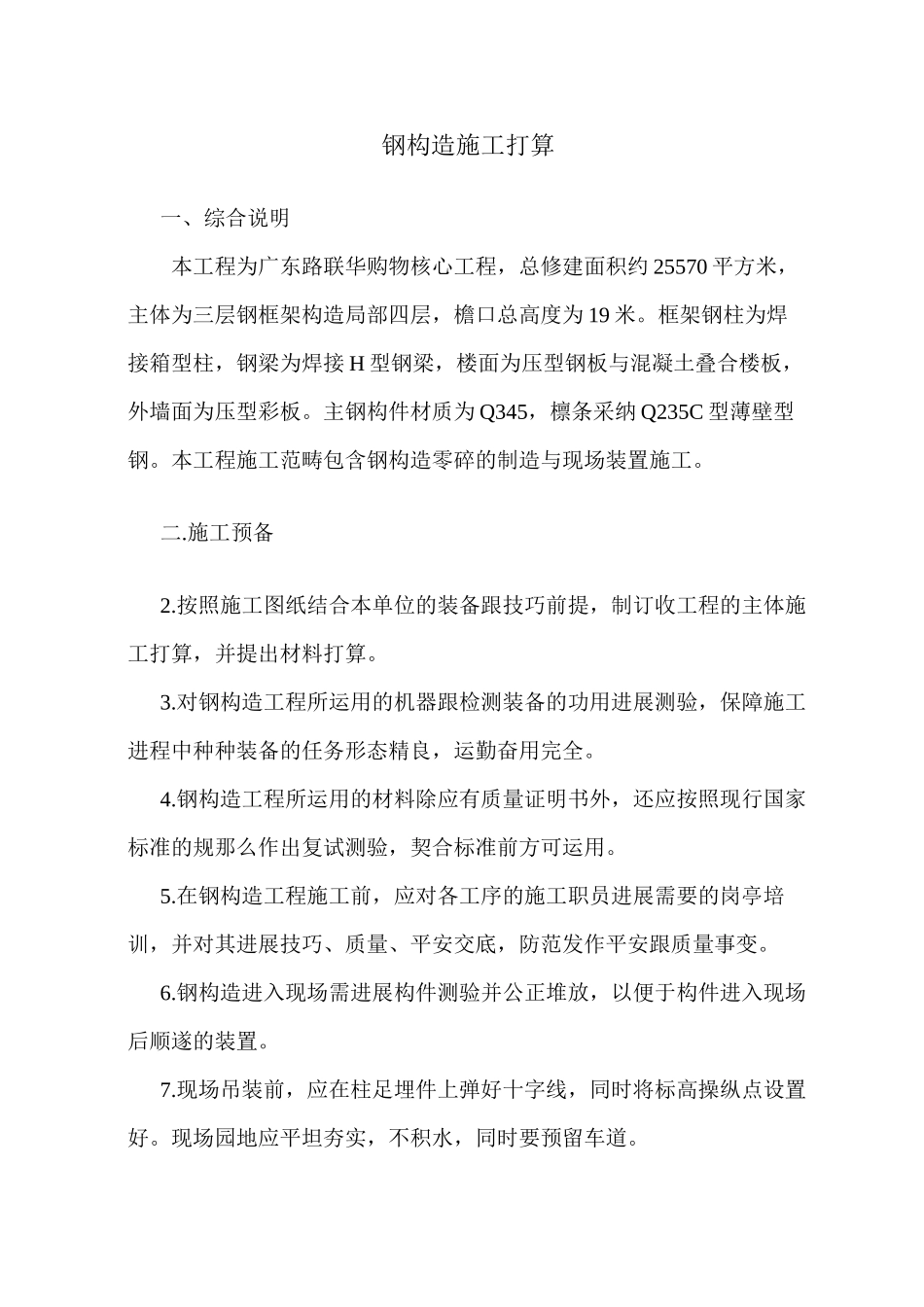

钢构造施工打算一、综合说明本工程为广东路联华购物核心工程,总修建面积约25570平方米,主体为三层钢框架构造局部四层,檐口总高度为19米。框架钢柱为焊接箱型柱,钢梁为焊接H型钢梁,楼面为压型钢板与混凝土叠合楼板,外墙面为压型彩板。主钢构件材质为Q345,檩条采纳Q235C型薄壁型钢。本工程施工范畴包含钢构造零碎的制造与现场装置施工。二.施工预备2.按照施工图纸结合本单位的装备跟技巧前提,制订收工程的主体施工打算,并提出材料打算。3.对钢构造工程所运用的机器跟检测装备的功用进展测验,保障施工进程中种种装备的任务形态精良,运勤奋用完全。4.钢构造工程所运用的材料除应有质量证明书外,还应按照现行国家标准的规那么作出复试测验,契合标准前方可运用。5.在钢构造工程施工前,应对各工序的施工职员进展需要的岗亭培训,并对其进展技巧、质量、平安交底,防范发作平安跟质量事变。6.钢构造进入现场需进展构件测验并公正堆放,以便于构件进入现场后顺遂的装置。7.现场吊装前,应在柱足埋件上弹好十字线,同时将标高操纵点设置好。现场园地应平坦夯实,不积水,同时要预留车道。三.施工进度安排按照工期恳求2022年7月8日开工至2022年12月28日开工,钢构造工程局部在土建施工的根底上保障工期打算,安排好施工进度,构造好施工,详细进度打算见施工进度打算表。四.休息力打算钢构造主体工程施工休息力打算级不工种按工程施工阶段投入休息力人数制造阶段装置阶段备注下料工8组破工6焊工104改正工4钻孔工6喷漆工6司机22电工22起重工28辅佐工68板材装置16装备维修工11五.要紧施工机器装备钢构造工程要紧施工机器装备序号机具称号数目备注1数控直条多头切割机22型钢主动组破机23门式埋弧主动焊24半主动焊25H型钢改正机26端面铣17抛丸除锈机18摇臂钻29剪板机210二氧化碳气体保护焊312碳弧气刨113带锯114全能铣床11550吨吊车217电焊机2418扭矩扳手6195吨倒链220气焊2六.钢构造制造与装置施工方法钢构造制造:本工程钢构造主框架钢柱采纳焊接箱型柱,钢梁为焊接H型钢,构件数目多,工程量年夜,我公司采纳进步的公用箱型柱消费装备电渣压力焊及焊接H型钢消费线进展制造。构件板材下料采纳下料主动切割疾速精确,面板与腹板焊接采纳门式埋弧主动焊焊接,保障焊接质量,构件除锈为抛丸除锈。〔一〕.箱形柱的加工制造箱形柱是由四块钢板焊接而成,制造工艺与焊接H型钢年夜要一样,其工艺进程见流程图。箱形柱下料采纳数控火焰切割机进展柱板...
