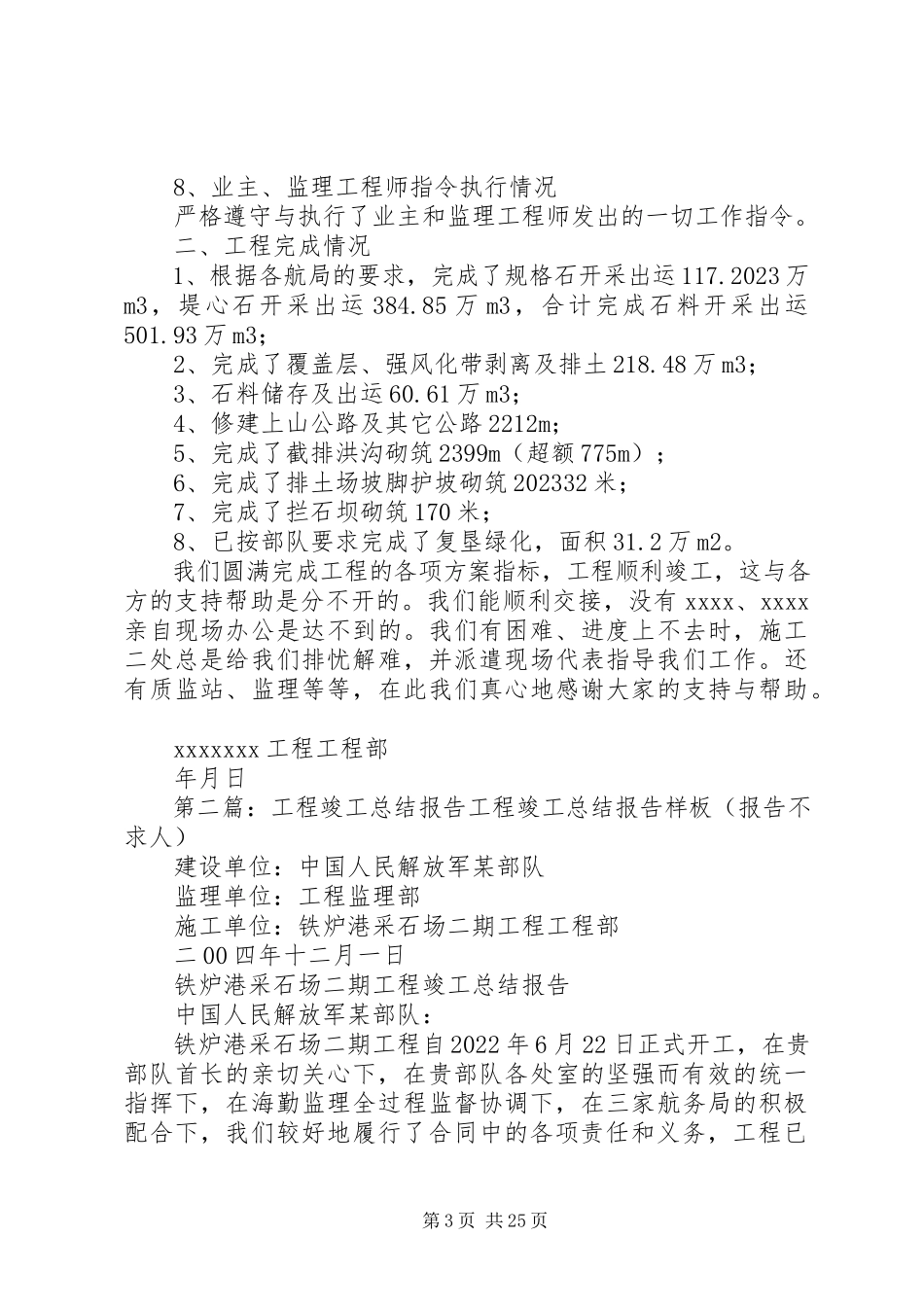

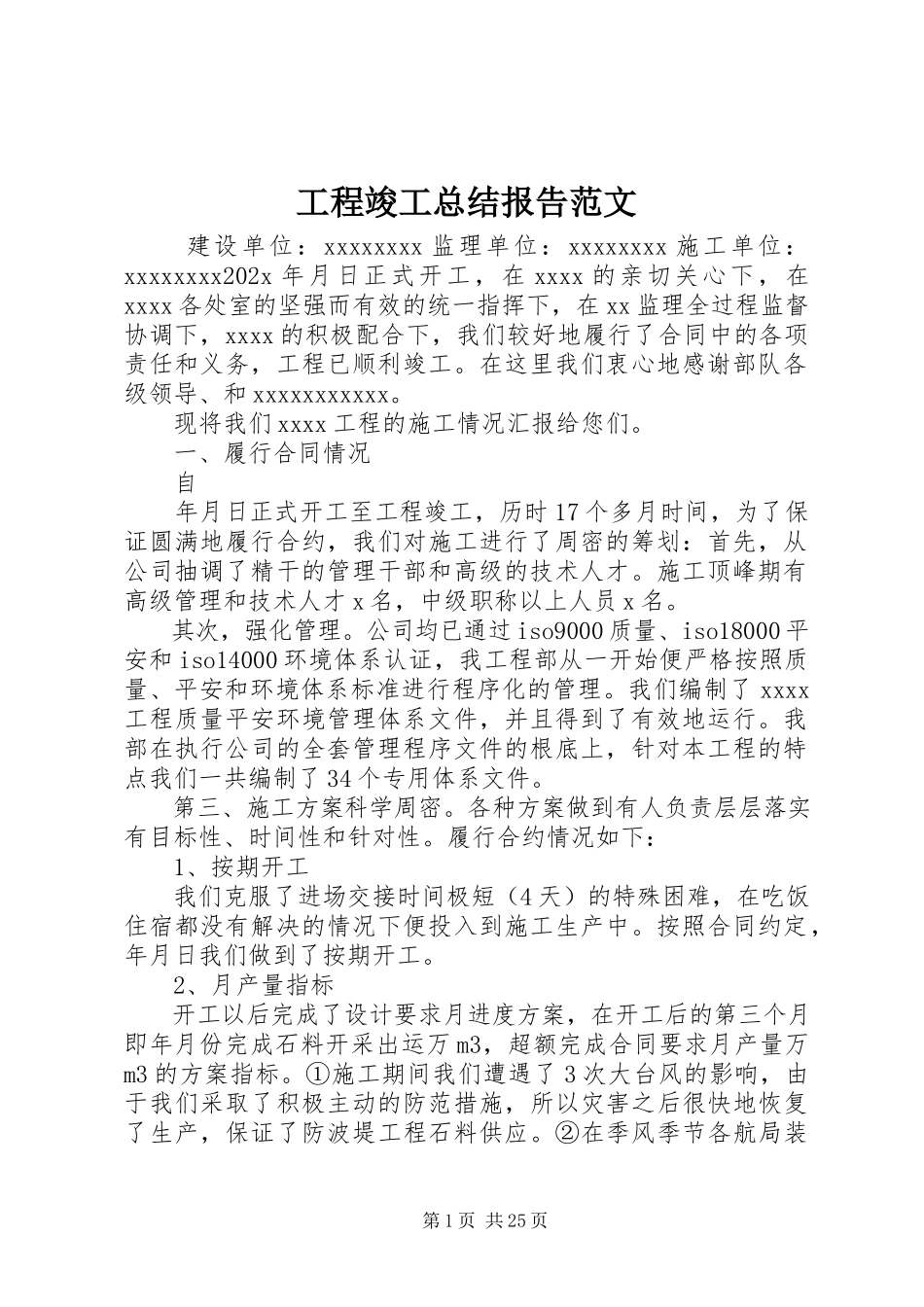

第1页共25页工程竣工总结报告范文建设单位:xxxxxxxx监理单位:xxxxxxxx施工单位:xxxxxxxx202x年月日正式开工,在xxxx的亲切关心下,在xxxx各处室的坚强而有效的统一指挥下,在xx监理全过程监督协调下,xxxx的积极配合下,我们较好地履行了合同中的各项责任和义务,工程已顺利竣工。在这里我们衷心地感谢部队各级领导、和xxxxxxxxxxx。现将我们xxxx工程的施工情况汇报给您们。一、履行合同情况自年月日正式开工至工程竣工,历时17个多月时间,为了保证圆满地履行合约,我们对施工进行了周密的筹划:首先,从公司抽调了精干的管理干部和高级的技术人才。施工顶峰期有高级管理和技术人才x名,中级职称以上人员x名。其次,强化管理。公司均已通过iso9000质量、iso18000平安和iso14000环境体系认证,我工程部从一开始便严格按照质量、平安和环境体系标准进行程序化的管理。我们编制了xxxx工程质量平安环境管理体系文件,并且得到了有效地运行。我部在执行公司的全套管理程序文件的根底上,针对本工程的特点我们一共编制了34个专用体系文件。第三、施工方案科学周密。各种方案做到有人负责层层落实有目标性、时间性和针对性。履行合约情况如下:1、按期开工我们克服了进场交接时间极短(4天)的特殊困难,在吃饭住宿都没有解决的情况下便投入到施工生产中。按照合同约定,年月日我们做到了按期开工。2、月产量指标开工以后完成了设计要求月进度方案,在开工后的第三个月即年月份完成石料开采出运万m3,超额完成合同要求月产量万m3的方案指标。①施工期间我们遭遇了3次大台风的影响,由于我们采取了积极主动的防范措施,所以灾害之后很快地恢复了生产,保证了防波堤工程石料供应。②在季风季节各航局装第2页共25页运船只缺乏,特别是在工程后期,各航务局日装船需求量在1~2船、每日施工时间在1~3小时的情况下,我工程部采用多种措施,在极其窝工、经济上严重亏损的情况下稳定施工队伍,一如既往地保证各航务局的石料供应。到年月日装运完最后一船石料,铁炉港采石场二期工程石料开采出运完工。3、日产量指标合同要求日最大生产能力为3万m3,我工程部于年月日首次突破3万m3,进入年月份后又屡次连续地超过万m3/日。4、施工质量从开工我们便制订了质量目标,建立了质量保证体系,又专门制订了石料质量控制措施、规格石的质量保证措施。除了我们工程部各级质检人员严格把关外,施工二处、质监站、监理也在现场严格监督质量,每周定期进行抽检1~2次。在各...
