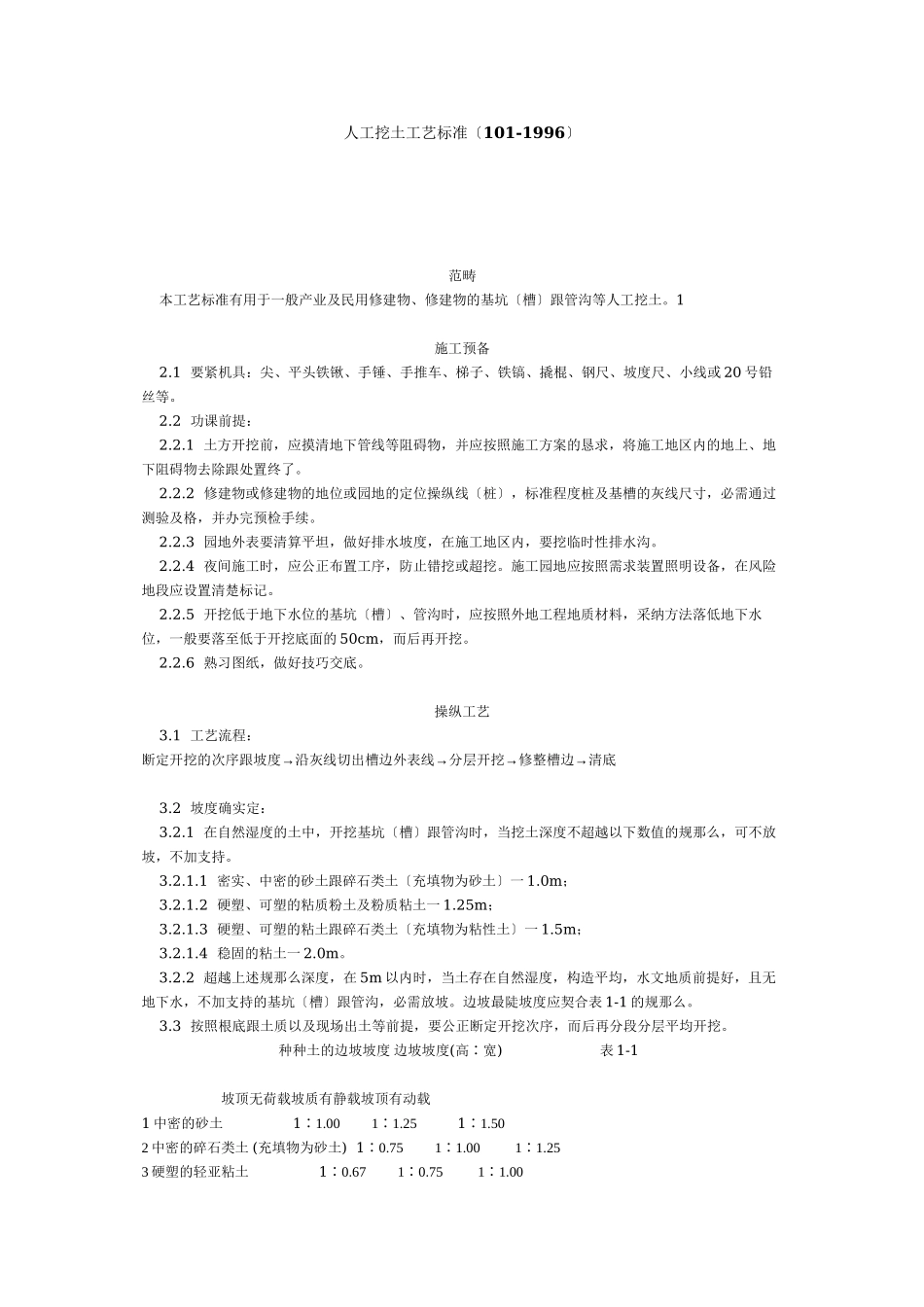

人工挖土工艺标准〔101-1996〕范畴本工艺标准有用于一般产业及民用修建物、修建物的基坑〔槽〕跟管沟等人工挖土。1施工预备2.1要紧机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。2.2功课前提:2.2.1土方开挖前,应摸清地下管线等阻碍物,并应按照施工方案的恳求,将施工地区内的地上、地下阻碍物去除跟处置终了。2.2.2修建物或修建物的地位或园地的定位操纵线〔桩〕,标准程度桩及基槽的灰线尺寸,必需通过测验及格,并办完预检手续。2.2.3园地外表要清算平坦,做好排水坡度,在施工地区内,要挖临时性排水沟。2.2.4夜间施工时,应公正布置工序,防止错挖或超挖。施工园地应按照需求装置照明设备,在风险地段应设置清楚标记。2.2.5开挖低于地下水位的基坑〔槽〕、管沟时,应按照外地工程地质材料,采纳方法落低地下水位,一般要落至低于开挖底面的50cm,而后再开挖。2.2.6熟习图纸,做好技巧交底。操纵工艺3.1工艺流程:→→→→断定开挖的次序跟坡度沿灰线切出槽边外表线分层开挖修整槽边清底3.2坡度确实定:3.2.1在自然湿度的土中,开挖基坑〔槽〕跟管沟时,当挖土深度不超越以下数值的规那么,可不放坡,不加支持。3.2.1.1密实、中密的砂土跟碎石类土〔充填物为砂土〕一1.0m;3.2.1.2硬塑、可塑的粘质粉土及粉质粘土一1.25m;3.2.1.3硬塑、可塑的粘土跟碎石类土〔充填物为粘性土〕一1.5m;3.2.1.4稳固的粘土一2.0m。3.2.2超越上述规那么深度,在5m以内时,当土存在自然湿度,构造平均,水文地质前提好,且无地下水,不加支持的基坑〔槽〕跟管沟,必需放坡。边坡最陡坡度应契合表1-1的规那么。3.3按照根底跟土质以及现场出土等前提,要公正断定开挖次序,而后再分段分层平均开挖。种种土的边坡坡度边坡坡度(高∶宽)表1-1坡顶无荷载坡质有静载坡顶有动载1中密的砂土1∶1.001∶1.251∶1.502中密的碎石类土(充填物为砂土)1∶0.751∶1.001∶1.253硬塑的轻亚粘土1∶0.671∶0.751∶1.004中密的碎石类土(充填物为粘性土)1∶0.501∶0.671∶0.755硬塑的亚粘土、粘土1∶0.331∶0.501∶0.676老黄土1∶0.101∶0.251∶0.337软土(经井点落水后)1∶1.003.3.1开挖种种浅根底,如不放坡时,应先沿灰线直边切出槽边的外表线。3.3.2开挖种种槽坑:3.3.2.1浅条形根底。一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端都逆向开展按踏步型开掘。碎石类土先用镐翻松,正向开掘,每层深度,视翻土厚度而定,每层应...
