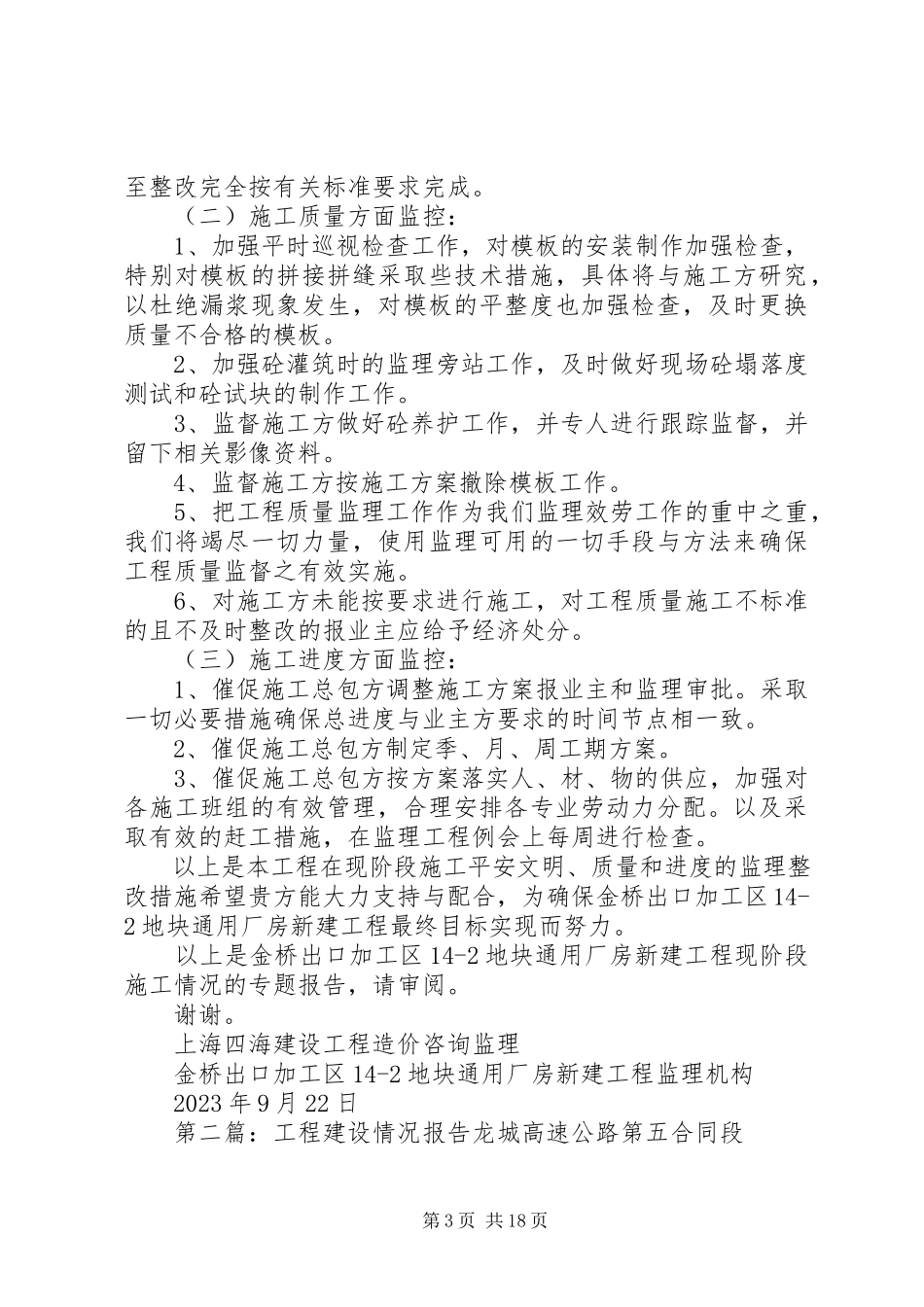

第1页共18页关于现阶段工程建设情况的专题报告上海裕安投资集团:我工程监理组金桥出口加工区14-2地块通用厂房新建工程开展监理效劳工作已有八个多月,在各方的共同努力下,工程最艰难最易出危险的基坑维护和地下车库结构工程已全部完成,工程目前已进入上部结构整体施工阶段。但现阶段施工现场存在较多的问题,主要有平安文明施工管理不到位,材料堆放零乱等;现场混凝土浇捣不标准;施工进度滞后等问题,回忆八个多月的工程建设情况和我们监理效劳工作情况,我工程监理组积极努力,尽力做好本职工作,但在监控本工程质量、平安文明施工、进度等方面措施不严,力度不够。本工程施工总包方管理相对薄弱,对班组平安技术交底工作不到位。因此,工程现阶段施工现场平安、质量存在较多问题。现将目前工程存在的主要问题和我们今后监理工作需要重点改进方面报告如下:一、目前工程施工中存在的主要问题及原因分析:(一)平安文明施工方面:1、施工现场脏乱现象表现严重,各类建筑材料堆放零乱,地库排架撤除后各类建筑垃圾未及时清运,去除出来的钢管支撑材料随意堆放,未及时归类整理。2、各号房内的预留洞、楼梯口及一些临边围护没有及时跟上作业面,外脚手架绿网围护也没有及时跟上作业面,存在一定程度的平安隐患问题。产生上述平安文明施工方面问题的是施工总包方管理不善,思想上不重视,人力物力投入不够。施工方工程部对各操作班组作业人员的平安文明交底工作不到位,平安文明施工相关措1施不能及时跟上。客观上说施工场地比较狭窄,材料堆放场地较小。针对本工程平安文明施工现状,我工程监理组已屡次以口头或书面形式通知施工总包方采取有效措施,搞好现场平安文明施工,保证现场材料堆放整洁,创造达标的平安文明工地。但施工总包方未能将监理整改通知很好的落实。(二)施工质量方面:第2页共18页工程质量上主要问题是主体结构施工中的砼浇捣表观质量欠佳,局部棱角边线不够整齐,尤其是6x楼一层结混凝土浇捣时,因施工方对班组平安技术交底工作不到位及混凝土浇捣顺序不合理,造成混凝土出现漏震现象,从而使局部柱子出现蜂窝麻面等质量缺陷。主要原因是施工总包方监督检查不得力,其次我工程监理组在巡视检查和旁站监理方面力度不够,未能采取有效监理措施。二、对今后监理工作的改进设想和打算(一)针对目前工程中出现的一些缺乏之处,我工程监理组将认真总结工作中的经验与问题,按照我公司与贵方签订的监理合同和补充协议补充相关监...
