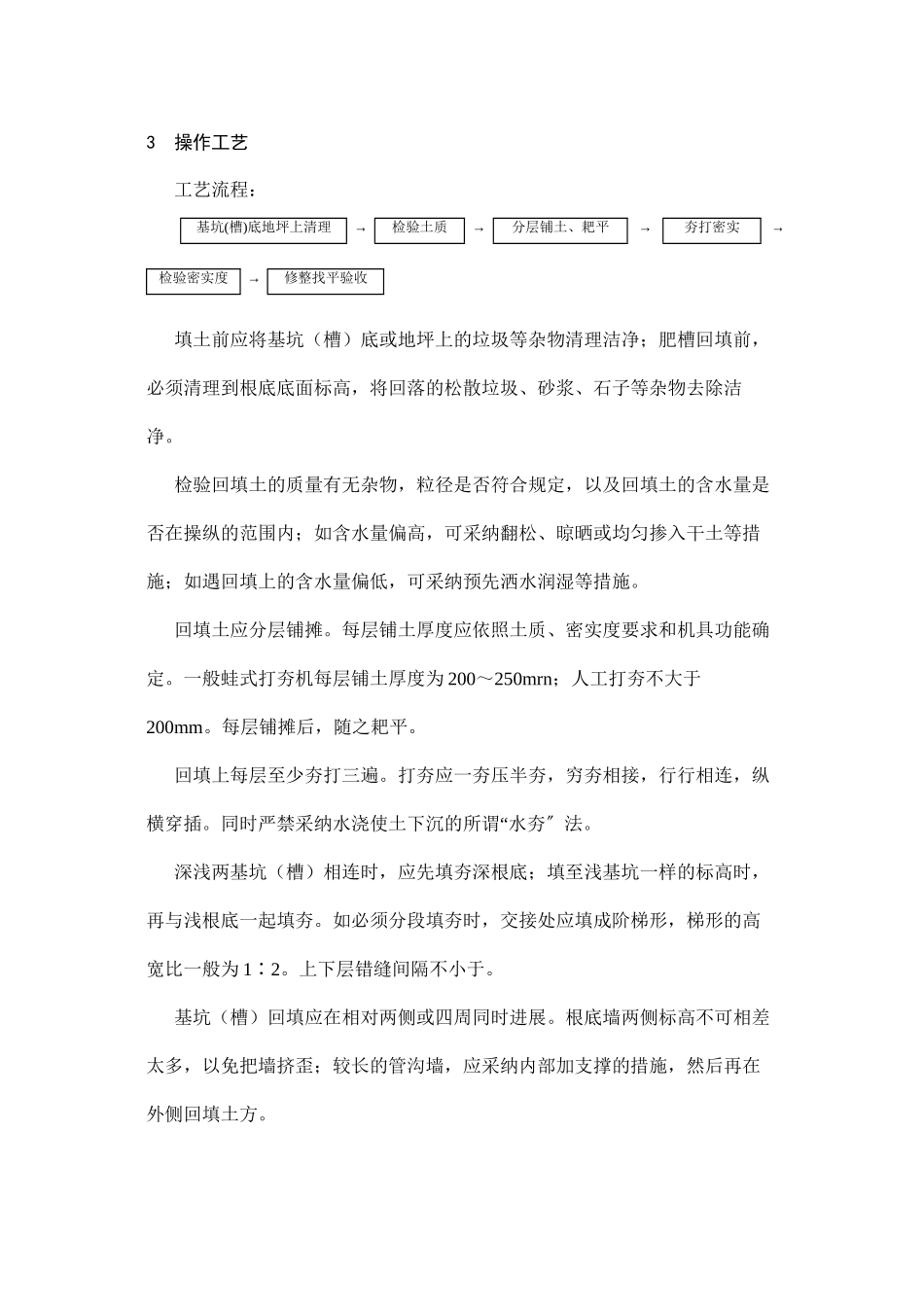

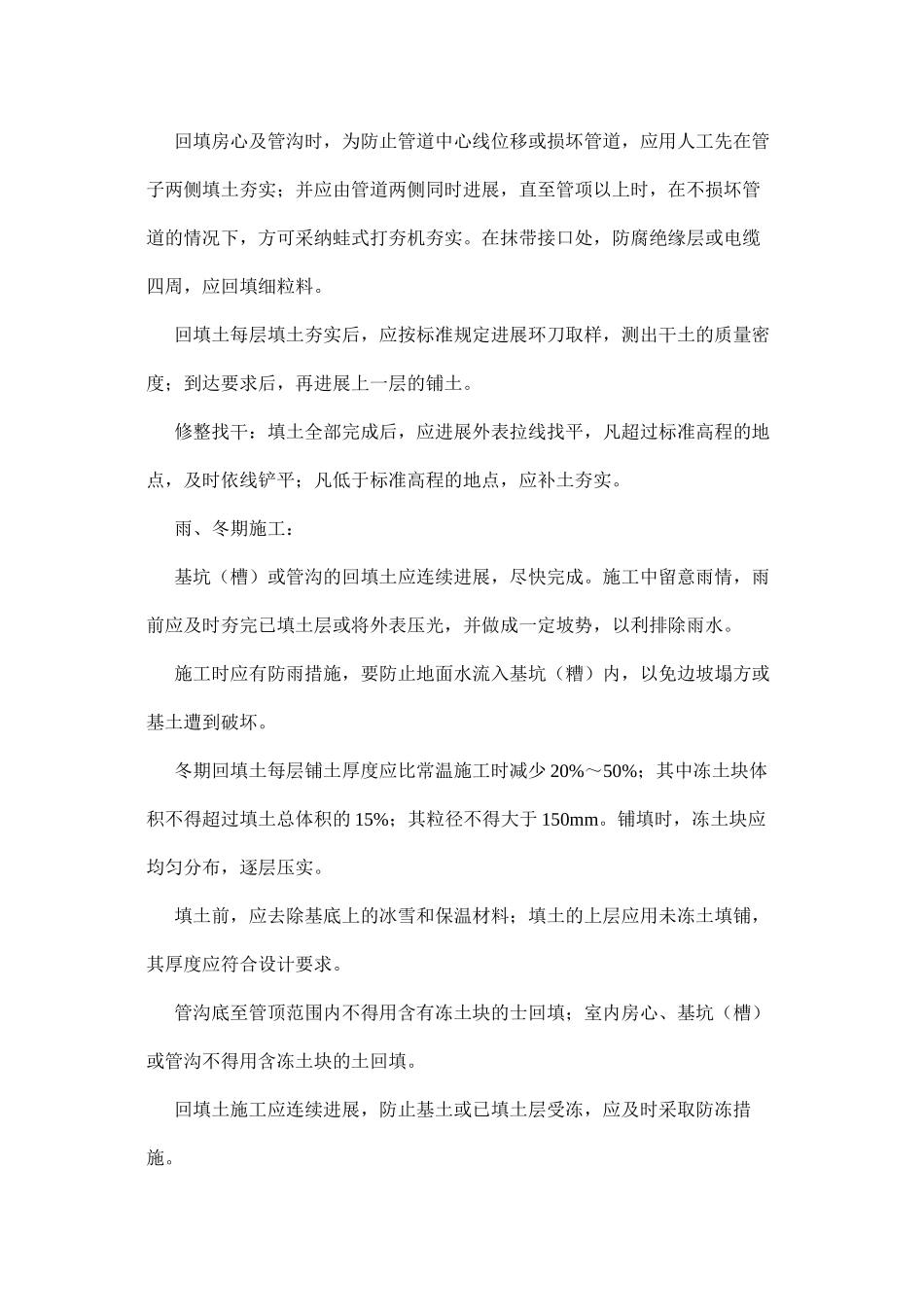

人工回填土1范围本工艺标准适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土。2施工预备材料及主要机具:土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合规定。主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。作业条件:施工前应依照工程特点、填方土料品种、密实度要求、施工条件等,合理地确定填方土料含水率操纵范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。回填前应对根底、箱型根底墙或地下防水层、保护层等进展检查验收,同时要办好隐检手续。其根底混凝土强度应到达规定的要求,方可进展回填土。房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进展。并将沟槽、地坪上的积水和有机物等清理洁净。施工前,应做好水平标志,以操纵回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高操纵木桩。3操作工艺工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收填土前应将基坑(槽)底或地坪上的垃圾等杂物清理洁净;肥槽回填前,必须清理到根底底面标高,将回落的松散垃圾、砂浆、石子等杂物去除洁净。检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在操纵的范围内;如含水量偏高,可采纳翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采纳预先洒水润湿等措施。回填土应分层铺摊。每层铺土厚度应依照土质、密实度要求和机具功能确定。一般蛙式打夯机每层铺土厚度为200~250mrn;人工打夯不大于200mm。每层铺摊后,随之耙平。回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵“横穿插。同时严禁采纳水浇使土下沉的所谓水夯〞法。深浅两基坑(槽)相连时,应先填夯深根底;填至浅基坑一样的标高时,再与浅根底一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为12∶。上下层错缝间隔不小于。基坑(槽)回填应在相对两侧或四周同时进展。根底墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采纳内部加支撑的措施,然后再在外侧回填土方。回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填...
