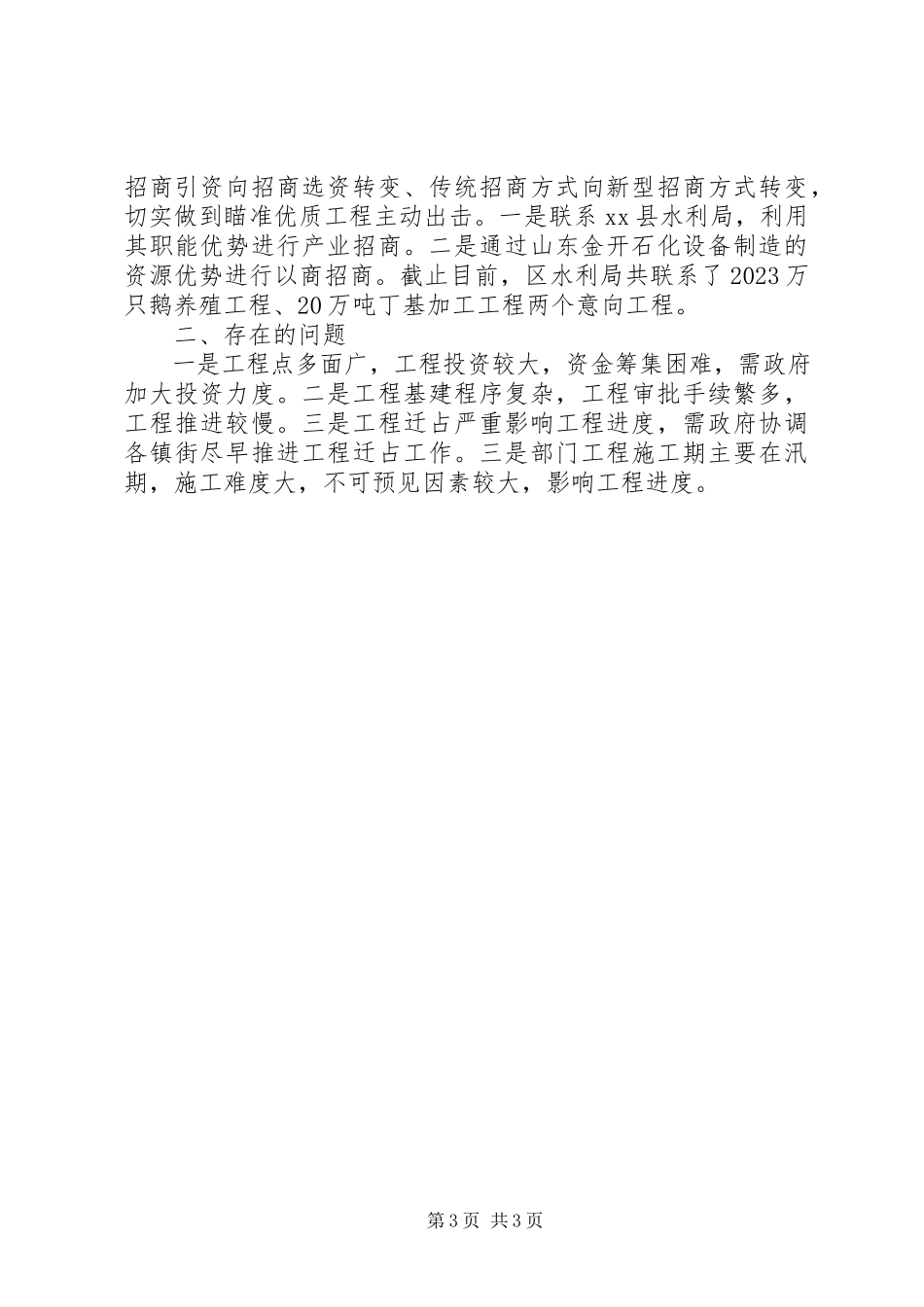

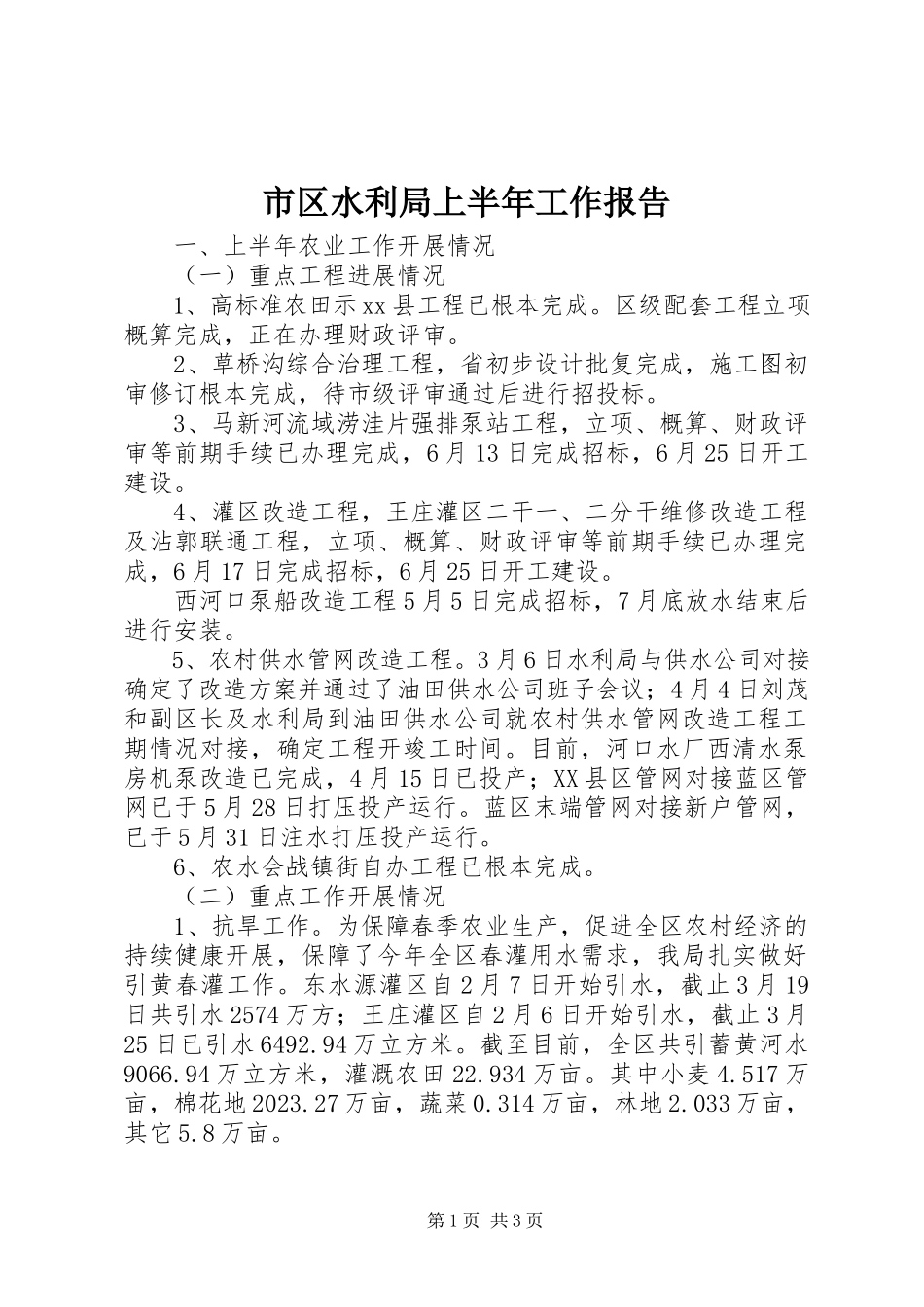

第1页共3页市区水利局上半年工作报告一、上半年农业工作开展情况(一)重点工程进展情况1、高标准农田示xx县工程已根本完成。区级配套工程立项概算完成,正在办理财政评审。2、草桥沟综合治理工程,省初步设计批复完成,施工图初审修订根本完成,待市级评审通过后进行招投标。3、马新河流域涝洼片强排泵站工程,立项、概算、财政评审等前期手续已办理完成,6月13日完成招标,6月25日开工建设。4、灌区改造工程,王庄灌区二干一、二分干维修改造工程及沾郭联通工程,立项、概算、财政评审等前期手续已办理完成,6月17日完成招标,6月25日开工建设。西河口泵船改造工程5月5日完成招标,7月底放水结束后进行安装。5、农村供水管网改造工程。3月6日水利局与供水公司对接确定了改造方案并通过了油田供水公司班子会议;4月4日刘茂和副区长及水利局到油田供水公司就农村供水管网改造工程工期情况对接,确定工程开竣工时间。目前,河口水厂西清水泵房机泵改造已完成,4月15日已投产;XX县区管网对接蓝区管网已于5月28日打压投产运行。蓝区末端管网对接新户管网,已于5月31日注水打压投产运行。6、农水会战镇街自办工程已根本完成。(二)重点工作开展情况1、抗旱工作。为保障春季农业生产,促进全区农村经济的持续健康开展,保障了今年全区春灌用水需求,我局扎实做好引黄春灌工作。东水源灌区自2月7日开始引水,截止3月19日共引水2574万方;王庄灌区自2月6日开始引水,截止3月25日已引水6492.94万立方米。截至目前,全区共引蓄黄河水9066.94万立方米,灌溉农田22.934万亩。其中小麦4.517万亩,棉花地2023.27万亩,蔬菜0.314万亩,林地2.033万亩,其它5.8万亩。第2页共3页2、防汛工作。根据政府各级领导班子调整变化情况,调整充实xx区防汛抗旱指挥部成员和辖区内河道、水库防汛责任人;认真抓好了河道清障、排沟疏通,修订完善了xx区防汛抗旱应急预案、xx区防台风应急预案、xx区防御风暴潮应急预案、xx区城市防汛预案、xx区黄河防汛预案及河道专项防洪预案,搞好了防汛物资储藏,建立了防汛抢险队伍,对防汛通信、雨情测报系统进行了集中运行维护,确保了通讯设施运行正常。3、水政水资源管理工作。积极推行综合执法,截至目前,共巡查河道30次,查处水事违法案件3余起,办理开发建设工程水土保持方案审批2项,办理水资源论证4项,有效维护了全区水事秩序和水利工程设施的运行平安。4、全省执法示xx县创立工作。已在义和、新户镇成立警务室,人员、设备已...
