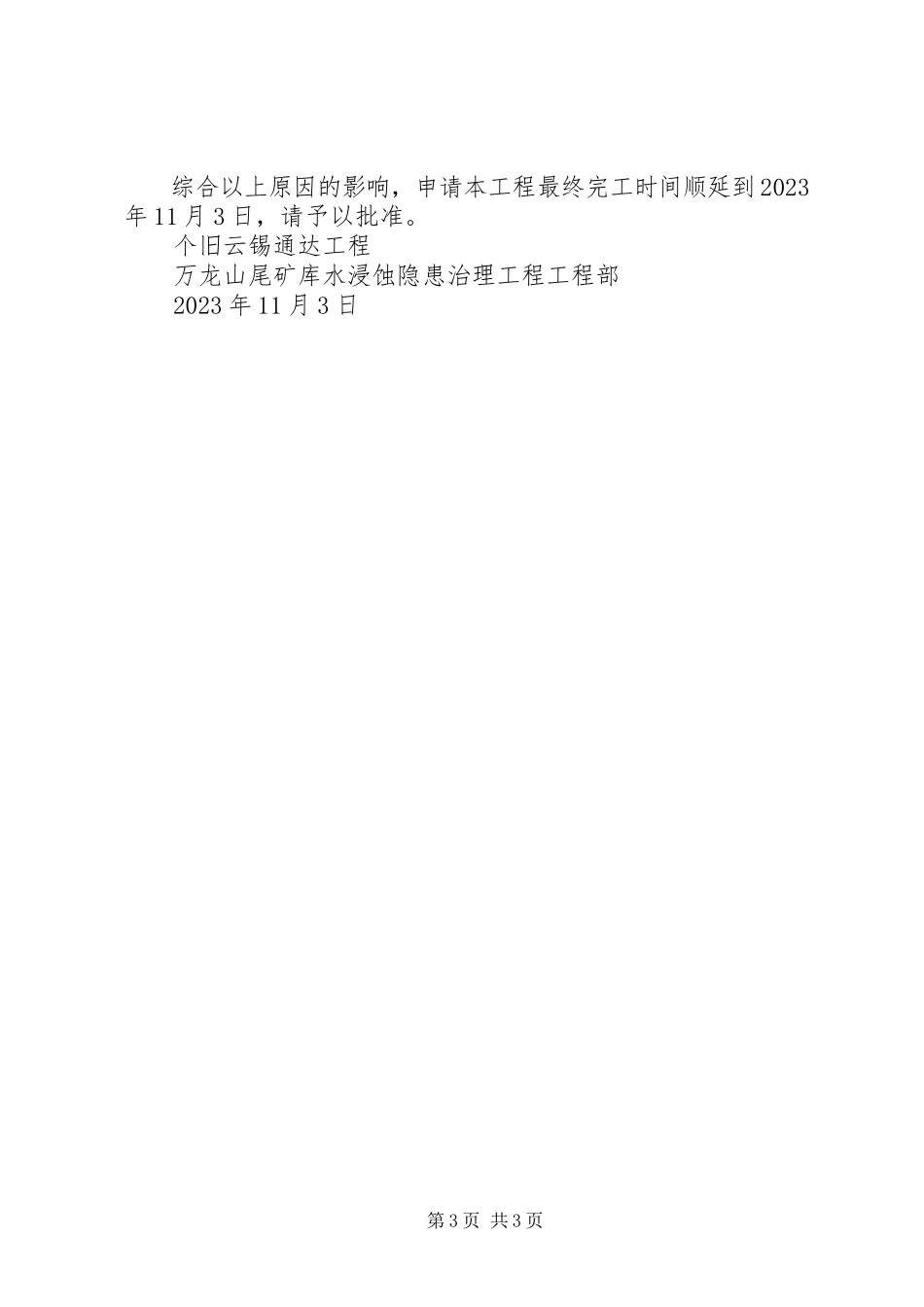

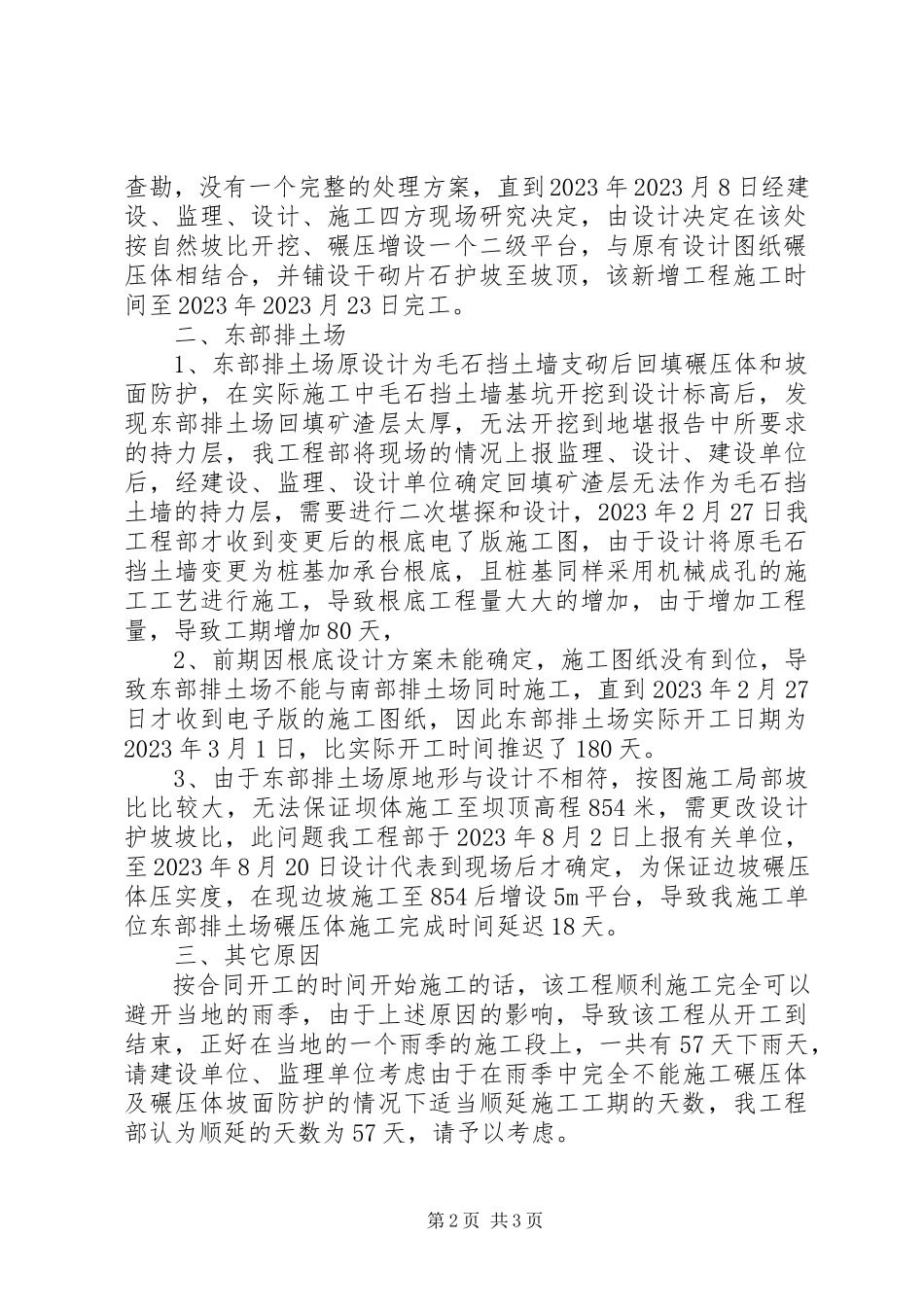

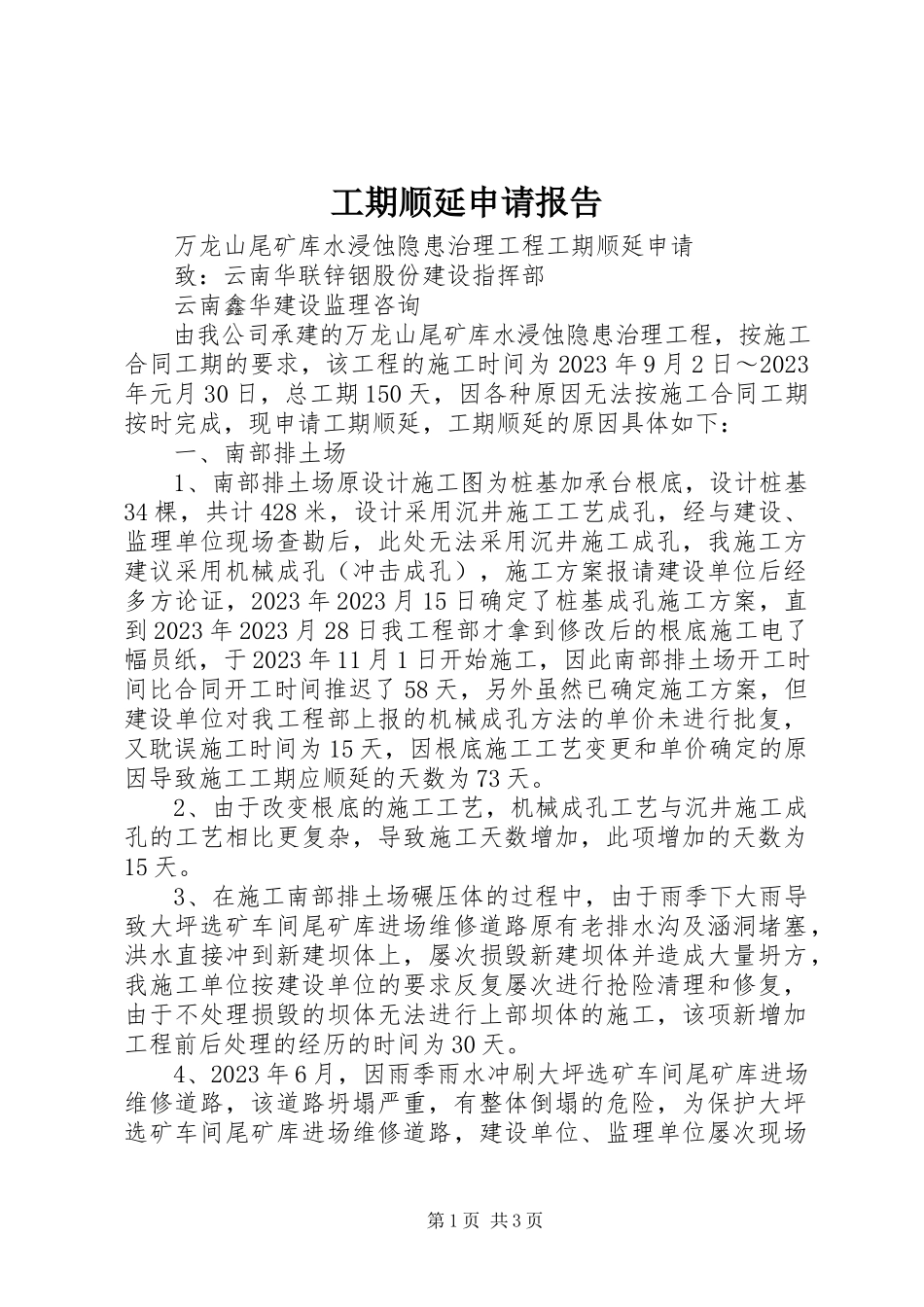

第1页共3页工期顺延申请报告万龙山尾矿库水浸蚀隐患治理工程工期顺延申请致:云南华联锌铟股份建设指挥部云南鑫华建设监理咨询由我公司承建的万龙山尾矿库水浸蚀隐患治理工程,按施工合同工期的要求,该工程的施工时间为2023年9月2日~2023年元月30日,总工期150天,因各种原因无法按施工合同工期按时完成,现申请工期顺延,工期顺延的原因具体如下:一、南部排土场1、南部排土场原设计施工图为桩基加承台根底,设计桩基34棵,共计428米,设计采用沉井施工工艺成孔,经与建设、监理单位现场查勘后,此处无法采用沉井施工成孔,我施工方建议采用机械成孔(冲击成孔),施工方案报请建设单位后经多方论证,2023年2023月15日确定了桩基成孔施工方案,直到2023年2023月28日我工程部才拿到修改后的根底施工电了幅员纸,于2023年11月1日开始施工,因此南部排土场开工时间比合同开工时间推迟了58天,另外虽然已确定施工方案,但建设单位对我工程部上报的机械成孔方法的单价未进行批复,又耽误施工时间为15天,因根底施工工艺变更和单价确定的原因导致施工工期应顺延的天数为73天。2、由于改变根底的施工工艺,机械成孔工艺与沉井施工成孔的工艺相比更复杂,导致施工天数增加,此项增加的天数为15天。3、在施工南部排土场碾压体的过程中,由于雨季下大雨导致大坪选矿车间尾矿库进场维修道路原有老排水沟及涵洞堵塞,洪水直接冲到新建坝体上,屡次损毁新建坝体并造成大量坍方,我施工单位按建设单位的要求反复屡次进行抢险清理和修复,由于不处理损毁的坝体无法进行上部坝体的施工,该项新增加工程前后处理的经历的时间为30天。4、2023年6月,因雨季雨水冲刷大坪选矿车间尾矿库进场维修道路,该道路坍塌严重,有整体倒塌的危险,为保护大坪选矿车间尾矿库进场维修道路,建设单位、监理单位屡次现场第2页共3页查勘,没有一个完整的处理方案,直到2023年2023月8日经建设、监理、设计、施工四方现场研究决定,由设计决定在该处按自然坡比开挖、碾压增设一个二级平台,与原有设计图纸碾压体相结合,并铺设干砌片石护坡至坡顶,该新增工程施工时间至2023年2023月23日完工。二、东部排土场1、东部排土场原设计为毛石挡土墙支砌后回填碾压体和坡面防护,在实际施工中毛石挡土墙基坑开挖到设计标高后,发现东部排土场回填矿渣层太厚,无法开挖到地堪报告中所要求的持力层,我工程部将现场的情况上报监理、设计、建设单位后,经建设、监理、设计单位确定回填矿渣层无...
