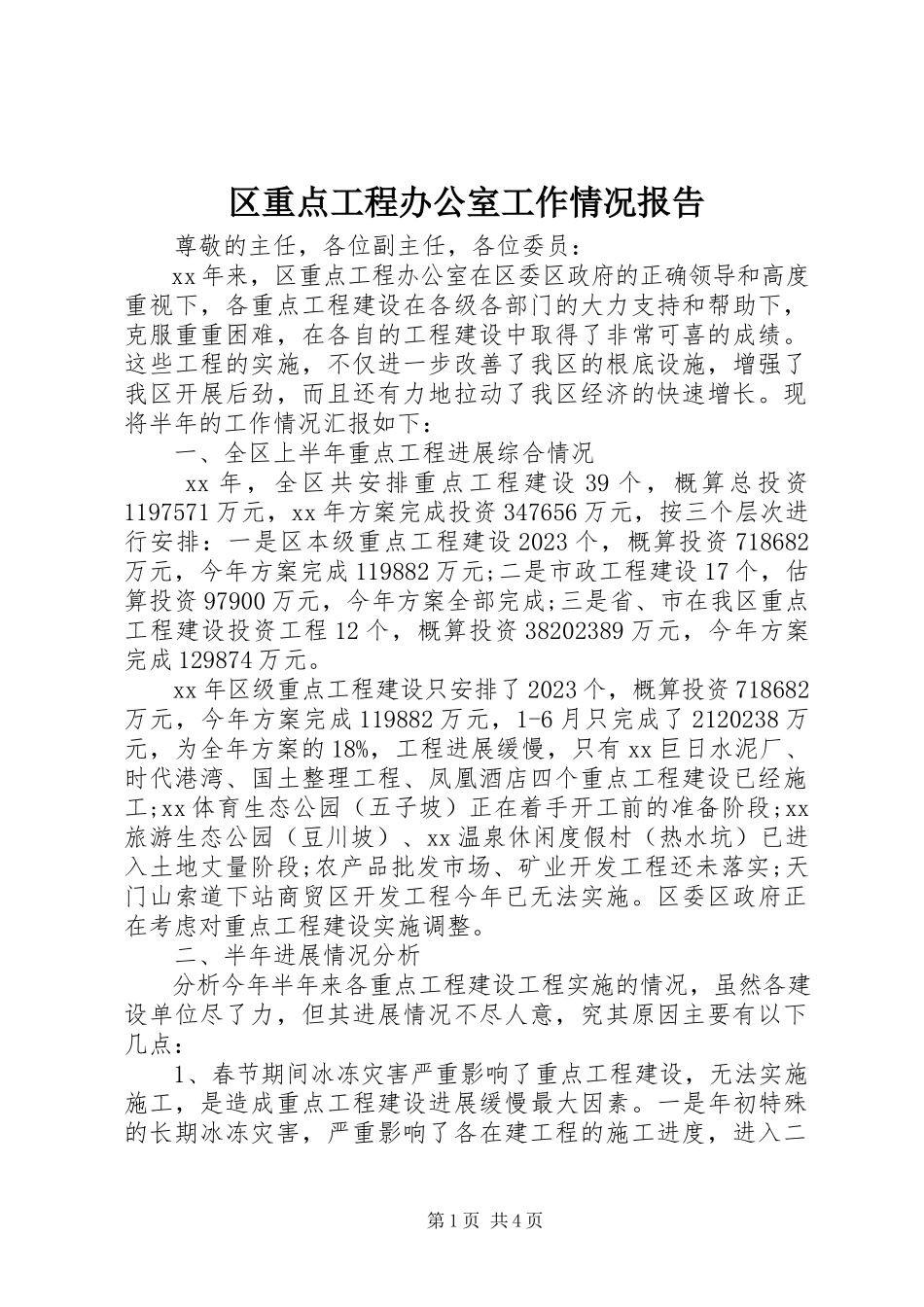

第1页共4页区重点工程办公室工作情况报告尊敬的主任,各位副主任,各位委员:xx年来,区重点工程办公室在区委区政府的正确领导和高度重视下,各重点工程建设在各级各部门的大力支持和帮助下,克服重重困难,在各自的工程建设中取得了非常可喜的成绩。这些工程的实施,不仅进一步改善了我区的根底设施,增强了我区开展后劲,而且还有力地拉动了我区经济的快速增长。现将半年的工作情况汇报如下:一、全区上半年重点工程进展综合情况xx年,全区共安排重点工程建设39个,概算总投资1197571万元,xx年方案完成投资347656万元,按三个层次进行安排:一是区本级重点工程建设2023个,概算投资718682万元,今年方案完成119882万元;二是市政工程建设17个,估算投资97900万元,今年方案全部完成;三是省、市在我区重点工程建设投资工程12个,概算投资38202389万元,今年方案完成129874万元。xx年区级重点工程建设只安排了2023个,概算投资718682万元,今年方案完成119882万元,1-6月只完成了2120238万元,为全年方案的18%,工程进展缓慢,只有xx巨日水泥厂、时代港湾、国土整理工程、凤凰酒店四个重点工程建设已经施工;xx体育生态公园(五子坡)正在着手开工前的准备阶段;xx旅游生态公园(豆川坡)、xx温泉休闲度假村(热水坑)已进入土地丈量阶段;农产品批发市场、矿业开发工程还未落实;天门山索道下站商贸区开发工程今年已无法实施。区委区政府正在考虑对重点工程建设实施调整。二、半年进展情况分析分析今年半年来各重点工程建设工程实施的情况,虽然各建设单位尽了力,但其进展情况不尽人意,究其原因主要有以下几点:1、春节期间冰冻灾害严重影响了重点工程建设,无法实施施工,是造成重点工程建设进展缓慢最大因素。一是年初特殊的长期冰冻灾害,严重影响了各在建工程的施工进度,进入二第2页共4页季度,各重点工程建设的进度明显加快;二是今年新安排的重点工程建设上半年大局部还在前期准备之中,未启动建设,既是已启动的工程,也还没有真正全面铺开,完成的投资量也不多。2、城市规划制约了重点工程建设,各项审批手续办理的难度大、时间长,影响了投资者的投资信心。3、今年国家的金融政策约束了重点工程建设。国家适度从紧的投资政策在延续,筹资困难,建设资金紧张,在各建设工程中均不同程度的存在,有的工程缺口资金较大。特别是汶川地震灾害以后,其建设资金近期内更难以到位,建设资金筹措任务更重,困难更大,尤其是新重点工程建设因此难以启...
