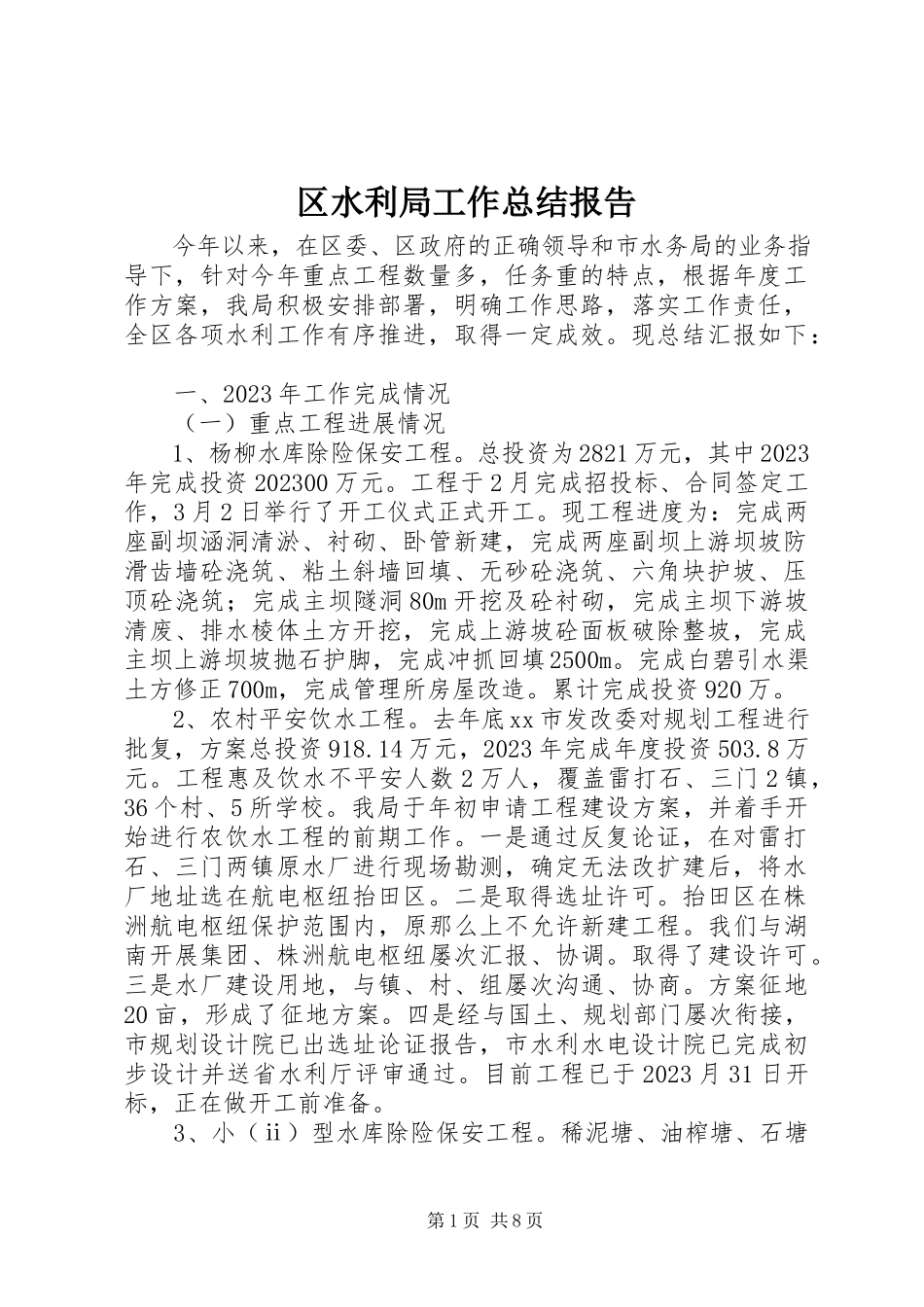

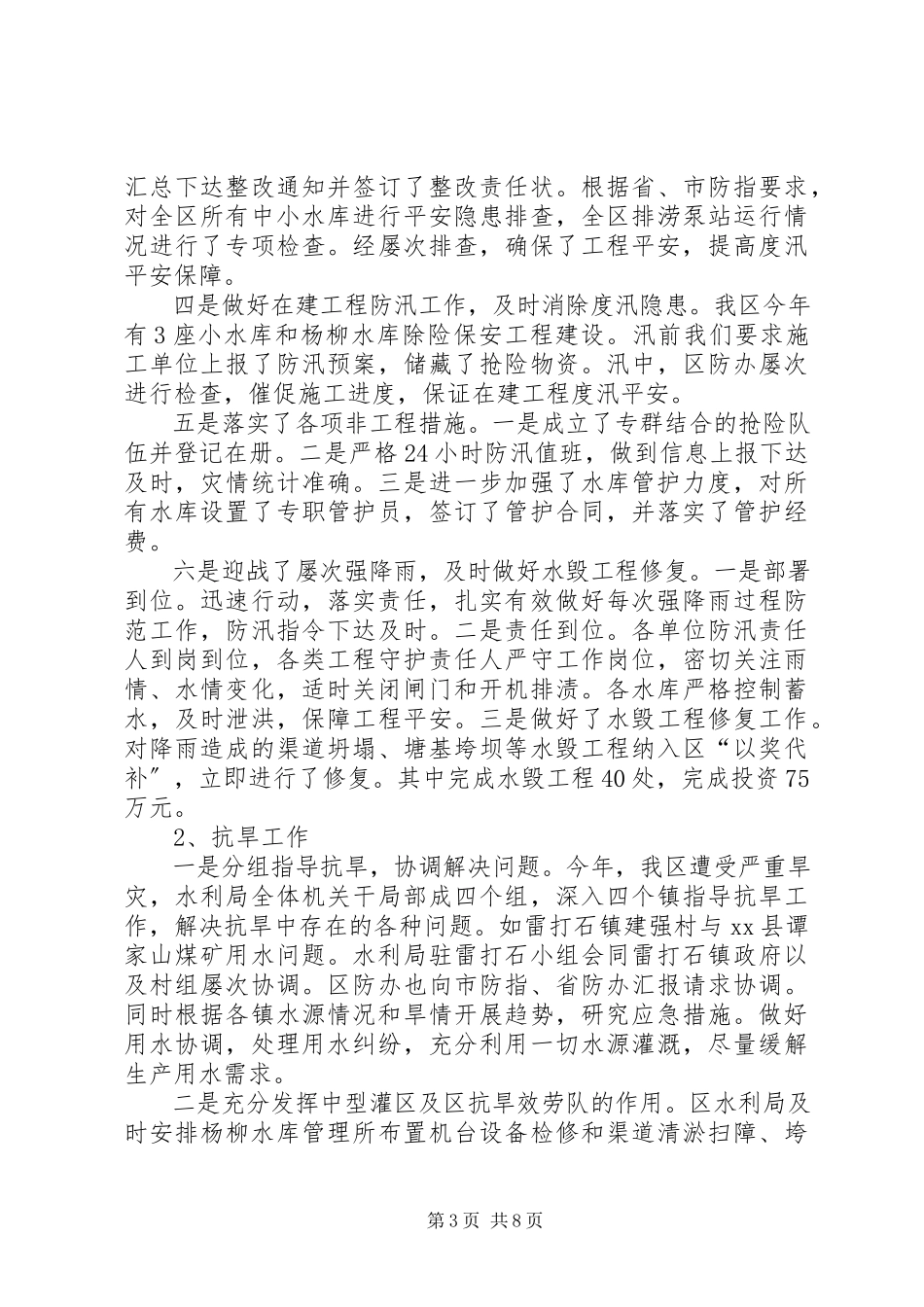

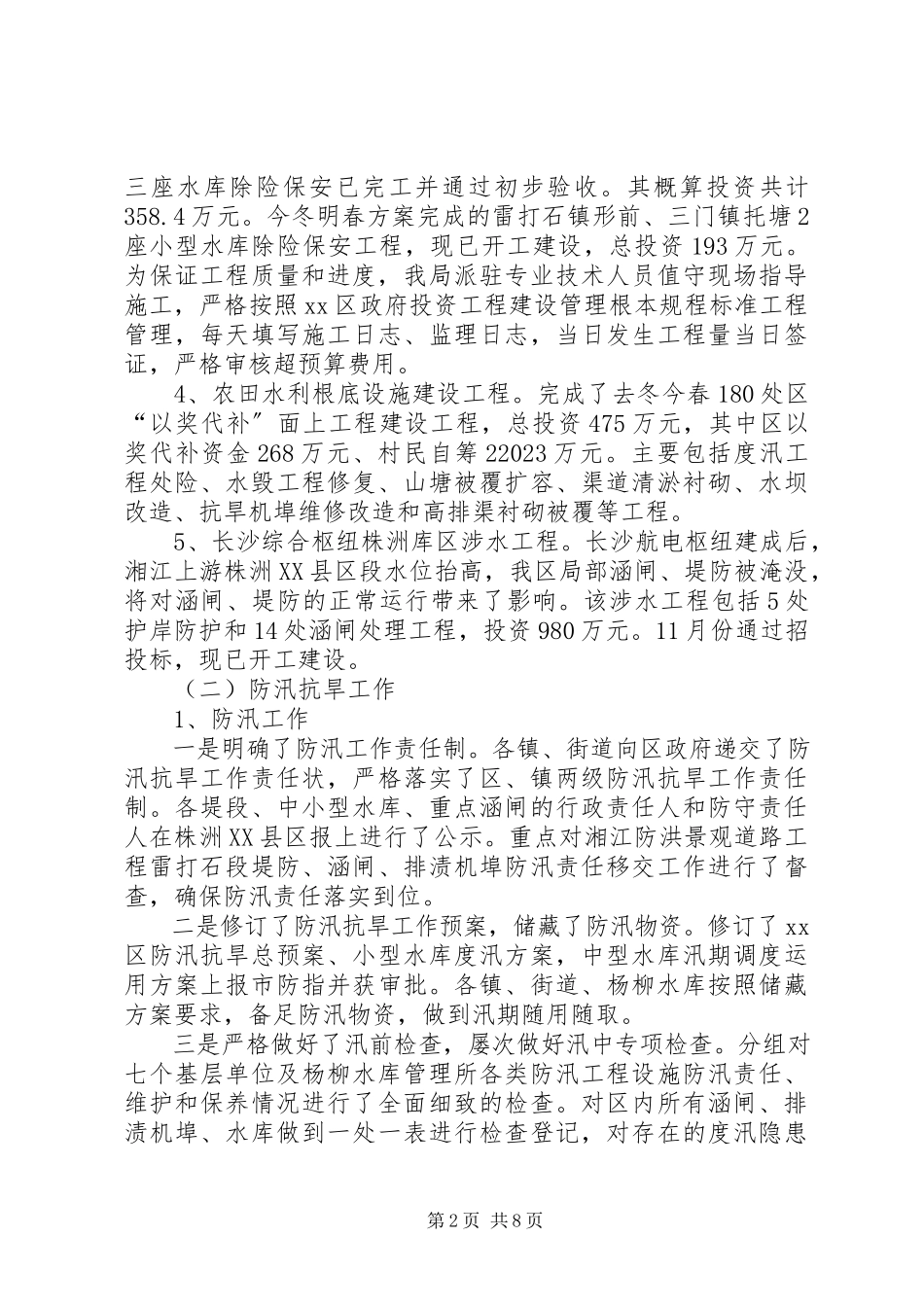

第1页共8页区水利局工作总结报告今年以来,在区委、区政府的正确领导和市水务局的业务指导下,针对今年重点工程数量多,任务重的特点,根据年度工作方案,我局积极安排部署,明确工作思路,落实工作责任,全区各项水利工作有序推进,取得一定成效。现总结汇报如下:一、2023年工作完成情况(一)重点工程进展情况1、杨柳水库除险保安工程。总投资为2821万元,其中2023年完成投资202300万元。工程于2月完成招投标、合同签定工作,3月2日举行了开工仪式正式开工。现工程进度为:完成两座副坝涵洞清淤、衬砌、卧管新建,完成两座副坝上游坝坡防滑齿墙砼浇筑、粘土斜墙回填、无砂砼浇筑、六角块护坡、压顶砼浇筑;完成主坝隧洞80m开挖及砼衬砌,完成主坝下游坡清废、排水棱体土方开挖,完成上游坡砼面板破除整坡,完成主坝上游坝坡抛石护脚,完成冲抓回填2500m。完成白碧引水渠土方修正700m,完成管理所房屋改造。累计完成投资920万。2、农村平安饮水工程。去年底xx市发改委对规划工程进行批复,方案总投资918.14万元,2023年完成年度投资503.8万元。工程惠及饮水不平安人数2万人,覆盖雷打石、三门2镇,36个村、5所学校。我局于年初申请工程建设方案,并着手开始进行农饮水工程的前期工作。一是通过反复论证,在对雷打石、三门两镇原水厂进行现场勘测,确定无法改扩建后,将水厂地址选在航电枢纽抬田区。二是取得选址许可。抬田区在株洲航电枢纽保护范围内,原那么上不允许新建工程。我们与湖南开展集团、株洲航电枢纽屡次汇报、协调。取得了建设许可。三是水厂建设用地,与镇、村、组屡次沟通、协商。方案征地20亩,形成了征地方案。四是经与国土、规划部门屡次衔接,市规划设计院已出选址论证报告,市水利水电设计院已完成初步设计并送省水利厅评审通过。目前工程已于2023月31日开标,正在做开工前准备。3、小(ⅱ)型水库除险保安工程。稀泥塘、油榨塘、石塘第2页共8页三座水库除险保安已完工并通过初步验收。其概算投资共计358.4万元。今冬明春方案完成的雷打石镇形前、三门镇托塘2座小型水库除险保安工程,现已开工建设,总投资193万元。为保证工程质量和进度,我局派驻专业技术人员值守现场指导施工,严格按照xx区政府投资工程建设管理根本规程标准工程管理,每天填写施工日志、监理日志,当日发生工程量当日签证,严格审核超预算费用。4、农田水利根底设施建设工程。完成了去冬今春180处区“以奖代补〞面上工程建设工程,总投资475万元,其中区...
