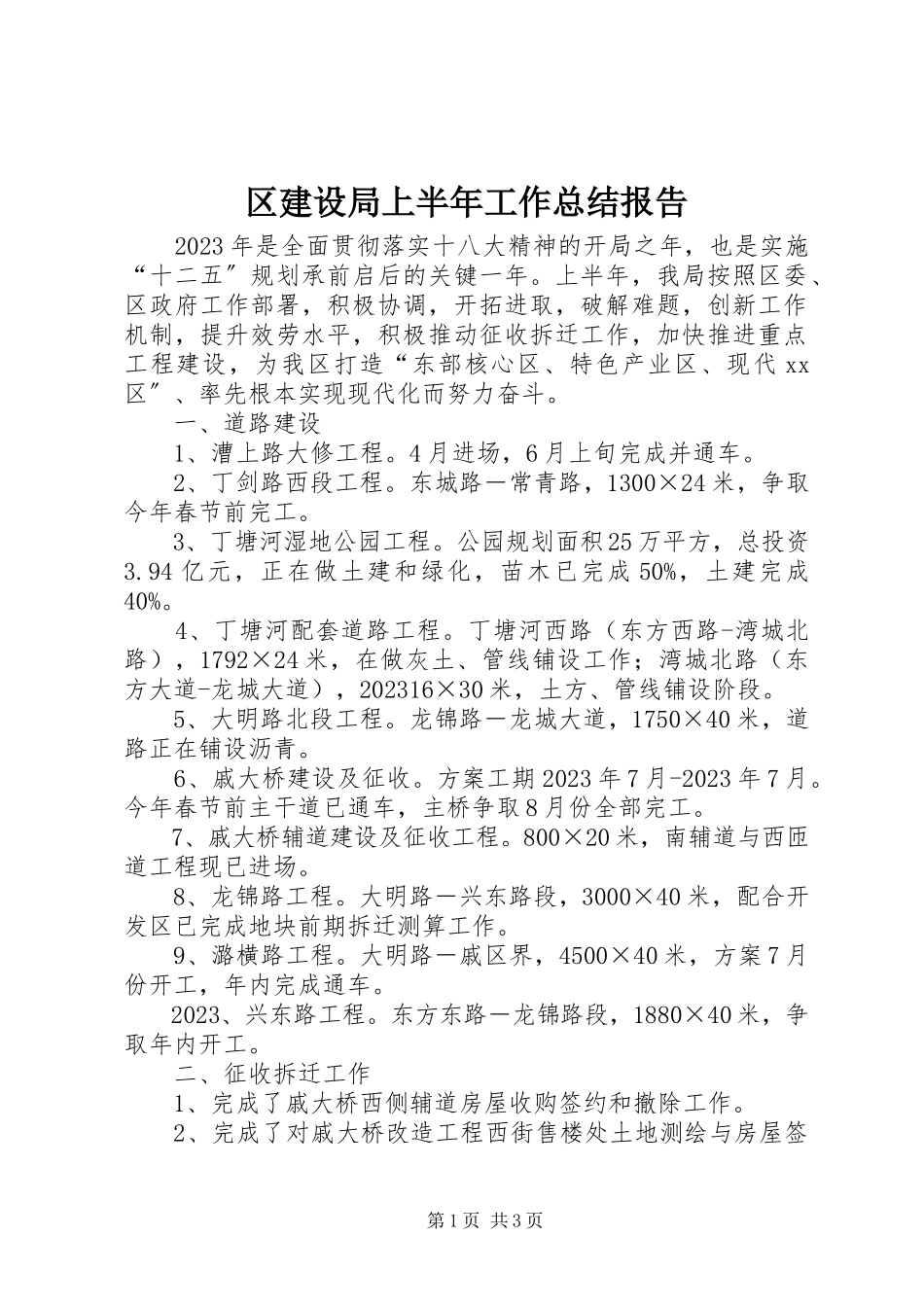

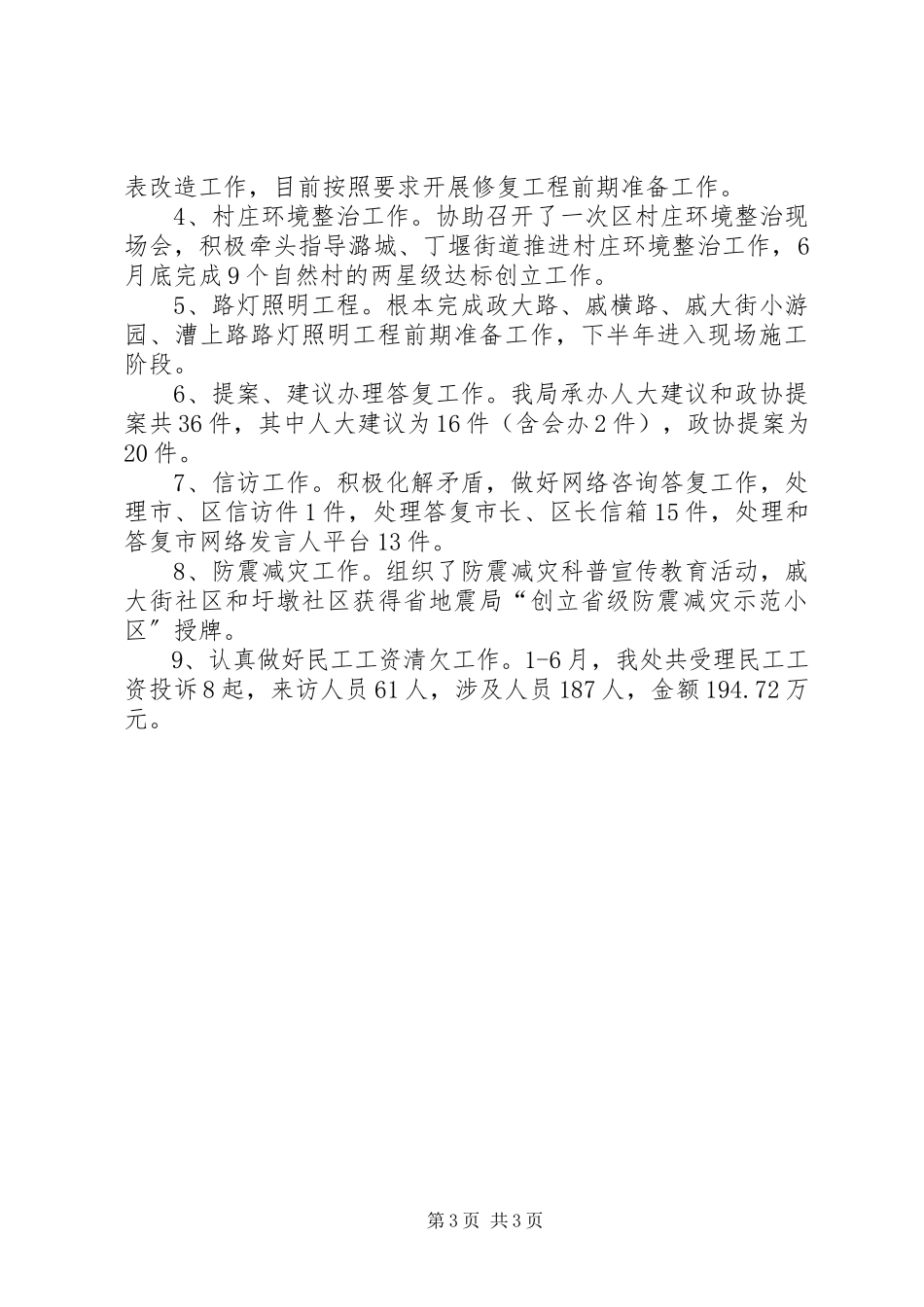

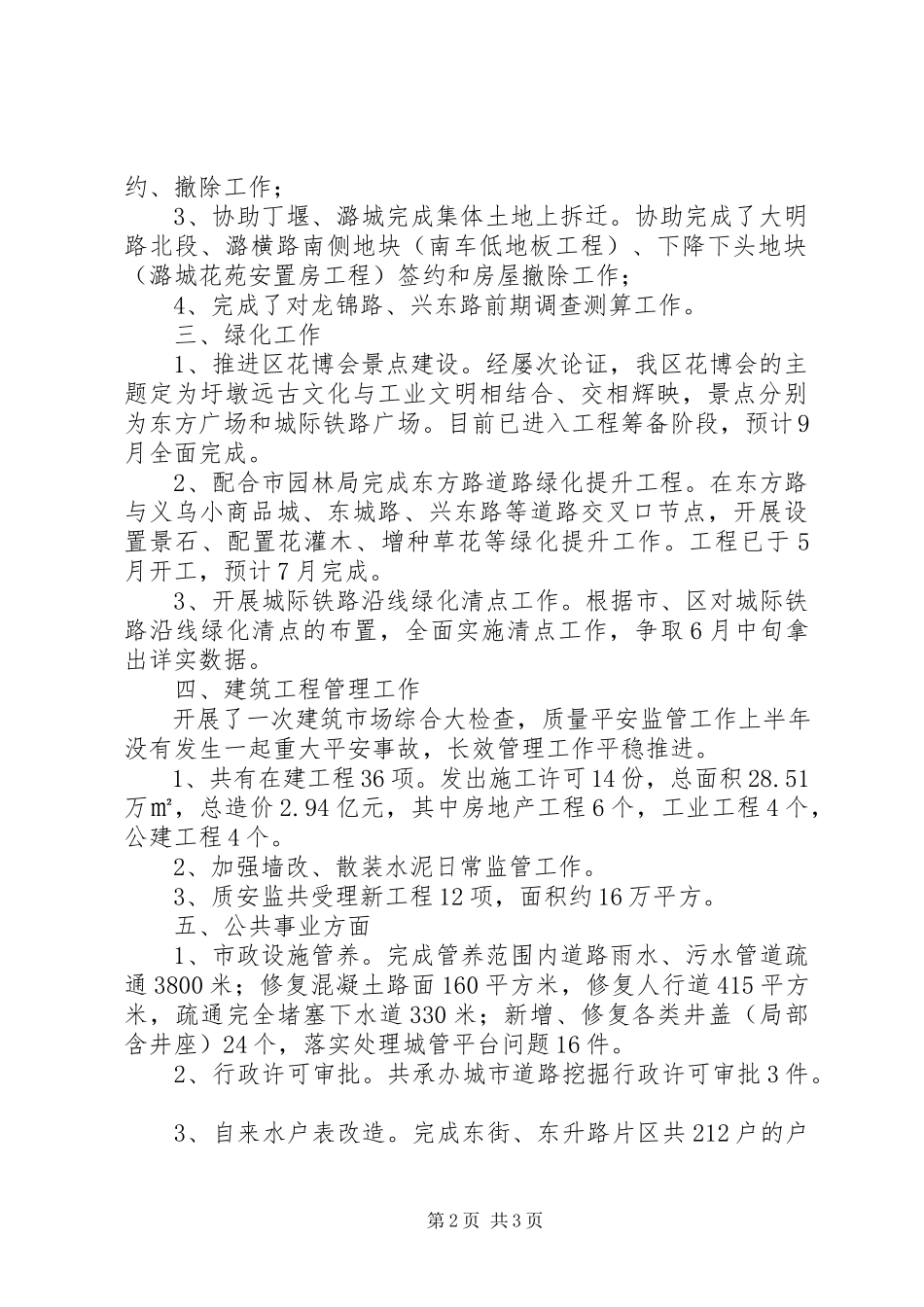

第1页共3页区建设局上半年工作总结报告2023年是全面贯彻落实十八大精神的开局之年,也是实施“十二五〞规划承前启后的关键一年。上半年,我局按照区委、区政府工作部署,积极协调,开拓进取,破解难题,创新工作机制,提升效劳水平,积极推动征收拆迁工作,加快推进重点工程建设,为我区打造“东部核心区、特色产业区、现代xx区〞、率先根本实现现代化而努力奋斗。一、道路建设1、漕上路大修工程。4月进场,6月上旬完成并通车。2、丁剑路西段工程。东城路-常青路,1300×24米,争取今年春节前完工。3、丁塘河湿地公园工程。公园规划面积25万平方,总投资3.94亿元,正在做土建和绿化,苗木已完成50%,土建完成40%。4、丁塘河配套道路工程。丁塘河西路(东方西路-湾城北路),1792×24米,在做灰土、管线铺设工作;湾城北路(东方大道-龙城大道),202316×30米,土方、管线铺设阶段。5、大明路北段工程。龙锦路-龙城大道,1750×40米,道路正在铺设沥青。6、戚大桥建设及征收。方案工期2023年7月-2023年7月。今年春节前主干道已通车,主桥争取8月份全部完工。7、戚大桥辅道建设及征收工程。800×20米,南辅道与西匝道工程现已进场。8、龙锦路工程。大明路-兴东路段,3000×40米,配合开发区已完成地块前期拆迁测算工作。9、潞横路工程。大明路-戚区界,4500×40米,方案7月份开工,年内完成通车。2023、兴东路工程。东方东路-龙锦路段,1880×40米,争取年内开工。二、征收拆迁工作1、完成了戚大桥西侧辅道房屋收购签约和撤除工作。2、完成了对戚大桥改造工程西街售楼处土地测绘与房屋签第2页共3页约、撤除工作;3、协助丁堰、潞城完成集体土地上拆迁。协助完成了大明路北段、潞横路南侧地块(南车低地板工程)、下降下头地块(潞城花苑安置房工程)签约和房屋撤除工作;4、完成了对龙锦路、兴东路前期调查测算工作。三、绿化工作1、推进区花博会景点建设。经屡次论证,我区花博会的主题定为圩墩远古文化与工业文明相结合、交相辉映,景点分别为东方广场和城际铁路广场。目前已进入工程筹备阶段,预计9月全面完成。2、配合市园林局完成东方路道路绿化提升工程。在东方路与义乌小商品城、东城路、兴东路等道路交叉口节点,开展设置景石、配置花灌木、增种草花等绿化提升工作。工程已于5月开工,预计7月完成。3、开展城际铁路沿线绿化清点工作。根据市、区对城际铁路沿线绿化清点的布置,全面实施清点工作,争取6月中旬拿出详实数据。四、建筑工...
