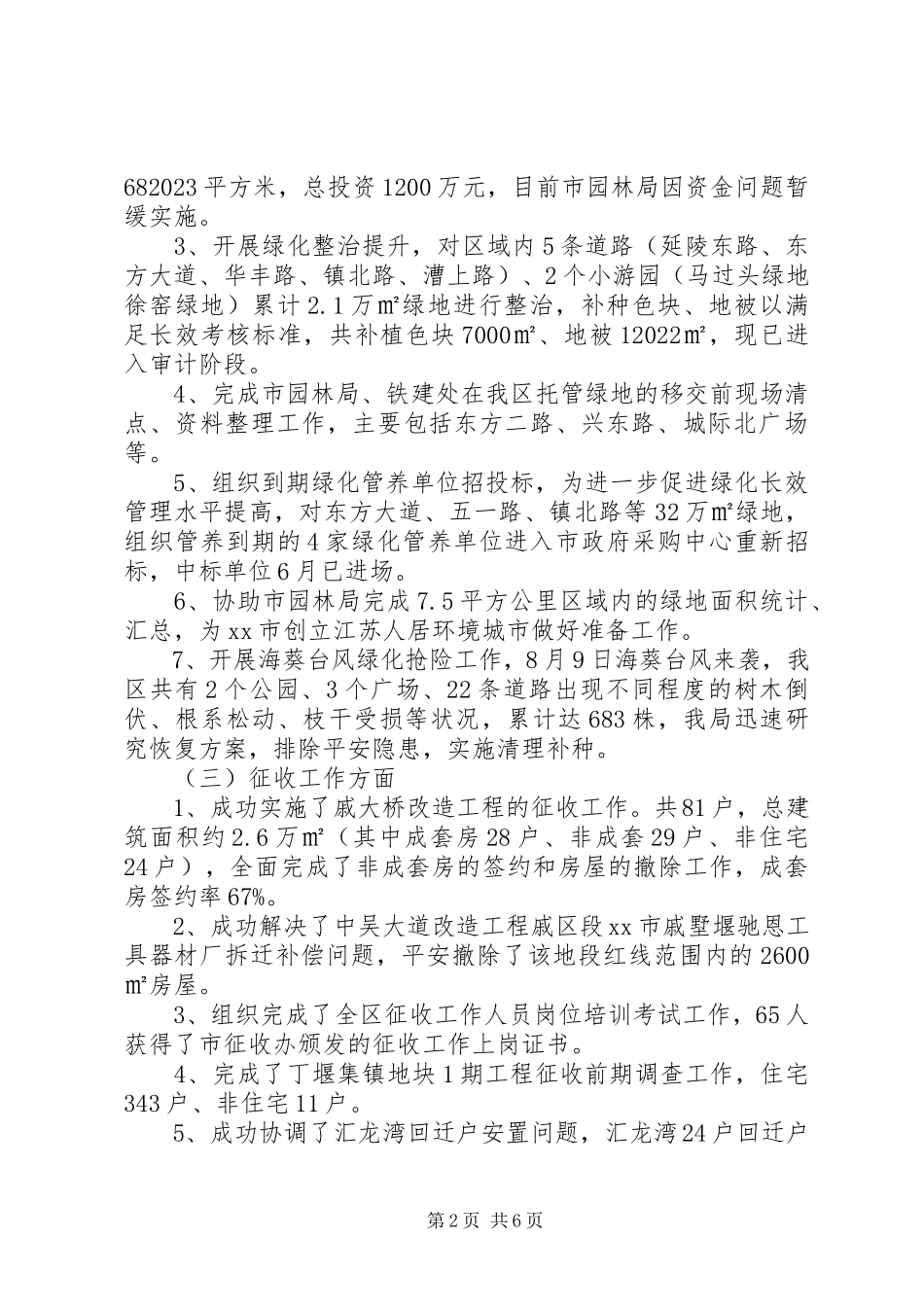

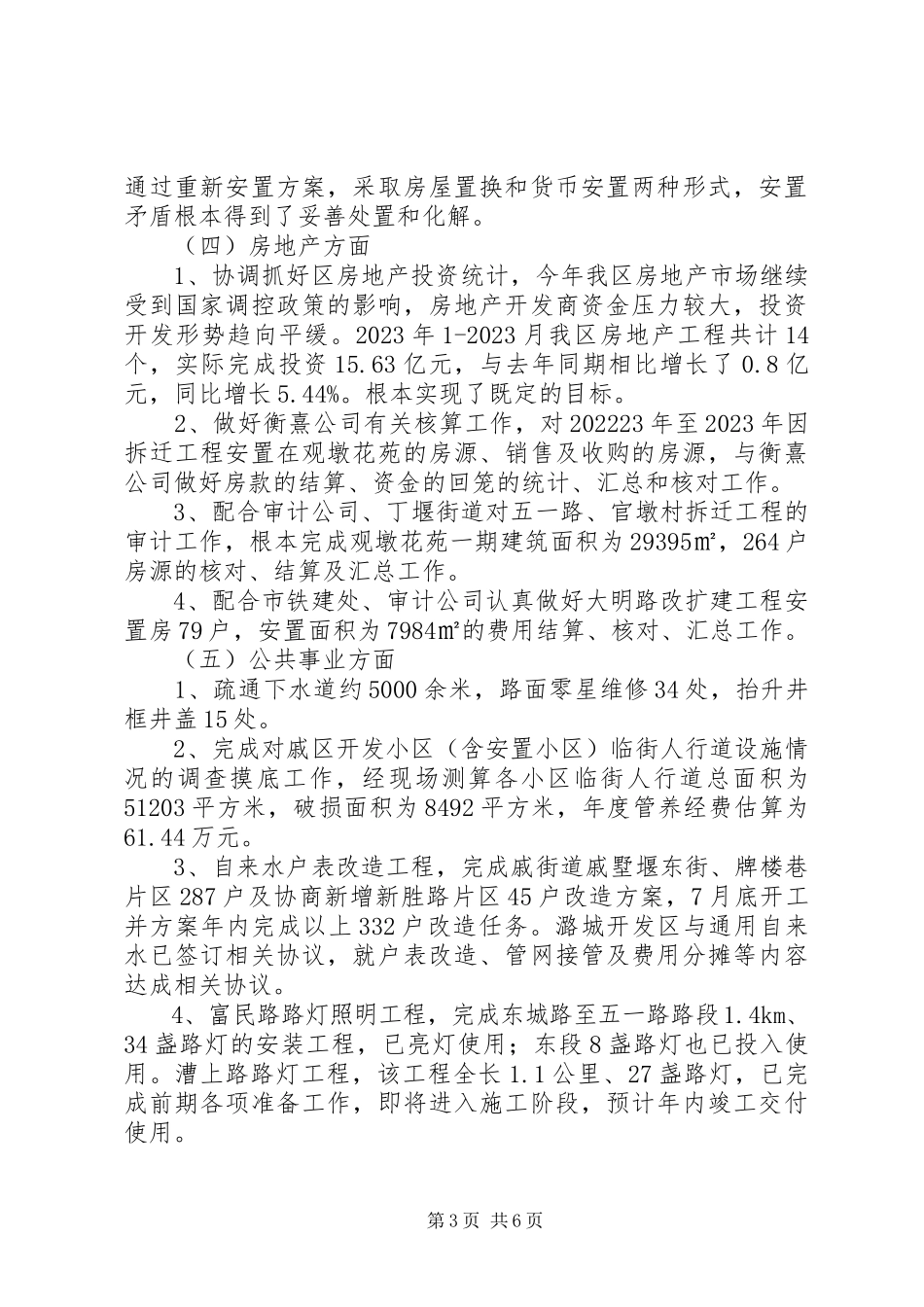

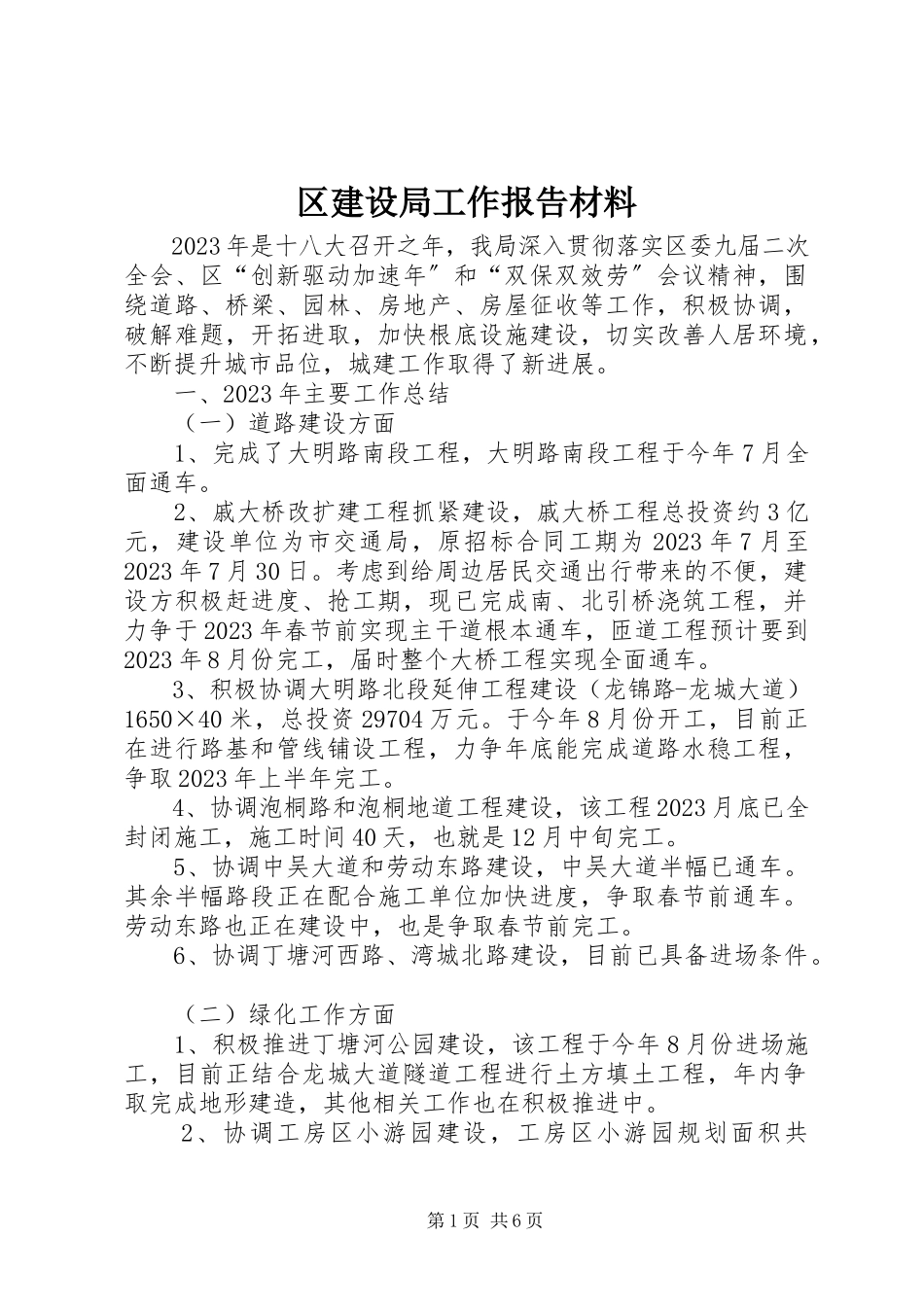

第1页共6页区建设局工作报告材料2023年是十八大召开之年,我局深入贯彻落实区委九届二次全会、区“创新驱动加速年〞和“双保双效劳〞会议精神,围绕道路、桥梁、园林、房地产、房屋征收等工作,积极协调,破解难题,开拓进取,加快根底设施建设,切实改善人居环境,不断提升城市品位,城建工作取得了新进展。一、2023年主要工作总结(一)道路建设方面1、完成了大明路南段工程,大明路南段工程于今年7月全面通车。2、戚大桥改扩建工程抓紧建设,戚大桥工程总投资约3亿元,建设单位为市交通局,原招标合同工期为2023年7月至2023年7月30日。考虑到给周边居民交通出行带来的不便,建设方积极赶进度、抢工期,现已完成南、北引桥浇筑工程,并力争于2023年春节前实现主干道根本通车,匝道工程预计要到2023年8月份完工,届时整个大桥工程实现全面通车。3、积极协调大明路北段延伸工程建设(龙锦路-龙城大道)1650×40米,总投资29704万元。于今年8月份开工,目前正在进行路基和管线铺设工程,力争年底能完成道路水稳工程,争取2023年上半年完工。4、协调泡桐路和泡桐地道工程建设,该工程2023月底已全封闭施工,施工时间40天,也就是12月中旬完工。5、协调中吴大道和劳动东路建设,中吴大道半幅已通车。其余半幅路段正在配合施工单位加快进度,争取春节前通车。劳动东路也正在建设中,也是争取春节前完工。6、协调丁塘河西路、湾城北路建设,目前已具备进场条件。(二)绿化工作方面1、积极推进丁塘河公园建设,该工程于今年8月份进场施工,目前正结合龙城大道隧道工程进行土方填土工程,年内争取完成地形建造,其他相关工作也在积极推进中。2、协调工房区小游园建设,工房区小游园规划面积共第2页共6页682023平方米,总投资1200万元,目前市园林局因资金问题暂缓实施。3、开展绿化整治提升,对区域内5条道路(延陵东路、东方大道、华丰路、镇北路、漕上路)、2个小游园(马过头绿地徐窑绿地)累计2.1万㎡绿地进行整治,补种色块、地被以满足长效考核标准,共补植色块7000㎡、地被12022㎡,现已进入审计阶段。4、完成市园林局、铁建处在我区托管绿地的移交前现场清点、资料整理工作,主要包括东方二路、兴东路、城际北广场等。5、组织到期绿化管养单位招投标,为进一步促进绿化长效管理水平提高,对东方大道、五一路、镇北路等32万㎡绿地,组织管养到期的4家绿化管养单位进入市政府采购中心重新招标,中标单位6月已进场。6、协助市园林局完成7.5平方公里...
