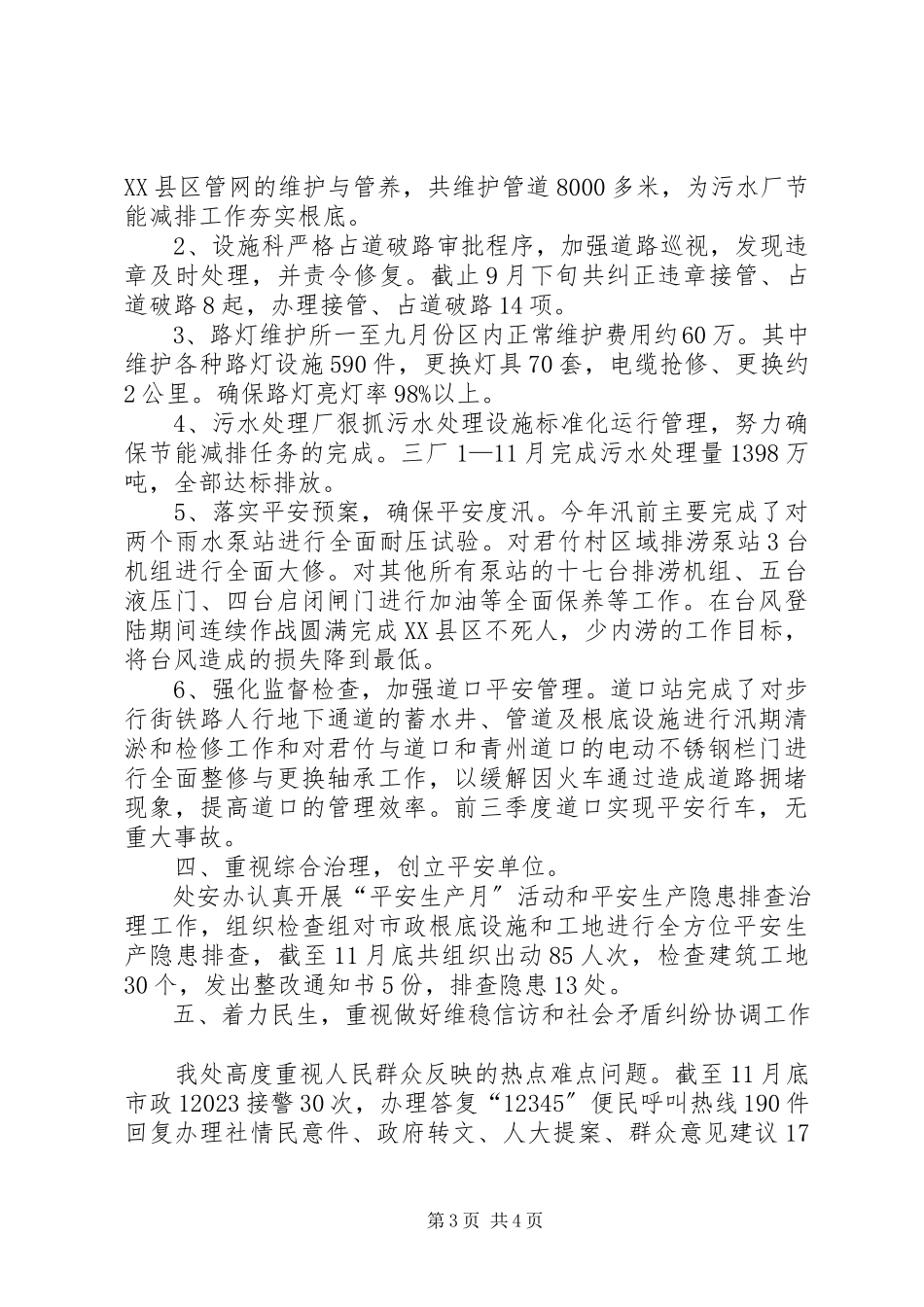

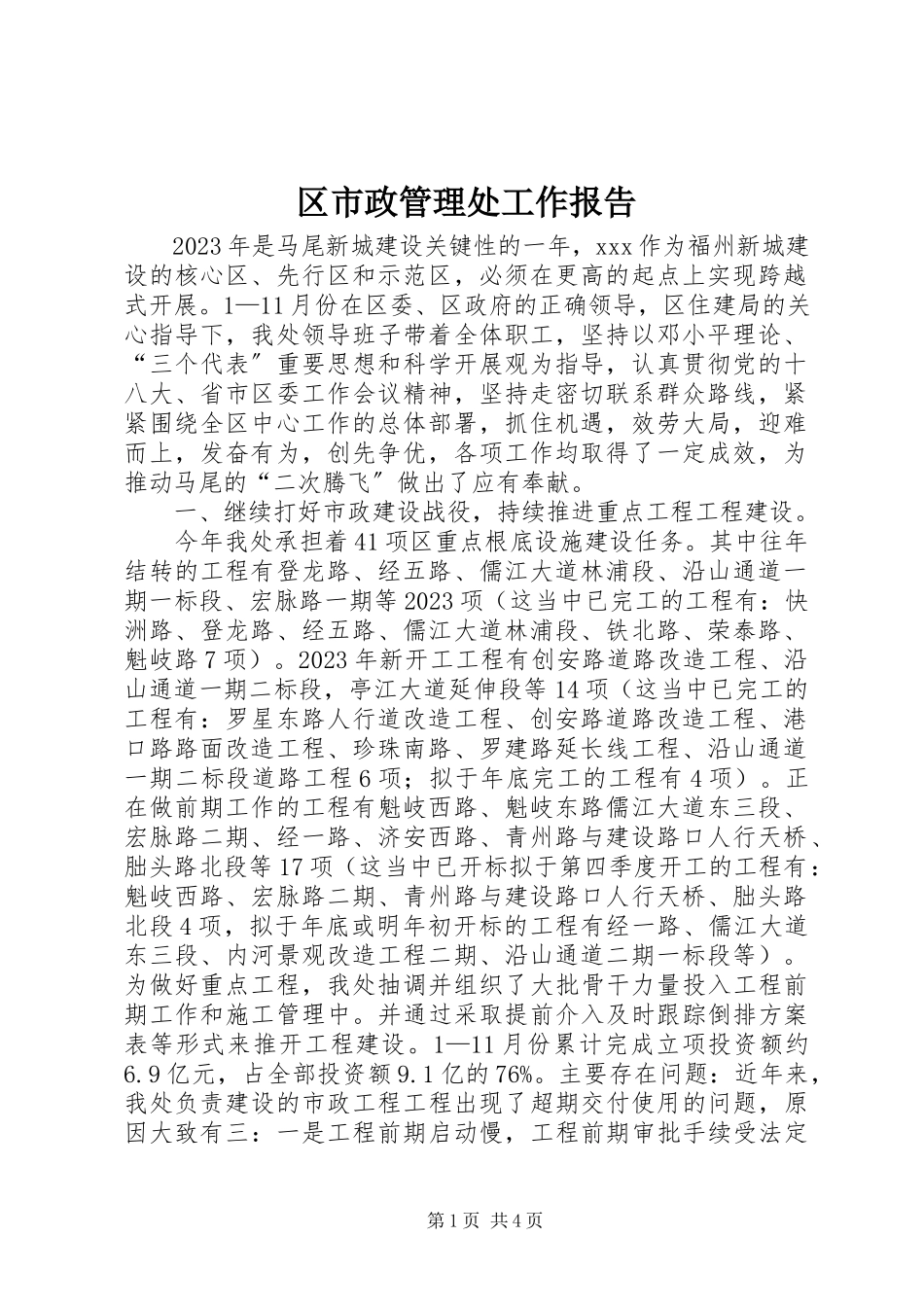

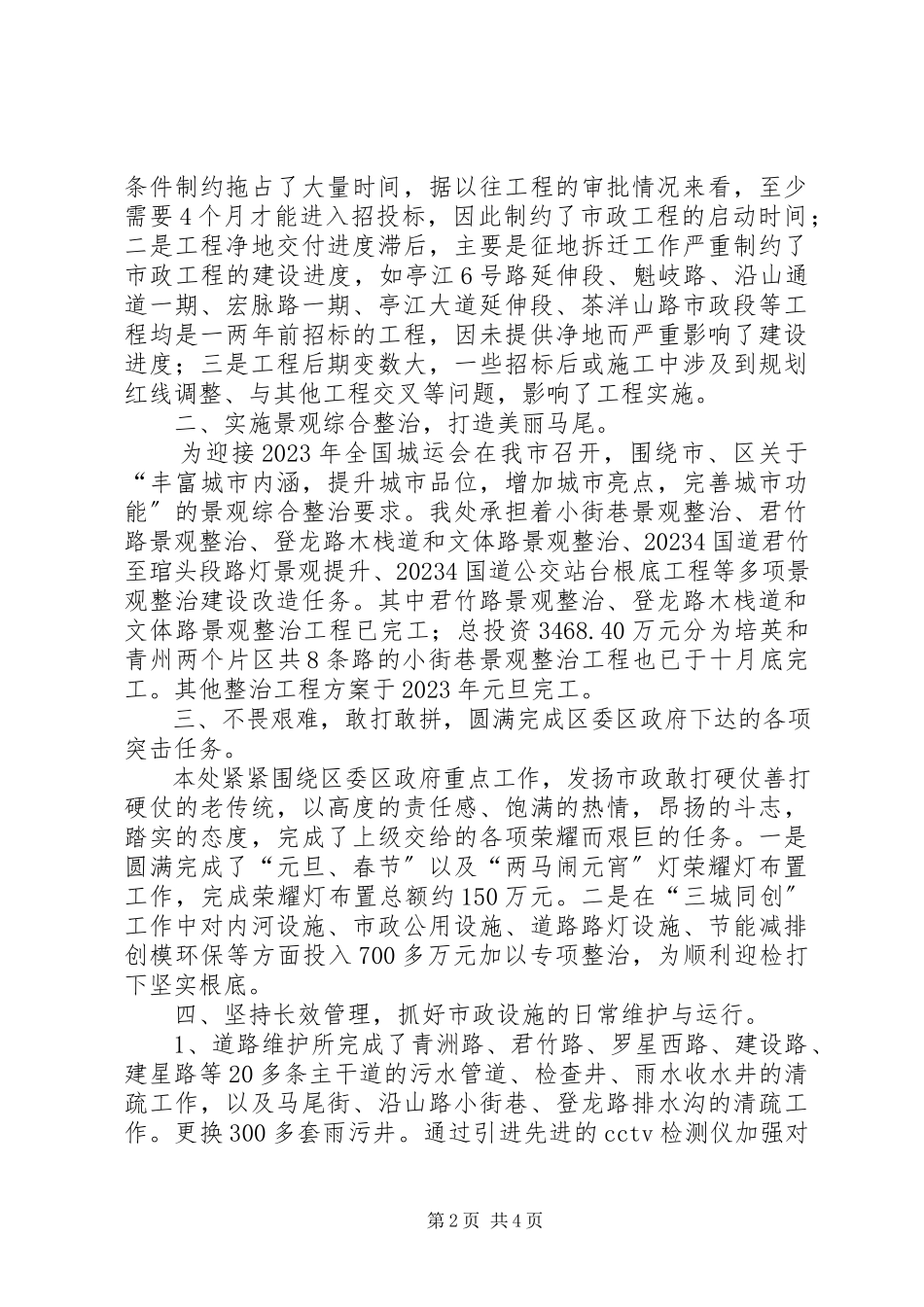

第1页共4页区市政管理处工作报告2023年是马尾新城建设关键性的一年,xxx作为福州新城建设的核心区、先行区和示范区,必须在更高的起点上实现跨越式开展。1—11月份在区委、区政府的正确领导,区住建局的关心指导下,我处领导班子带着全体职工,坚持以邓小平理论、“三个代表〞重要思想和科学开展观为指导,认真贯彻党的十八大、省市区委工作会议精神,坚持走密切联系群众路线,紧紧围绕全区中心工作的总体部署,抓住机遇,效劳大局,迎难而上,发奋有为,创先争优,各项工作均取得了一定成效,为推动马尾的“二次腾飞〞做出了应有奉献。一、继续打好市政建设战役,持续推进重点工程工程建设。今年我处承担着41项区重点根底设施建设任务。其中往年结转的工程有登龙路、经五路、儒江大道林浦段、沿山通道一期一标段、宏脉路一期等2023项(这当中已完工的工程有:快洲路、登龙路、经五路、儒江大道林浦段、铁北路、荣泰路、魁岐路7项)。2023年新开工工程有创安路道路改造工程、沿山通道一期二标段,亭江大道延伸段等14项(这当中已完工的工程有:罗星东路人行道改造工程、创安路道路改造工程、港口路路面改造工程、珍珠南路、罗建路延长线工程、沿山通道一期二标段道路工程6项;拟于年底完工的工程有4项)。正在做前期工作的工程有魁岐西路、魁岐东路儒江大道东三段、宏脉路二期、经一路、济安西路、青州路与建设路口人行天桥、朏头路北段等17项(这当中已开标拟于第四季度开工的工程有:魁岐西路、宏脉路二期、青州路与建设路口人行天桥、朏头路北段4项,拟于年底或明年初开标的工程有经一路、儒江大道东三段、内河景观改造工程二期、沿山通道二期一标段等)。为做好重点工程,我处抽调并组织了大批骨干力量投入工程前期工作和施工管理中。并通过采取提前介入及时跟踪倒排方案表等形式来推开工程建设。1—11月份累计完成立项投资额约6.9亿元,占全部投资额9.1亿的76%。主要存在问题:近年来,我处负责建设的市政工程工程出现了超期交付使用的问题,原因大致有三:一是工程前期启动慢,工程前期审批手续受法定第2页共4页条件制约拖占了大量时间,据以往工程的审批情况来看,至少需要4个月才能进入招投标,因此制约了市政工程的启动时间;二是工程净地交付进度滞后,主要是征地拆迁工作严重制约了市政工程的建设进度,如亭江6号路延伸段、魁岐路、沿山通道一期、宏脉路一期、亭江大道延伸段、茶洋山路市政段等工程均是一两年前招标的工程,因未提供净...
