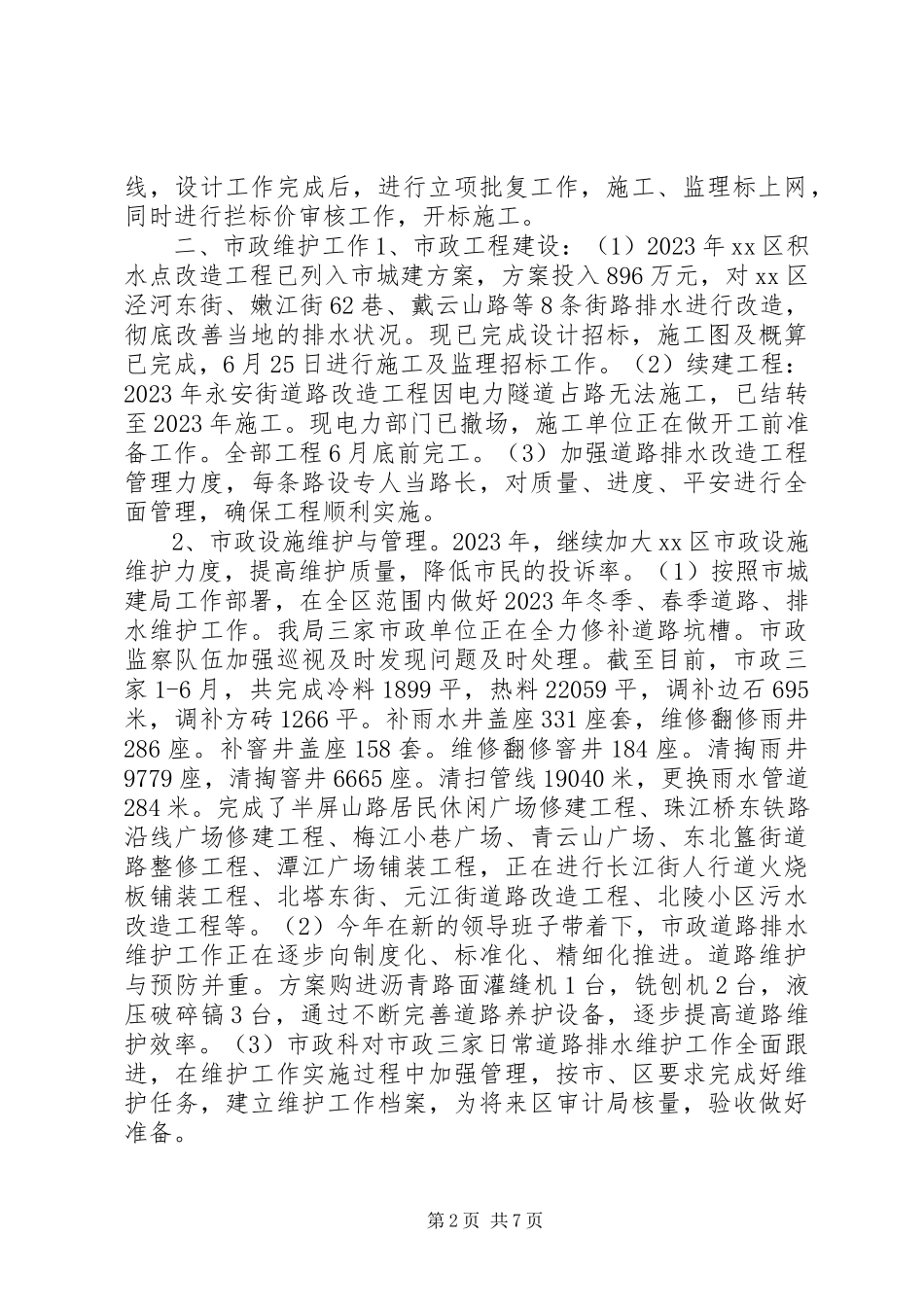

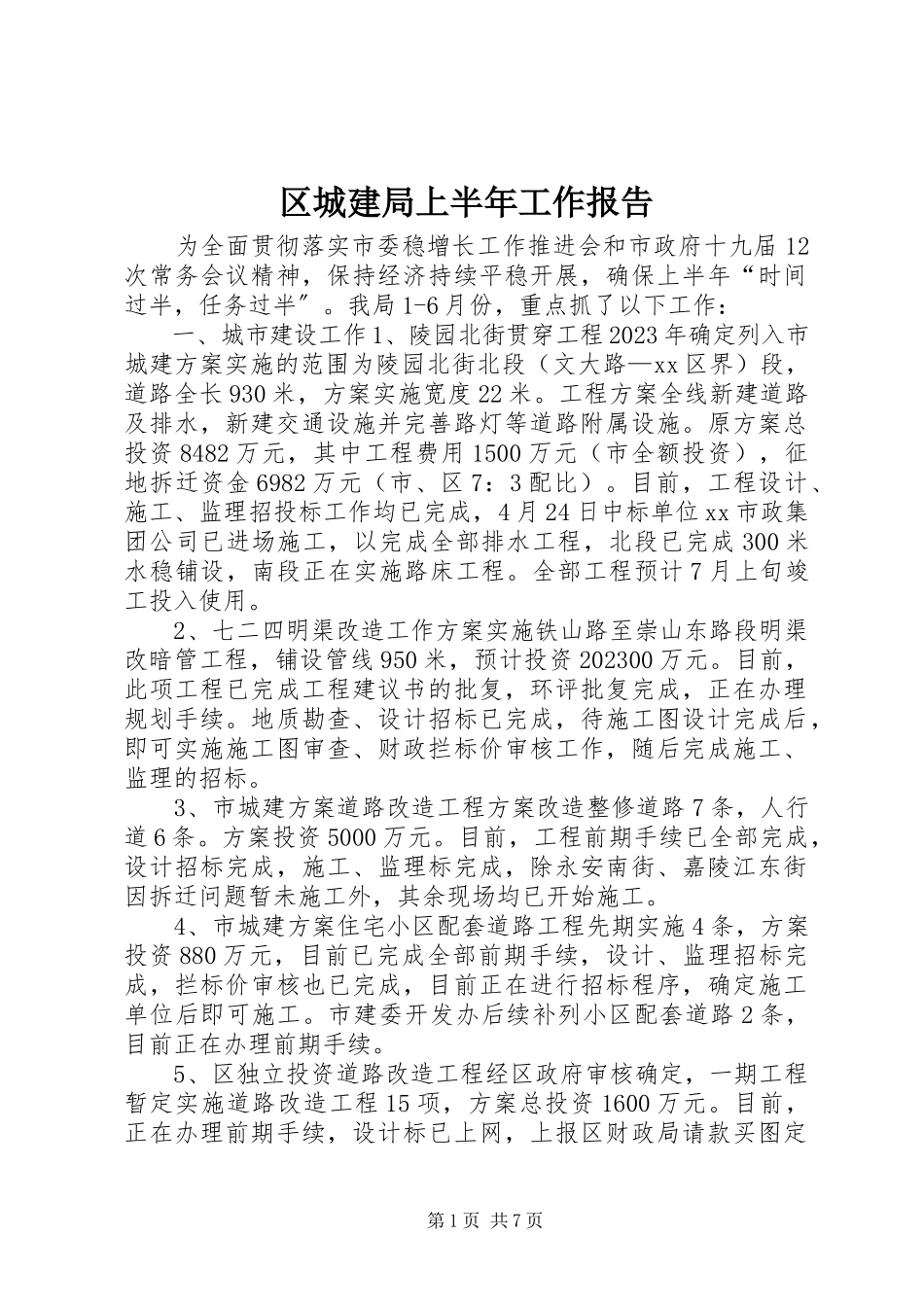

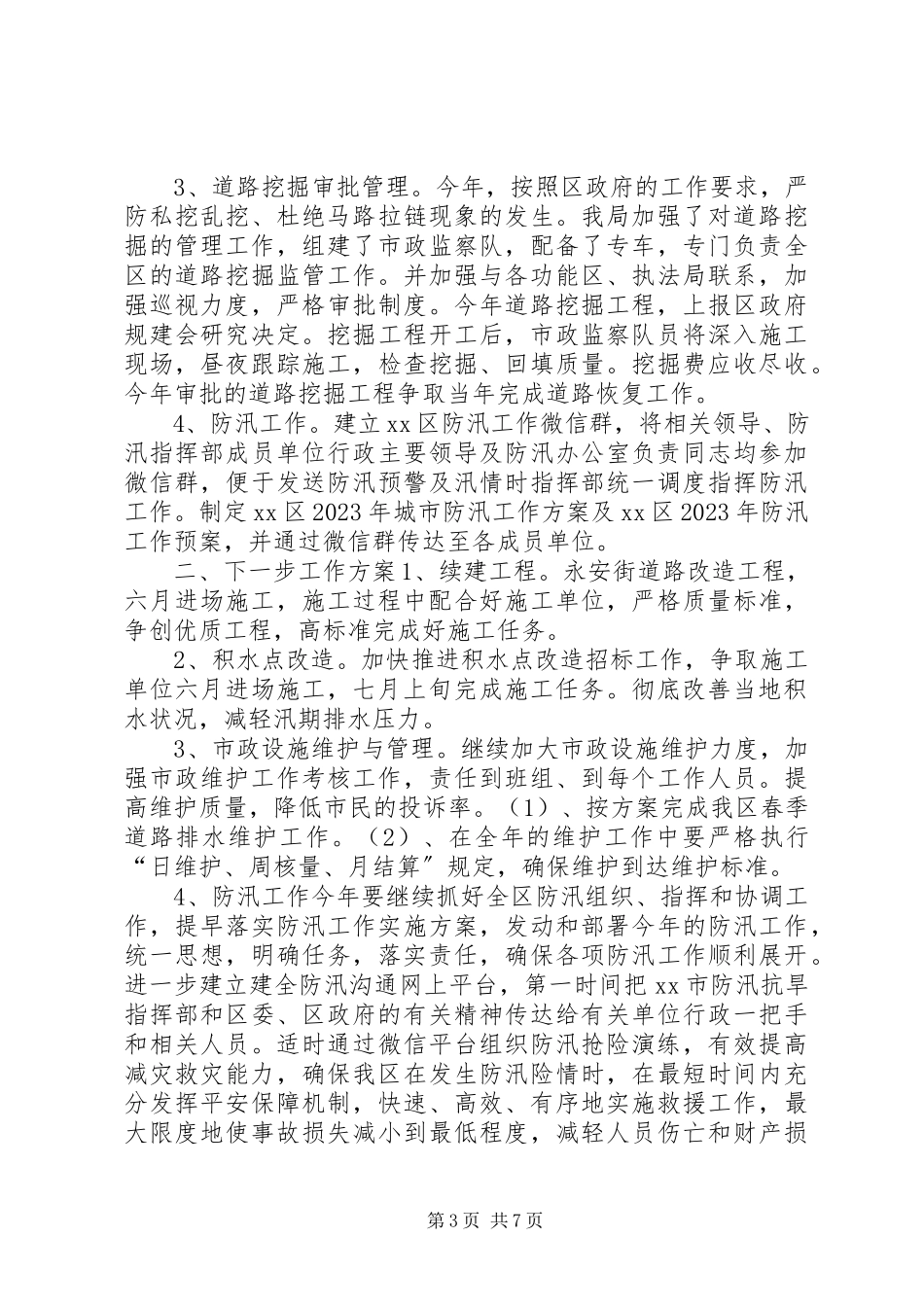

第1页共7页区城建局上半年工作报告为全面贯彻落实市委稳增长工作推进会和市政府十九届12次常务会议精神,保持经济持续平稳开展,确保上半年“时间过半,任务过半〞。我局1-6月份,重点抓了以下工作:一、城市建设工作1、陵园北街贯穿工程2023年确定列入市城建方案实施的范围为陵园北街北段(文大路—xx区界)段,道路全长930米,方案实施宽度22米。工程方案全线新建道路及排水,新建交通设施并完善路灯等道路附属设施。原方案总投资8482万元,其中工程费用1500万元(市全额投资),征地拆迁资金6982万元(市、区7:3配比)。目前,工程设计、施工、监理招投标工作均已完成,4月24日中标单位xx市政集团公司已进场施工,以完成全部排水工程,北段已完成300米水稳铺设,南段正在实施路床工程。全部工程预计7月上旬竣工投入使用。2、七二四明渠改造工作方案实施铁山路至崇山东路段明渠改暗管工程,铺设管线950米,预计投资202300万元。目前,此项工程已完成工程建议书的批复,环评批复完成,正在办理规划手续。地质勘查、设计招标已完成,待施工图设计完成后,即可实施施工图审查、财政拦标价审核工作,随后完成施工、监理的招标。3、市城建方案道路改造工程方案改造整修道路7条,人行道6条。方案投资5000万元。目前,工程前期手续已全部完成,设计招标完成,施工、监理标完成,除永安南街、嘉陵江东街因拆迁问题暂未施工外,其余现场均已开始施工。4、市城建方案住宅小区配套道路工程先期实施4条,方案投资880万元,目前已完成全部前期手续,设计、监理招标完成,拦标价审核也已完成,目前正在进行招标程序,确定施工单位后即可施工。市建委开发办后续补列小区配套道路2条,目前正在办理前期手续。5、区独立投资道路改造工程经区政府审核确定,一期工程暂定实施道路改造工程15项,方案总投资1600万元。目前,正在办理前期手续,设计标已上网,上报区财政局请款买图定第2页共7页线,设计工作完成后,进行立项批复工作,施工、监理标上网,同时进行拦标价审核工作,开标施工。二、市政维护工作1、市政工程建设:(1)2023年xx区积水点改造工程已列入市城建方案,方案投入896万元,对xx区泾河东街、嫩江街62巷、戴云山路等8条街路排水进行改造,彻底改善当地的排水状况。现已完成设计招标,施工图及概算已完成,6月25日进行施工及监理招标工作。(2)续建工程:2023年永安街道路改造工程因电力隧道占路无法施工,已结转至2023年施工。现电力部门已撤场,...
