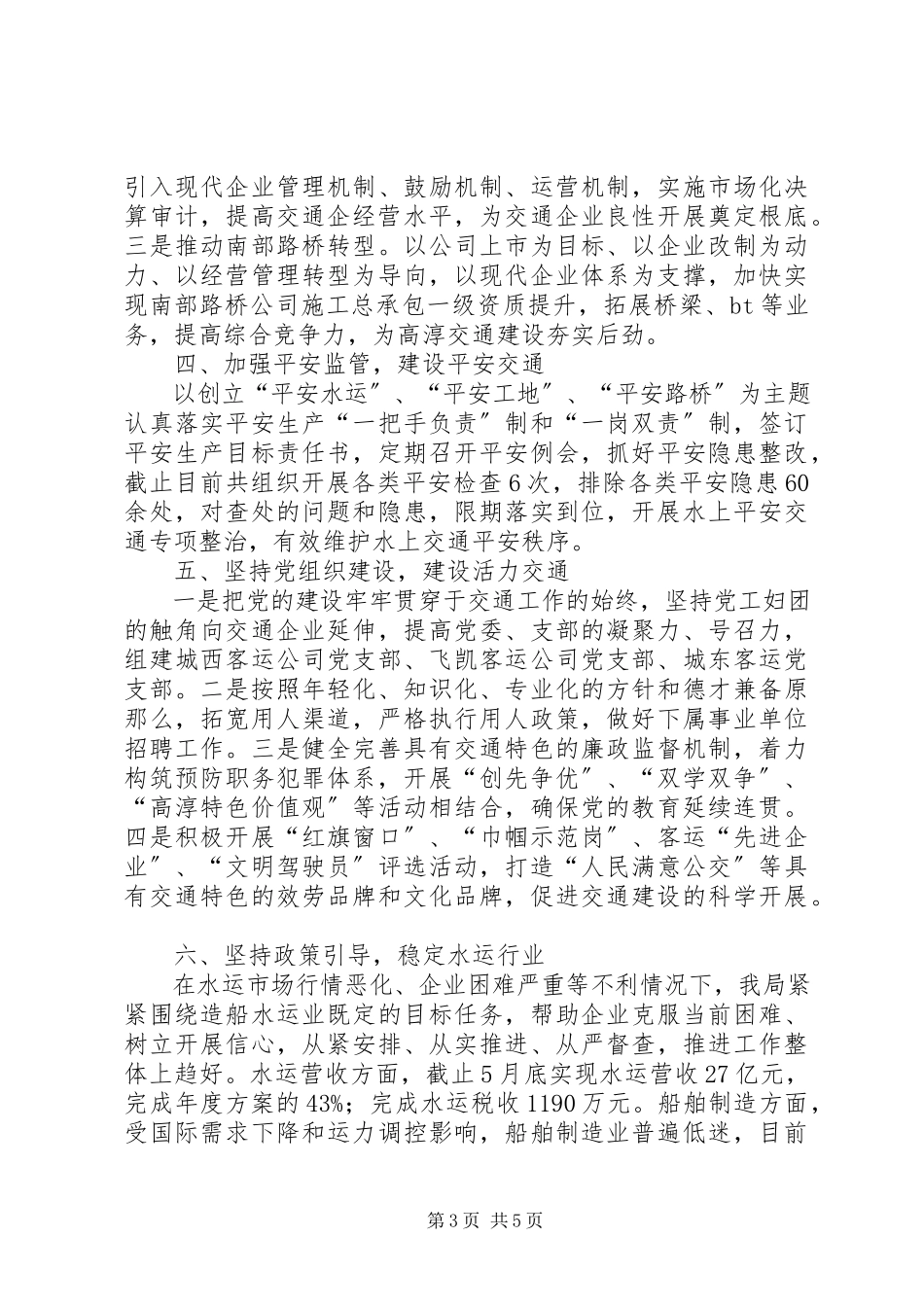

第1页共5页区交通运输局上半年交通运输工作报告2023年是我区“十二五〞干线公路建设的重要节点之年,是高速、航道、轻轨等重大骨干交通体系构建的重要推进之年。今年上半年以来,在区委、区政府的坚强领导下,在上级交通部门的大力支持下,我局以保障和改善民生为根本出发点和落脚点,紧紧围绕“深化五个加速,建设十大交通〞,扎实开展各项工作,使交通各项工作继续保持了稳健快速的良好开展势头。一、加速工程建设,构建现代交通。按照内畅外联、多元一体的开展要求,加快建设现代化综合交通体系。2023年,我区共方案实施16个重点工程和2个储藏工程,总投资约19.35亿元(其中储藏工程3.8亿元)。1.高速工程,淳芜高速工程目前工程征地拆迁已根本完成,现正进行路基及桥梁根底施工,截止5月底,路基清表完成93.28%;便道便桥完成98%;钻孔桩完成64%;开挖土石方完成39%;填筑土石方完成18%。2.航道工程,目前杨家湾船闸工程,进行防洪堤滑移段与非滑移段的灌注桩施工及挡墙浇筑;下坝复线船闸完成局部浮式系船柱井及二期混凝土浇筑,护坡修整浇筑、驳岸墙身浇筑、上游锚地墙身浇筑;一标段已完成临时设施搭建及施工范围内清表,施工队已进场施工。3.公路工程,宁高新通道工程,目前陆岸段征地拆迁工作已全部完成,连接线工程局部,城北商务区至大丰圩路面段已进入扫尾阶段,预计6月份全面完成,团结圩路段施工单位已进场,进行便桥搭建及便道施工;永成路工程,起点至加油站段已完成路面基层水稳施工,正在进行路面面层的施工准备工作,方案;永丰路工程,目前正进行便道及主线段填筑及盛家村大桥立柱施工,截止5月底,已完成便道施工48%,土方路基清淤换填40%,以及4道箱涵主体施工;盛家村大桥完成60根灌注桩施工,系梁9道;农路工程,启动桠云公路、四港公路、红宝丽至薛城遗址公路改造、东湖村至固城湖大桥等公路工程,实施其它农路改造,截止5月底,已完成红宝丽至薛城遗址公第2页共5页路改造,根本完成桠云公路,累计开工建设农路工程30公里。4.场站工程,今年方案建设双牌石客运站及城西客运站,目前工程具体选址,规划红线图等均已确定,设计公司已出具初步设计方案。5.规划编制。在加强交通建设的同时,我局积极强化交通规划,开展干线路网与农村路网规划、高淳区城乡客运统筹开展规划、芜申港口码头规划等规划编制工作,进一步统筹交通开展。二、开展公共效劳,建设民生交通。开展公共交通事业,不断提升效劳水平,提高群众出行满意率。...
