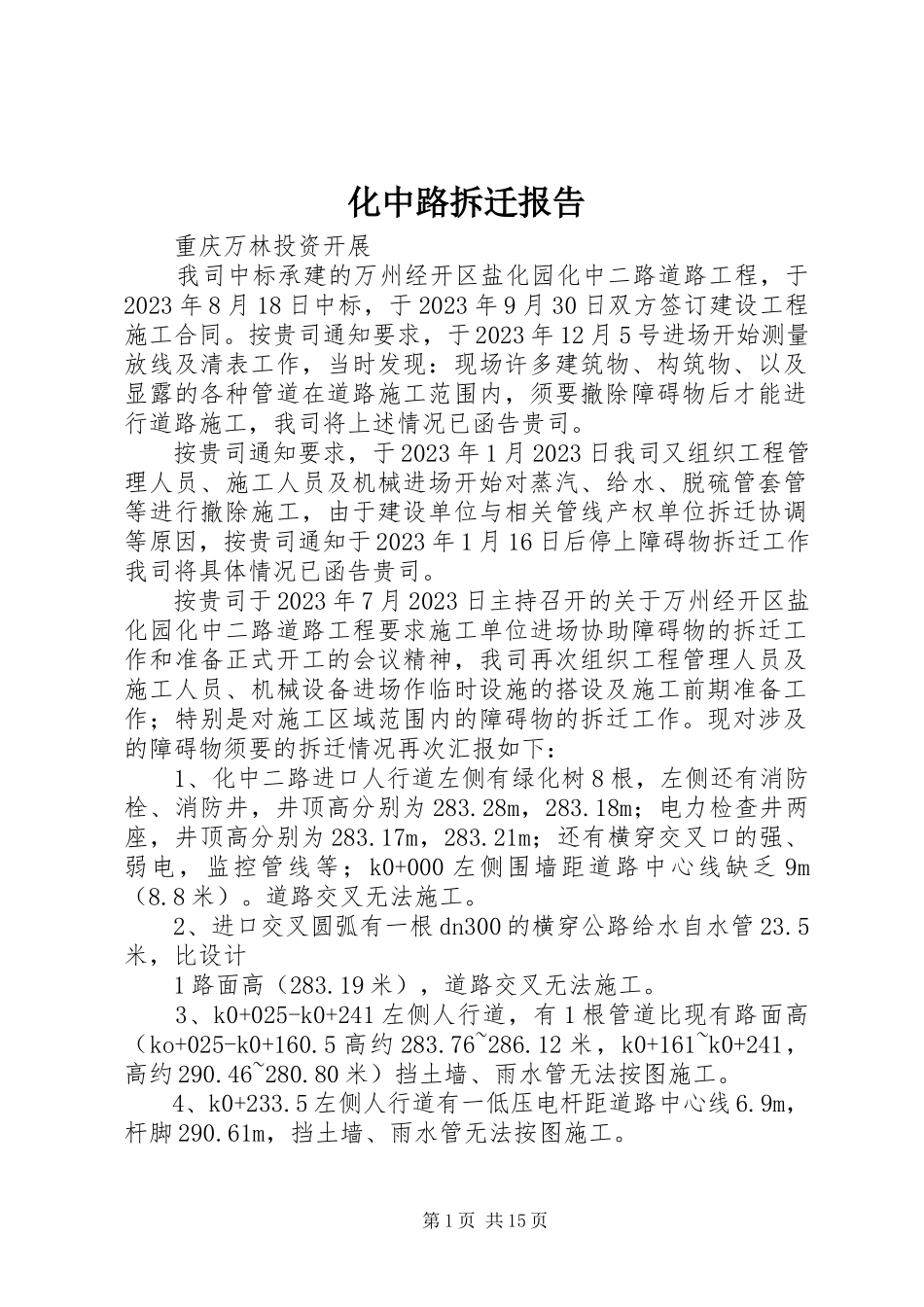

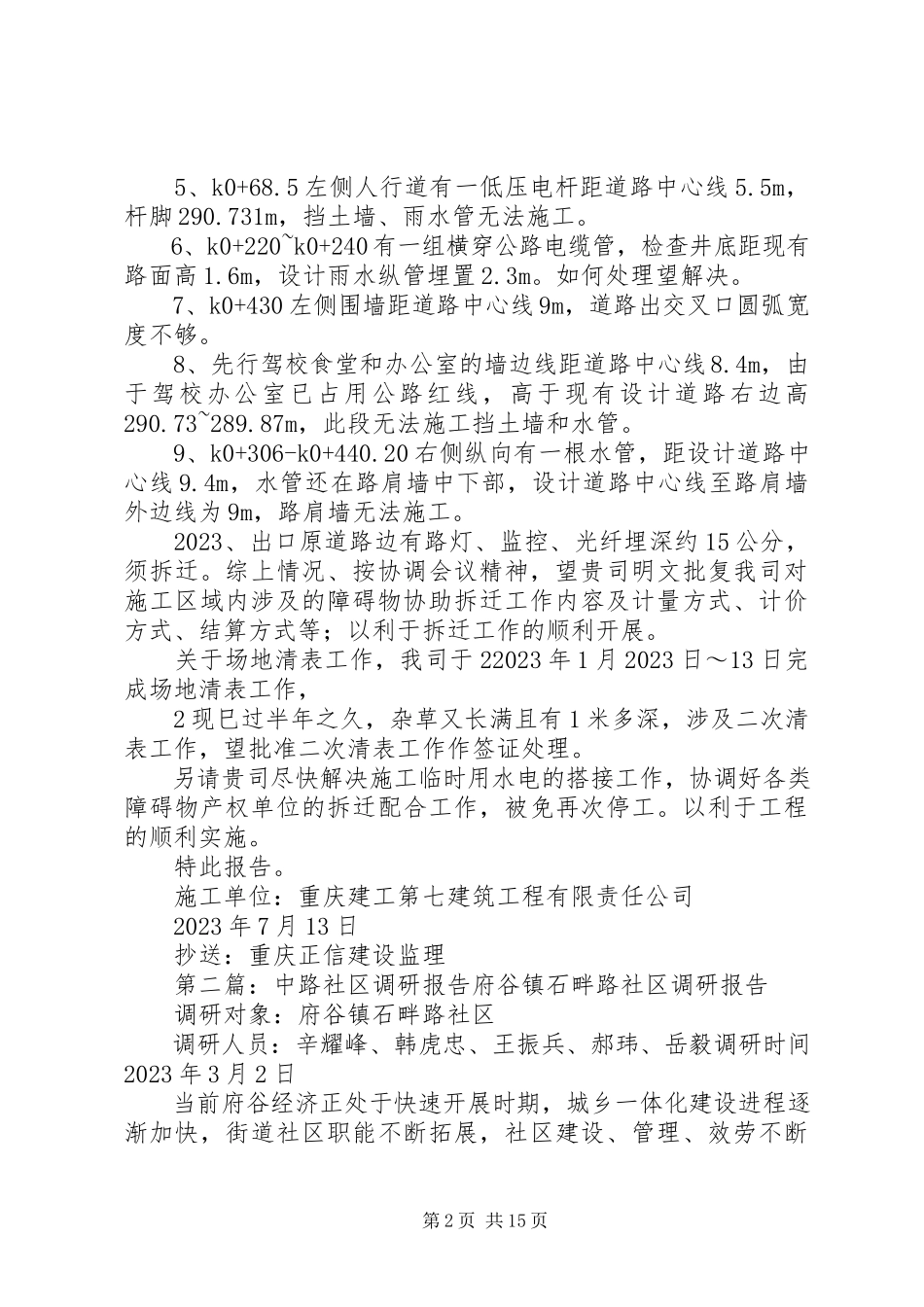

第1页共15页化中路拆迁报告重庆万林投资开展我司中标承建的万州经开区盐化园化中二路道路工程,于2023年8月18日中标,于2023年9月30日双方签订建设工程施工合同。按贵司通知要求,于2023年12月5号进场开始测量放线及清表工作,当时发现:现场许多建筑物、构筑物、以及显露的各种管道在道路施工范围内,须要撤除障碍物后才能进行道路施工,我司将上述情况已函告贵司。按贵司通知要求,于2023年1月2023日我司又组织工程管理人员、施工人员及机械进场开始对蒸汽、给水、脱硫管套管等进行撤除施工,由于建设单位与相关管线产权单位拆迁协调等原因,按贵司通知于2023年1月16日后停上障碍物拆迁工作我司将具体情况已函告贵司。按贵司于2023年7月2023日主持召开的关于万州经开区盐化园化中二路道路工程要求施工单位进场协助障碍物的拆迁工作和准备正式开工的会议精神,我司再次组织工程管理人员及施工人员、机械设备进场作临时设施的搭设及施工前期准备工作;特别是对施工区域范围内的障碍物的拆迁工作。现对涉及的障碍物须要的拆迁情况再次汇报如下:1、化中二路进口人行道左侧有绿化树8根,左侧还有消防栓、消防井,井顶高分别为283.28m,283.18m;电力检查井两座,井顶高分别为283.17m,283.21m;还有横穿交叉口的强、弱电,监控管线等;k0+000左侧围墙距道路中心线缺乏9m(8.8米)。道路交叉无法施工。2、进口交叉圆弧有一根dn300的横穿公路给水自水管23.5米,比设计1路面高(283.19米),道路交叉无法施工。3、k0+025-k0+241左侧人行道,有1根管道比现有路面高(ko+025-k0+160.5高约283.76~286.12米,k0+161~k0+241,高约290.46~280.80米)挡土墙、雨水管无法按图施工。4、k0+233.5左侧人行道有一低压电杆距道路中心线6.9m,杆脚290.61m,挡土墙、雨水管无法按图施工。第2页共15页5、k0+68.5左侧人行道有一低压电杆距道路中心线5.5m,杆脚290.731m,挡土墙、雨水管无法施工。6、k0+220~k0+240有一组横穿公路电缆管,检查井底距现有路面高1.6m,设计雨水纵管埋置2.3m。如何处理望解决。7、k0+430左侧围墙距道路中心线9m,道路出交叉口圆弧宽度不够。8、先行驾校食堂和办公室的墙边线距道路中心线8.4m,由于驾校办公室已占用公路红线,高于现有设计道路右边高290.73~289.87m,此段无法施工挡土墙和水管。9、k0+306-k0+440.20右侧纵向有一根水管,距设计道路中心线9.4m,水管还在路肩墙中下部,设计道路中心线至路肩墙外边线为9m,路肩墙无法施工。2023...
