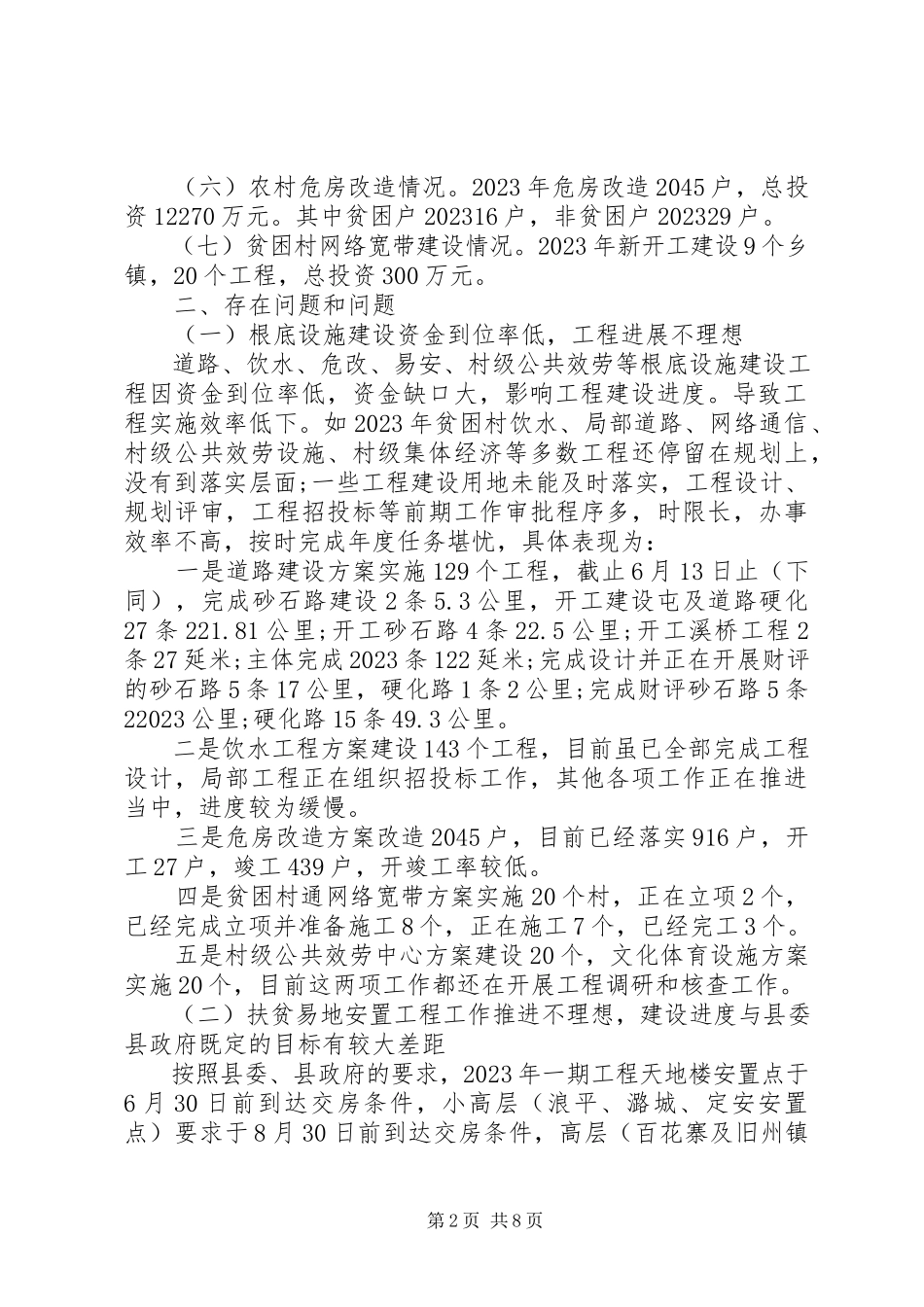

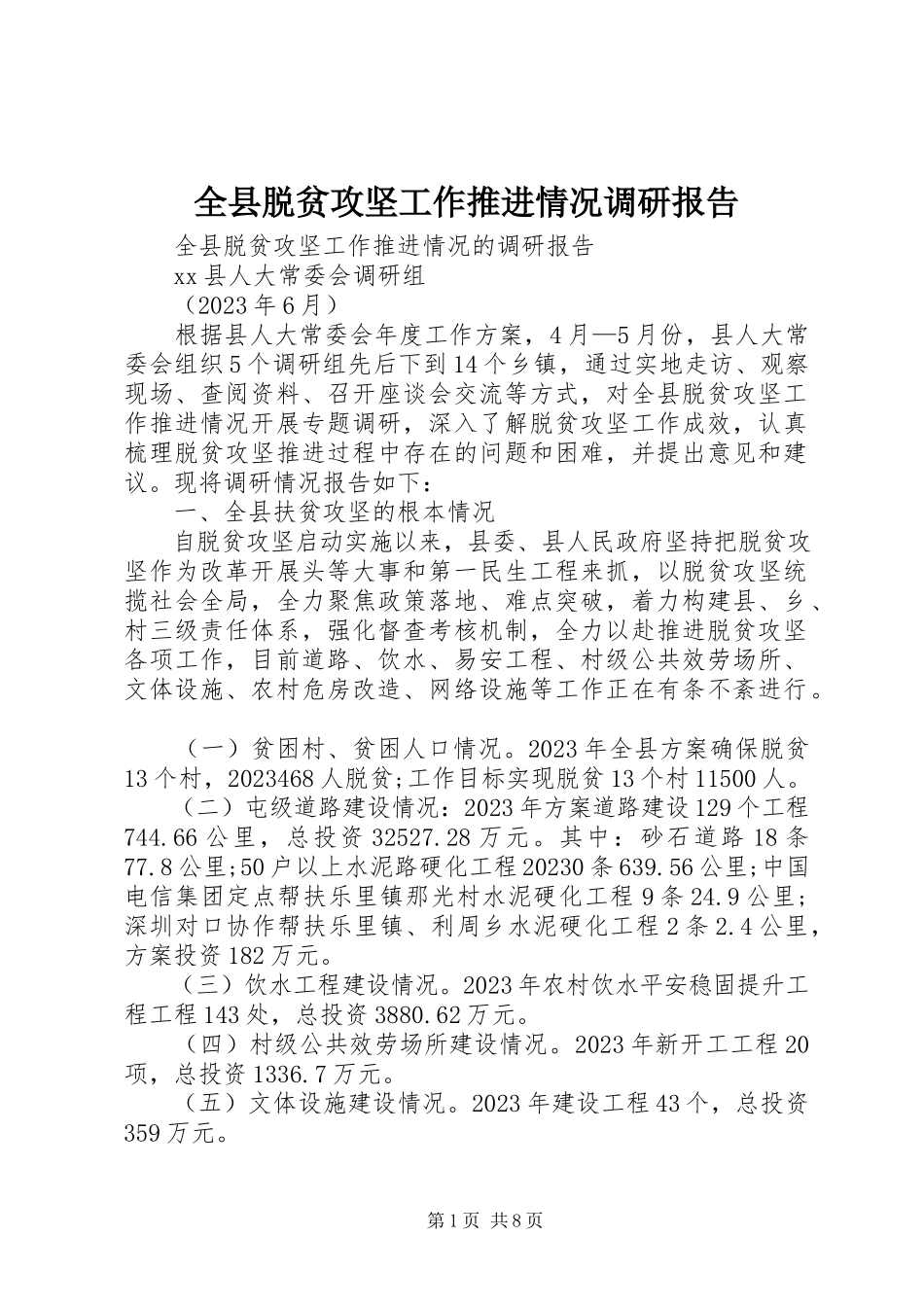

第1页共8页全县脱贫攻坚工作推进情况调研报告全县脱贫攻坚工作推进情况的调研报告xx县人大常委会调研组(2023年6月)根据县人大常委会年度工作方案,4月—5月份,县人大常委会组织5个调研组先后下到14个乡镇,通过实地走访、观察现场、查阅资料、召开座谈会交流等方式,对全县脱贫攻坚工作推进情况开展专题调研,深入了解脱贫攻坚工作成效,认真梳理脱贫攻坚推进过程中存在的问题和困难,并提出意见和建议。现将调研情况报告如下:一、全县扶贫攻坚的根本情况自脱贫攻坚启动实施以来,县委、县人民政府坚持把脱贫攻坚作为改革开展头等大事和第一民生工程来抓,以脱贫攻坚统揽社会全局,全力聚焦政策落地、难点突破,着力构建县、乡、村三级责任体系,强化督查考核机制,全力以赴推进脱贫攻坚各项工作,目前道路、饮水、易安工程、村级公共效劳场所、文体设施、农村危房改造、网络设施等工作正在有条不紊进行。(一)贫困村、贫困人口情况。2023年全县方案确保脱贫13个村,2023468人脱贫;工作目标实现脱贫13个村11500人。(二)屯级道路建设情况:2023年方案道路建设129个工程744.66公里,总投资32527.28万元。其中:砂石道路18条77.8公里;50户以上水泥路硬化工程20230条639.56公里;中国电信集团定点帮扶乐里镇那光村水泥硬化工程9条24.9公里;深圳对口协作帮扶乐里镇、利周乡水泥硬化工程2条2.4公里,方案投资182万元。(三)饮水工程建设情况。2023年农村饮水平安稳固提升工程工程143处,总投资3880.62万元。(四)村级公共效劳场所建设情况。2023年新开工工程20项,总投资1336.7万元。(五)文体设施建设情况。2023年建设工程43个,总投资359万元。第2页共8页(六)农村危房改造情况。2023年危房改造2045户,总投资12270万元。其中贫困户202316户,非贫困户202329户。(七)贫困村网络宽带建设情况。2023年新开工建设9个乡镇,20个工程,总投资300万元。二、存在问题和问题(一)根底设施建设资金到位率低,工程进展不理想道路、饮水、危改、易安、村级公共效劳等根底设施建设工程因资金到位率低,资金缺口大,影响工程建设进度。导致工程实施效率低下。如2023年贫困村饮水、局部道路、网络通信、村级公共效劳设施、村级集体经济等多数工程还停留在规划上,没有到落实层面;一些工程建设用地未能及时落实,工程设计、规划评审,工程招投标等前期工作审批程序多,时限长,办事效率不高,按时完成年度任务堪忧,具体表现为:一是道路建设方案实施129...
